【一线掠影】“进度条”更新!长春市轨道交通5号线一区间35KV高压环网电缆敷设完成

【一线掠影】“进度条”更新!长春市轨道交通5号线一区间35KV高压环网电缆敷设完成 中铁电气化局沈阳电化公司
2025-11-24
2

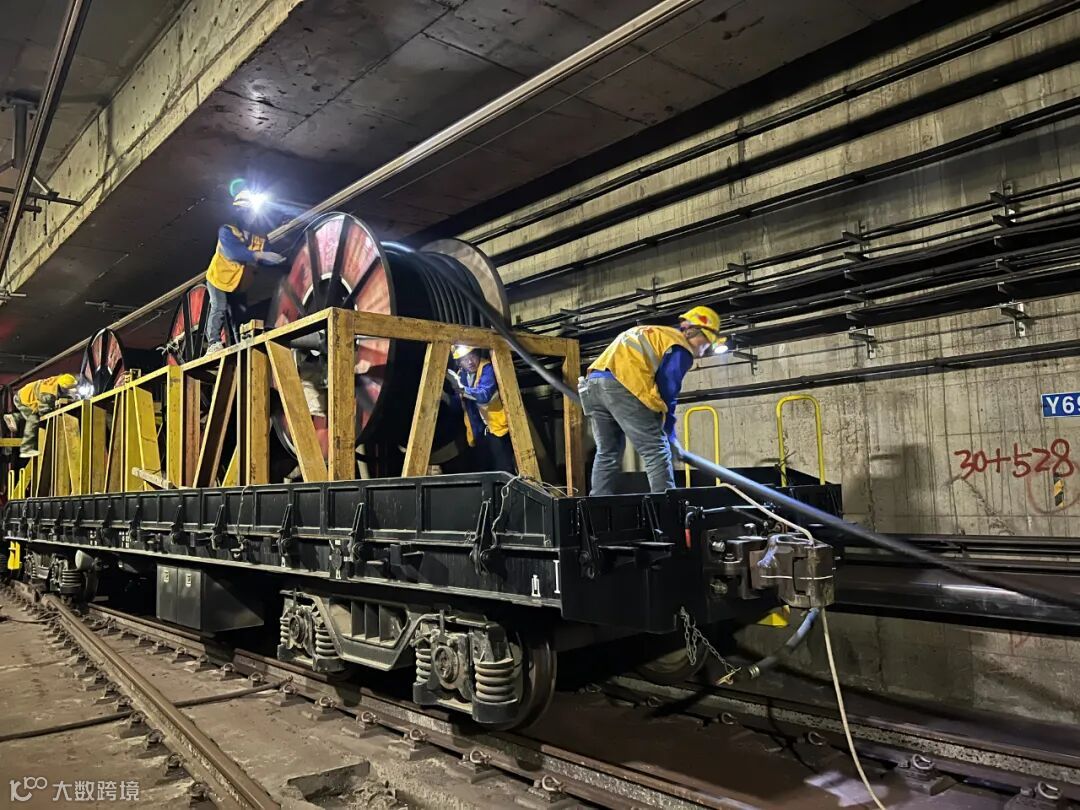

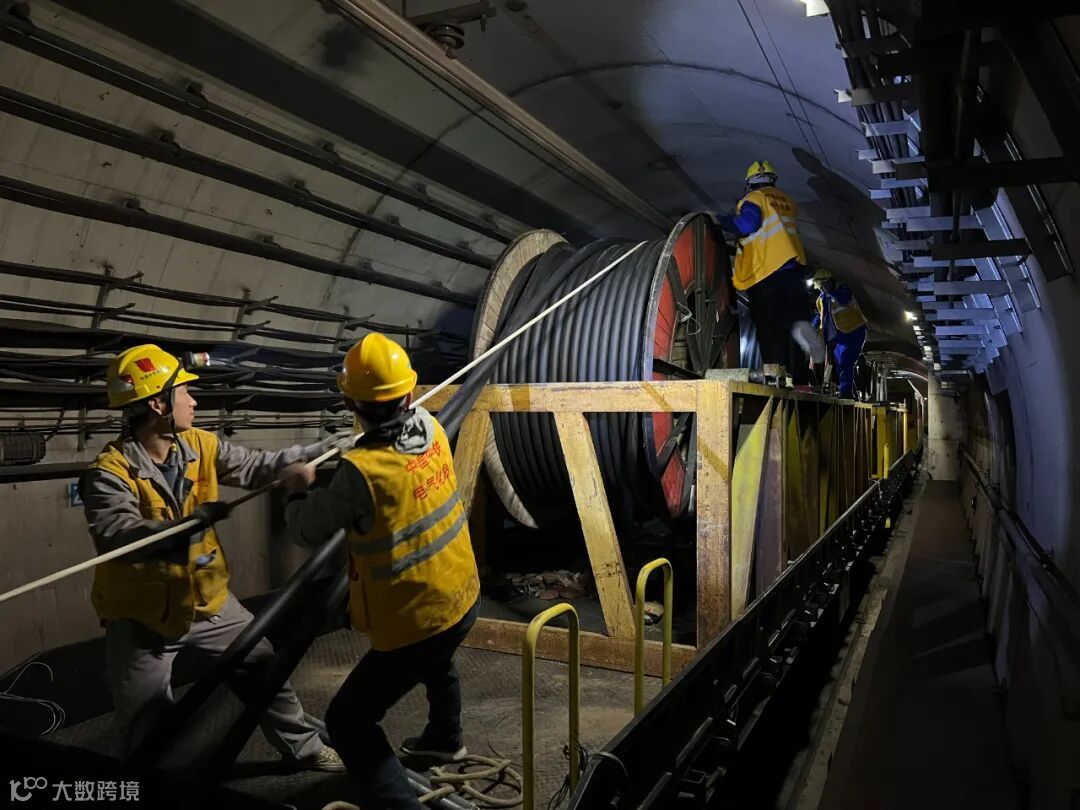

1123日,长春市轨道交通5号线一期工程解放大路主变电所至文化广场站开闭所35KV高压环网电缆敷设完成。



本次主变电所环网电缆敷设由既有解放大路主变电所开始,穿过1号线解放大路站、2号线解放大路站、2号线解放大路站至文化广场站区间上下行,由2号线文化广场穿至5号线文化广场站新建开闭所。



本次施工电缆路径复杂且施工均为停运期间天窗点,面临作业空间有限、安全管理压力大、轨道车调动等难题。为了实现工期节点目标,项目部提前谋划,规划电缆路径,优化施组方案,积极协调天窗作业点,加大施工力量投入,历经52个天窗点奋战3个月,最终实现目标任务。

此次解放大路主变电所至文化广场站开闭所高压电缆的敷设完成,是地铁建设从施工走向调试的转折点,标志着供电系统的“生命线”贯通,为后续全线送电、实现“电通”、确保长春市轨道交通5号线一期工程各项节点目标顺利实现奠定了坚实基础。


主办:党群工作部

来源:长春地铁5号线项目部

作者:孟熠

照片:孟熠

审核:廉东旭  编辑:徐欣悦
