离交付更进一步!华为云数据中心进入精装阶段

离交付更进一步!华为云数据中心进入精装阶段 DTDATA
2020-12-01
1
导读:作为贵安新区重点打造的大型数据中心之一,贵安华为云数据中心一期项目进入收尾阶段。目前,该项目A、B、C三区主体结构已全部封顶,进入内装修阶段。该数据中心建成后,将存储华为在170个国家的管理数据。

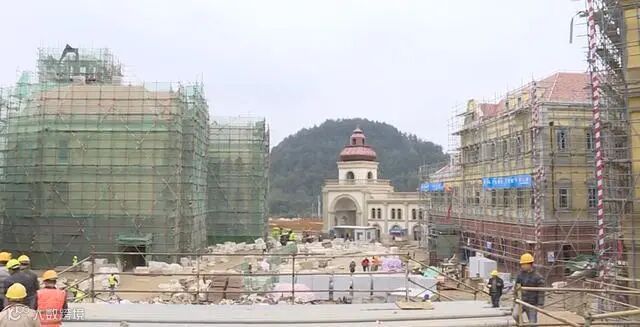

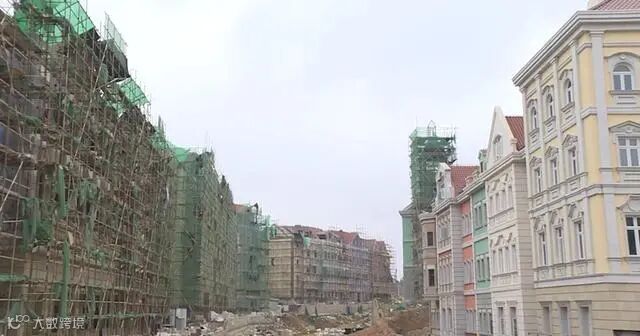

作为贵安新区重点打造的大型数据中心之一,贵安华为云数据中心一期项目进入收尾阶段。目前,该项目A、B、C三区主体结构已全部封顶,进入内装修阶段。该数据中心建成后,将存储华为在170个国家的管理数据。


贵安华为云数据中心项目是一个集数据中心机房与配套设施,以及华为大学为一体的华为工业园区,主要功能分为华为全球管理数据存储中心(私有云)、华为全球IT维护工程师基地和华为大学战略预备队训战实习基地。该项目毗邻七星湖风景区,左侧紧邻金马大道,共分为A、B、C区三个项目标段,其中A区项目建筑面积165244平方米,园区包括18栋单体,主要功能分区为数据中心、生产交付中心、生产调试中心、宿舍等。

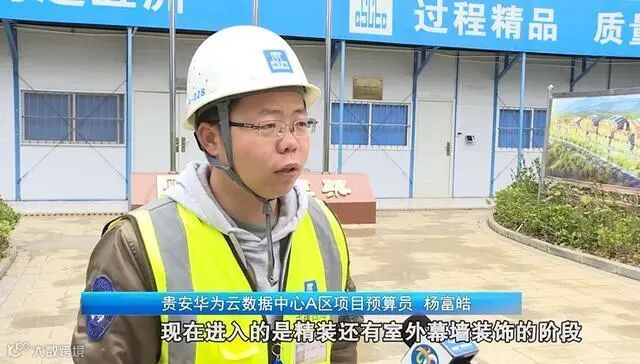

贵安华为云数据中心A区项目预算员 杨富皓:现在进入精装和室外幕墙装饰阶段,这些阶段完成后会在12月30日做成熟度的交付验收,到明年5、6月份达到交付华为使用。对整个工程来说,已经到最后攻坚阶段了,我们一定要做好准备把收尾做好,保证项目的高质量完成。



而在贵安华为云数据中心B区,项目也在紧锣密鼓的施工中,B区项目总建筑面积136490.2平方米,园区包括16栋单体,主要功能分区为数据交付中心、员工食堂、文档中心等;B区项目还承担了贵安华为云数据中心的人工湖建设,作为数据中心观光休闲配套设施,人工湖占地面积91000平方米,该湖将串联A、B、C三个标段。

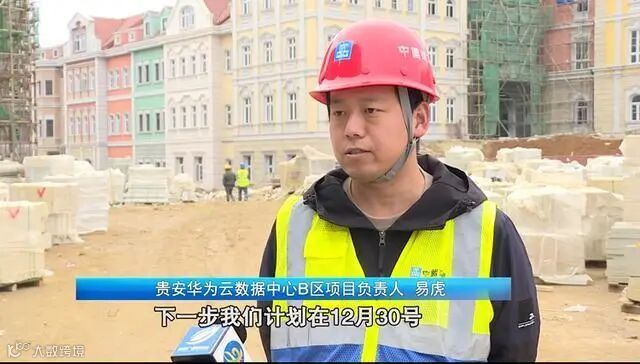

贵安华为云数据中心B区项目负责人 易虎:已经完成了初装修,现在进行的是精装修工程和外墙施工。下一步,计划在12月30日把所有外墙施工完成,在年前把室内的精装修全部完成,整体交付是明年5月。


C区项目总建筑面积为139960平方米,园区包括17栋单体,主要功能分区为数据中心、教室、实验室、餐厅、公寓等。其中有一栋数据中心已经交付使用。

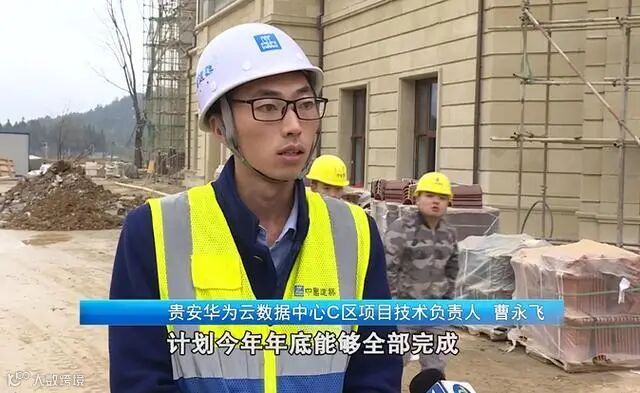

贵安华为云数据中心C区项目技术负责人 曹永飞:其他的楼栋在做装修和机电工程,计划今年年底可以全部完成,整体全部交付大概在2021年8月30日。


免责声明:部分文章来源于互联网及其他公众平台,内容仅供读者参考,不确保文章的准确性,如有侵犯版权请告知,我们将在24小时内删除!




往期精彩内容分享


欢迎加入DTDATA数据中心全生态服务平台,找机房、找品牌、找产品、找朋友,DTDATA团队为大家分享更多,敬请关注。服务热线:400-089-1045,投稿邮箱service@dtdata.cn
【声明】内容源于网络
0
0
DTDATA
立足数据中心,聚焦云计算、大数据、区块链、人工智能等领域,分享产业最新资讯与技术!
内容 1458
粉丝 0
DTDATA 立足数据中心,聚焦云计算、大数据、区块链、人工智能等领域,分享产业最新资讯与技术!
总阅读319
粉丝0
内容1.5k
