秦淮数据220kV变电站6个月投产 刷新数据中心行业交付新纪录

秦淮数据220kV变电站6个月投产 刷新数据中心行业交付新纪录 DTDATA
2023-02-14
0
导读:2月13日,秦淮数据集团的山西灵丘220kV输变电工程正式投产。该工程从项目开工到投产仅用时6个月,创造了数据中心行业新纪录。
2月13日,秦淮数据集团的山西灵丘220kV输变电工程正式投产。该工程从项目开工到投产仅用时6个月,创造了数据中心行业新纪录。此次投产的变电站,为秦淮数据的亚太最大单体园区数据中心提供了360MW的供电能力,为业务的安全运营提供了有力的保障,也为亚太最大单体园区数据中心的未来持续发展提供了坚实的支持。

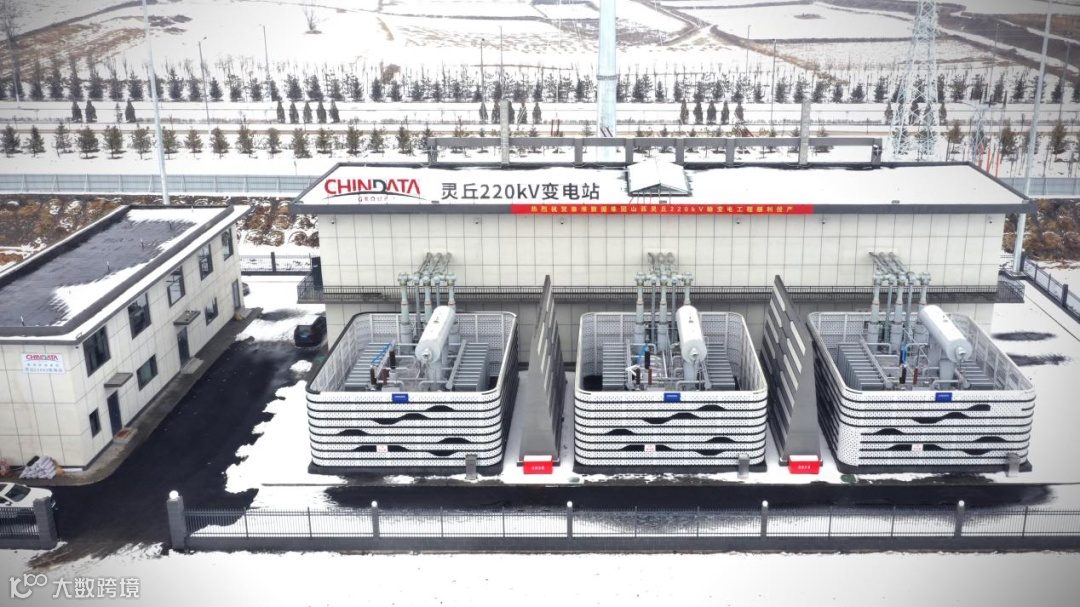

秦淮数据集团灵丘220kV变电站实景


据秦淮数据集团首席技术官张炳华介绍,秦淮灵丘220kV变电站采用自研高阻抗分裂绕组变压器专利技术,在保障供电可靠性的前提下,取消110kV电压等级,减少一次电压变换,实现大容量电能从220kV直接降压到10kV为负荷供电,是数据中心行业首个主干网专利;相对于传统两级变压方案,减少约60%的占地面积,大幅降低建设成本,提高电能转换效率,具有极好的经济效益。同时,变电站采用模块化技术,工厂预制严控产品质量,大幅缩短施工周期,使变电站敏捷交付成为可能。该技术的成功落地,对超大规模数据中心设计与建设具有极高的借鉴意义,适用于各种大型数据中心自备变电站项目,专利技术填补了数据中心行业空白。


鉴于220kV输变电工程的复杂性与特殊性,项目团队与参建各方密切协同,克服了湿陷性黄土区的地基处理、雨季的基坑开挖、冻土区冬季施工等诸多因素影响,仅用6个月完成工程交付。



投产仪式嘉宾合影


项目得到大同市、灵丘县各级政府的指导和支持,20余项前期手续2个月完成办理,解决疫情期间货物运输、现场人员疫情感染等诸多困难,为项目提前交付提供保障服务


同时,国网山西省、大同市两级电力公司指导项目方案制定、输变电工程施工、负荷割接,将施工对企业正常生产经营的影响降到最低,组织多批专家进行现场验收及指导,为项目顺利实施起到了决定性作用。


220kV变电站的成功投运,提升了秦淮数据亚太最大单体园区数据中心的供电稳定性和可靠性。

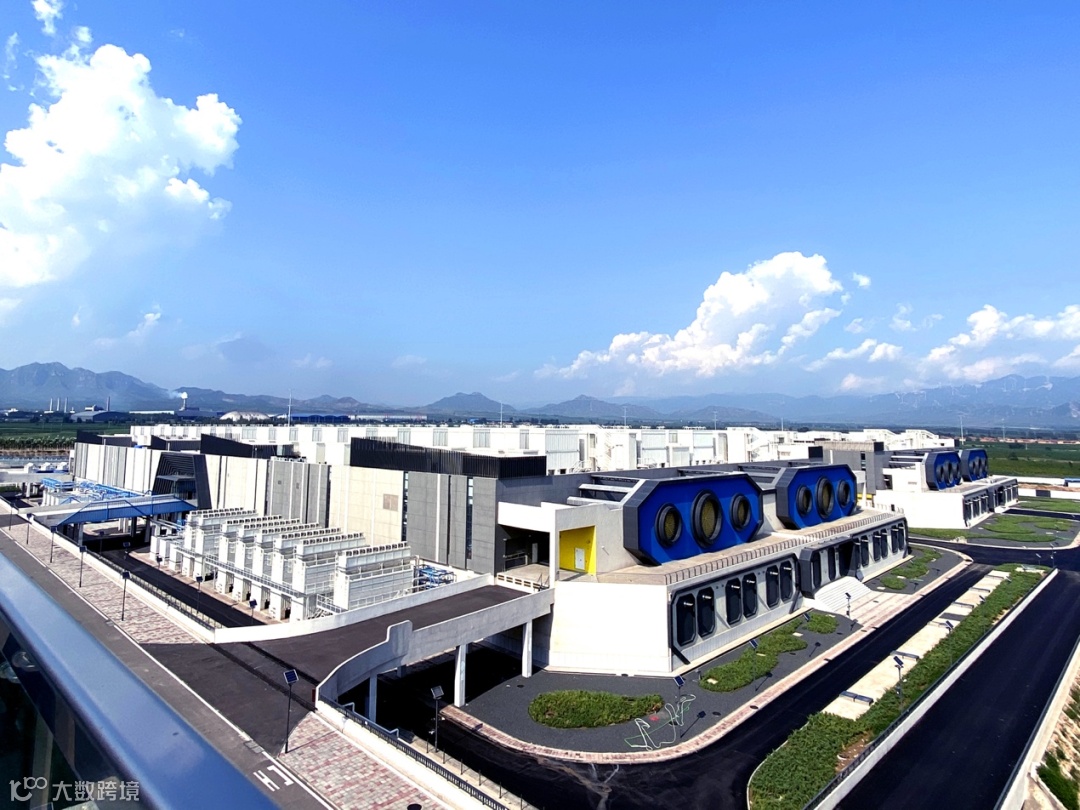

秦淮数据环首都·太行山能源信息技术产业基地


秦淮数据环首都·太行山能源信息技术产业基地,是国家首批、山西首个新型数据中心,也是亚太最大单体园区数据中心,将山西能源优势高效转化为算力优势,支撑山西及京津冀区域的数字算力需求,助力山西数字经济的跨越式转型,为山西积极融入东数西算国家战略,建设全国一体化大数据中心国家枢纽节点做出积极贡献。


END

免责声明:部分文章来源于互联网及其他公众平台,内容仅供读者参考,不确保文章的准确性,如有侵犯版权请告知,我们将在24小时内删除!


往期精彩内容回顾

腾讯贵安七星数据中心项目(一期)获“国家优质工程”奖
宁夏“东数西算”项目引资超566亿!数据中心相关项目15项
长三角·平湖润泽国际信息港项目顺利通过竣工验收,涵盖数据中心、超级计算等多项业务
# 建成后将具备2388个机柜服务能力,金昌紫金云1.2期项目预计今年9月投入运营
广东印发碳达峰实施方案,推动新型基础设施节能降碳
加入DTDATA数据中心全生态服务平台,找机房、找品牌、找产品、找朋友,DTDATA团队为大家分享更多,敬请关注。服务热线:400-089-1045

【声明】内容源于网络
0
0
DTDATA
立足数据中心,聚焦云计算、大数据、区块链、人工智能等领域,分享产业最新资讯与技术!
内容 1458
粉丝 0
DTDATA 立足数据中心,聚焦云计算、大数据、区块链、人工智能等领域,分享产业最新资讯与技术!
总阅读13
粉丝0
内容1.5k
