结算工程量偏差是我们日常工程计价结算中经常会碰到的问题。下面我们以深圳地区为例,带大家了解一下结算工程量偏差调整原理及计价实操!


1


结算工程量偏差调整


业务场景:

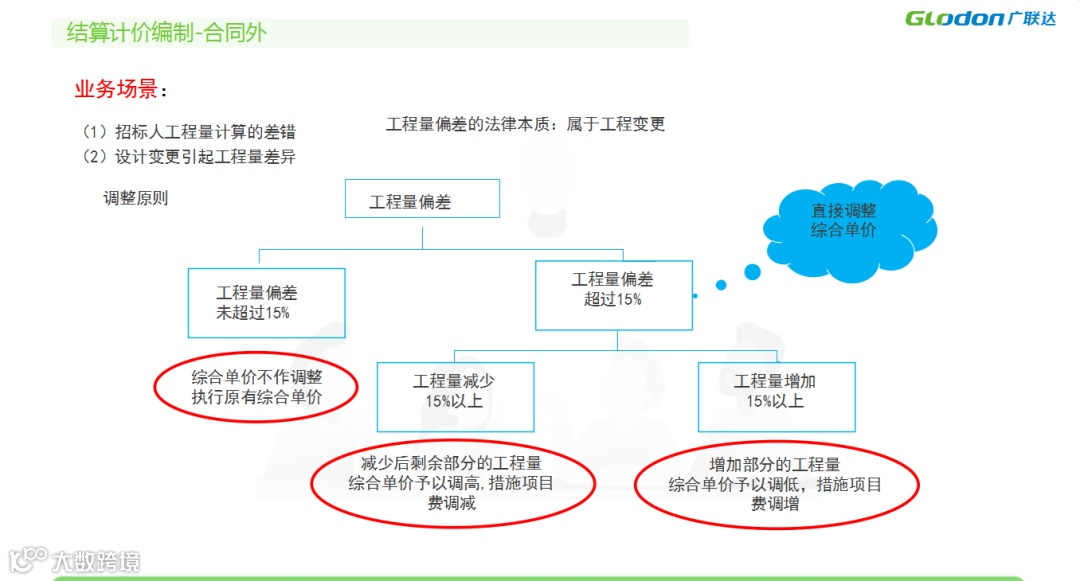

1.已标价工程量清单中有适用于变更工程项目的,应采取该项目的单价;但当工程变更导致该清单的项目的工程数量发生变化,且工程量偏差超过15%时,该项目单价应按照13清单相应规定执行。


2.已标价工程量清单中没有适用但有类似于变更工程项目,可在合理范围内参照类似项目的单价。当编辑合同外内容时,会直接(或间接)使用合同清单,这时候就需要将合同外新增清单与原合同清单建立关联方便进行对比查看,在上报签证变更资料时也可以作为其价格来源依据



2


合同外工程量偏差调整方法

(1)关联合同清单

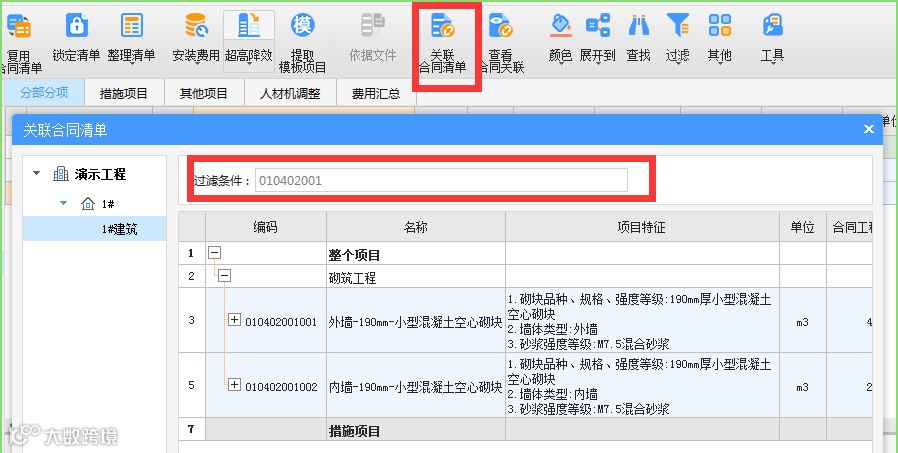

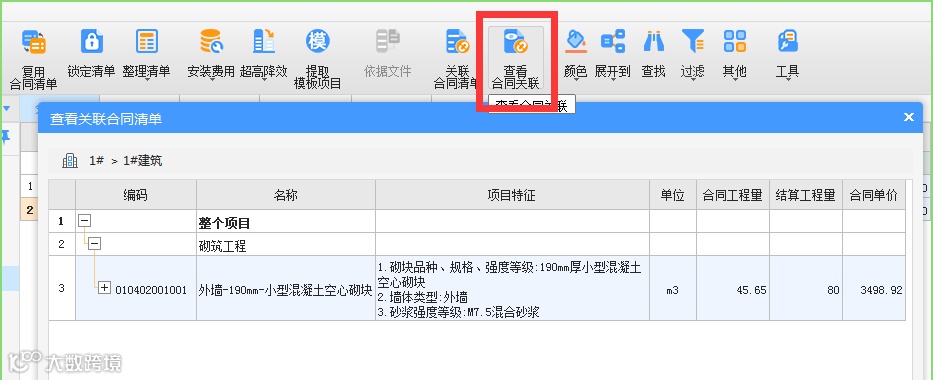

自行按照筛选方式关联清单,关联过后也可使用查看合同关联开检查,当发现两者有比较明显的差异时,定位至合同内清单进行进一步检查


(2)依据文件

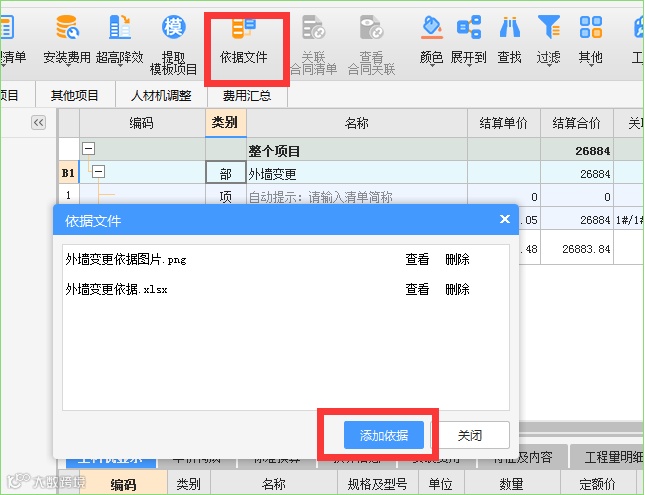

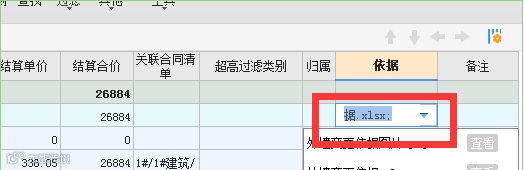

合同外部分上报时要求提供相应变更签证依据文件,通过图片,excel文件以附件资料包上传整个项目或分部行插入【依据文件】,关联任何形式的依据证明资料,添加依据后,依据列即可查看。


(3)人材机调整

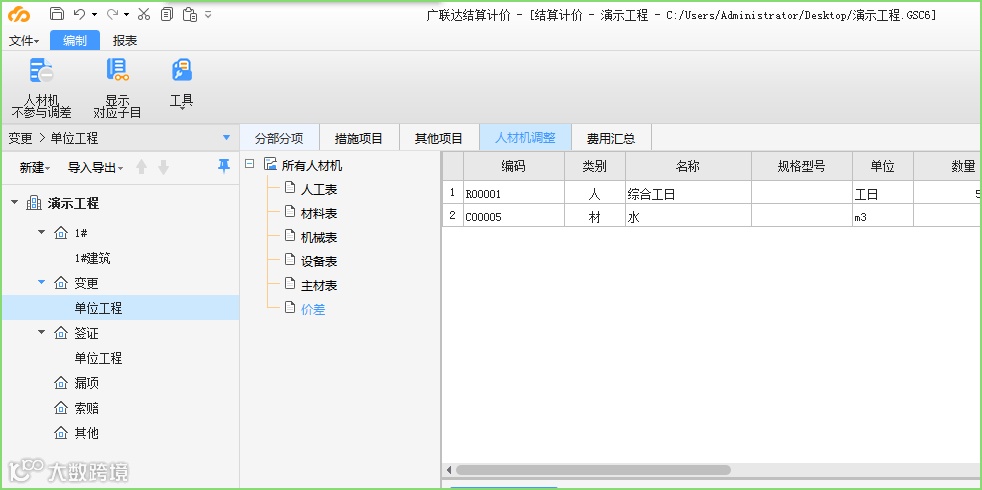

一份结算文件同期材料价格要保持一致,那合同外人材机还需要重新按照合同内的调差方法再次调整【人材机参与调整】即可实现与合同内相同材料同价,自动统计出价差,方便快速。


(4)工程归属

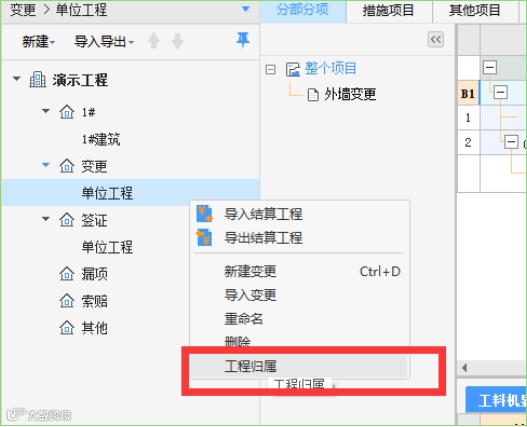

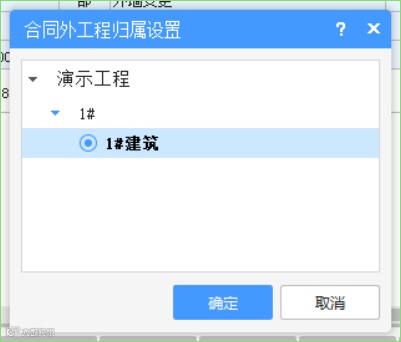

右键调出【工程归属】,即可将合同外的单位工程并入合同内,计算经济指标



3


广联达10月课程卡

更多计价业务干货,等你来拿~

文案:深圳服务组

编辑:李梅

审核:相杰


【声明】内容源于网络
0
0
广联达广东
广联达广东区域官方公众号平台,广联达官网www.glodon.com ,电话客服4000166166!立足建筑产业,致力于为您提供行业动态、政策法规、软件答疑、精品课程、本地企业招聘、工程造价干货等,愿与您携手共进!
内容 1497
粉丝 0
广联达广东 广联达广东区域官方公众号平台,广联达官网www.glodon.com ,电话客服4000166166!立足建筑产业,致力于为您提供行业动态、政策法规、软件答疑、精品课程、本地企业招聘、工程造价干货等,愿与您携手共进!
总阅读342
粉丝0
内容1.5k
