焕新登场!南桥换流站设备改造工程顺利投运

焕新登场!南桥换流站设备改造工程顺利投运 华东电力设计院
2023-06-30
2




近日,由中国能建中电工程华东院承担设计的国网上海超高压公司±500千伏南桥换流站设备改造工程顺利完成168个小时的连续试运行,标志着该工程正式竣工投产,来自葛洲坝的清洁水电源源不断地汇入上海电网,将为迎峰度夏提供更为可靠、充沛的外来清洁能源。

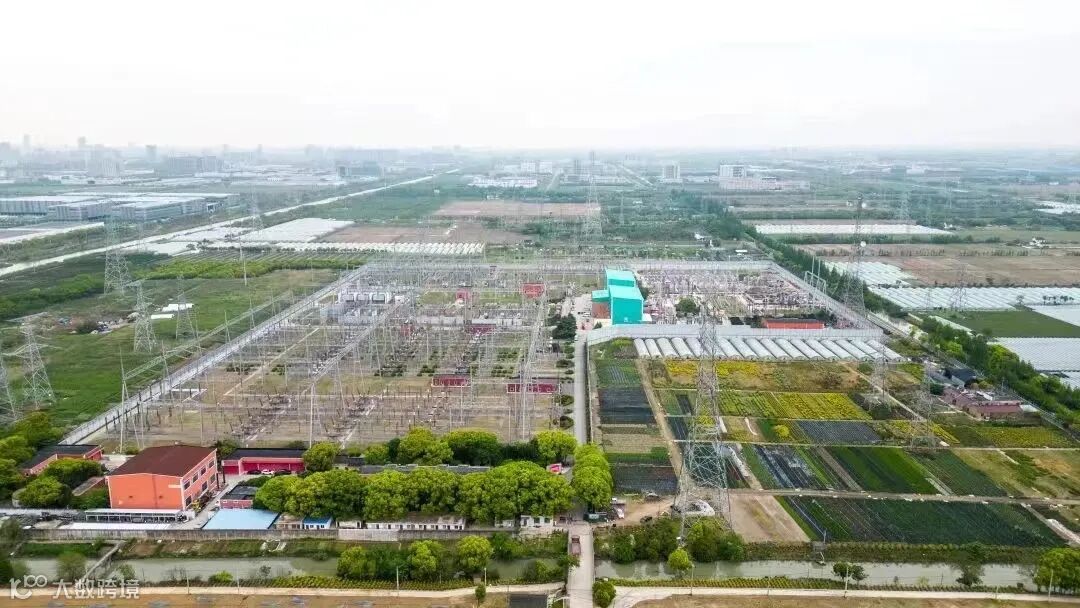

南桥换流站全景图


葛洲坝—南桥直流输电工程是我国第一条±500千伏直流输电工程,葛南直流工程于1982年规划,1985年开工建设,1989年单极建成投产,1990年双极建成投产,至今已投运34年。


南桥换流站是葛南直流工程的受端站,是华东地区第一座±500千伏换流站。葛南直流工程的建成投产,首次实现了华中、华东两大电网的联网。投运以来累计输送电量1800亿千瓦时,为上海经济社会发展做出了重要贡献。


1985年12月25日,葛沪500千伏直流输工程南桥换流站和淮沪500千伏交流输变电工程南桥变电站土建开工仪式在奉贤县邬桥乡举行。


随着运行年限的增长,南桥换流站部分设备老化严重且运行不稳定。2021年10月,国网公司将南桥换流站设备改造工程调增为2021年度生产技改大修项目,并于2022年由国网上海电力公司正式启动实施,通过技术改造和设备升级解决影响换流站长期安全稳定运行的隐患。本次大型综合改造范围涉及双极换流阀、阀内外水冷系统及阀控系统、控保系统、直流穿墙套管等核心设备,阀厅空调系统、交直流滤波器设备、极母线PLC设备、站用电控制系统等设备也同步开展改造。结合换流阀的升级改造,本次对双极阀厅主体结构进行了整体加固改造。


为确保本次改造设计质量,华东院高度重视。南桥换流站设备改造虽是技改项目,但完全按照新建特高压直流工程的要求对待。


面对纷繁复杂的改造界面,华东院设计团队对主要难点进行了逐一梳理,采用实时现场踏勘、多方案比选、院内专题讨论、总工评审、集中设计等多手段同步并举推进设计工作开展。尤其在疫情期间,针对本工程的重大难点阀厅加固改造,专业进行了多方案多模型的计算对比分析,并结合阀厅内设备布置,组织了多次方案评审及优化协调会。

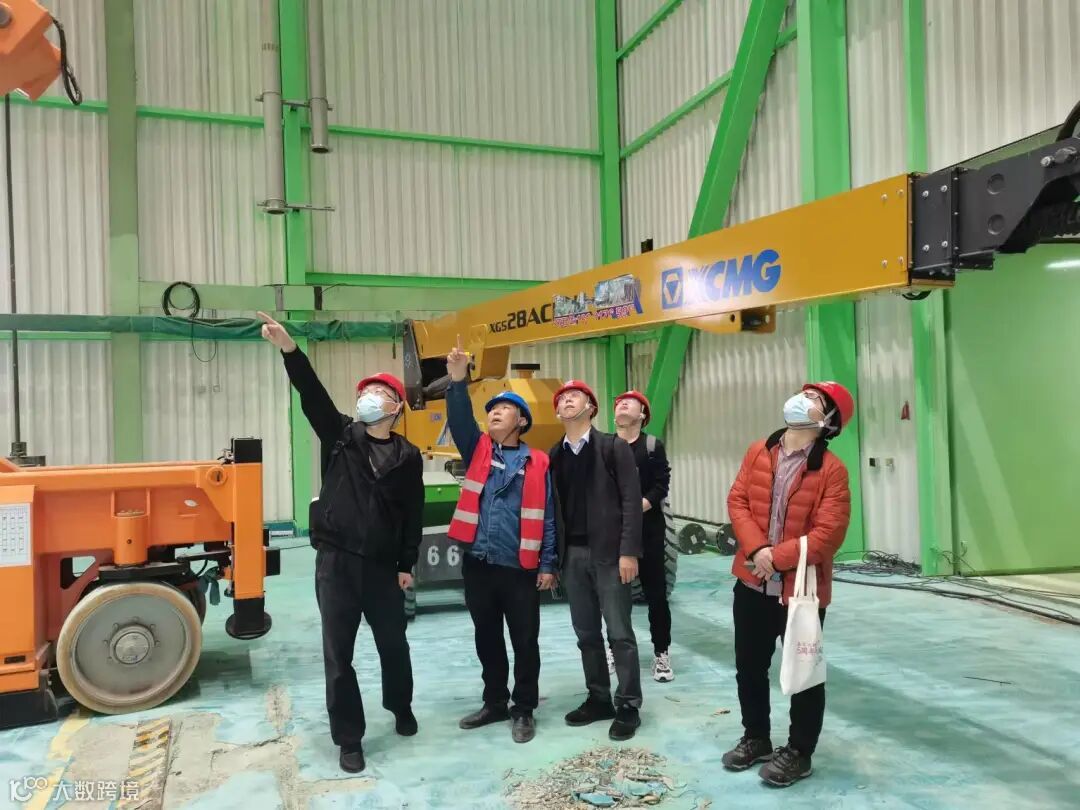

在项目现场开展工作


为最大限度减少对上海电网可靠供电的影响,2022年9月至2023年6月,现场按不停电作业阶段、单极停电阶段和双极停电三个阶段进行改造建设,各阶段施工顺利。华东院的精心设计为现场的顺利施工提供了强有力的技术支撑,赢得了业主、监理及施工单位的高度认可。


2023年5月11日南桥换流站

设备改造验收总结会


南桥换流站设备改造范围广、规模大,亮点突出、意义重大。



01

工程采用了全球首创具有完全自主知识产权的可控换相换流阀(CLCC)技术。换流阀采用新型可控型器件,降低换相失败概率;CLCC换流阀的成功应用,为以后直流输电工程的应用积累了实际运行经验。


02

在控保系统升级改造中,具有完全自主知识产权的“中国芯”成功替代了原先的“美国芯”,进一步提升了换流站安全运行的可靠性;为增强电网核心设备的供应链安全,提升我国电网安全自主可控能力积累经验。


03

在电网系统内,国内首次开展阀厅结构的大型加固改造。在现有的阀厅空间限制下,结合换流站阀厅设备升级改造,通过对在用状态下阀厅主体结构的整体质量检测鉴定和评估,根据鉴定评估结论和我国相关规范对阀厅主体钢结构构件进行整体加固改造,实现全站整体服役年限延长,经济效益最大化,对后续的直流阀厅改造具有重要的借鉴意义。
