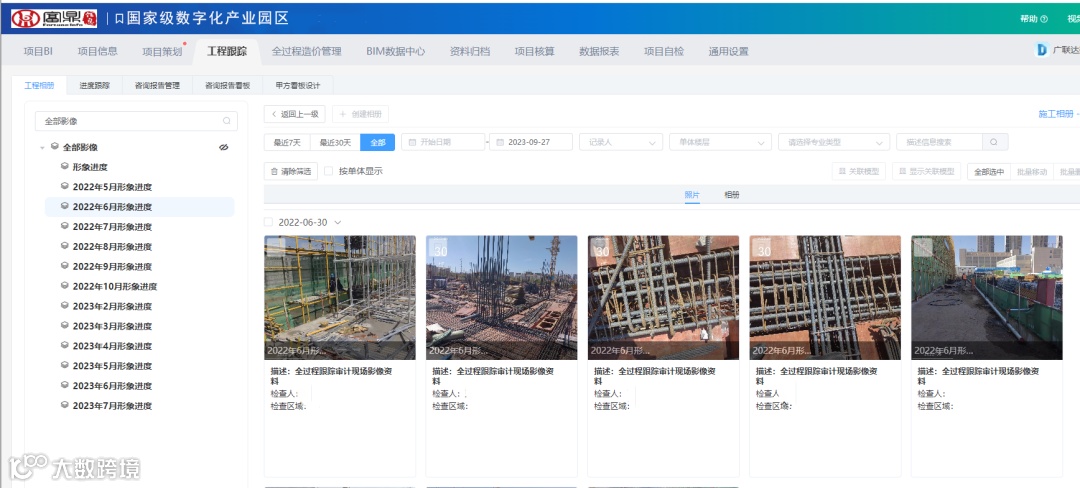

2022年“东数西算”工程全面启动以来,京津冀、长三角、成渝、粤港澳大湾区、贵州、甘肃、内蒙古等枢纽节点均已进入深层次建设阶段,据数据显示,起步区新开工数据中心项目高达60多项,新建数据中心规模超过110万标准机架,总投资超过4000亿元。

国家级大数据产业园项目,座落于甘肃省兰州新区。该项目作为新基建重点工程,将为甘肃数字经济建设提供良好的信息化技术支撑和通信保障,对加快推动“东数西算”工程落地具有重要意义。

该项目对工程质量、工期、成本都提出了高标准要求,前期适逢疫情多发阶段,对项目的整体推进增加了难度,富鼎网络信息技术 (上海)有限公司在该项目中提供数字化+全过程造价咨询服务,以数字新咨询生产力平台作为支撑,实现重要信息资料的集中管理、集中存储,全过程项目进度的透明化、数字化监控管理,保障业主投资目标完成,高质量、高速度、高效率助力项目成功。

最终项目取得良好成果,通过优化节约投资额9000多万,通过数字化提升质量造成经济效益1.24亿,工期节省4-5个月。
传统管理模式:
本项目咨询单位承担一定的电子资料归档工作,以往模式为线下留存归集,按照GB-T 50328-2019的要求,需要归集的电子资料上千份,人员精力耗费大;且在漫长的项目周期中,无法得知各项资料的归集程度。
数字化管理模式:

将GB-T 50328-2019资料管理规范内置到系统中,项目各专业负责人在系统中协同作业,过程发生资料及时上传,通过资料完整度,也可以随时得知资料归集程度,节省资料管理精力30%。

传统管理模式:
在疫情影响下,对工程进度造成巨大挑战,很容易出现延期的问题。以往通过对比进度表格进行工期优化,但并不直观,效果也不理想。
数字化管理模式:

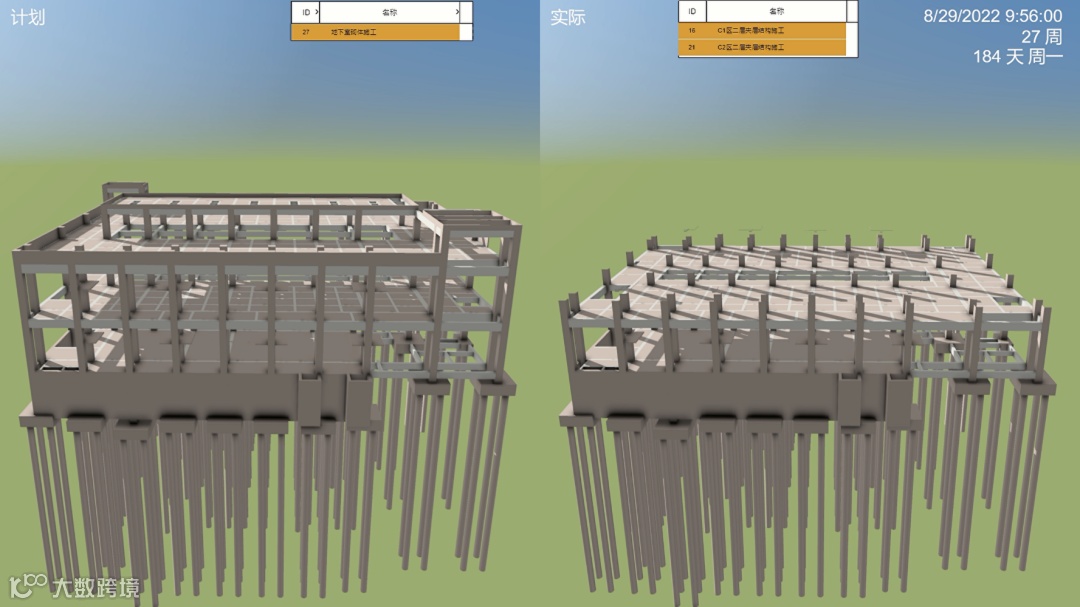

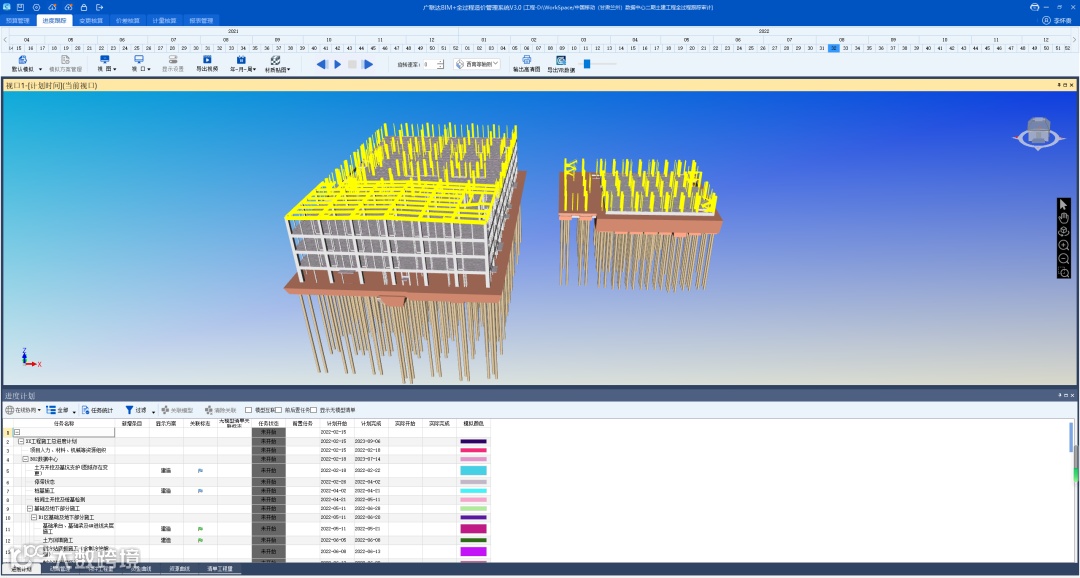

通过三维模型关联现场进度,通过模型清晰得知工期排布情况,最终通过优化各标段间施工顺序,机电工作前置,工期提前4-5月。

传统管理模式:
数字化管理模式:

传统管理模式:
以往甲方汇报采用定期开会及上报月报的方式,一来无法实时反映现场出现的状况,二来海量的报告,对于甲方而言并不清晰。
数字化管理模式:

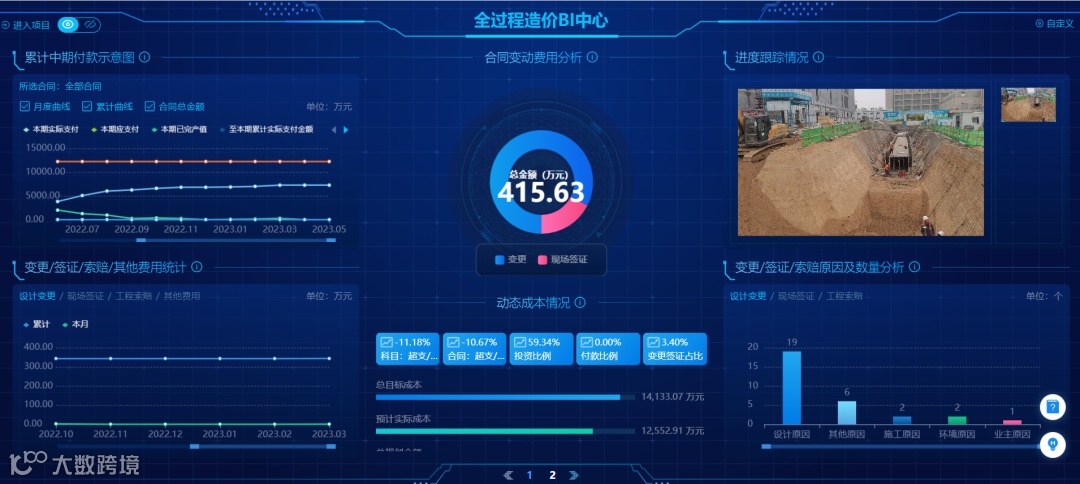

通过驾驶舱展示项目投资的发生情况,甲方可以随时得知现场的变更签证发生情况及对总投资造成的影响,便于对可能出现的投资超额,提前做出预判,甲方满意度提高20%。

富鼎网络信息技术 (上海)有限公司一直积极探寻数字化转型升级新赛道,与广联达建立长期合作伙伴关系,战略性布局企业业务数字化、管理数字化,积累企业数据,不断提升企业核心竞争优势。
富鼎网络信息技术(上海)有限公司成立于2010年,公司采用系统工程理念,实现工程数字化与项目深度融合,并积极推动系统性数字化应用落地,以全过程、全要素、全方位的数字化、在线化、智能化的新咨询模式提供高价值技术服务。

主营业务:网络技术服务;技术服务、技术开发、技术咨询、技术交流、技术转让、技术推广;数据处理服务;软件开发;软件销售;数字技术服务;信息系统集成服务;企业管理咨询;信息咨询服务。货物进出口;技术进出口。广告设计、代理; 广告制作;广告发布;市场营销策划。工程造价咨询业务;建设工程设计;招投标代理服务;工程管理服务;建设工程监理。建设工程施工;建筑劳务分包;住宅室内装饰装修。
