揭秘测核一体化标杆企业——中国二十冶的成本数字化突围之路

揭秘测核一体化标杆企业——中国二十冶的成本数字化突围之路 广联达河南
2025-12-04
1

揭秘测核一体化标杆企业

中国二十冶的

成本数字化突围之路

PART 01

企业风采:建筑行业的“铁军”担当

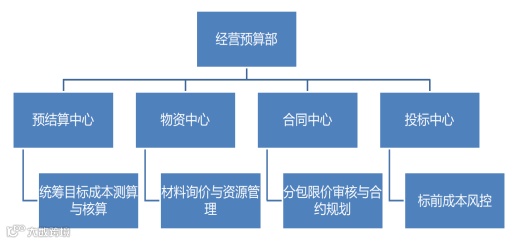

中国二十冶集团有限公司雄安公司(简称“雄安二十冶”)隶属于世界500强中国五矿集团,业务覆盖土建、EPC总承包等全产业链。2025年,公司完成与雄安分公司战略合并,正式进军市政业态。公司共有四大核心成本部门:

PART 02

痛点破题:传统成本管控的深层次挑战

1、在引入广联达数字新成本平台前,企业面临多重挑战:

原业务流程

开工前一个月完成初始成本测算,项目中标后三个月内完成利润率确定;成本分析项目部每月一次,季度成本汇报;

管理层面临的问题及诉求

问题1:数据积累在表格中,在实际操作中难以实现快速的复用和共享,数据的价值无法得到充分的释放和利用

诉求:高数据整合、共享和利用效率,以释放数据潜能并支持更高效的业务决策

问题2:增强建造合同测算与合约框架的相关性,降低招标限价偏差率,提升项目成本管控能力

诉求:落实精细化成本编制,在成本策划阶段就能从分包工序维度分析项目盈亏点,助力项目做好降本创效

问题3:预计总成本数据整理困难:以往的制表过程中,需要大量的时间出数据,且数据难以展现真实的成本情况

诉求:高效形成预算收入/目标成本/实际成本三算对比,能直观审核项目真实的成本数据

岗位层面临的问题及诉求

问题:

1、清单项较多清单拆分合并时比较费时,并且容易出错不易反查

2、材料来源比较多,无法统一做对比,并且表格作业时材料价格链接到成本清单需要做公式链接容易出错,有时需要手填表,工作量较大

3、表格汇总过程需要大量引用公式和链接等工作,效率不高耗费时间

诉求:

1、提升效率项目数据使用便捷性,做到数据既查即用;

2、提升测算编制效率,减少测算过程中的虚工作;

2、通过广联达测核一体化工具创新举措,针对管理层、岗位层的核心问题及诉求,进行了业务流程的整体优化,具体方案如下:

(1)采用广联达新成本工具,实现数据自动汇总与分析,减少人工操作误差;

(2)优化成本清单模板,确保材料价格一键链接,提升数据准确性;

(3)引入动态成本监控系统,实时跟踪项目成本变动,确保决策及时有效。

PART 03

数字新成本:五大价值场景重塑管控逻辑

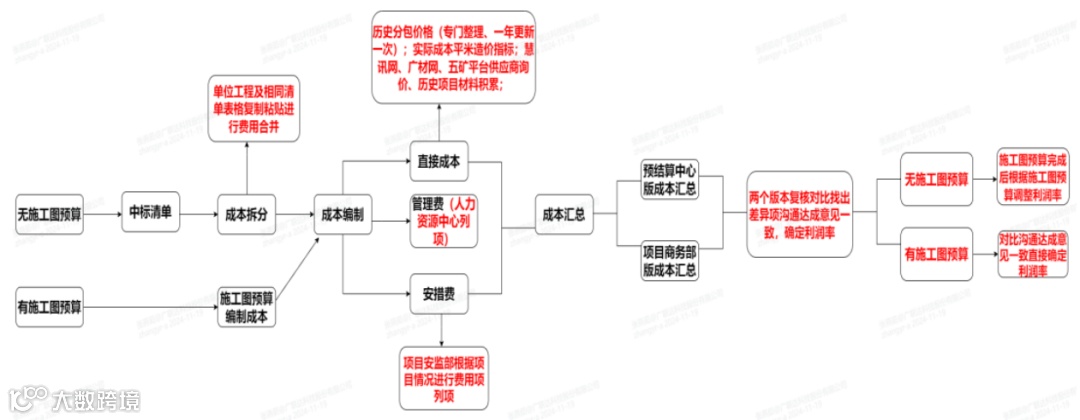

成本科目标准化

场景1

痛点:初始成本测算按粗放专业划分,与合同规划收入口径脱节,数据无法复用;

解决方案:将企业“合约规划框架文件”转化为统一成本科目

价值:①收入拆分自动生成合同规划,一次操作完成两项工作;②成本可按费用项(如钢筋、混凝土) 对比收入,精准定位盈亏点;

提效的三大利器

场景2

提效场景1:成本测算作业效率提升-相同清单合并

原作业模式:

清单拆分后成本列项手动合并清单,原始表格作业按照单位工程汇总模式。从云计价文件中导出清单工程量表格,再将一致的清单项进行工程量合并同类项;

业务难点:(1)作业量较大,并且容易发生漏选项且不容易发现;(2)手动合并后需要回到原结构,表格中无法操作

现作业模式:

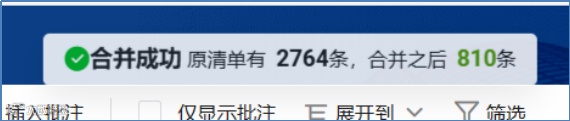

通过软件提供的相同清单合并编制,可以直接将清单快速合并,成本侧相同工料机工程量直接累加,此项工作效率直接提升2-4天;平台中,成本测算完成后,可以直接导出原结构,不影响成本列项的前提下保证原结构与合并结构可以任意切换;

测算产品优化:相同清单一键合并,可导出原结构文件。

提效场景2:成本测算作业效率提升-刷新计价依据

原作业模式:

案例项目测算到实施的过程中,收入经常发生变动,一旦清单发生变化,又需重新进行拆分、对应口径,重复工作较多,效率低。清单收入变动频繁,项目部人员精力并无法做到数据及时、同步;

现作业模式:

刷新计价依据,可以快速完成收入数据和成本数据的更新和汇总,减少重复工作量。更新收入后可知晓最新利润率。清单在施工过程中不断优化,由于excel表格操作繁琐,项目部一直没有更新收入与对应成本,通过软件,实现半个月完成数据复现以及成本版本变更;

测算产品优化:刷新计价数据后,已编制成本价不需要覆盖

提效场景3:成本测算作业效率提升-收入/成本口径对应

原作业模式:

业务场景:初始测算编制最耗时的是收入和成本口径对应问题。收入拆分后,根据以收定支的原则,将收入与成本的口径进行手动匹配,反复调整和重复操作;导致一套表定责任成本需要花2个月时间;

业务难点:收入/成本口径对应问题

现作业模式:

解决方案:【同步收入分包项——导入收入自购材——载价、定价】同步收入分包项,用此软件导入收入后  不会出现成本缺项漏项归集不全的现象;收入、成本口径在人工、自购材料有自动对应关系,无需手动匹配相同口径;

测算产品优化:最优解决方案形成口径关联,口径一键对应,结合手动对应处理对应难题。

数据资产复用

场景3

企业数据库落地:物资中心与合同中心协同,3天录入雄安、上海等地5377条历史价格(分包价3327条+材料价2050条);EB4项目通过历史签订分包合同价格入库,在新成本中完成分包、材料载价,最终敲定目标责任成本利润率。计价、成本测算等软件使用时可直接进行材料价格复用,同时实现企业成员间的数据共享。

技术路径:三步构建企业数据资产

1、数据录入:物资中心3天完成2个地区5377条历史价格录入。平台支持 pdf的分包合同、excel物资询价单智能批量导入,建立企业分库;

2、批量载价:集成广材网、指标网等外部数据,支持一键导入外部价差分析;

3、无感沉淀:项目归档后,材料、分包数据无感沉淀,按项目划分自动积累入库。

成果展示:数据驱动决策

数据分库:计划形成“一项目一库”的精准支撑体系,材料价格库在计价、成本测算等软件使用时可直接进行材料价格复用,同时实现企业成员间的数据共享

多维度成本透析,

项目过程数据追溯反差

场景4

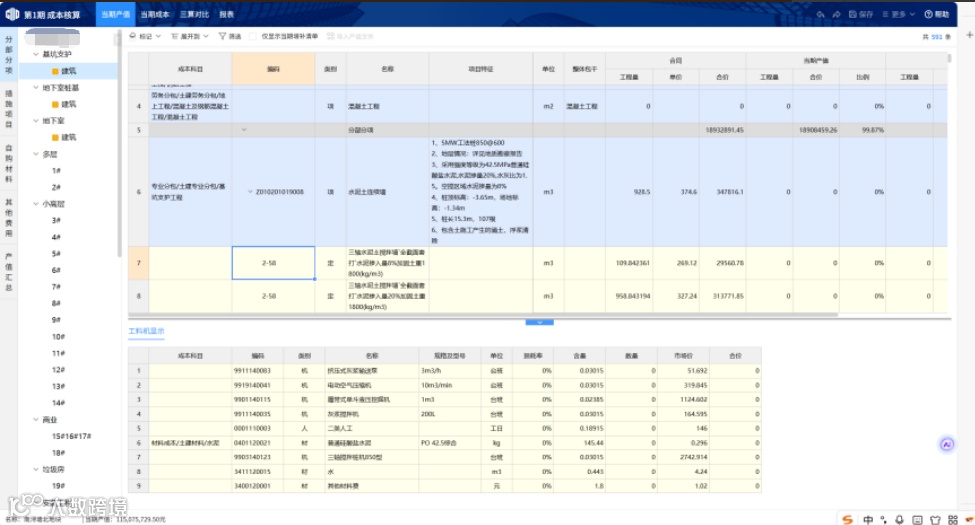

测算阶段提供多维度收支对比,从费用项——清单——工料工序层级逐级递进,可直接快速筛选进行偏差定位,助力成本分析

管理层:审核省时省力,数据可反查追溯问题

成本核算

场景5

价值场景1:成本核算收入拆分标准且高效

原作业模式:

公司要求项目部每月开展成本分析并季度汇报,但项目部受限于人员能力和精力,导致:(1)月度产值分解的要求难以满足,实际操作降频为季度一次;(2)收入拆分的细致度达不到分析需求,影响结果精度。由此频繁引发结算异常:整体盈利下隐藏分项亏损,或过程盈利却结算亏损

现作业模式:

通过导入产值预算文件,系统自动参照目标成本测算的收入拆分规则进行产值分解。自动化处理覆盖超95%的产值,仅余下的新增或变更项需人工拆分

操作层: 极大优化工作流程,降低重复操作负担。

管理层: 有力推动全公司收入拆分工作的规范化与准确性,保障项目盈亏动态及时可见,使成本分析及纠偏等管理动作得以切实落地。

价值场景2:周期性实现三算对比

原作业模式:

预计总成本表格难整理:建筑采用二十冶集团的套表,成本分析除了三算对比外,还需要整体的预计总成本=已完工程实际成本+未完工程的初始测算成本,以往的制表过程中,需要大量的时间出数据,且数据难以展现真实的成本情况。还需按分包合同归集成本,传统Excel难以关联合同与清单。

现作业模式:

可以通过报表设计直接报表输出预计总成本,预计总成本=累计实际成本+(总目标成本-累计已完成目标成本)

1、周期检视已发生部分的目标、收入、成本,三算对比查看偏离分析原因纠偏;2、将成本项汇总到对应的成本合约上,可划分合同维度查看三算对比。

来源:广联达上海 工程成本产品线
文案:李丹 余亚玲
编辑:相杰
审核:嘉慧

【声明】内容源于网络
0
0
广联达河南
广联达科技股份有限公司河南分公司,立足建筑产业,致力于为您提供行业动态、政策法规、软件答疑、精品课程、本地企业招聘等,愿与您携手共进!
内容 1053
粉丝 0
广联达河南 广联达科技股份有限公司河南分公司,立足建筑产业,致力于为您提供行业动态、政策法规、软件答疑、精品课程、本地企业招聘等,愿与您携手共进!
总阅读70
粉丝0
内容1.1k
