广联达云计价总承包操作攻略,记得查收哦!
以下图片都可点击放大查看~
01
新建增加发承包方式,按需选择

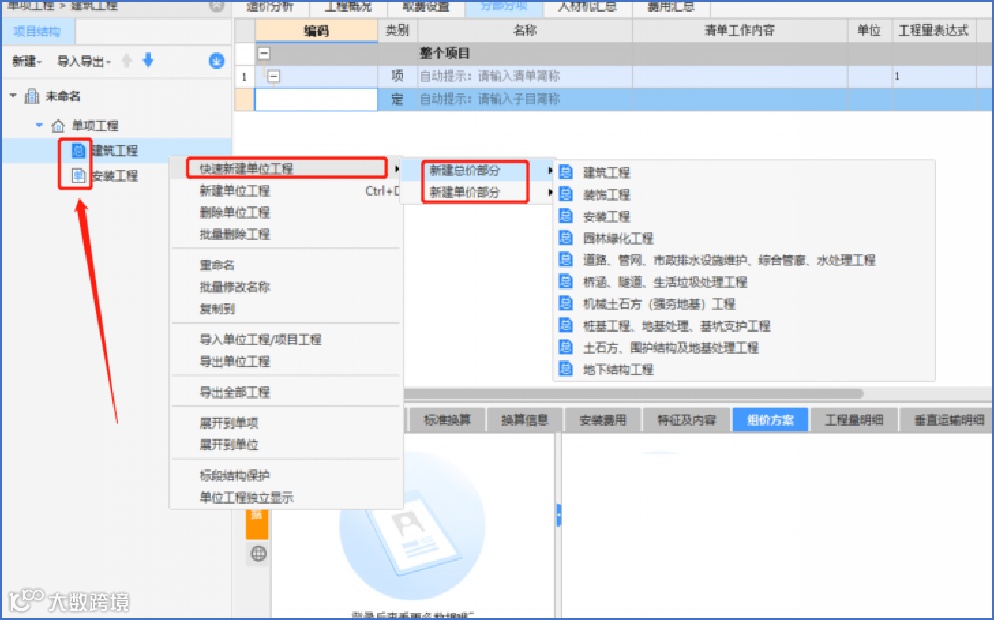

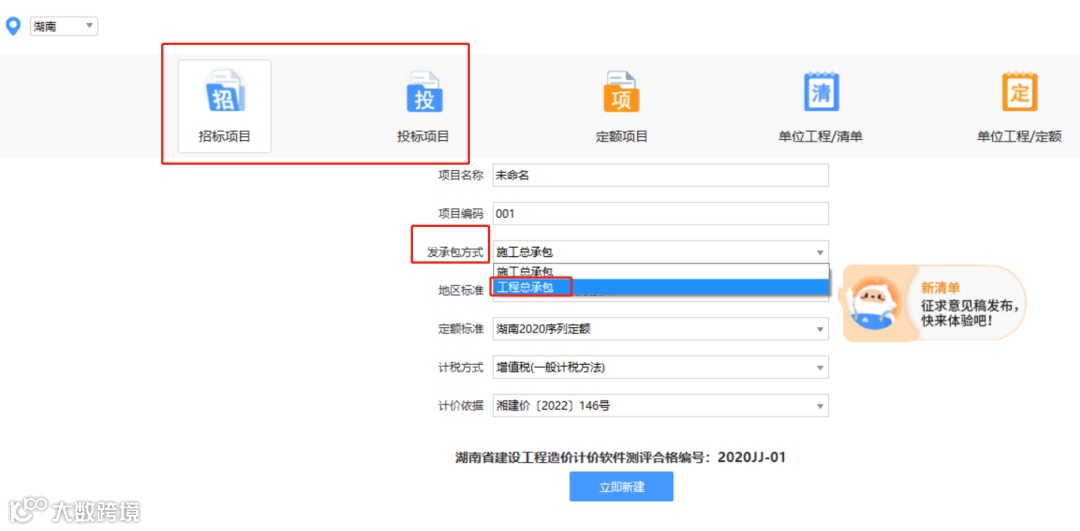

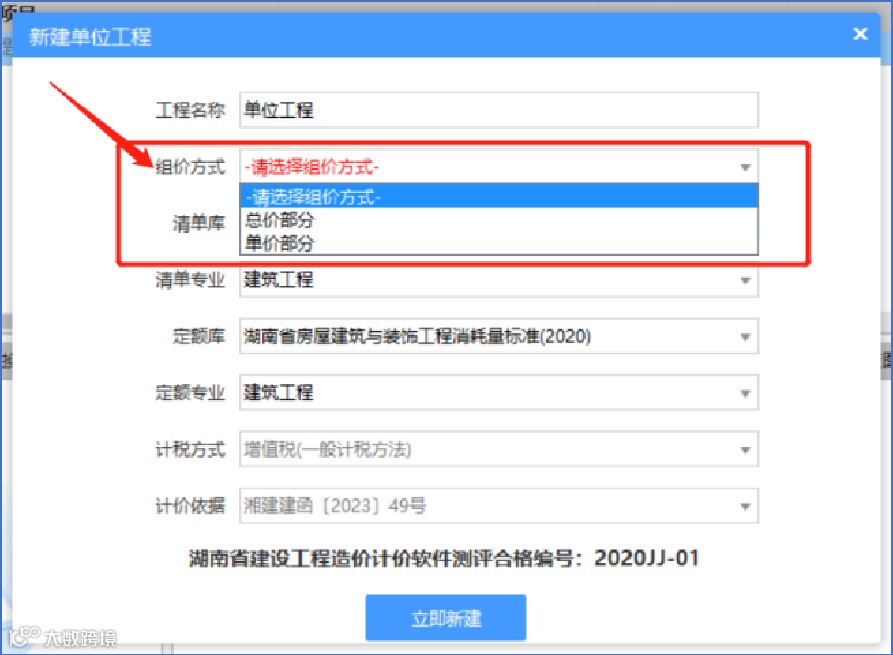

1、新建可选施工总承包或工程总承包模式

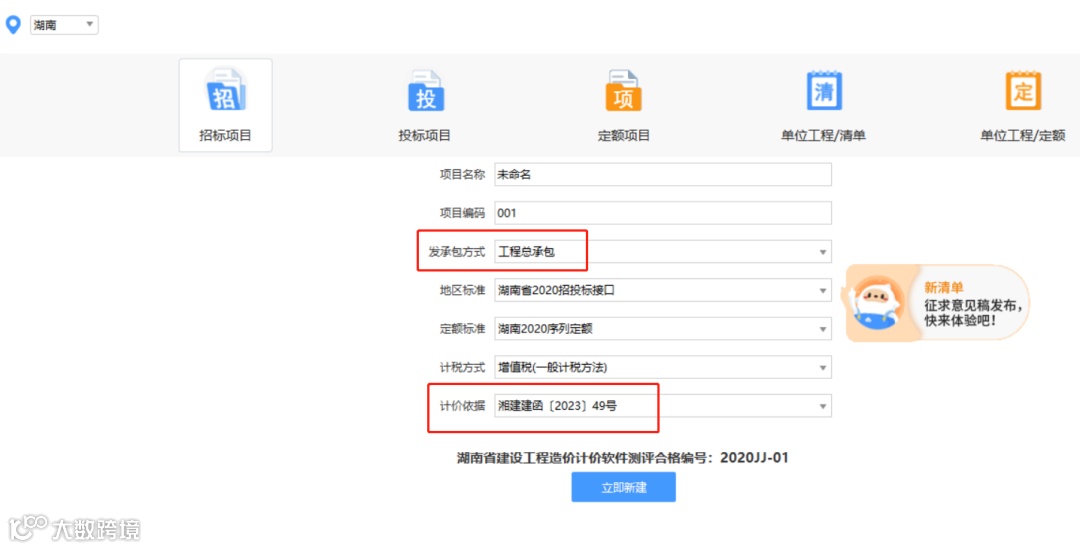

新建在招投标里对应承包方式选项模块,工程总承包模式同步对应计价依据湘建建函【2023】49号文。
2、单位工程有组价方式
可区分图标,便于快速区分编制。
02
费用组成满足总承包费用计取要求
1、费用汇总实时查看

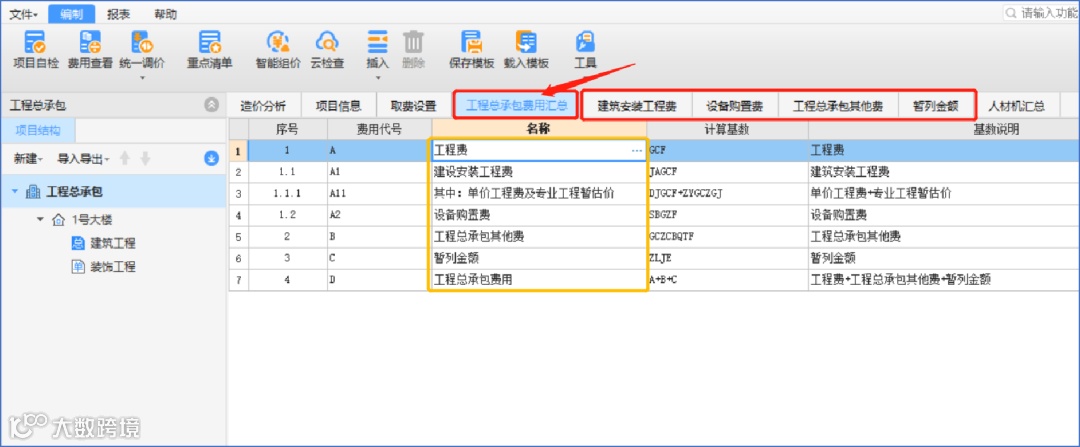

工程总承包费用项目由工程费用、建筑安装工程费(含专业工程暂估价)、设备购置费、工程总承包其他费和暂列金额组成。

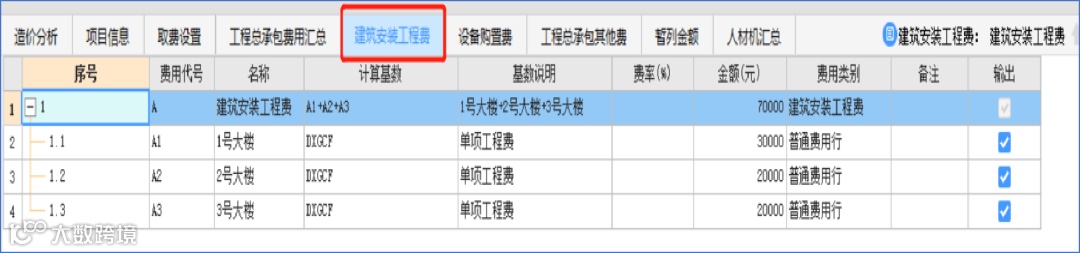

2、建筑安装工程费
(含单项工程层级的专业工程暂估价)

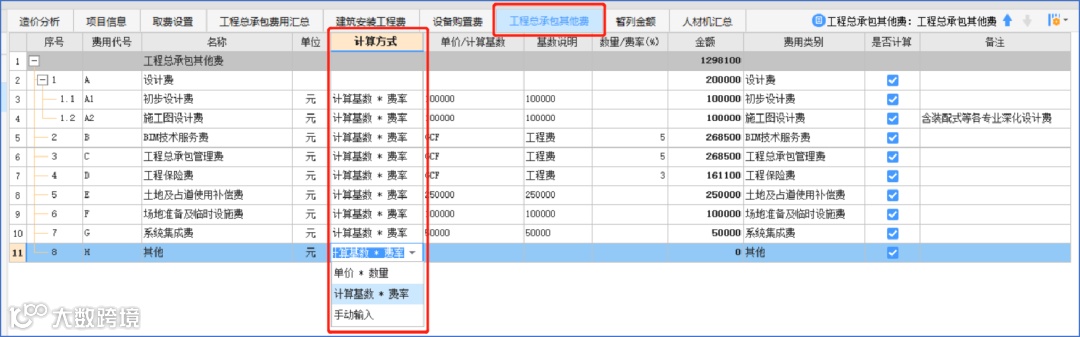

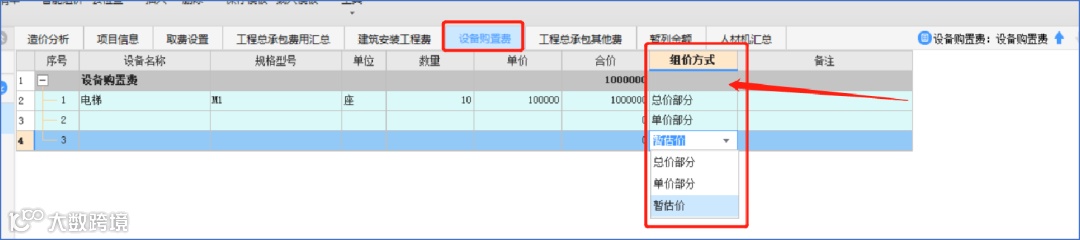

3、设备购置费内置组价方式
点击组价方式可划分到单价部分、总价部分或暂估价部分,报表功能会对应的分发到对应的报表。
4、工程总承包其他费内置计算方式

支持单价乘数量,计算基数,乘费率,手动输入三种方式,同时后续会把费用计算器和其他费用的计算依据全部内置进来。
03
响应总承包全费用综合单价要求

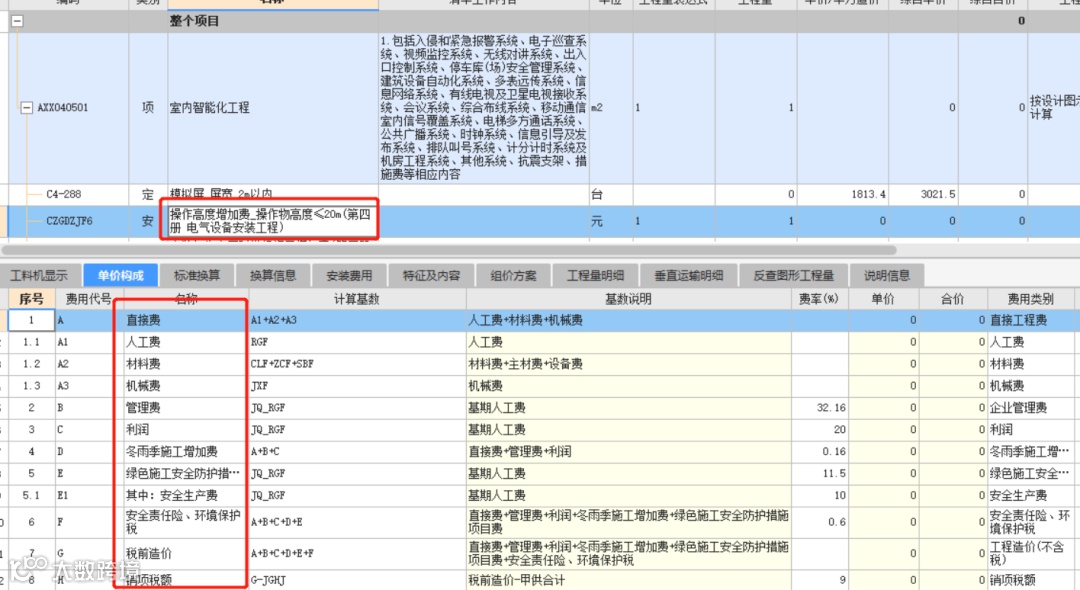

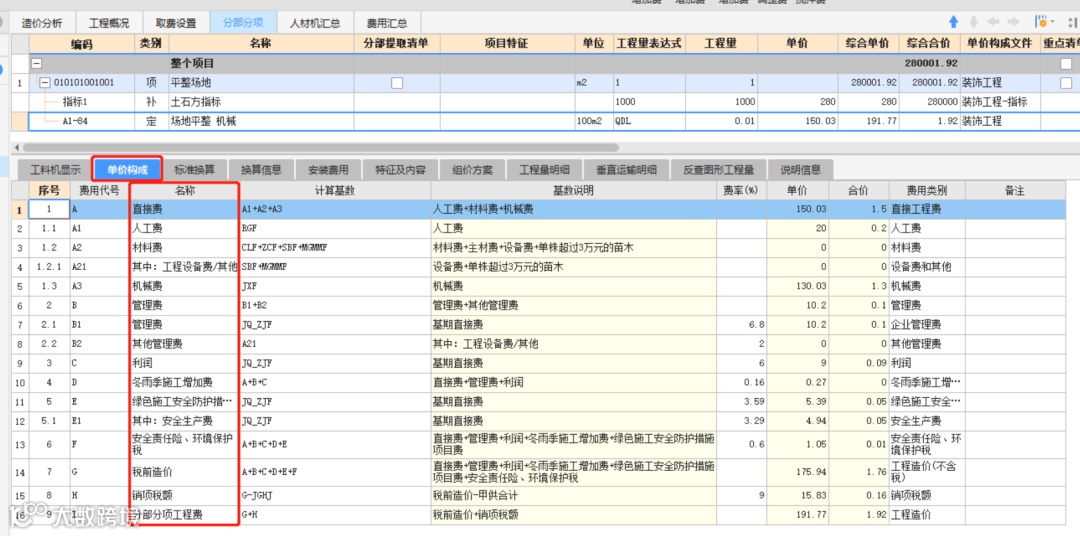

1、单价构成下可见直接费全费用的详细组成
2、安装费用按照20序列定额记取方式
04
响应总承包项目清单总价部分

1、总价清单编码随分类码变动
需在【单项工程-工程信息】完成工程分类选择,方能加载完整清单编码。
2、加粗清单已包含普通清单内容,因此同一单位工程中不支持加粗清单与普通清单共存

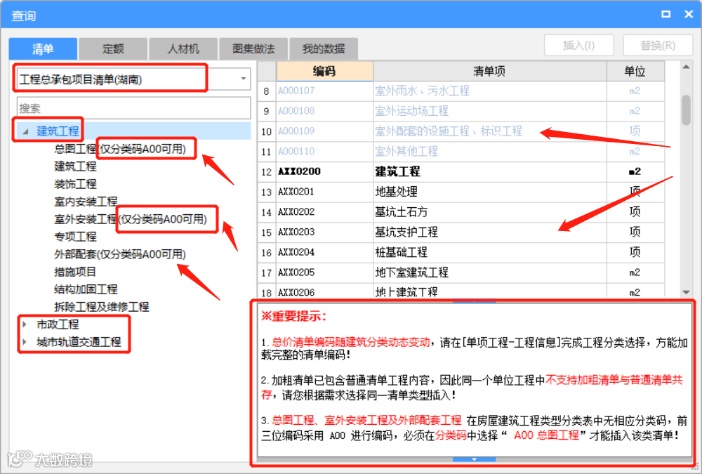

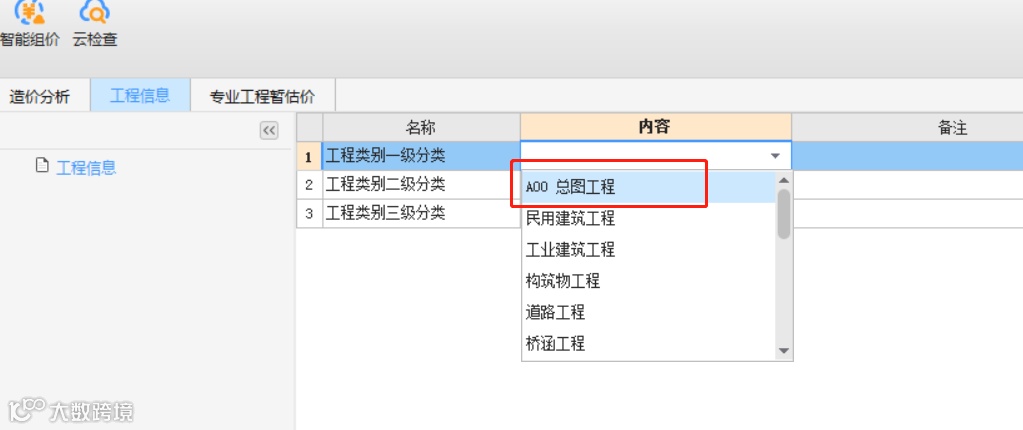

总图工程、室外安装工程及外部配套工程均采用A00进行编码,必须在分类码中选择A00总图工程才能插入该类清单。
05
指标和指标(拆分)绿措费反算
因所有清单和定额均需要拆分出绿色施工安全防护措施项目费,采用现行计价办法依据的,按照响应的取费基数及费率计算即可;采用工程造价指标等其他方式编制招标控制价时,无费用组成明细的,绿色施工安全防护措施项目费基期直接费可按相应造价的 75%计算,基期人工费可按相应造价的 20%计算,费率按照现行配套依据执行。在软件中可选择插入指标及指标(拆分)来实现。
1、指标和指标(拆分)
对于总承包需要大量指标数据,可以参考以下两种方式录入:
指标:单价指标*数量,总价直接进入工程费,拆分反算绿色施工安全防护措施费和安全生产费
指标(拆分):已知人材机的单价作为基期取费价,进行取费计算,使用全费用综合单价

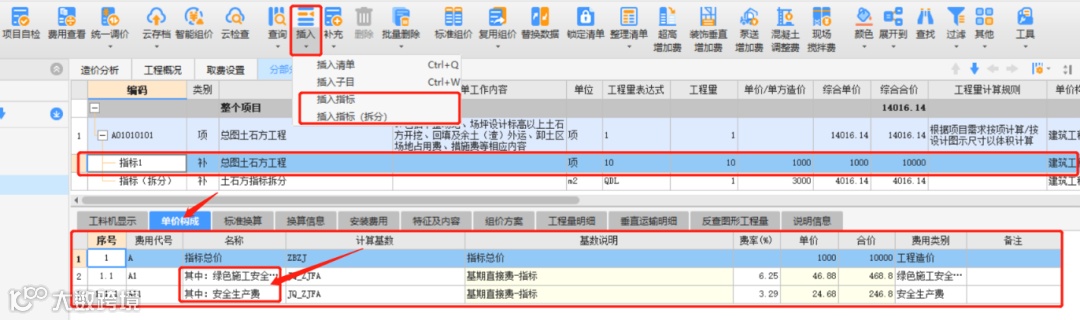

2、绿色施工安全防护措施项目费反算
所有缺少费用构成明细的项目都会根据规定自动反算出绿色施工安全防护措施项目费和安全生产费。
06
响应可调人材机要求和报表呈现
1、响应可调人材机业务需求

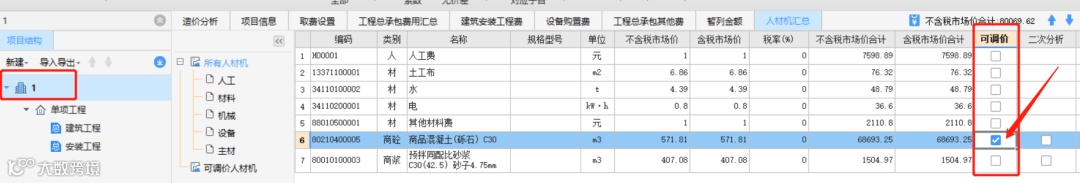

在现阶段EPC业务中,可调人材机需求较普遍,软件实现在项目层级-人材机汇总-勾选可调价。

2、同步报表界面响应内置附录C可调价人材机报表
广联达工程总承包模块产品
免费又好用!
———
