【小米粉说计价】懂了这3招,工程竣工结算不麻烦!

【小米粉说计价】懂了这3招,工程竣工结算不麻烦! 广联达湖南
2024-03-06
0

     懂了这3招,

   工程竣工结算不麻烦!

二月天杨柳醉春烟,三月三来山青水漫漫

2024 你的小米粉又回来啦!新年快乐鸭。

针对咱们的竣工结算大家是否碰会到这些问题呢,例如实际工程量和中标时的有差异,应该怎么考虑?甲供材料款怎么扣除?结算时碰到这些问题,核查起来麻烦琐碎,按需调价又错综复杂,更怕合同外费用拿不出依据找不到证据,导致承包方损失……那怎么才能攻克这些问题?

下面带大家一起解决这些结算难题:

1、工程量和招标时不一致

解决思路

修改结算工程量,对超出偏差范围的清单,通过变更工程去做结算

步骤一:修改结算工程量后,找出超出偏差范围的合同内清单。

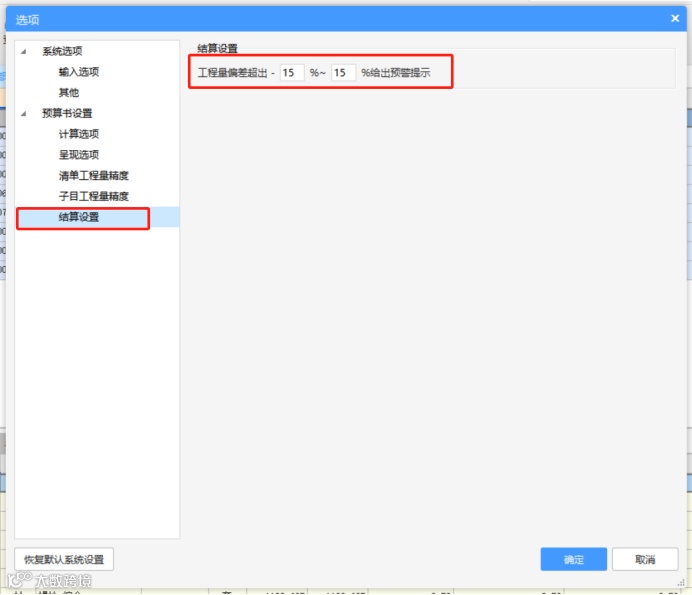

1)设置好偏差范围(优先根据合同)如图:

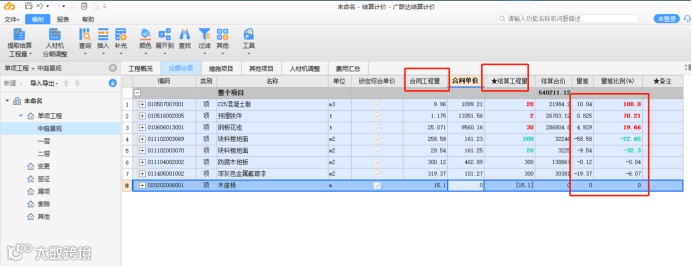

2)找到量差超出设置范围的清单项

在【分部分项】界面查看【量差比例】,“结算工程量减合同工程量”高于量差范围时,软件会对数值标显红色进行预警;低于量差范围时,软件会对数值标显绿色进行预警。量差范围外的新建变更即可。

步骤二:超出量差范围的工程量通过“新建变更”后复用合同清单进行合同外结算。

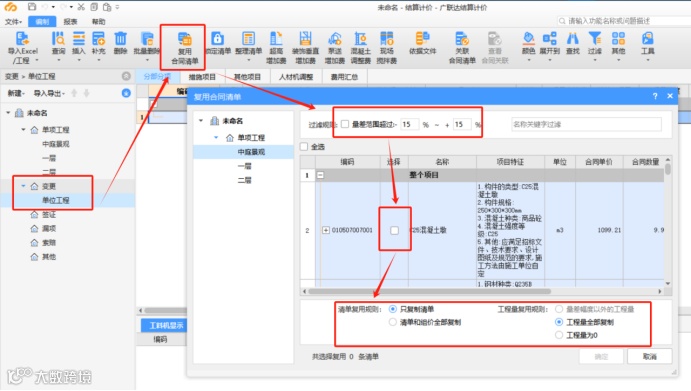

1)在项目结构树中选择【变更】--【新建变更】工程名称输入变更单位工程名称,点击【复用合同清单】,在【过滤规则】设置量差范围,快速过滤清单,勾选需要的合同清单,设置清单和定额复用规则【确定复用】。

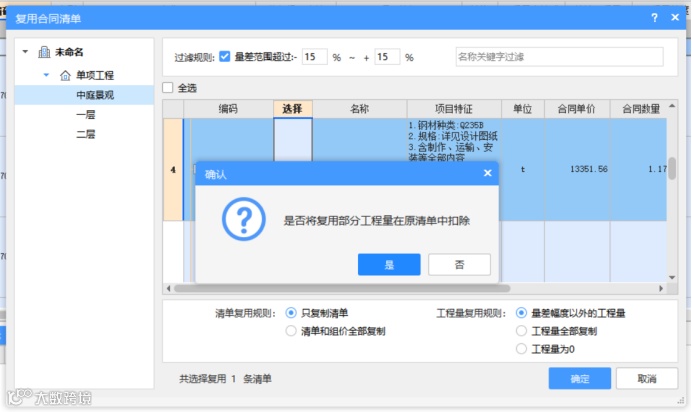

2)提示“是否将复用部分工程量在原清单中扣除”需要扣除的话点击【是】完成复用,对这部分量差超出范围的,在变更中完成组价和结算。

小结:

工程量变化时,超出量差范围的,新建变更工程,通过复用合同清单,将工程量超过量差范围的清单在变更工程中结算;未超过量差范围的,直接在结算文件中输入【结算工程量】按合同内结算。

2、结算时,扣除甲供材款

解决思路

确定甲供数量及其保管费,并根据实际扣回甲供材料款

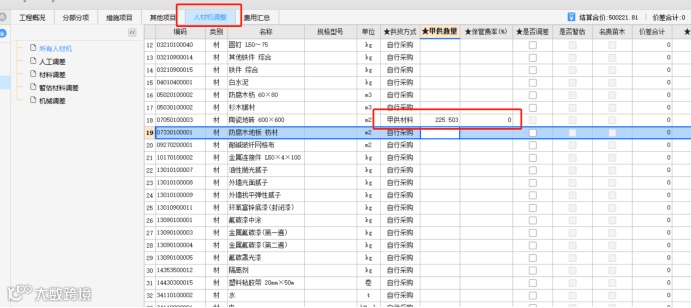

步骤一:【人材材机调整】界面,选择所有人材机,根据合同约定中“供货方式”填写为【甲供材料】,确定【甲供数量】(软件甲供数量默认等于结算工程量,也可按照实际进行修改),需要计算保管费时输入【保管费率】(部分地区叫【采保费率】)。

小结:

甲供材料结算时,需要先确定结算甲供数量,再确定需不需要考虑算保管费。

3、合同外竣工结算审核做

解决思路

在合同外的变更、签证、漏项、索赔最好添加依据文件

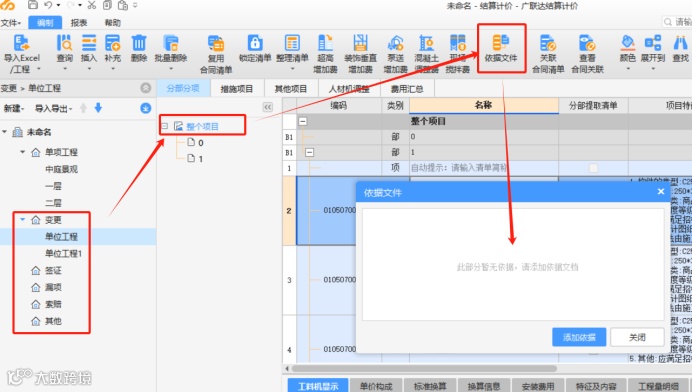

步骤一:在合同外部分点在“整个项目”或分部上点击【依据文件】-【添加依据】选择后添加完成,关闭即可。

小结:

做竣工结算时,合同外部分要依据备注清晰,审核结算或结算对量找不到证据时,可在【依据】列下拉小三角即可查看证据。

综上所述,做竣工结算之前大家需要对本工程的合同了如指掌,一切依据合同内容结算;合同未说明的先查法律和法律解释,再找行政法规效率性强制规范,最后根据需要在软件中设置实现,做到竣工结算有理有据。最后小米粉祝大家龙年大吉!

文案:肖嘉懿
编辑:李梅
审核:相杰

【声明】内容源于网络
0
0
广联达湖南
广联达科技股份有限公司湖南分公司,立足建筑产业,致力于为您提供行业动态、政策法规、软件答疑、精品课程、本地企业招聘等,愿与您携手共进!
内容 1074
粉丝 0
广联达湖南 广联达科技股份有限公司湖南分公司,立足建筑产业,致力于为您提供行业动态、政策法规、软件答疑、精品课程、本地企业招聘等,愿与您携手共进!
总阅读392
粉丝0
内容1.1k
