大数跨境
0
0

新旧国标清单交替期,施工方如何应对措施费变革

新旧国标清单交替期,施工方如何应对措施费变革 鲁班造价圈
2025-07-30
2


2024年11月12日,住建部正式发布国家标准《GB/T50854-2024》(2025年9月1日实施)。此次修订对措施费计价规则进行了近十年来最大调整。当脚手架从“按量计价”改为“按项计价”,当模板划入分部分项工程——施工企业的成本管控能力将面临全新挑战。据行业统计,措施费约占项目实际成本的7%-18%,在投标报价竞争日益激烈的背景下,新国标的实施将会推动施工企业重构利润格局。


01

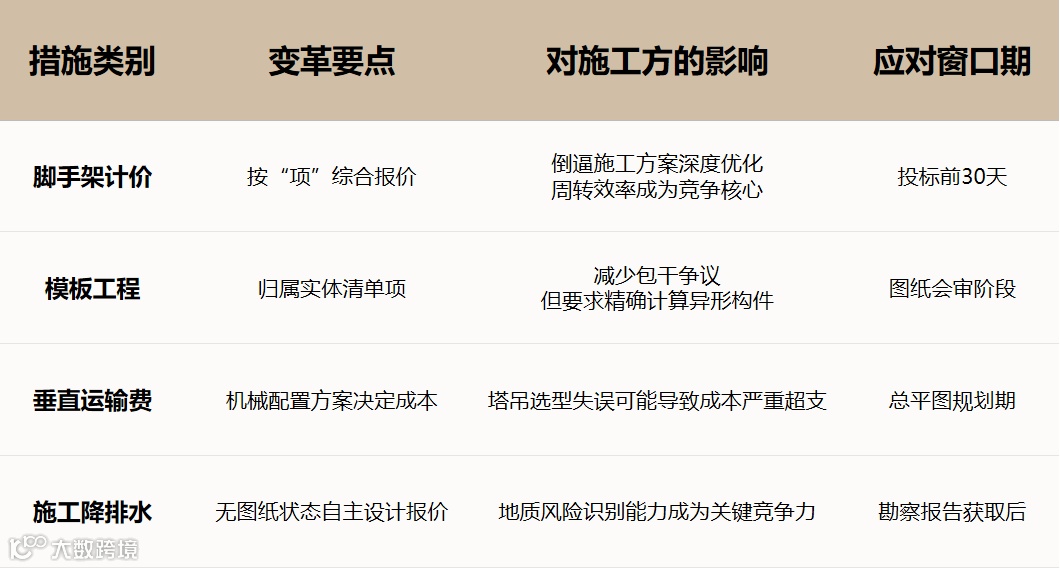

新旧国标措施费核心变化解析



新标实施后,措施费报价误差率可能大幅度提高,投标阶段需建立专项成本模拟测算机制。


02


四类高频措施费的降本实战策略

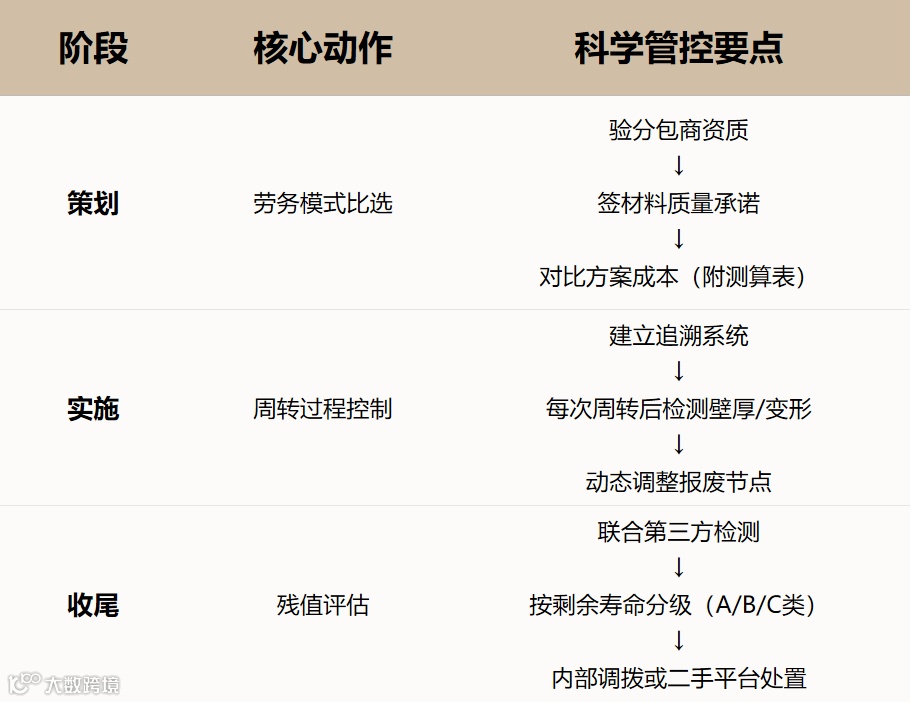

1. 脚手架工程的“三阶管控法”


行业新趋势:2023年起头部企业已试点“脚手架整体分包”模式,通过规模化采购可有效降低租赁成本;同时采用 “成本-质量-安全”三角平衡模型,避免片面追求降本导致质量不达标或安全事故频发等风险。

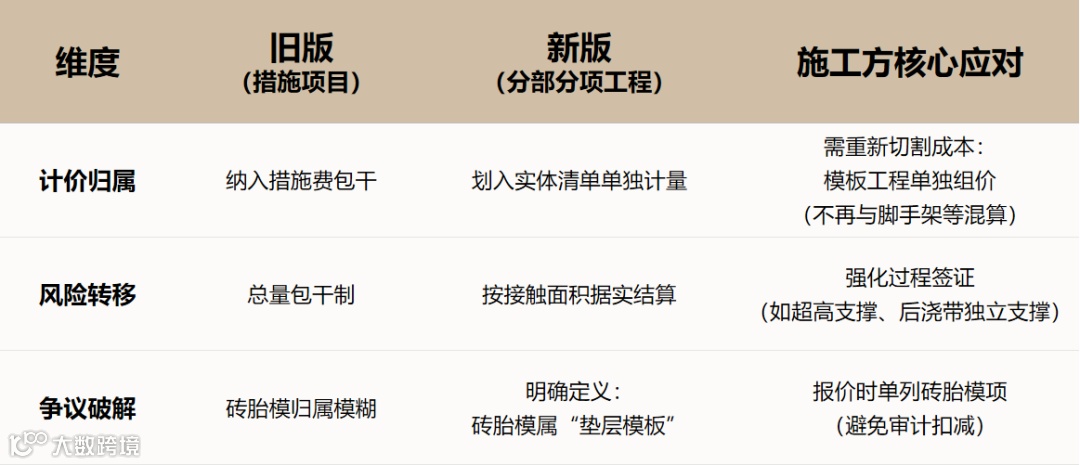

2. 模板工程的“量价双控”指南


施工方需建立三套体系:

(1) 算量防御体系:建立构造柱马牙槎、过梁长度等关键节点的实时算量确认机制;

(2) 工艺专利体系:将工具化加固、智能配模转化为专利技术壁垒;

(3) 周转金融体系:通过合同条款提前锁定周转材料残值,并利用残值收益对冲成本。


3. 垂直运输的“设备经济学”

计价规则变革核心:

新版改“㎡/天”为 “项”计总价包干,施工方需通过专项方案证明费用合理性,重点把控:

(1) 机械选型与工期匹配度(避免因工期延误索赔);

(2) 全费用构成透明化(台班费占比≤60%为优);

(3) 残值回收方案(占成本优化潜力的30%以上)。


成本控制红线:

常规项目垂直运输费不宜超过25元/㎡,突破时需提供:

(1) 超高层证明(檐高>100m);

(2) 钢结构吊装专项论证;

(3) 地质异常报告(如淤泥层导致基础费用倍增)。

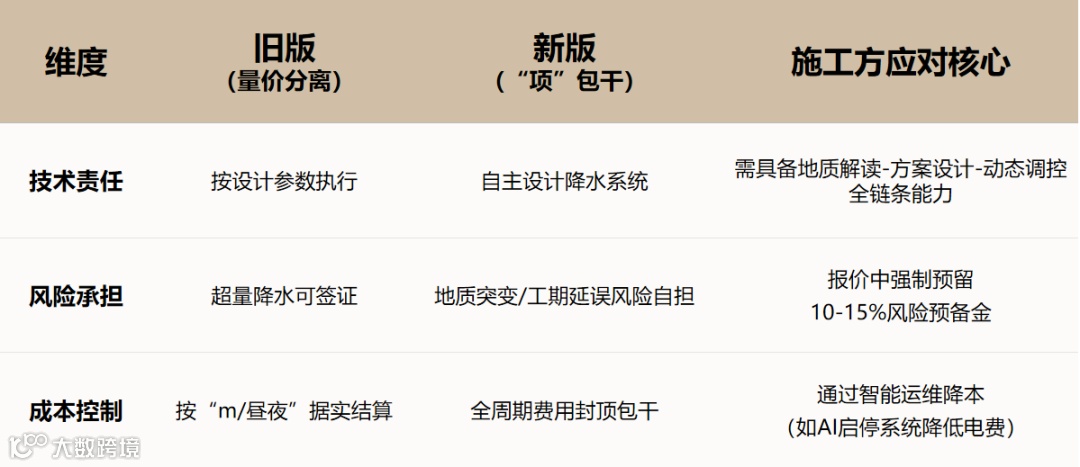

4. 降排水工程的应对策


03

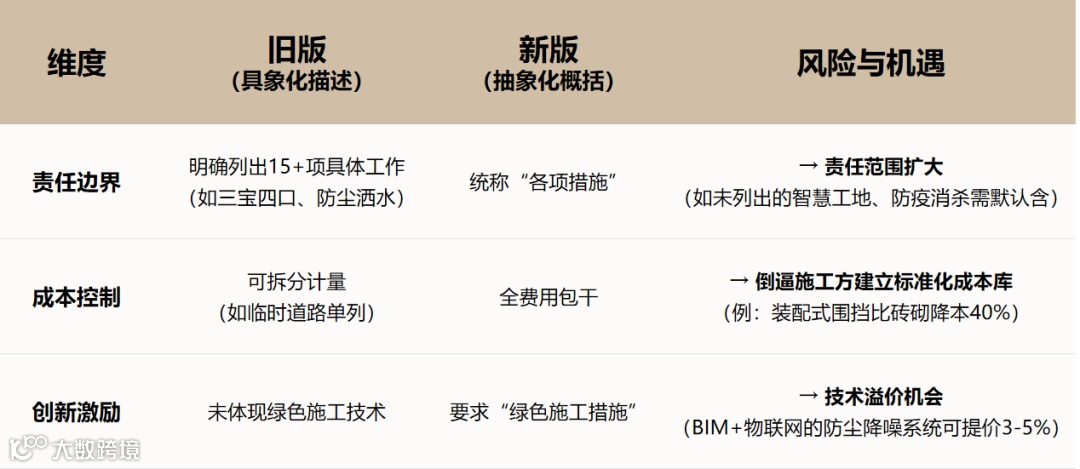

安全文明施工费风险与机遇


新旧标在本质上并无变化,需要注意安全文明施工费的不可竞争性仅适用于招投标阶段,而非项目建设全过程。例如,部分地区委托第三方安全评价机构对施工期间的安全生产状况和条件等进行评价,并根据评价结果计入工程结算。


《GB/T50854-2024》的正式实施,不仅推动了计价规则的系统性升级,更促使施工企业实施从“被动算量”向“主动控本”的深度变革。随着措施费从后台核算转向前台管理,计价与成本管理的重心不再局限于事后核算,而是延伸至施工方案的源头设计阶段。这恰是我们算量软件与计价、成本软件协同革新的核心价值所在。

鲁班算量软件深度衔接施工方案的动态调整,计价软件同步实现从 “按图纸计价” 到 “按方案控本” 的全流程贯通:从施工方案的初期模拟,到措施费的精准拆分,形成闭环协同,使造价人员在新规下既能源源不断展现前瞻性,在措施项目的造价工作中凸显精准性,又能主动参与方案优化,以前瞻性和精准性实现对项目的预测性把控,真正达成 “算得准、控得住、管得细”。




鲁班软件股份有限公司积极响应国家“数字中国”战略,以“建设1:1数字世界”为使命,致力于打造中国工业软件民族品牌,在市场具有广泛的品牌影响力。公司业务涵盖数字造价、数字施工、数字基建、数字城市、数字模型、数字教育、数字咨询和数字低碳等,为庞大用户提供基于数字孪生的数字建造及数字运维服务

鲁班软件,给您多一个选择,专业、好用、稳定!

鲁班数字造价系列软件

鲁班工程管理数字平台

鲁班智慧工地监管平台

鲁班建设企业运营指挥中心




点击蓝字 关注鲁班造价圈

免费领取一建资料


【声明】内容源于网络
0
0
鲁班造价圈
鲁班大师造价系列软件官方公众号。关注鲁班造价,共同成长。
内容 34
粉丝 0
鲁班造价圈 鲁班大师造价系列软件官方公众号。关注鲁班造价,共同成长。
总阅读21
粉丝0
内容34
