各位小伙伴们,咱们又见面了,经过两期估算指标知识学习,我们迎来了该系列的最后一期,关于估算指标的报表知识。
报表的展现对于整个工程来说,必须是至关重要的部分。指标是在定额的基础上扩展的,所以估算指标的报表,依据“电力造价2016”报表格式及计取方式进行调整补充。
一
报表的分类
报表类型:分为预规表、指标明细表、静态投资汇总表、材机汇总表、编制年价差明细表五大类。
1
预规表:xx总算表(表一)、xx汇总表(表二)、辅助费用(表三戊)、其他费用表(表四)、建设场地征用及清理费用表(表七)
2
指标明细表:xx指标明细表
3
4
5
静态投资汇总表:xx静态投资指标汇总表
材机汇总表:xx汇总表、xx价差汇总表(包括人工、材料、机械、主材、设备)
编制年价差明细表:xx基准期价差明细表
二
报表的计算
1、预规表,基本上与预规规范报表一致,部分报表有所调整。

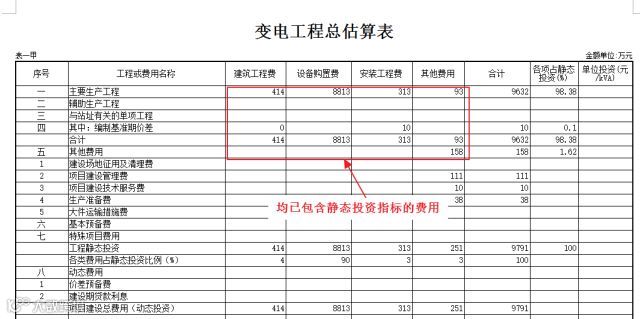

总算表(表一),计取了所有指标的费用(包含静态投资指标)。

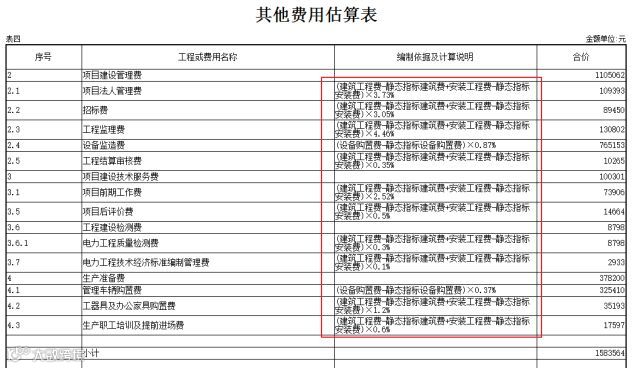

其他费用表(表四),静态投资指标已经计算了其他费用,因此每项费用编制依据的建筑工程费、安装工程费及设备购置费,都应减去静态投资的建筑费、安装费及设备购置费后进行计算。

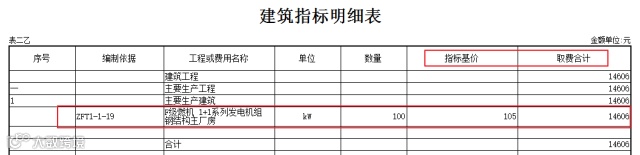

2、指标明细表,相当于预规的取费表和表三的结合,经过优化改进,更清晰明了的展现了每条指标的费用及取费表的合计。

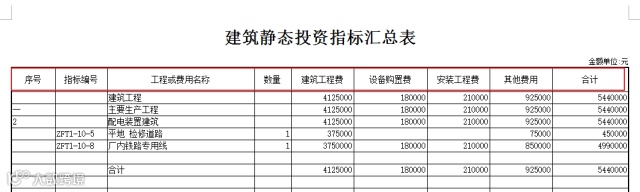

3、静态投资汇总表,静态投资指标较为特殊,指标中所有的费用已经过取费,不需走取费表,因此另出了此表来展现此指标的费用明细,然后把此表的费用,按表一的格式分别汇总。
4、材机汇总表,指标的人工、材料、机械、主材、设备中均都考虑了施工中产生的一些额外费用,因此材机报表格无需体现。

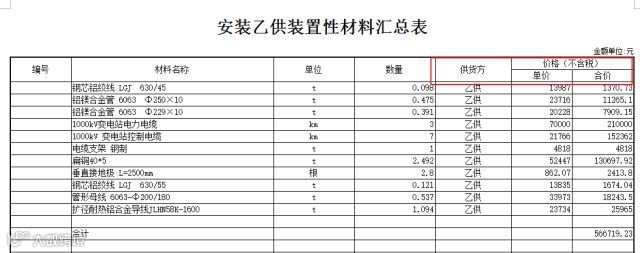

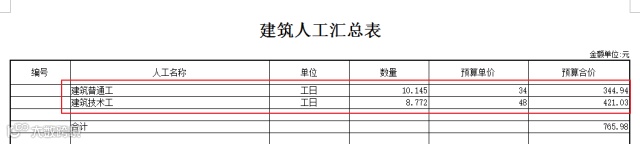

人材机都是以不含税价计取费用,因此人材机的汇总表格式一致,所以价格列,只需展现单价与合价即可。

主材、设备开放了供货方的设置,因此,xx汇总表与xx价差汇总表都区分了甲乙供两张报表(如:安装乙供主材汇总表、安装甲供设备汇总表、安装乙供主材价差汇总表)。甲供展现含税价格,乙供展现不含税价格,差异只是价格列不同。

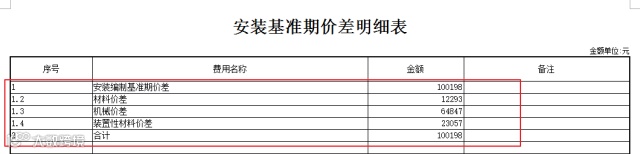

5、编制年价差明细表,展现工程费用界面“设置编制基准期价差”窗口的人工、材料、机械、主材的汇总情况。
本篇是估算指标系列的最后一期,希望对您有所帮助,感谢您的陪伴。欢迎您持续关注博微官方微信号,我们还将给您带来不同系列的精彩内容哦!也希望本次估算指标小课堂能给您带来帮助,再会!
