电力工程造价与定额管理总站于2017年11月27日发布了《关于施行“电力建设工程估算指标(2016年版)”有关问题的通知》,“通知”中明确新版“估算指标”自2018年1月1日起执行。鉴于大家近期对新版“估算指标”的广泛关注,小编从本期开始将为大家带来“估算指标”相关业务知识解读,赶紧搬好小板凳吧!~
一、估算指标文件解析
文件中关于估算指标的重要信息:
1
《电力建设工程估算指标》(2016年版)共分两卷,包括:第一卷:火力发电工程、第二卷:输变电工程。
2
《电力建设工程估算指标》(2016年版)适用于的估算阶段为:工程规划阶段、初步可行性研究阶段、可行性研究阶段。
3
4
《电力建设工程估算指标》(2016年版),自2018年1月1日起施行,原发布的两项定额标准同时废止。
《电力建设工程估算指标》(2016年版)仍与2013年版电力行业计价规定配套使用。
二、估算指标业务内容
对于各工程专业,各专业的业务内容都存在差异,那么就让我们来了解下具体内容:
各专业指标的组成
1
火力发电工程。包括:第一册建筑工程、第二册热力设备安装工程、第三册电气设备安装工程。
2
输变电工程。包括:第一册变电建筑工程、第二册变电电气设备安装工程、第三册输电线路工程。
各专业指标的适用工程类型
1
火力发电工程:
①燃煤发电厂(热电厂)单机容量 300MW 级、600MW 级、1000MW 级机组新建或扩建工程。
②燃气──蒸汽联合循环电厂燃气轮机为 E级、F级机组新建或扩建工程。
2
变电工程:
①交流电压等级 1000kV、750kV、500kV、330kV、220kV、110kV变电站(含开关站、串补站)新建或扩建工程 。
②直流电压等级±1100kV、±800kV、 ±660kV、±500kV换流站(含背靠背换流站)和直流接地极站新建工程。
3
输电线路工程:
①架空输电线路工程:交流电压等级为 1000kV、750kV、500kV、330kV、220kV、110kV。
②架空输电线路工程(换流站)与架空接地极线路工程:直流电压等级为±1100kV、±800kV、±660kV、±500kV。
③电缆输电线路工程:电压等级为 500kV、 330kV、220kV、110kV。
④与架空输电线路同步架设的 OPGW 光缆线路工程;与电缆输电线路同步敷设的管道光缆线路工程。
各专业指标的编制依据
根据建筑、安装专业的划分,实行相关专业的编制依据。
各专业指标的价格取定
根据相关文件规定,实行价格的取定。
各专业指标的指标分类(以各专业指标的分类来看,所有指标均分为一至四级指标)
1
火力发电工程
①建筑工程:静态投资综合指标、系统(单项)建筑工程指标、单位建筑工程指标、独立子项建筑工程指标。
②热力设备安装工程:静态投资综合指标、系统(单项)指标、单位电气设备安装工程指标、分部电气设备安装工程指标。
③电气设备安装工程:静态投资综合指标、系统(单项)热力设备安装工程指标、单位热力设备安装工程指标、独立子项热力设备安装工程指标。
2
变电工程:
①建筑工程:静态投资综合指标、单项建筑工程指标、单位建筑工程指标、分部建筑工程指标、独立子项建筑工程指标
②电气设备安装工程:静态投资综合指标、单项电气设备安装工程指标、单位电气设备安装工程指标。
3
输电线路工程:静态投资综合指标、本体工程指标、分部工程指标、独立子项工程指标。
指标综合说明
发变电工程,需调整工程最低设计温度、抗震设防烈度与指标不同时,可以根据指标附表进行调整。其他所有指标均考虑了自然条件、其他条件等综合影响,执行指标时不做调整。
对于整个工程,估算指标是项目决策的重要组成部分。在投资决策的过程中,依据现有的资料和计算规则,对建设项目的投资额(包括工程造价和流动资金)进行的估算后,计算出工程的总费用。下面我们就进一步来了解,估算指标的计算及在软件中的使用方法吧。
三、估算指标的业务解析
根据估算指标的业务范畴,比较估算指标与概预算定额可以发现,估算指标既是定额的一种表现形式,但又不同于其他的计价定额,它具有更大的综合性和概括性。因此,估算指标的编制工作仍依据一般定额的编制为准,再根据工程的实际情况进行扩展。
四、估算指标的软件计算
在软件中,到底怎样计算工程的估算指标费用呢?下面就来全面了解软件的计算方法。
1.指标数据介绍
由于指标是在定额基础上进行扩展的,所以其指标的结构、类型、属性、费用模板、计算规则都以定额的展现方式进行调整补充。
【指标】:分为一~四级指标,由人工、材料、机械、主材、设备,五大数据构成。
【指标类型】:分为取费指标、不取费指标、静态投资指标。
【指标属性】:分为基本信息、消耗量列表、主要工程量、主要技术条件。
【费用模板】:取费模板、其他费用模板、总算表模板均以标准版造价软件模板一致。具体内容调整需查看软件。
2.指标计算流程解析

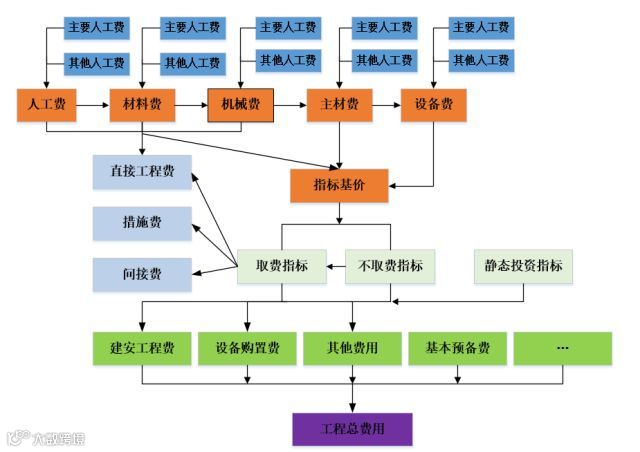

了解了指标数据的结构后,根据以上各数据的关联关系,指标的计算流程就非常清晰了,详见下图:
图解
由于指标中的xx费与明细物料的费用之和存在差异,所以软件处理计算为:XX费=主要XX费-其他XX费。
●主要XX费用=指标中主要消耗量数量*单价/数量级
●其他XX费用,在软件界面不展现。
注:在软件核对数据时,物料明细总和与指标中费用存在不闭合的情况。
3.指标特殊费用计算
由于自然条件的差异,导致工程设计技术条件与指标编制的技术条件不同,在编制投资估算或投资估算时需要调整关联费用。
【特殊费用】:设计最低温度调整费、抗震设防烈度调整费。
【特殊费用计算范围】:发电、变电的一、二级建筑指标(注:指标中默认包含两项参数数据)。

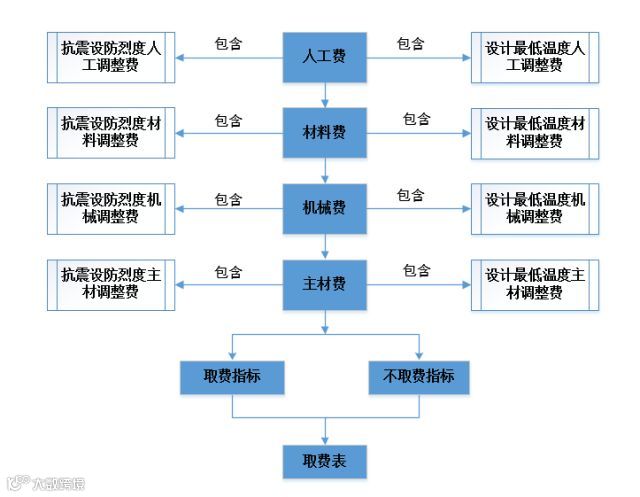

【特殊费用计算规则】:根据估算指标出版文件的附件规定,依据调整系数表格中,设计最低温度调整系数、抗震设防烈度调整系数计算其两项调整费用,具体计算如下:
1) 设计最低温度调整费=设计最低温度人工调整费+设计最低温度材料调整费+设计最低温度机械调整费+设计最低温度主材调整费。
设计最低温度XX调整费=指标数量*XX调整系数*指标XX费*设计最低温度调整系数。
2) 抗震设防烈度调整费=抗震设防烈度人工调整费+抗震设防烈度材料调整费+抗震设防烈度机械调整费+抗震设防烈度主材调整费。
抗震设防烈度XX调整费=指标数量*XX调整系数*指标XX费*抗震设防烈度调整系数。
注:XX分别表示人工、材料、机械、主材。
以上两项特殊调整费用中的人工、材料、机械、主材的调整费用,均计取在指标的人工费、材料费、机械费、主材费中,再归入取费指标、不取费指标中。
以上内容,就是关于估算指标的业务内容及计算规则的知识梳理,您的收获如何?我们下期再见!~
