在华龙一号全球首堆实现并网发电两天之后,华龙一号福清核电6号机组再传捷报:6号机组常规岛汽轮机三缸扣缸重大节点顺利实现,为后续汽机盘车可用及抽真空等工作创造了条件。
2020年11月07日10点10分
6号机组汽轮机高中压缸扣缸工作开始,于11月07日23点12分完成,连续作业13小时。
2020年11月21日21点10分
6号机组汽轮机LP2缸扣缸工作开始,于11月23日11点20分完成,连续作业38小时10分钟。
2020年11月28日14点35分
6号机组汽轮机LP1缸扣缸工作开始,于11月29日19点09分完成,连续作业28小时34分钟。
中核五公司福清项目员工大力发扬“华龙铁军”精神,充分总结5号机组汽轮机安装经验,细化施工方法,优化施工逻辑,落实安全措施,不断攻坚克难。整个过程安全可控、质量可控。
高清大图直击汽轮机扣缸现场

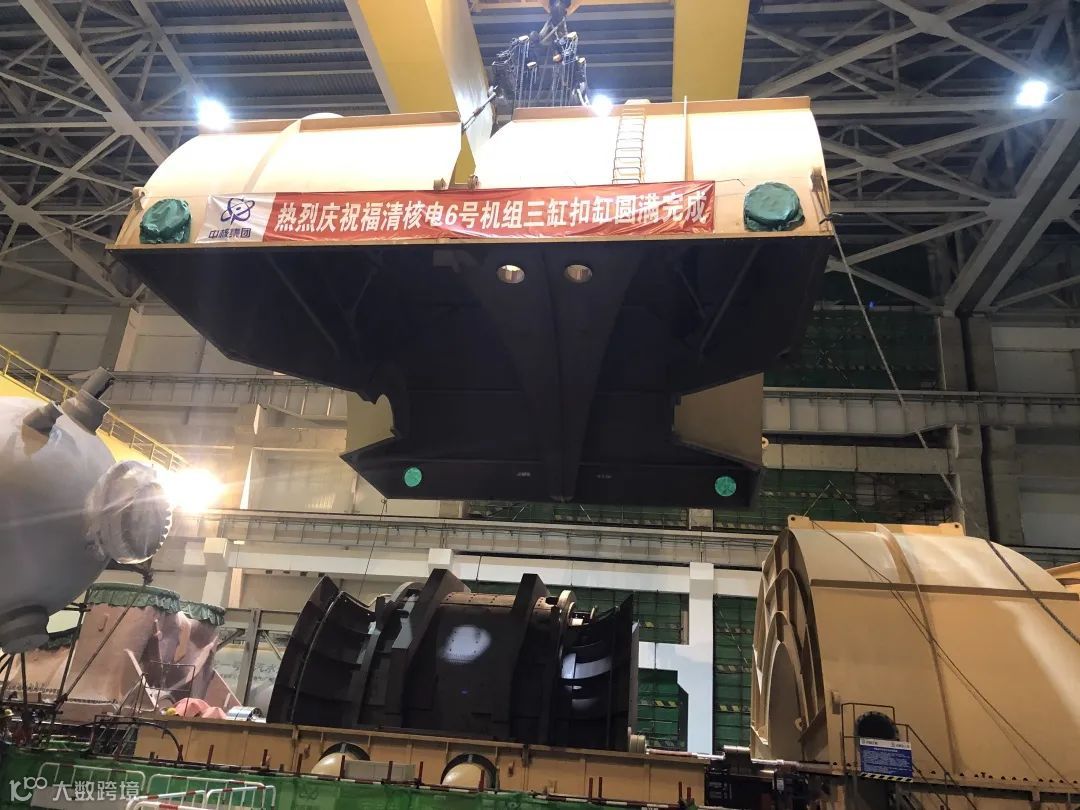

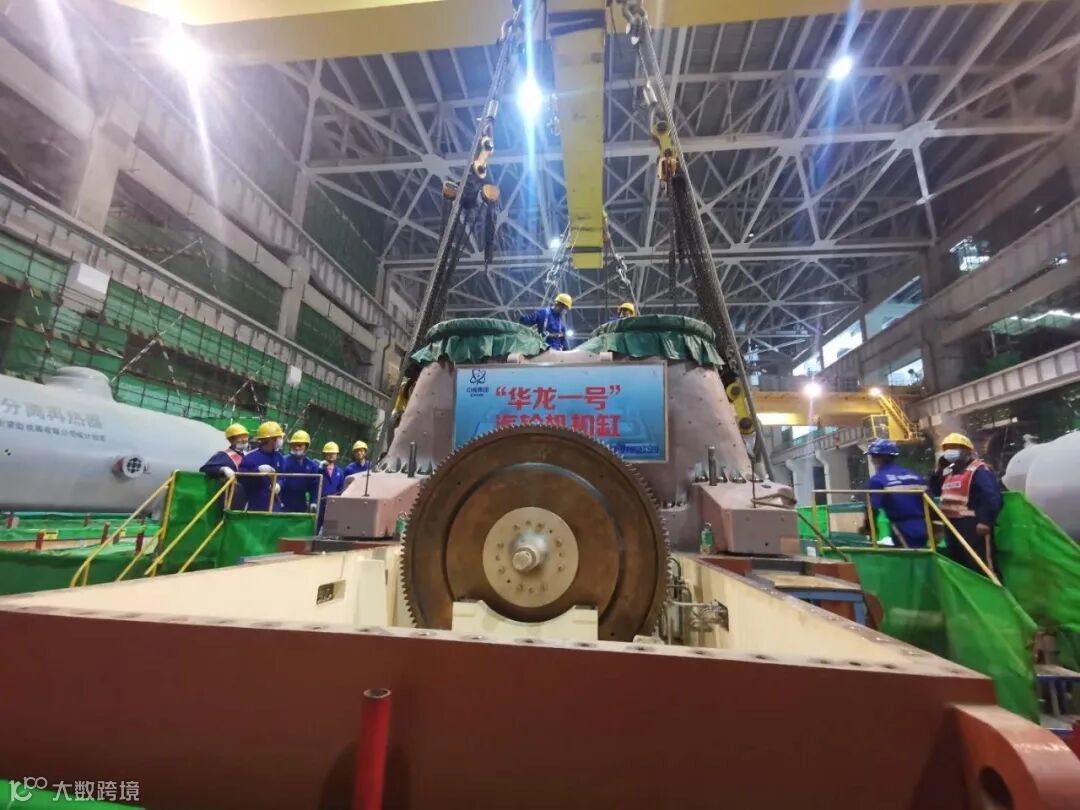

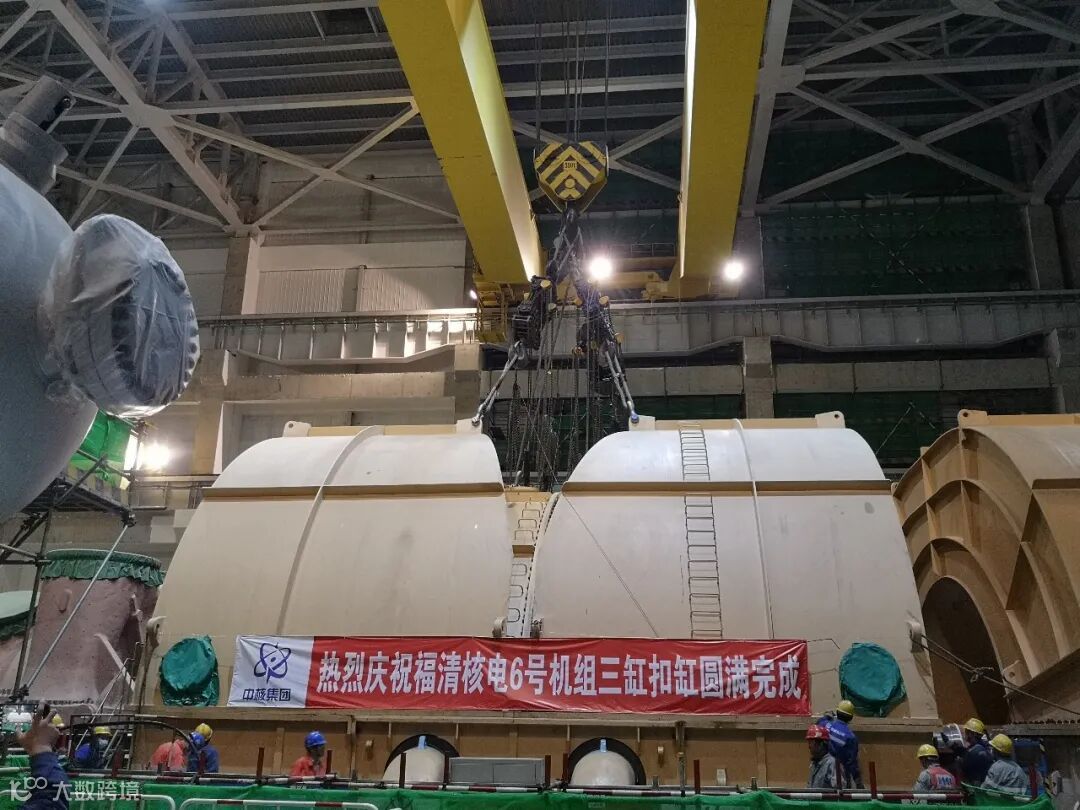

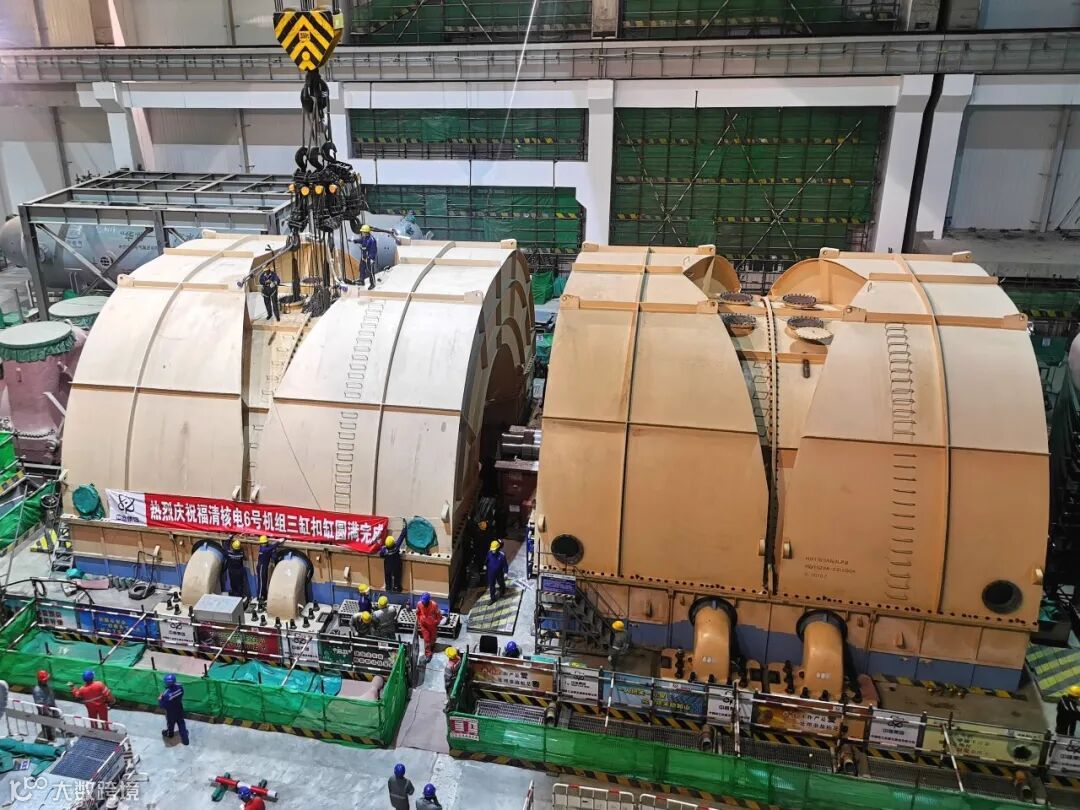

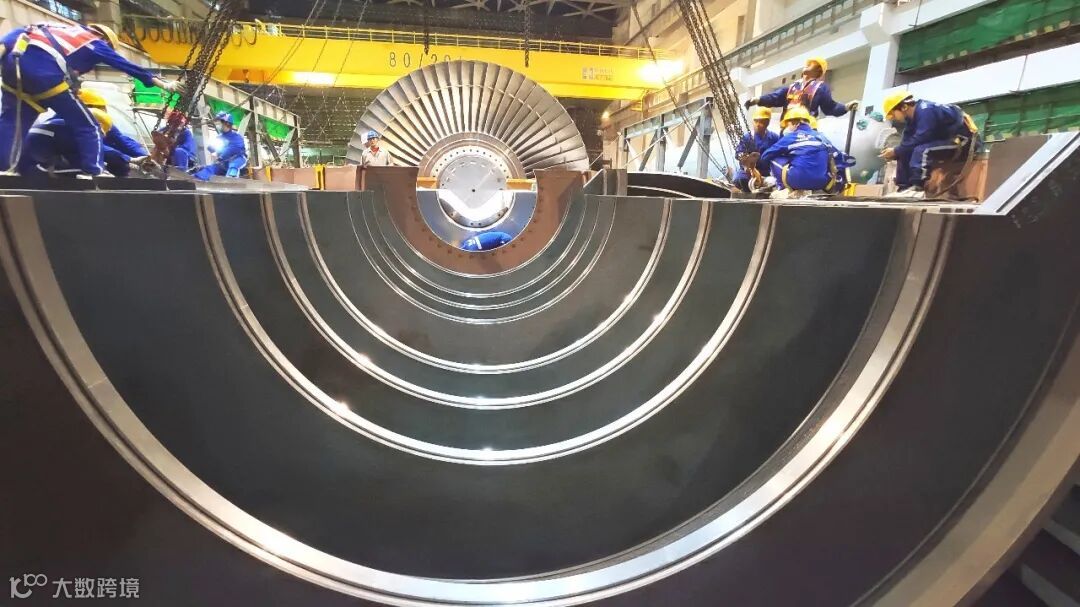

高中压合缸扣缸完成

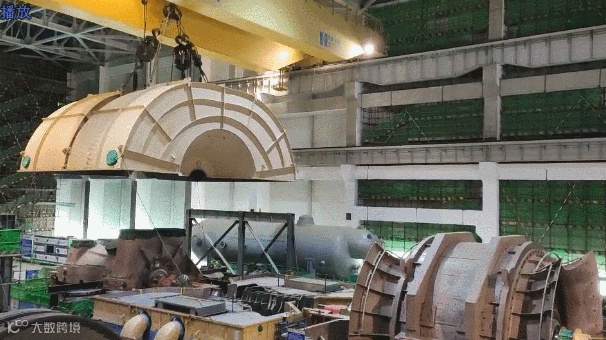

2号低压缸内缸吊装中
2号低压缸外缸吊装完成

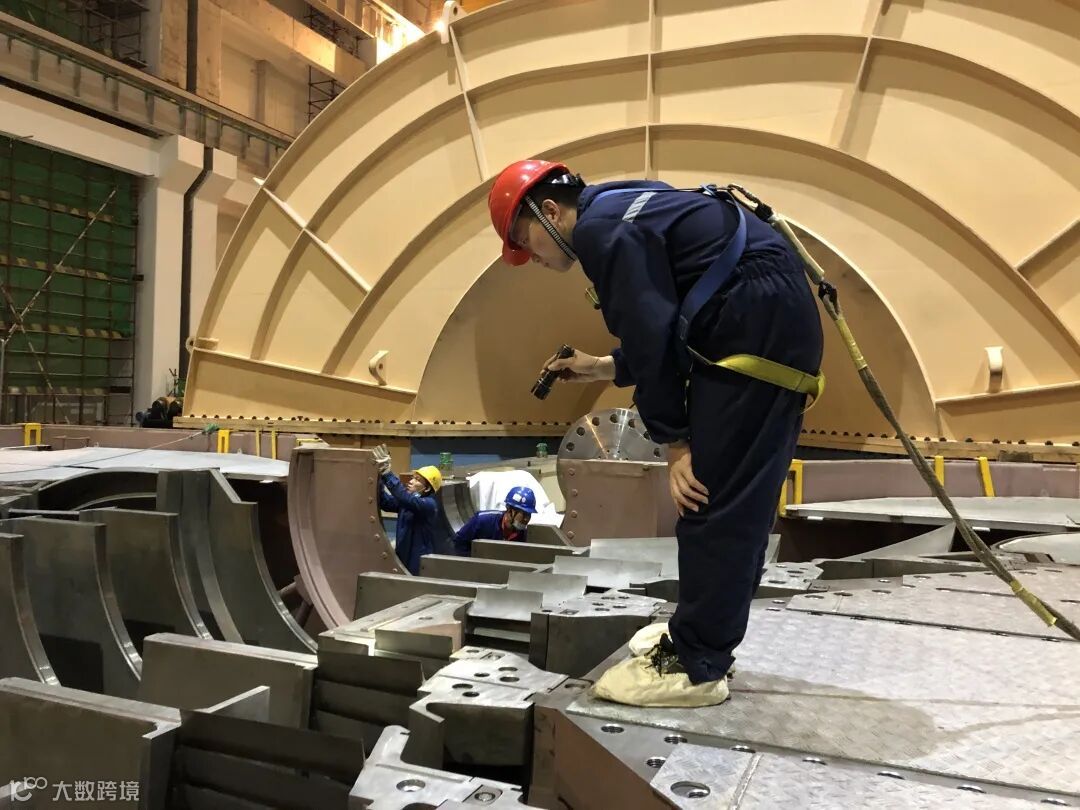

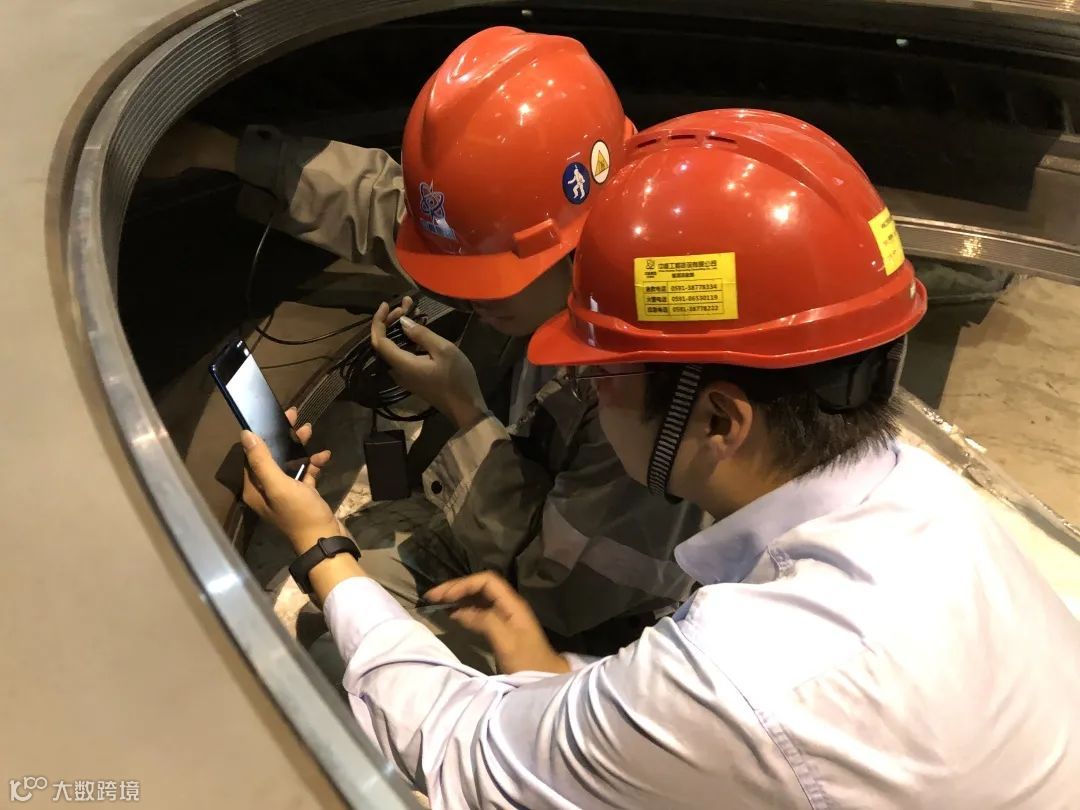

工作人员对隔板、汽封体进行防异物检查
工作人员对隔板就位后状态进行检查

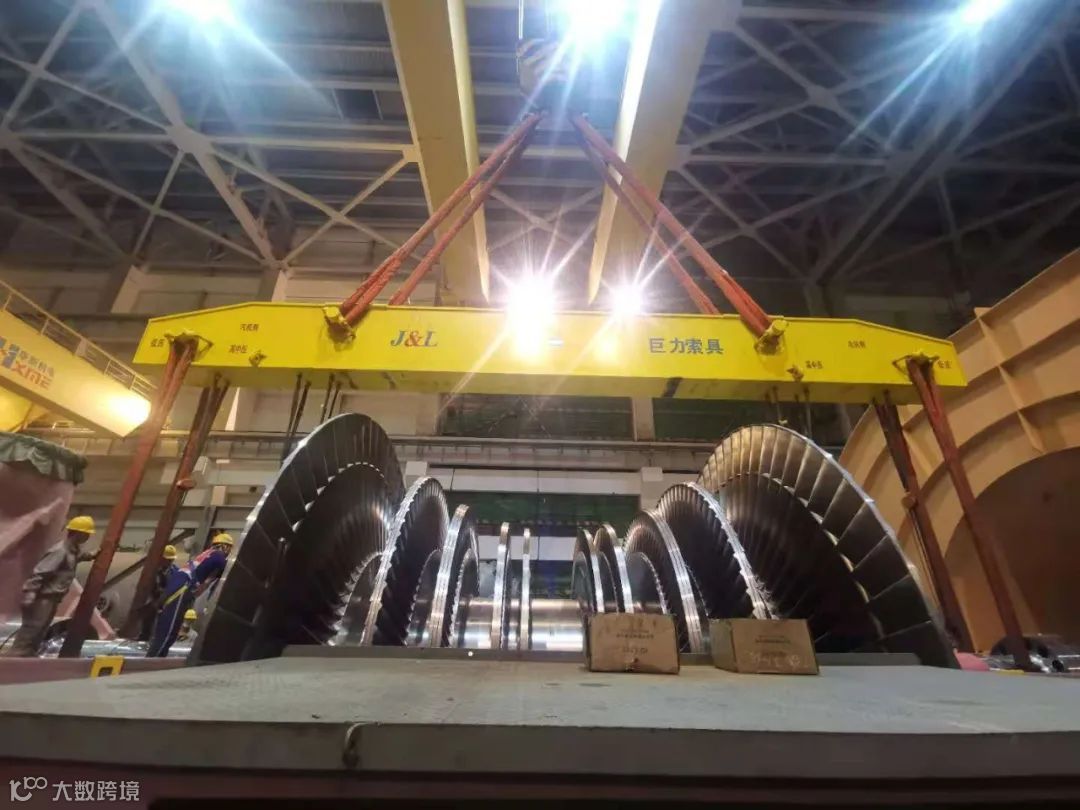

1号低压缸转子吊装中
1号低压缸外缸起吊

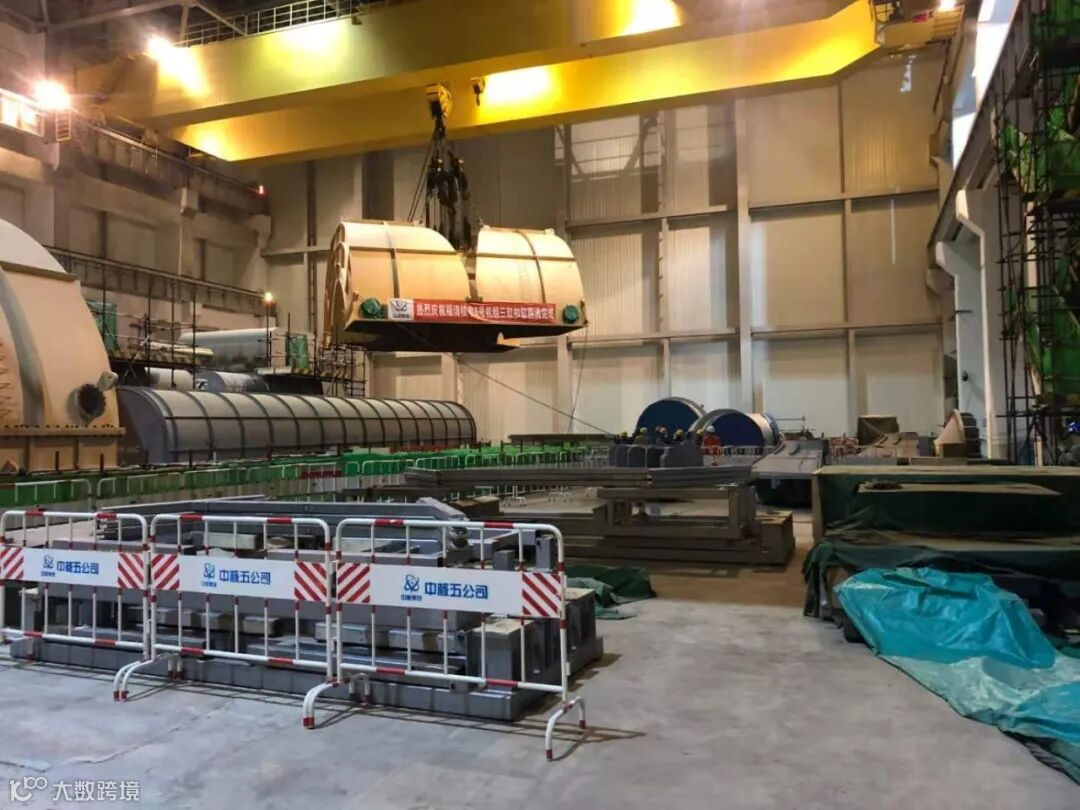

1号低压缸吊装中

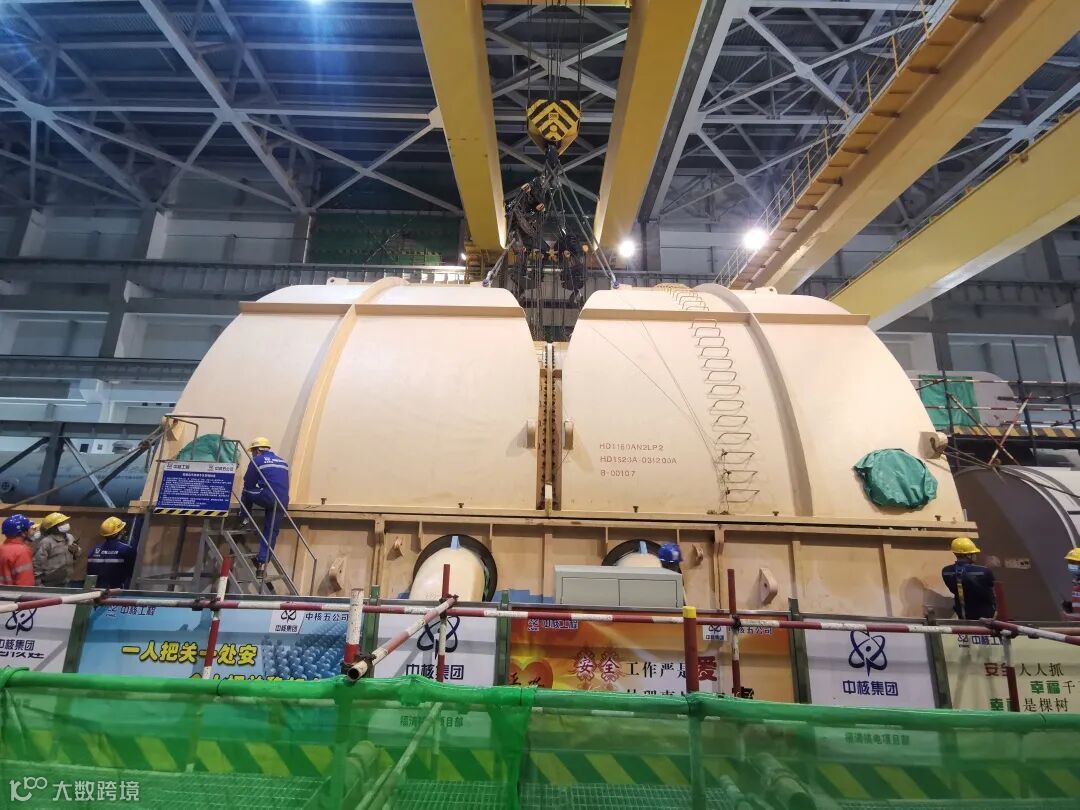

1号低压缸外缸吊装完成
