2020年中国工商业光伏并网5.3GW,2021年工商业光伏预计有8-10GW的并网规模。工商业光伏项目开发看似复杂,其实并不难!今天,带你走通工商业光伏开发全流程!
01
前期开发阶段

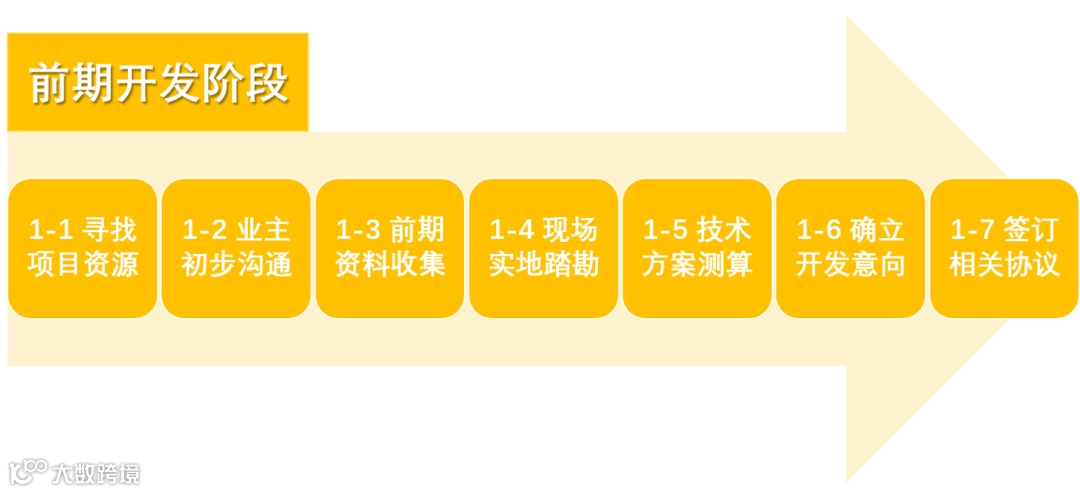

1-1 寻找项目资源

1-2 初步沟通
-
考察企业属性(国有企业、上市企业、知名外企)、资信是否良好、经营状况及收入是否稳定、无不良记录。 -
考察建筑物产权是否独立清晰(房产证、土地证、建设规划许可证原件),房屋产权是否质押。 -
考察屋面结构(混凝土、彩钢瓦)、屋顶使用年限和面积(至少2万平米以上)。 -
考察用电特性、分时用电电量、用电电价、电压等级、变压器容量。 -
考察屋顶周围是否有遮挡或有高楼建设规划、建筑物周边是否有气体或固体污染物排放。 -
考察业主的合作意愿,初步沟通合作模式(自发自用、余电上网)。

1-4 现场实地踏勘

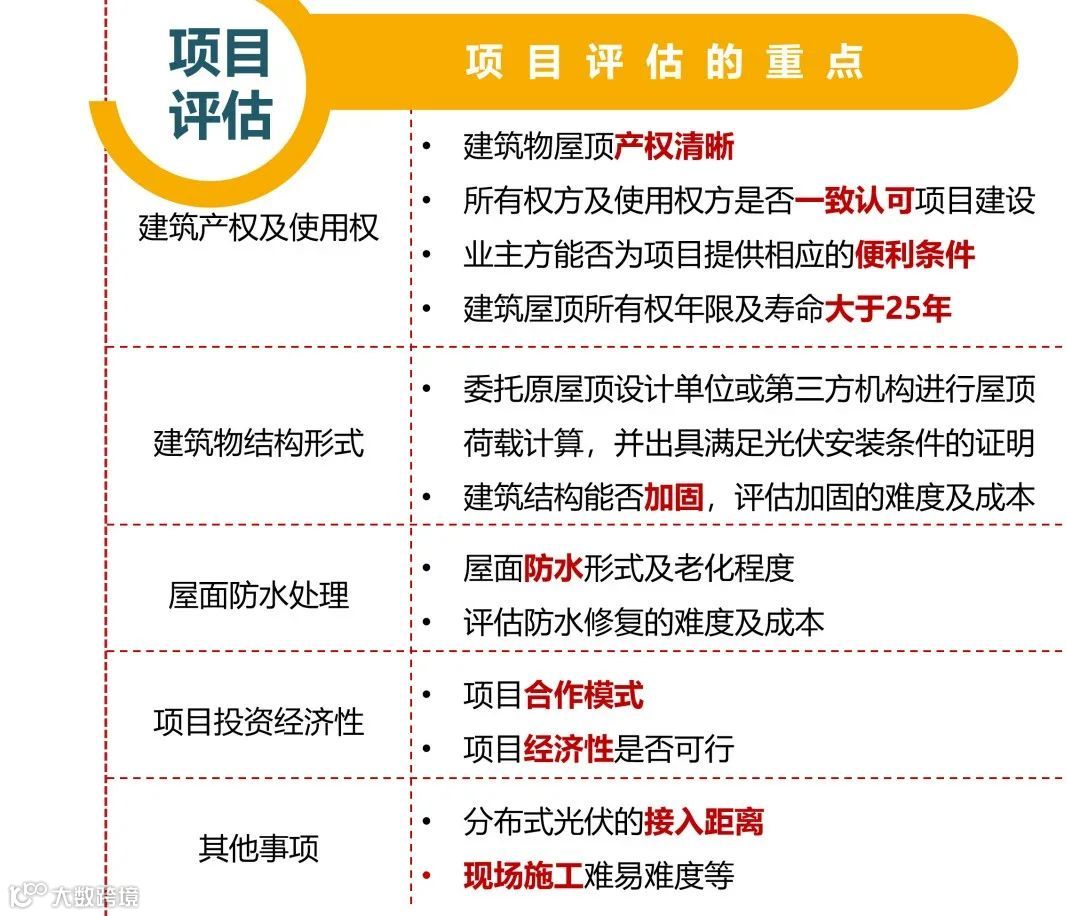

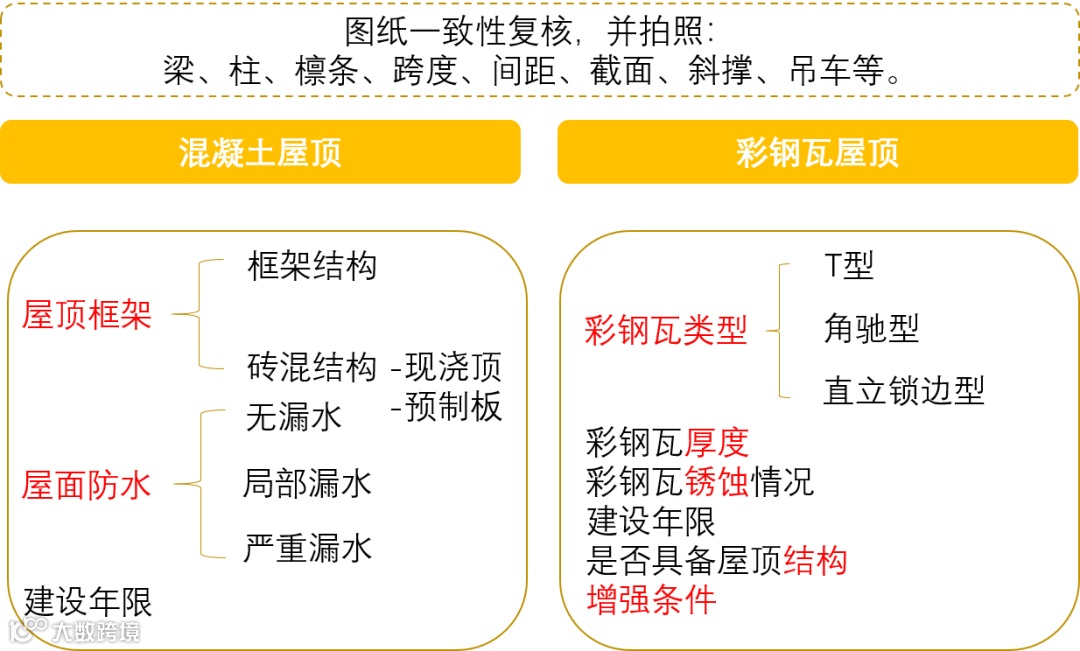

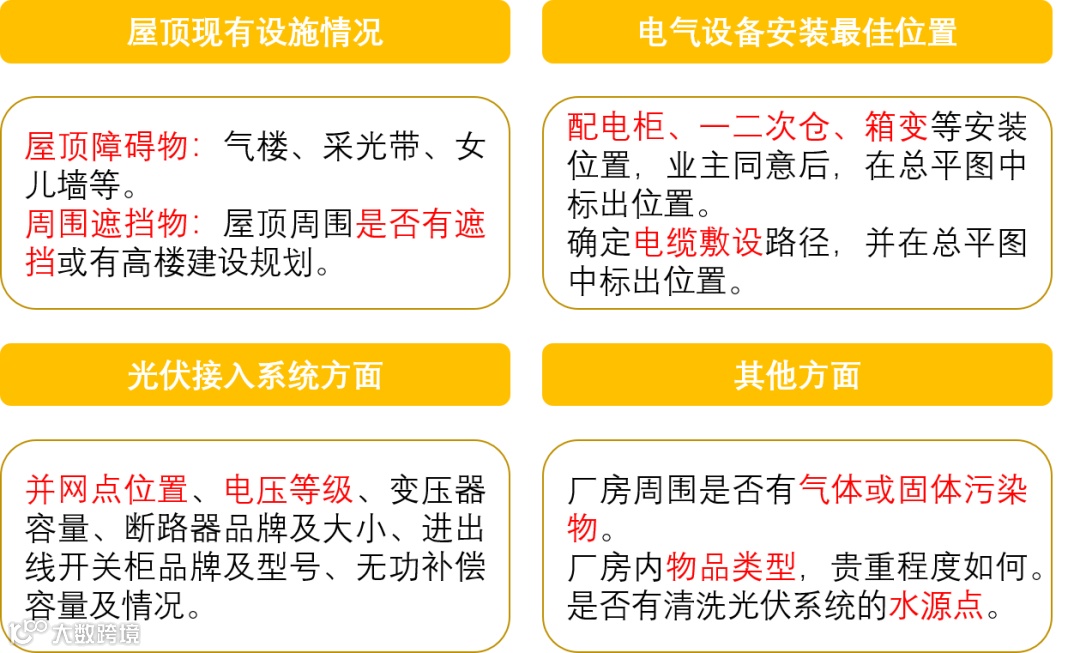

完成项目初步评估后,EPC团队对目标企业进行了拜访踏勘。利用无人机航拍建模,对比建筑图纸与实际是否一致,还对厂房的内部结构和屋顶情况进行复核和拍照。

评估企业整体运营情况,及确定采用的合作模式。

1-6 确立开发意向
与企业业主积极沟通,签订协议,进入项目备案阶段。
02

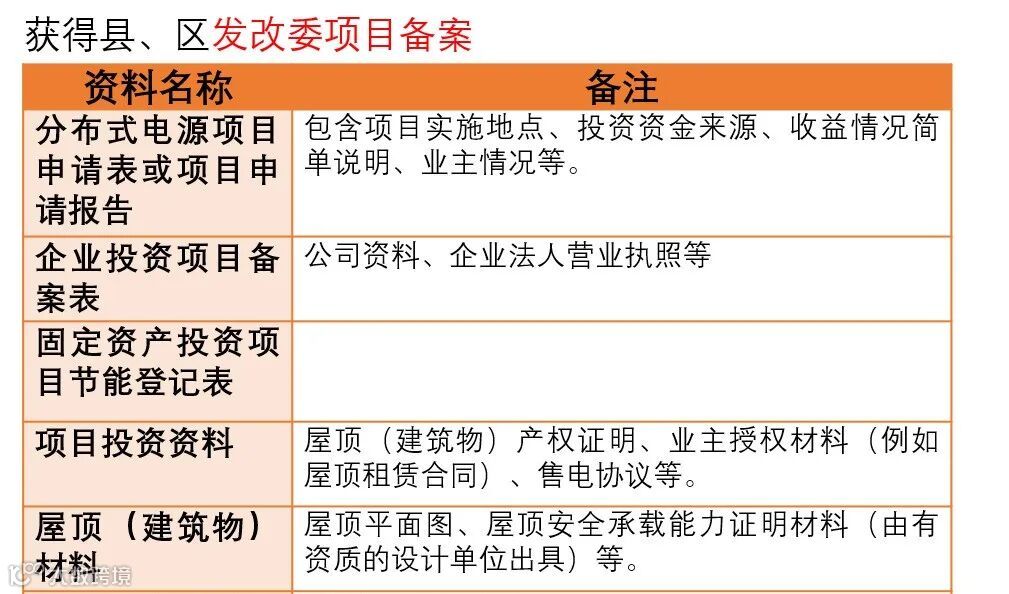

项目备案阶段

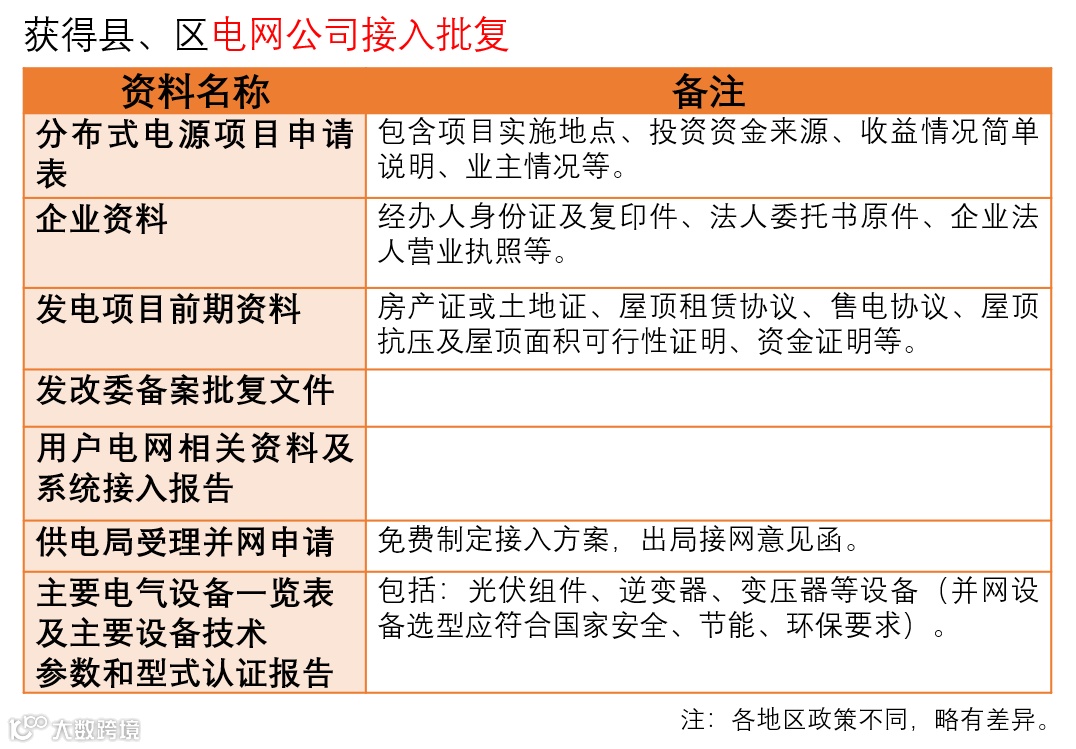

2-2 电网公司接入批复

03
设计施工阶段
03
设计施工阶段

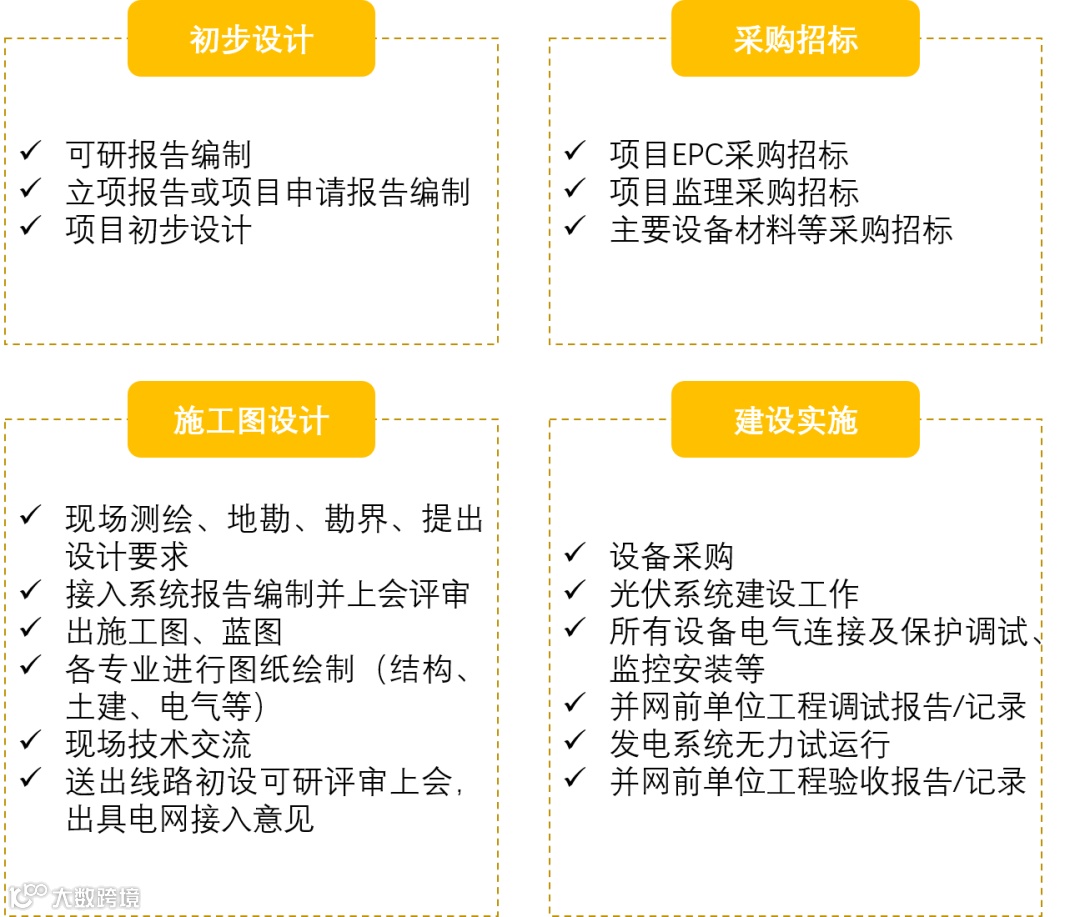

拿到备案与接入批复后,EPC与企业确定设计方案,项目顺利进场开工。

04

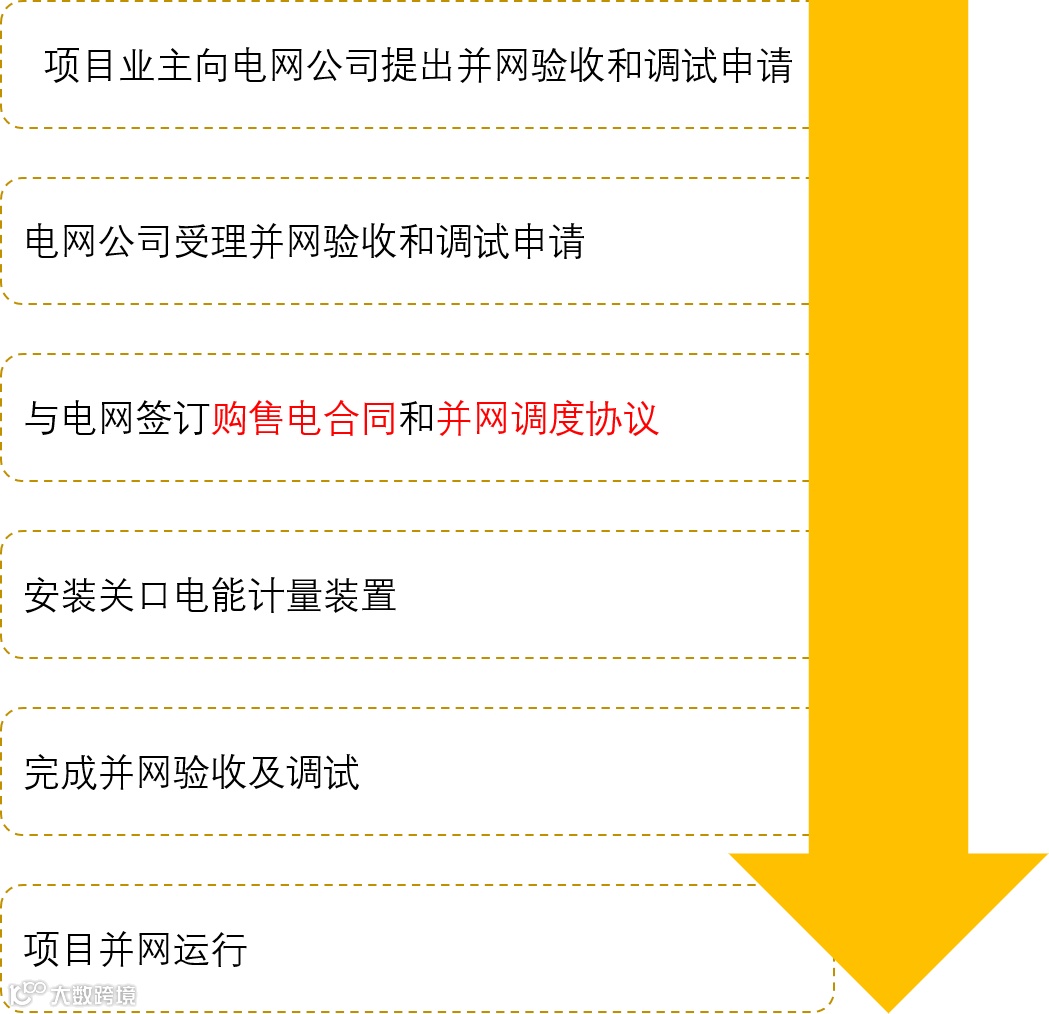

并网验收阶段
