3月16日柳泉路开工改造!
总工期198天!拓宽至双向8车道!
今天
淄博交警和住建部门分别召开新闻发布会
针对柳泉路改造期间
交通和施工方案进行了公布
详细内容
小编带你来看最权威的报道

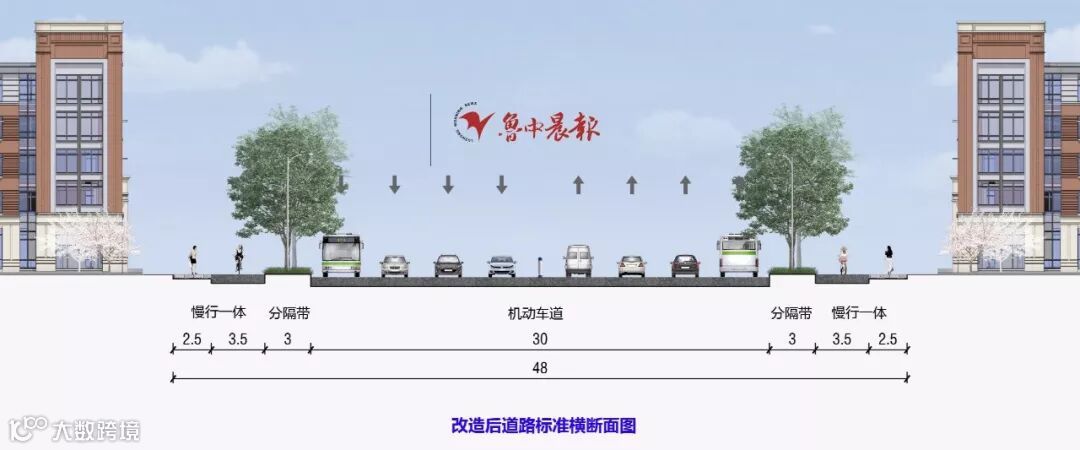

柳泉路(民祥路——淄河大道),道路长度约13600米,规划红线宽度48米,城市主干道。柳泉路采用一块板道路横断面、慢行交通一体化交通模式。机动车道路宽度为30米,设置双向八条机动车道;机动车道两侧各新建3米绿化带和6米宽慢行一体,实现机非分离。项目总投资约4.62亿元。

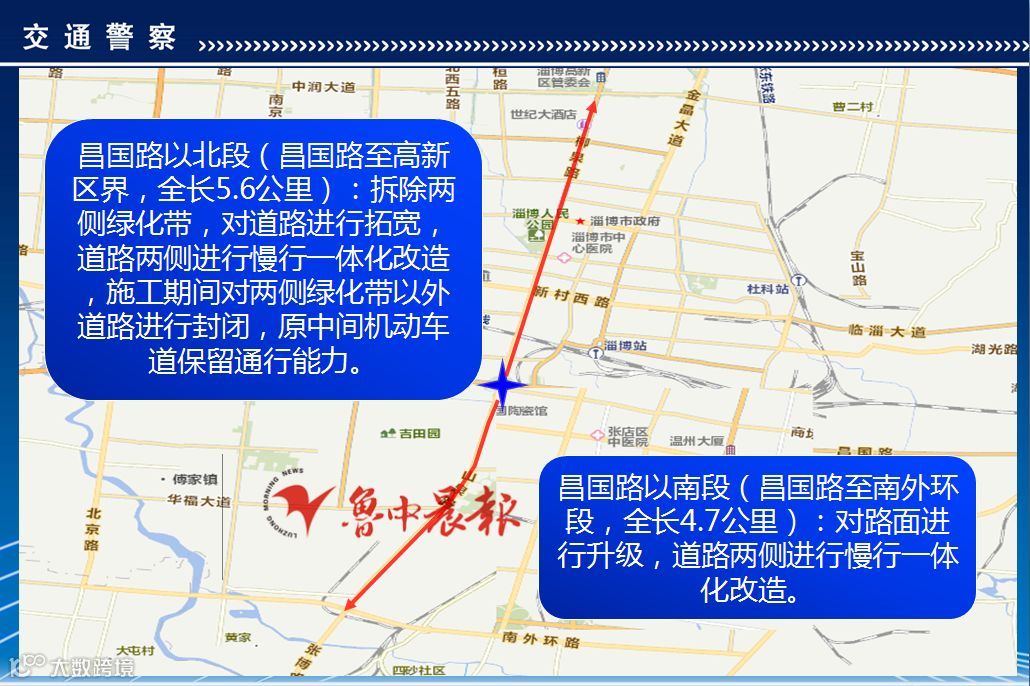

昌国路以北段道路拓宽改造,昌国路以南段路面升级改造;沿线配套建设慢行一体,排水管道、照明、交通设施、道路绿化、城市家具、高压线落地改造等。昌国路以南段每侧增设10米宽绿化带。

柳泉路改造后透视图
交通方面
据了解,升级改造工程以昌国路为界分为两部分,昌国路以南段对路面进行升级,道路两侧进行慢行一体化改造,届时对于车辆通行影响较小。

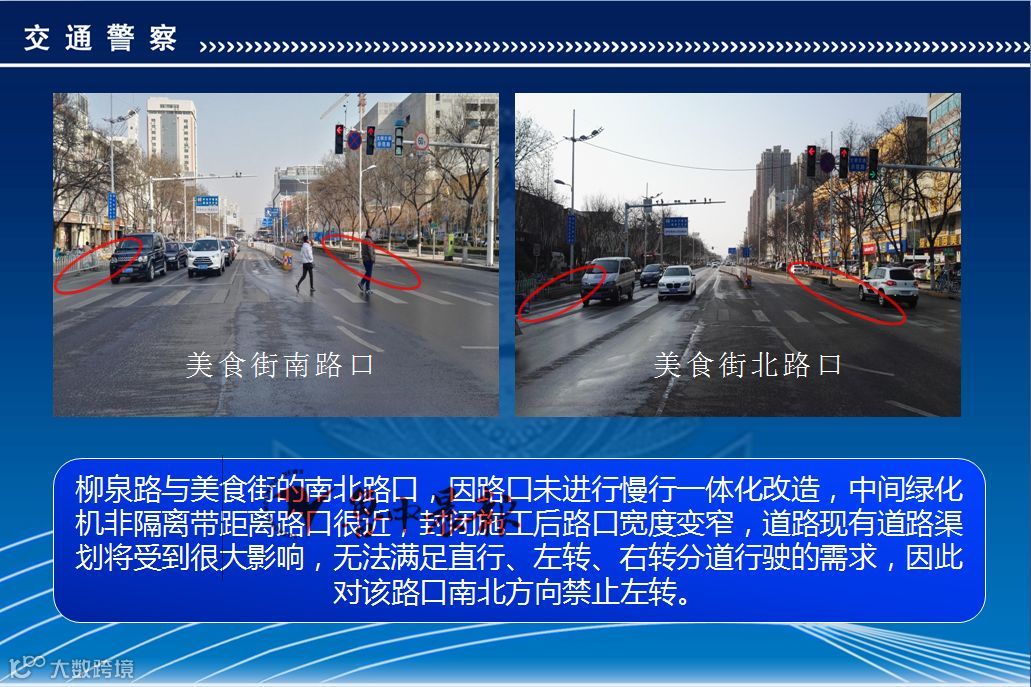

柳泉路升级改造工程会对东西向道路,特别是与柳泉路交汇路段的路口造成哪些影响?

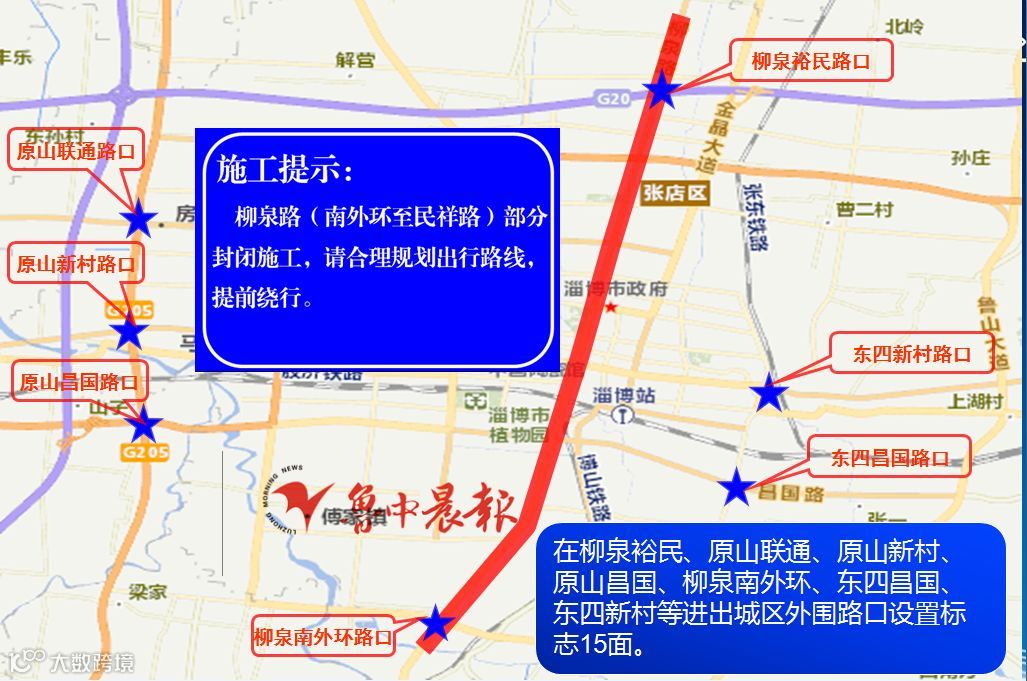

据了解,届时交警部门会在柳泉路周边及东西沿线,还有进出城区外围的路口设置提示标志。

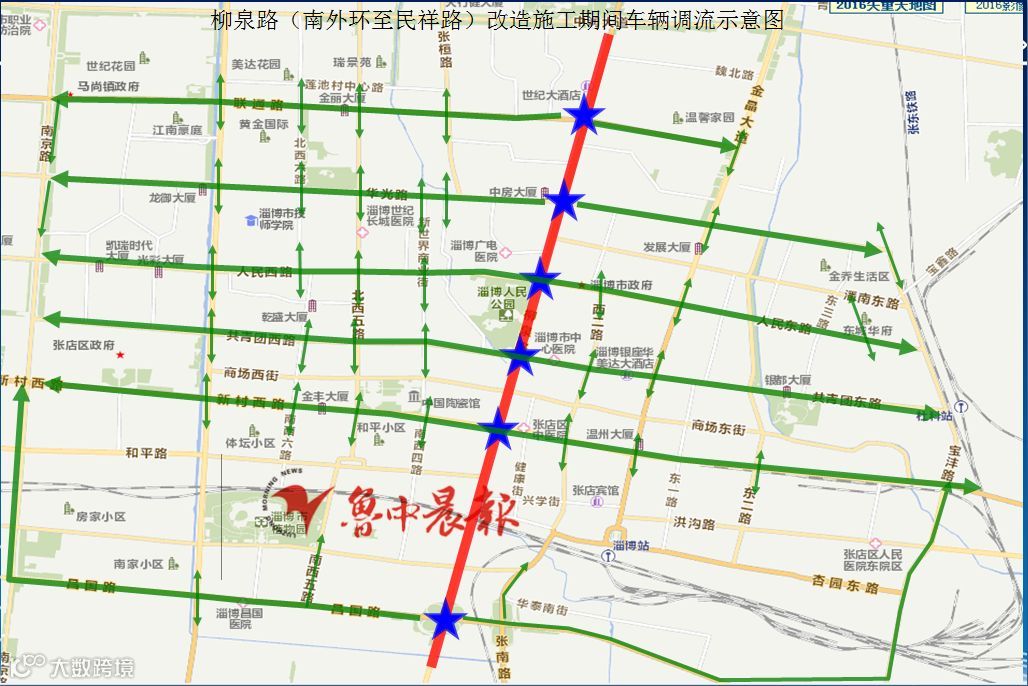

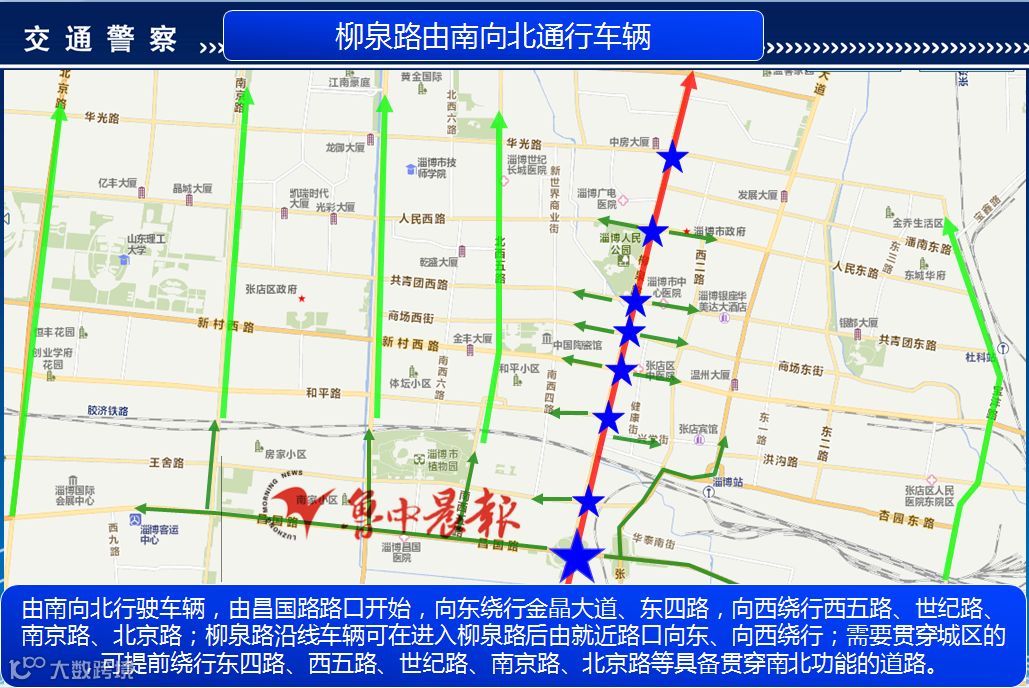

柳泉路升级改造工程开始后,许多驾驶员选择向周边道路绕行,张店交警大队也向驾驶人给出了具体绕行路段。

据了解,柳泉路沿线各单位的出入口也将保留,不会影响市民正常上下班的出入。届时施工方面将在夜间施工,白天恢复各出入口。

高新区交警大队

关于柳泉路改造工程交通组织的说明
本次柳泉路改造工程高新区段从民祥路开始至张店界,涉及到民祥路、兰雁大道、鲁泰大道、万杰路、中润大道等5个信号灯路口和铭波路、南营路、英才路、政通路、魏家路、紫荆园出口等6个小支路路口,该路段还有交通停车需求较大的淄博十一中、鲁中晨报、火炬大厦、奥特莱斯等单位,对高新区整体的交通组织影响较大。
高新区整体的可绕行道路主要有南北向的金晶大道、世纪路(张田路)以及西四路、西五路,东西向的中润大道、鲁泰大道以及裕民路。
提醒柳泉路十一中接学生的家长,施工期间,提前规划好出行路线和停车时间,尽可能远离学校门口停车,尽可能减少停车时间。

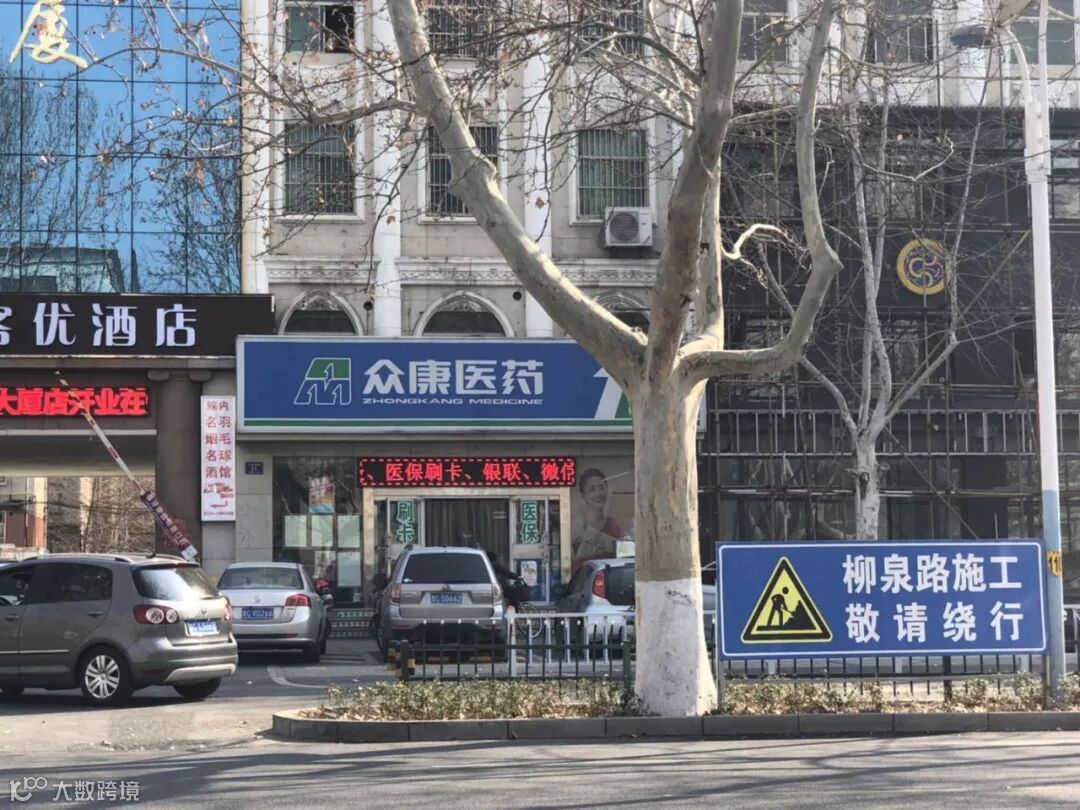

人民路已经竖起公示牌
另外,记者从淄博市公交公司获悉,
目前,淄博公交方面没收到任何部门单位的通知,
对于柳泉路沿线公交暂时没做调整。
另外如果是道路半封维修状态,
对公交影响不大,全封维修才会调整线路。
施工方面

本次工程拟投入六家施工企业,工程开工后同时展开施工,争取在合同工期内尽快完工、实现柳泉路早日通车。
施工期间采用分阶段、分段落、分主次的方式,相继展开施工。

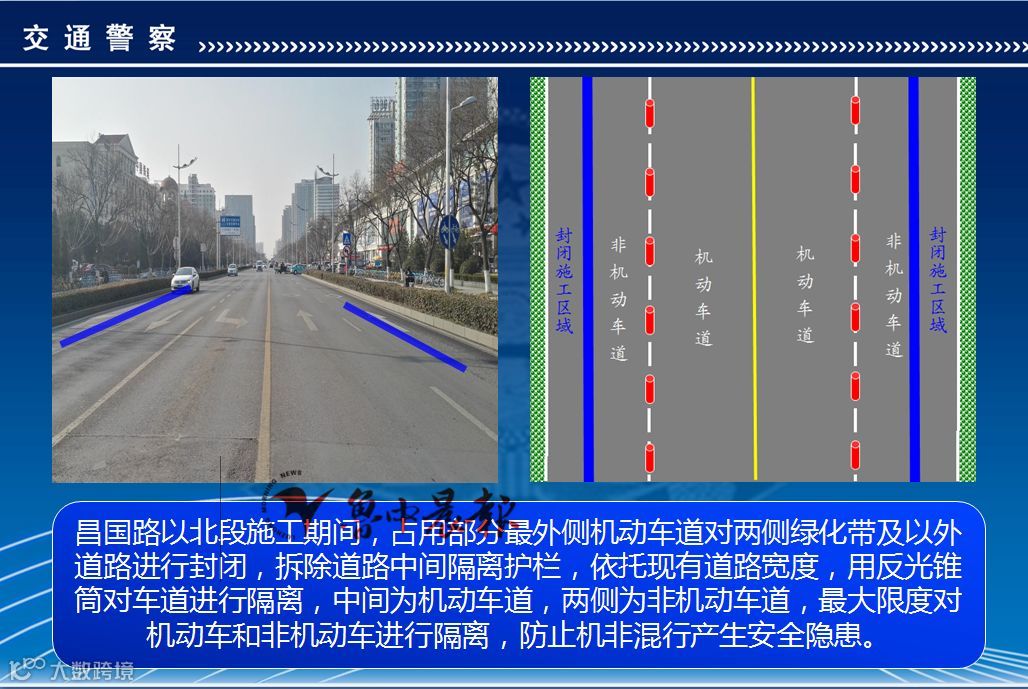

1、慢行一体及雨污水工程施工
慢行一体及雨污工程施工时,投入6家施工企业同时施工,施工区域采取全封闭、小区出入口间隔封闭相结合的方法,科学合理的展开施工。

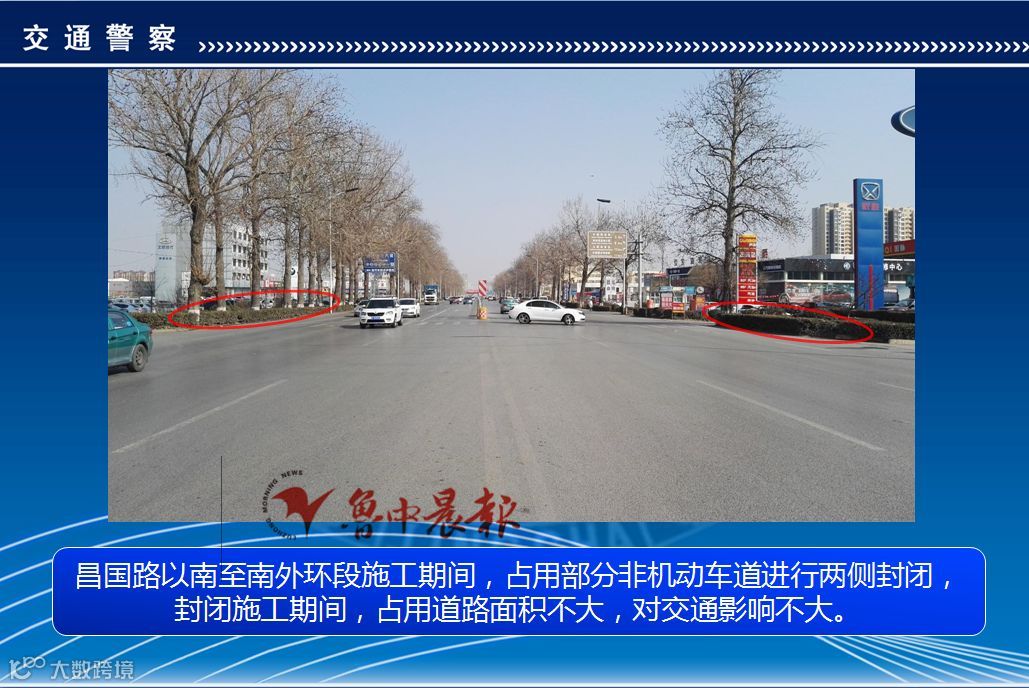

2、主车道维修罩面沥青摊铺
主路维修罩面摊铺时采取夜间施工、以路工为单位全幅封闭施工,次日清晨依次开放交通。
3、主要交通路口维修罩面沥青摊铺

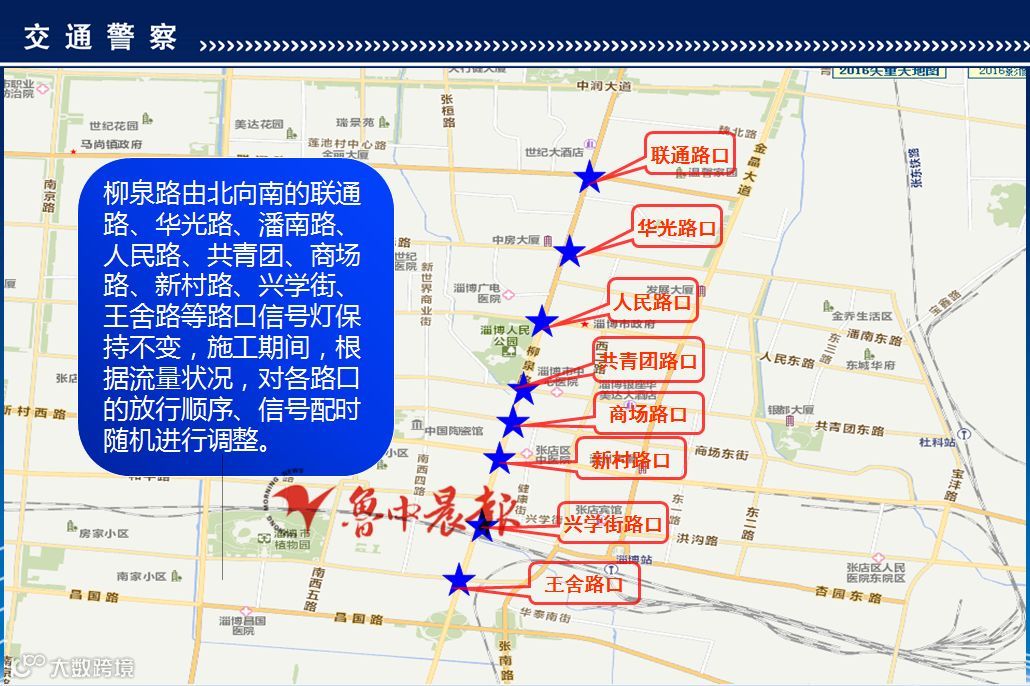

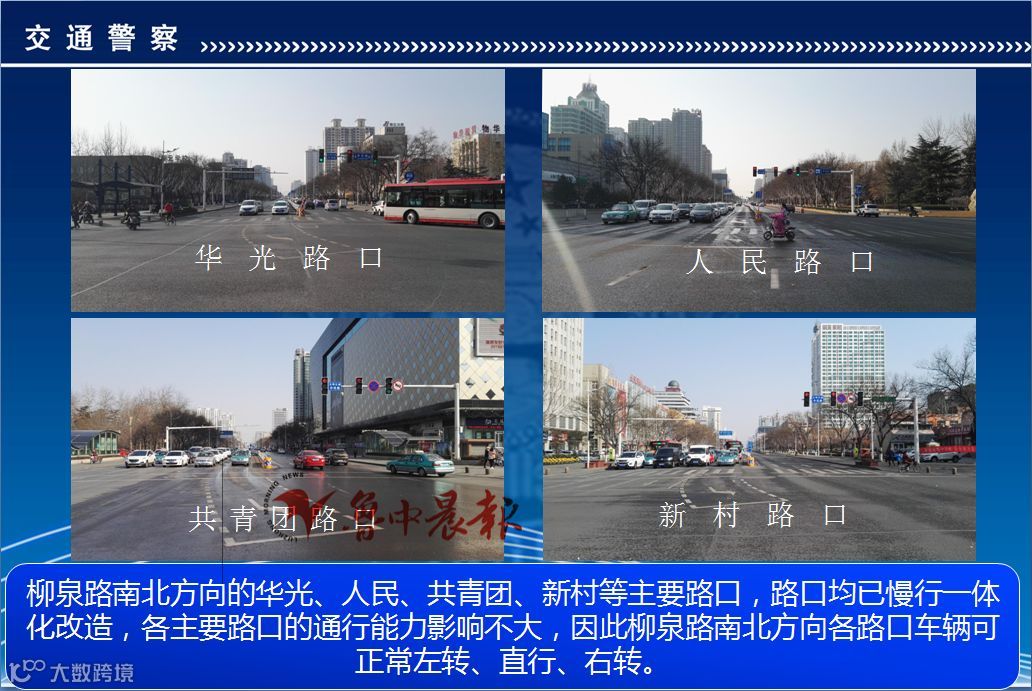

柳泉路与城区几条主干道相交叉的几个主要路口如鲁泰大道、中润大道、联通路、华光路、人民路、共青团路、新村路等,采用夜间施工的方式进行施工,施工时沿东西向道路中心线位置采用半幅封闭,另一半双向通行的方式进行施工,次日清晨交通早峰到来之前相继开放交通。

1.工程封闭施工前(3月16日前)需首先拆除道路中央分隔护栏,尽可能的留出道路通行空间,以便实现道路的连续交通及工程的有序进行。
2.封闭施工具体实施方法为:首先封闭两侧机非分隔带,第一阶段封闭计划为3月16日——3月20日,封闭道路西半幅机非分隔带。
第二阶段封闭主路外东半幅,计划待第一阶段封闭施工展开,施工路段车流量趋于稳定后,按第一阶段封闭方法封闭。
主车道沥青施工时,选择在夜间进行尽量选择在夜间八点以后(晚高峰过后)开始封闭施工,次日七点(交通早高峰前)恢复正常交通。根据交通情况,以相邻路口为单位全幅施工作业。施工期间,施工段落两端安设足够的警示标志牌、爆闪灯并设专职交通疏导人员进行指挥。
198天以后,
柳泉路将会大变样
