从北京暴雨到上海台风:公路工程这笔“冤枉钱”为何非花不可?

从北京暴雨到上海台风:公路工程这笔“冤枉钱”为何非花不可? 鲁班造价圈
2025-08-20
0
导读:540万亏损背后:被忽略的费率差异竟是真正的“元凶”?



北京暴雨刷屏,上海是否只是“侥幸”?

7月,北京暴雨灾害刷屏网络:房山、门头沟道路塌陷、山体滑坡,部分区域几乎成为孤岛;京津冀铁路停运,京港澳高速因积水关闭;人员伤亡与经济损失的新闻令人揪心,尤其是那些被困暴雨中的无助身影。

图片来源:央视频


在同一时间发布暴雨预警的上海,虽然此次未造成严重灾害,但其防汛形势依然不容忽视。根据上海市气象局数据显示,上海年均降雨日数高达132天,其中主汛期(6-9月)降水尤为集中。以2021年台风"灿都"为例,当时市内多处道路实施了临时交通管制,部分建筑工地也采取了停工措施。这些情况都表明,上海在面对极端天气时仍需保持高度警惕。


2025年7月30日前后,上海市公安交警部门将S32申嘉湖高速等路段列为重点巡查区域,根据实际情况采取了限速管控和匝道封闭等应急措施;外环高速漕宝路出口附近路段因积水一度实施临时封闭。值得注意的是,2021年台风"灿都"影响期间,市区内多处道路同样实施了交通管制,部分建筑工地也被要求停工。


值得反思的是,部分施工单位因未在工程造价中充分考虑雨季施工费用,导致在应对突发汛情时,连基本的排水设备台班费用都难以落实。极端天气与工程事故之间,往往仅有一线之隔。对造价行业而言,这不仅是对自然灾害防范的警示,更是对雨季施工费率合理计取的现实拷问——全年计取的雨季费率,究竟是冗余成本,还是必要的风险储备?这一问题的答案,或许就在下一次极端天气的考验之中。



公路 VS 市政:雨季费率为何差异这么多?

1. 公路雨季费率的依据:以风险覆盖为核心

根据《公路工程建设项目概算预算编制办法》(JTG 3830-2018):

取费基数:人工费 + 机械费(不包含材料费)。

区域划分:上海属于Ⅱ区(主汛期6–9月)。

核心原则:全年计取,覆盖不可预见的气候风险。

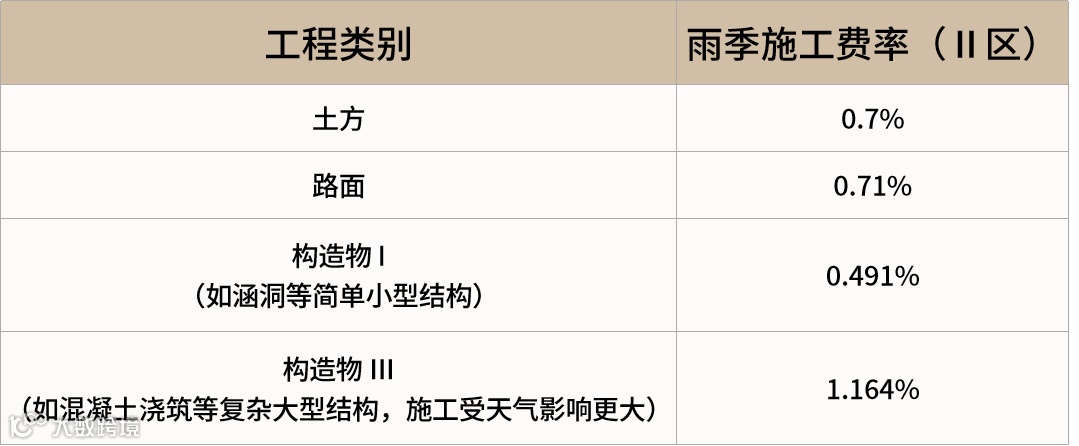

费率范围(Ⅱ区):


2. 上海给排水定额的关键差异

当公路工程借用 《上海市给排水综合定额(2016)》 时:

费率默认规则:当借用非《公路工程预算定额》(JTG/T 3832-2018)的地方定额时,需核对判断措施费常见情形是否计取;

取费基数陷阱:软件通常沿用公路工程默认的取费基数,然而上海的给排水定额没有预算价,导致“定额人工费+定额机械费”的计取方式无效;

手动调整:将取费基数切换为“直接人工费+直接机械费”。



费率逻辑:将停工成本提前纳入预算考量

1.上海气候的潜在风险

年降雨日数132天,≥25mm暴雨日13.4天(1991–2020年);台风季可能延续至10月下旬(如2021年的“灿都”)。


2. 公路工程具有敞开面大、线位长的特点且涉及路基与路面结构,降雨影响的暴露点更多;大型设备停工损失显著,与台班、折旧及驻场人员有关。全年计取的本质,是将气候风险转化为可控的预算成本。



案例复盘:某公路改扩建项目的预算差额(约540万)

1. 某环线某标段虽然在排水工程中部分子目借用了《上海市给排水综合定额(2016)》。但是编制阶段却未按《公路工程建设项目概算预算编制办法》(JTG 3830-2018)规定将雨季施工费的取费基数切换为“直接人工费+直接机械费”,且对上海(Ⅱ区)“全年计取”的要求以及构造物类别(按实际情况,如Ⅲ类)的划分缺少相应的记录。两次强降雨后发生多次抽排与停工,结算阶段形成约540万元的预算差额(内部测算,基于既定工期与工程量假设)。


2.两处关键错误:

基数未切换:未将“定额人工/机械费”调整为“直接人工/机械费”,导致雨季费未计入或接近0;

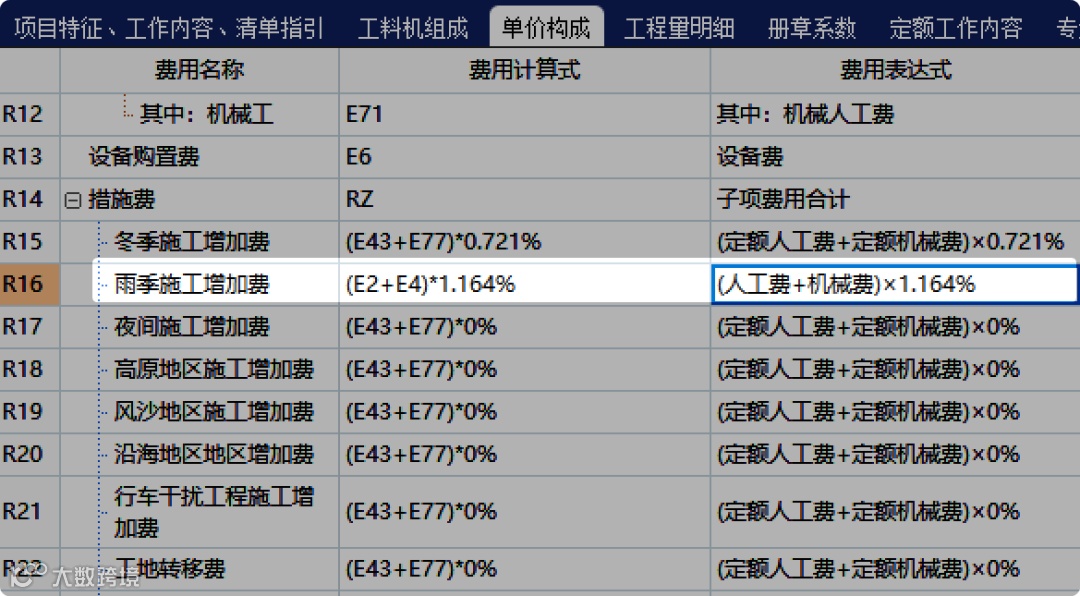

类别错套:大尺寸检查井(混凝土基础)原来按构造物Ⅰ(0.491%)的计费费率,应调整为构造物Ⅲ(1.164%)的计费费率。


3. 台风下的代价,两次台风后实际成本:抽水设备超过300个台班,返工路基约2万立方米,经核算,因上述错误导致的直接经济损失达540万元(基于行业定额标准与工程量测算)。因费率漏算,相关费用难以在结算环节充分覆盖。


4.教训总结

基数转换是激活费率的前提,借用上海地区定额需手动切换市场价为基数。类别严格对标公路标准,复杂工程按构造物Ⅲ计费。

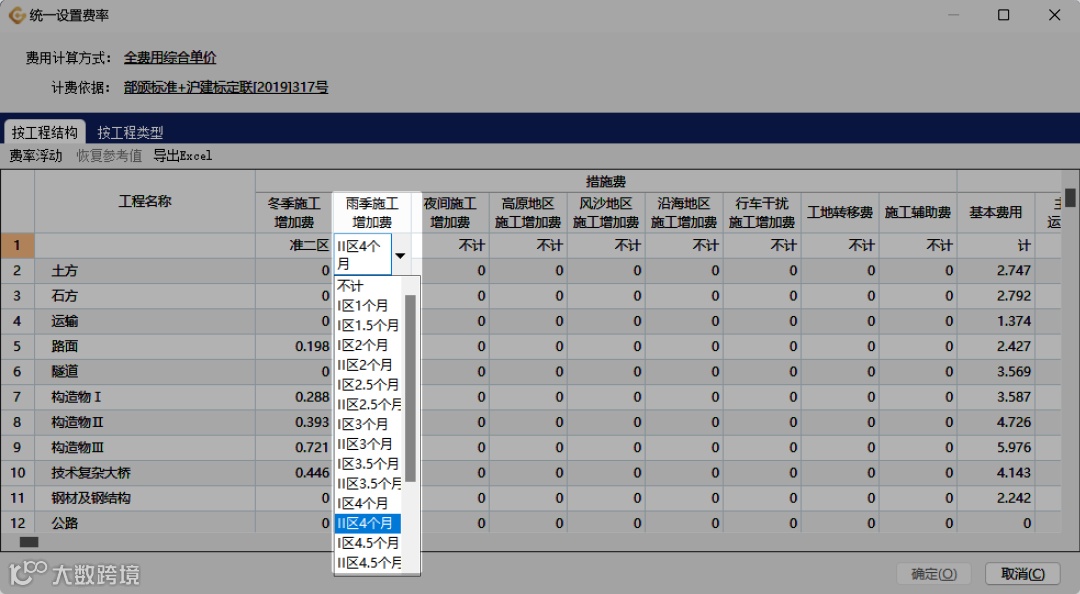

在常用计价软件(如鲁班计价)中,按项目实际选择构造物类别(如Ⅲ类),地区参数设为上海Ⅱ区;取费基数选择“直接人工+直接机械”,与《公路工程建设项目概算预算编制办法》(JTG 3830-2018)口径一致。这样可减少雨季费的漏计和类别错套。



当前可改进的三个执行步骤

警惕地方定额的惯性套用的问题。此前因一次基数未调整,导致预算差额约540万(内部测算)。对上海项目,需按Ⅱ区全年计取的要求,取费基数遵循“直接人工+直接机械”(公路定额通常无需调整,借用地方定额时需切换并留痕),把抽排、停工等高概率支出前置为可清算成本。在极端天气趋于常态的背景下,做细费率、明确口径,才能把预算做实。


鲁班算量软件深度衔接施工方案的动态调整,计价软件同步实现从 “按图纸计价” 到 “按方案控本” 的全流程贯通:从施工方案的初期模拟,到措施费的精准拆分,形成闭环协同,使造价人员在新规下既能源源不断展现前瞻性,在措施项目的造价工作中凸显精准性,又能主动参与方案优化,以前瞻性和精准性实现对项目的预测性把控,真正达成 “算得准、控得住、管得细”。






鲁班软件股份有限公司积极响应国家“数字中国”战略,以“建设1:1数字世界”为使命,致力于打造中国工业软件民族品牌,在市场具有广泛的品牌影响力。公司业务涵盖数字造价、数字施工、数字基建、数字城市、数字模型、数字教育、数字咨询和数字低碳等,为庞大用户提供基于数字孪生的数字建造及数字运维服务

鲁班软件,给您多一个选择,专业、好用、稳定!

鲁班数字造价系列软件

鲁班工程管理数字平台

鲁班智慧工地监管平台

鲁班建设企业运营指挥中心





点击蓝字 关注鲁班造价圈

免费领取一建资料



【声明】内容源于网络
0
0
鲁班造价圈
鲁班大师造价系列软件官方公众号。关注鲁班造价,共同成长。
内容 34
粉丝 0
鲁班造价圈 鲁班大师造价系列软件官方公众号。关注鲁班造价,共同成长。
总阅读0
粉丝0
内容34
