从平整场地到余方弃置的手算规则与电算技巧

从平整场地到余方弃置的手算规则与电算技巧 鲁班造价圈
2025-09-17
0

清单规则

平整场地

基础土石方施工前,对建筑物所在场地标高±300mm之间的就地挖、填、运及平整。

1. 平整场地计算规则
按设计图示尺寸以建筑物首层建筑面积计算。建筑物地下室结构外边线凸出首层结构外边线时,其凸出部分的建筑面积合并计算。

2. 平整场地计算公式
S = S首 + S

式中:

S——平整场地面积;

S——建筑物首层建筑面积;

S——地下室结构外边线突出首层结构外边线部分的建筑面积。

基础土方开挖计算

1. 开挖土方计算规则
挖基础土方按设计图示基础(含垫层)底面积另加工作面面积,乘以挖土深度,以体积计算。

2. 开挖土方计算公式
土方体积 =(基础垫层底面积 + 工作面积)× 挖土深度。

回填土工程量计算

1. 回填土计算规则

① 基础回填,按设计图示基础(含垫层)底面积另加工作面面积,乘以回填深度,减去回填范围内建筑物(构筑物)、基础(含垫层)、管道等所占体积,以体积计算。

② 房心回填,按回填区的净体积计算。

2. 回填土计算公式

① 基础回填土体积 =(基础垫层底面积 + 工作面面积)× 回填深度 - 回填范围内建(构)筑物被埋设部分的体积。
式中埋设部分的体积一般包括基础(含垫层)、管道以及地下建筑物、构筑物等所占体积。

② 室内回填土体积 = 回填区净面积 × 回填土厚度。

余方弃置计算

1. 余方弃置计算规则

余方弃置,按挖方清单项目工程量减回填清单项目工程量(可利用),以体积计算。

2. 余方弃置计算公式

余方弃置 = 挖土方量  - 回填土量。

以上为《房屋建筑与装饰工程工程量计算标准》(GB/T50854-2024)中土方量的手算计算公式。鲁班大师(土建)软件清单库可下载该文件,若有匹配的清单计算规则文件需求,可联系我们一对一发送(公众号-产品咨询-联系我们)。

定额规则

平整场地

1. 平整场地计算规则
按设计图示尺寸以建筑物或构筑物的底面积的外边线,每边各加2米以面积计算。

2. 平整场地计算公式

S=(A + 4)×(B + 4)= S首 + 2L外 + 16
式中:

S——平整场地工程量;

A——建筑物长度方向外墙外边线长度;

B——建筑物宽度方向外墙外边线长度;

S——建筑物首层建筑面积;

L——建筑物外墙外边线周长。
该公式适用于任何由矩形组成的建筑物或构筑物的场地平整工程量计算。

基础土方开挖计算

1. 开挖土方计算规则
① 沟槽土方按设计图示沟槽长度乘以沟槽断面面积(包括工作面宽度和放坡宽度的面积),以体积计算。

② 基坑土方按设计图示尺寸以基础垫层底面积(包括工作面宽度和放坡宽度的面积)乘以挖土深度计算。

2. 开挖土方计算公式
① 沟槽开挖:V =(A+2C+K×H)H×L

式中:

V——基槽土方量;

A——槽底宽度;

C——工作面宽度;

K——放坡系数;

H——基槽深度;

L——基槽长度。

其中外墙基槽长度以外墙中心线计算,内墙基槽长度以内墙净长计算,交接重合处不予扣除。

② 基坑开挖:V = 1/6H(S+4S0+S

式中:

V——基坑体积;

H——基坑深度;

S——基坑上底面积;

S0——中截面积;

S——基坑下底面积。

其中,中截面积相当于下底面外放1/2KH宽所围成的平面。中截面积S0=S+下底周长×1/2KH+4×1/2KH×1/2KH。

基坑开挖 - 鲁班大师(土建)软件电算操作

以上为手算时使用的计算公式,在鲁班大师(土建)软件中,挖土方量可使用可视化校验功能查看构件的实体三维和具体的计算公式。

以满堂基础土方为例:

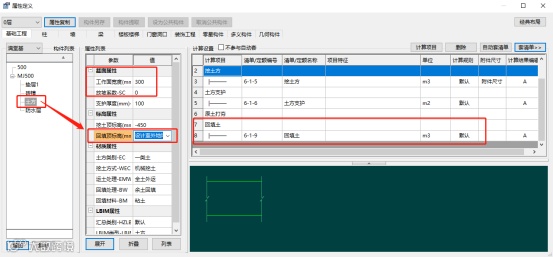

1. 在满堂基础中设置土方子构件的属性参数,并套取定额。

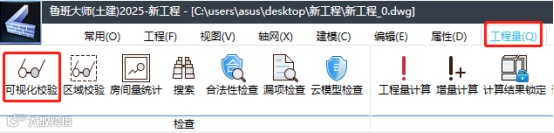

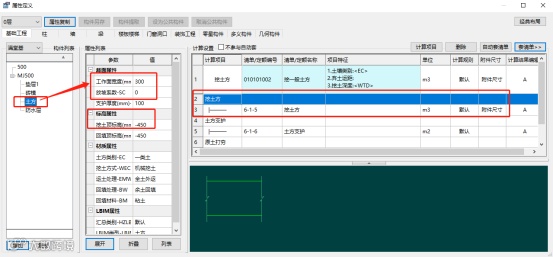

2. 点击工程量菜单栏-可视化校验功能,选择满堂基础构件,在【当前计算项目】弹框中点击【清单定额量】页签;若未套取清单定额,只需简单出量,可点击【实物量】页签查看构件工程量。

3. 选择挖土方定额计算项目,点击下方【可视化校验】功能,进入实体三维状态。

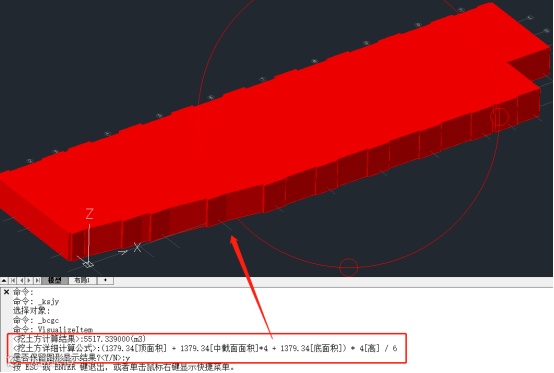

4. 在命令行中输入y并回车,可旋转查看实体三维,命令行会显示构件具体的工程量和计算公式。

5. 再次回车,【当前计算项目】框中会显示挖土方定额计算项目具体的工程量和计算公式。

回填土工程量计算

1. 回填土计算规则

① 基础回填,按挖方体积减去设计室外地坪以下埋设的基础体积(包括基础垫层及其他构筑物)计算。

② 室内(房心)回填,按主墙间净面积乘以回填厚度计算,不扣除间隔墙。

2. 回填土计算公式

① 基础回填土体积 = 挖方体积 - 设计室外地坪以下埋设基础体积。

② 室内回填土体积 = 主墙间净面积 × 回填厚度

其中,主墙间净面积 = S-(L+L)× 墙厚

式中:

S——底层建筑面积;

L——外墙中心线长度;

L——内墙净长线长度。
回填土厚度指室内外高差减去地面垫层、找平层、面层的总厚度。

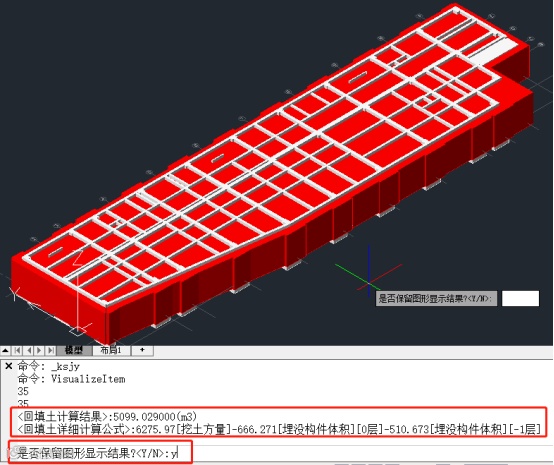

土方回填 - 鲁班大师(土建)软件电算操作

以上为手算时使用的计算公式,在鲁班大师(土建)软件中,回填土量可使用可视化校验功能查看构件的实体三维和具体的计算公式。
以满堂基础土方为例:

1. 在满堂基础-土方子构件中套取回填土的定额。

2. 点击工程量菜单栏-可视化校验功能,选择满堂基础构件,在弹出的【当前计算项目】框中点击回填土定额计算项目,再点击【可视化校验】功能,进入实体三维状态。

3. 在命令行中输入y并回车确定,可旋转查看实体三维,命令行会显示构件具体的工程量和计算公式。

4. 再次回车,弹出的【当前计算项目】框中会显示回填土定额计算项目具体的工程量和计算公式。

余方弃置计算公式

余土运输体积 = 挖土量 - 回填土量。
式中计算结果正值时为余土外运体积,负值时为需取土体积。

以上为《上海市建筑和装饰工程预算定额》(SH01-31-2016)中土方量的手算计算公式及鲁班大师(土建)软件的电算情况。软件会根据工程设置中算量模式所设定的清单定额和计算规则进行出量,其计算工程量结果与手算的工程量结果基本上一致。

鲁班算量软件深度衔接施工方案的动态调整,计价软件同步实现从 “按图纸计价” 到 “按方案控本” 的全流程贯通:从施工方案的初期模拟,到措施费的精准拆分,形成闭环协同,使造价人员在新规下既能源源不断展现前瞻性,在措施项目的造价工作中凸显精准性,又能主动参与方案优化,以前瞻性和精准性实现对项目的预测性把控,真正达成 “算得准、控得住、管得细”。

鲁班软件股份有限公司积极响应国家“数字中国”战略,以“建设1:1数字世界”为使命,致力于打造中国工业软件民族品牌,在市场具有广泛的品牌影响力。公司业务涵盖数字造价、数字施工、数字基建、数字城市、数字模型、数字教育、数字咨询和数字低碳等,为广大用户提供基于数字孪生的数字建造及数字运维服务。

鲁班软件,给您多一个选择,专业、好用、稳定!

鲁班数字造价系列软件

鲁班工程管理数字平台

鲁班智慧工地监管平台

鲁班建设企业运营指挥中心

点击下方卡片 关注鲁班造价圈

免费领取一建资料

【声明】内容源于网络
0
0
鲁班造价圈
鲁班大师造价系列软件官方公众号。关注鲁班造价,共同成长。
内容 34
粉丝 0
鲁班造价圈 鲁班大师造价系列软件官方公众号。关注鲁班造价,共同成长。
总阅读21
粉丝0
内容34
