如何布“施工段”?

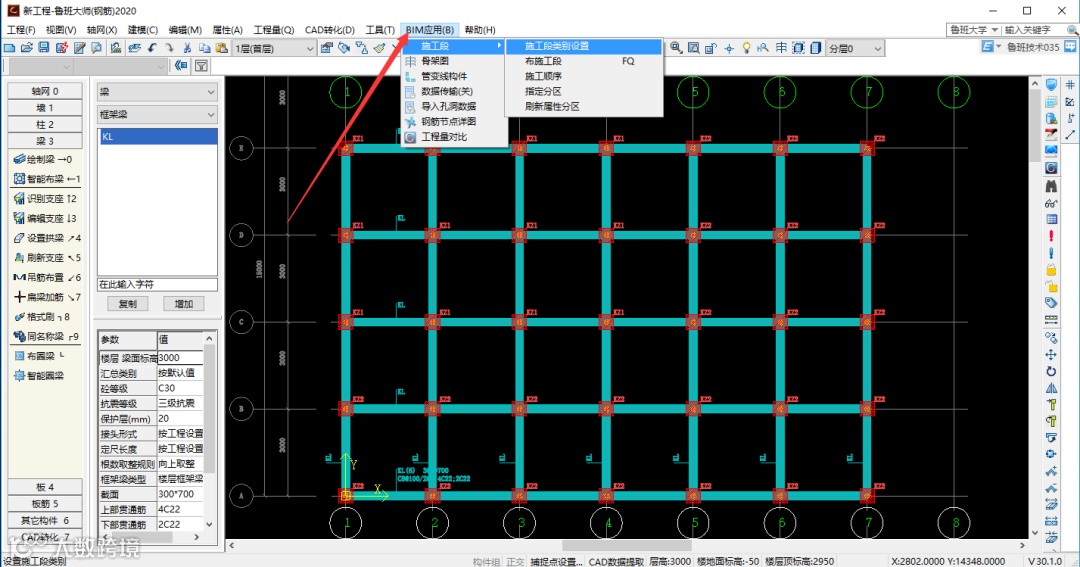

点击“BIM应用”-“布施工段”命令,施工段主要分为五个部分:施工段类别设置、布施工段、施工顺序、指定分区和刷新属性分区。

“BIM应用”-“布施工段”类别,选择“施工段类别设置”,可以划分为一次结构和二次结构,也可新建类别,点击按钮,可以新增,可看出已新增好的类别,如下图所示:

施工段类别设置完成之后,就可以进行布置施工段了,点击“轴网”-“布施工段”,可以点击增加施工段进行布置,布置的方式有“矩形”、“圆形”、“异形”,以“矩形”为例进行布置,如下图所示:

施工段布置完成之后,就需要调整施工顺序了,是A区先施工还是B区先施工呢,我们就可以点击“施工顺序”命令,软件默认是A区先施工,如果是B区先施工的话,可以选中B区,然后点击上移来操作,之后点击“确定”按钮,如下图所示:

施工顺序设置完成之后,就可以进行计算了,点击工程量计算图标“!”,然后勾选“按施工段计算(BIM应用)”复选框,点击计算,如下图所示:

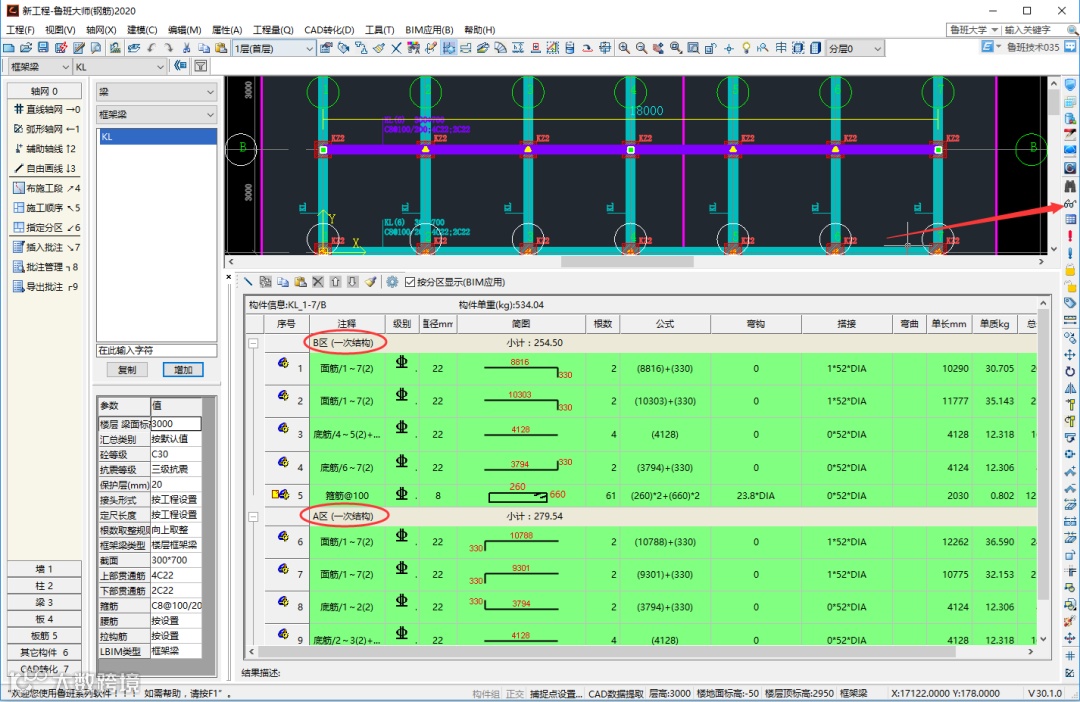

构件按施工段计算完成之后,会有一个按施工段分区的计算结果显示,点击查看单构件钢筋量,以查看梁构件的工程量为例,可看出选中的框架梁就会按A区和B区分别显示工程量,如下图所示:

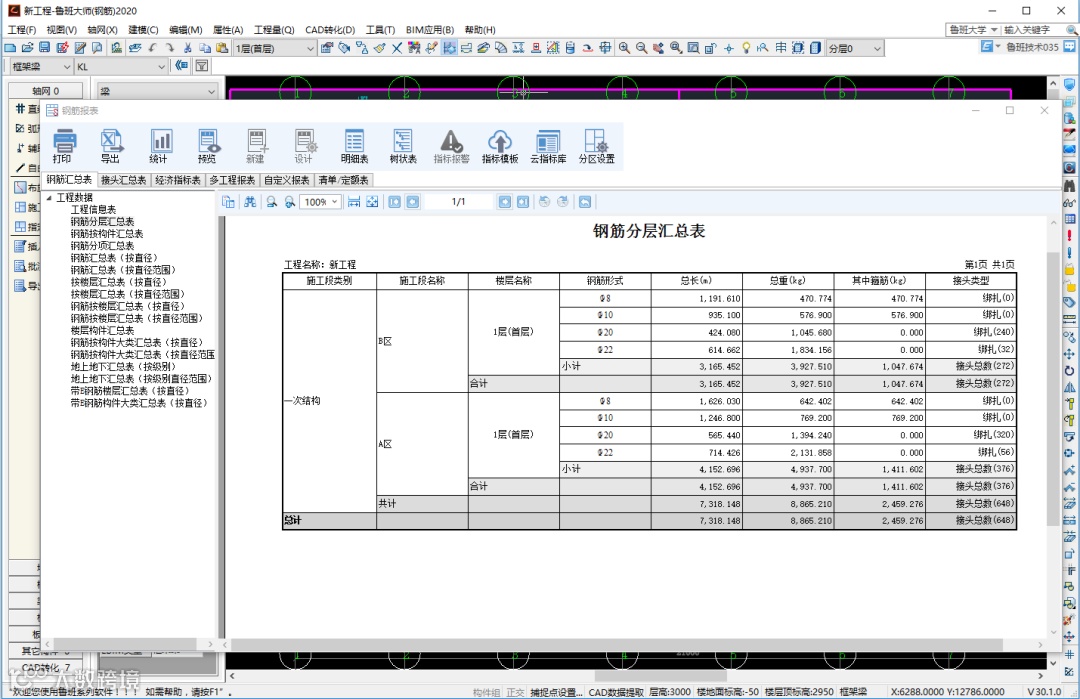

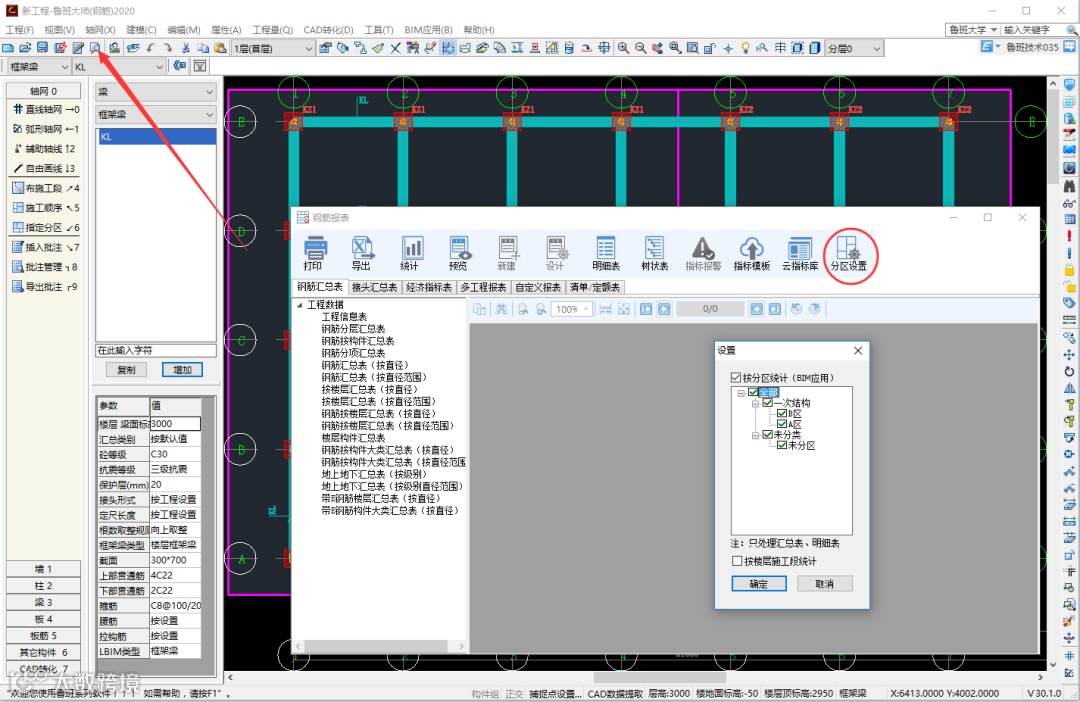

点击计算报表图标,进入到计算报表的界面,点击“分区设置”按钮,勾选“按分区统计(BIM应用)”复选框,点击“确定”按钮,那么查看的报表中,都会根据分区的要求将工程量分区显示出来,如下图所示:

如果在施工过程中,如果个别构件所在位置为A区范围,但想要更改所属分区为B区先施工的话,那么可通过“轴网”-“指定分区”命令,进行分区归属的调整。如下图所示:
