为防止项目竣工结算时出现争议,财政部、建设部联合发布了财建〔2004〕369 号文件《建设工程价款结算暂行办法》和〔2022〕183号文件《关于完善建设工程价款结算有关办法的通知》,对工程价款结算的方式、流程及各方相关责任作出了规定。该文件清晰表明,竣工结算的编制与审核,应当以合同约定、实际完成的工程量以及相关变更资料为依据。

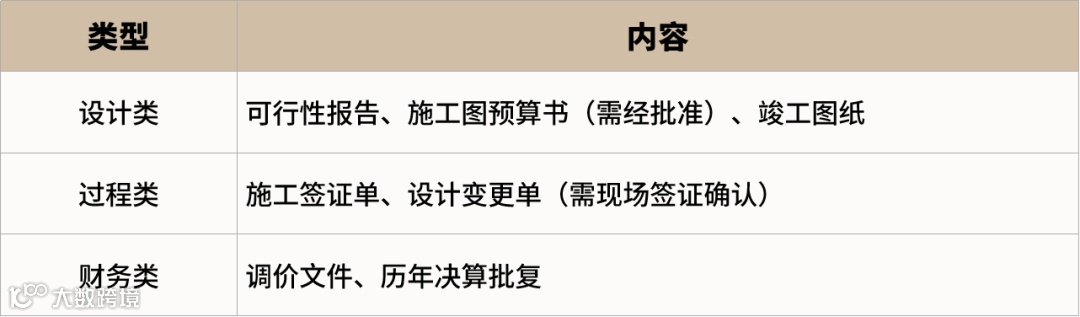

一、竣工结算编制关键性文件
二、竣工结算编制要求
1. 及时性:按照规定组织竣工验收;
2. 完整性:积累、整理竣工项目资料;
3. 正确性:整理、核对各项账目,核对工程量、人材机价格。

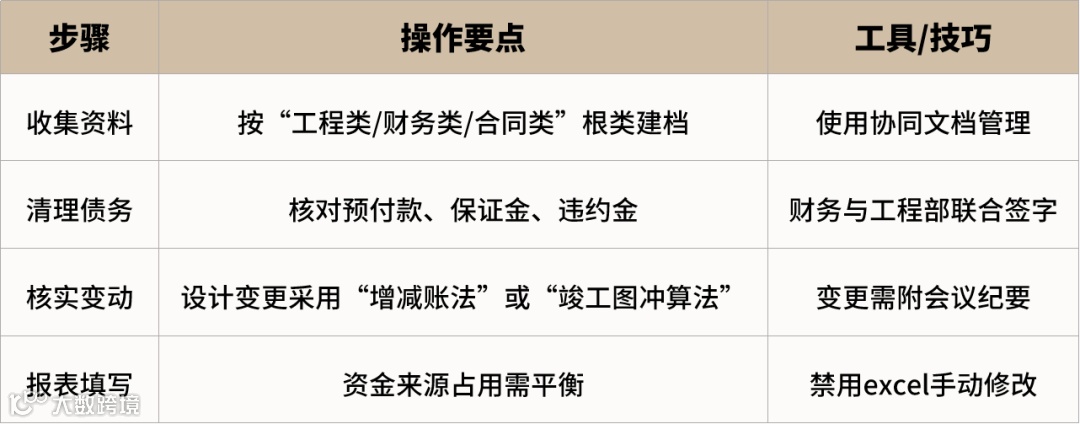

三、竣工决算的编制步骤
四、竣工结算编制与审核重点
竣工结算编审根据审核内容、编审单位的不同,争议主要集中在清单和组价的方面:

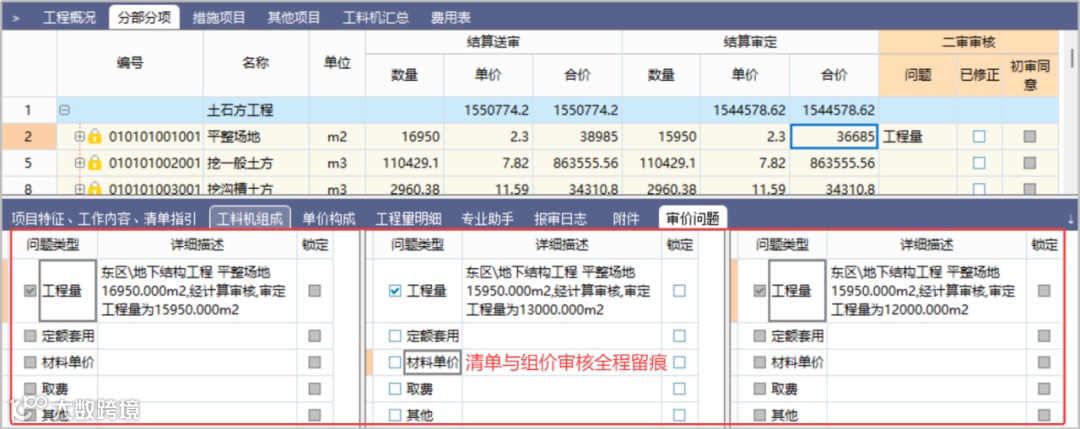

五、鲁班计价软件实操

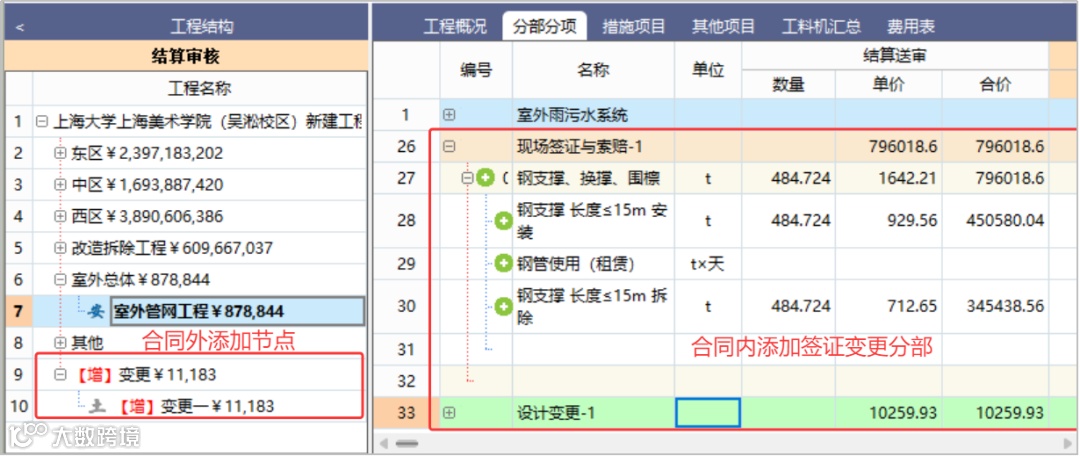

1. 施工签证单与设计变更单支持灵活增补
合同内或合同外新增的工程内容,均可在软件中进行增补录入操作。增补后软件将通过差异化颜色及专属图标进行醒目标识。

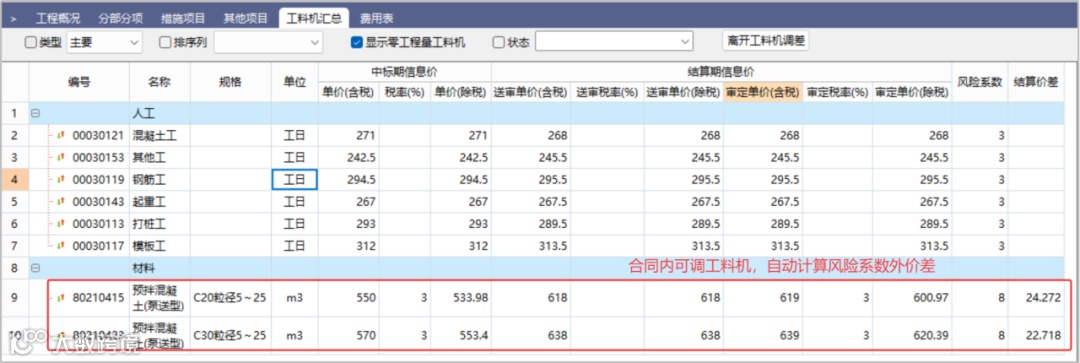

2. 工料机结算调价:软件赋能合同内协商调整需求
在符合合同协商调整条款的前提下,可通过软件精准完成工料机价格的结算调整操作,既保障了调价过程的合规性,也提升了竣工结算阶段工料机价格核算的效率与准确性。

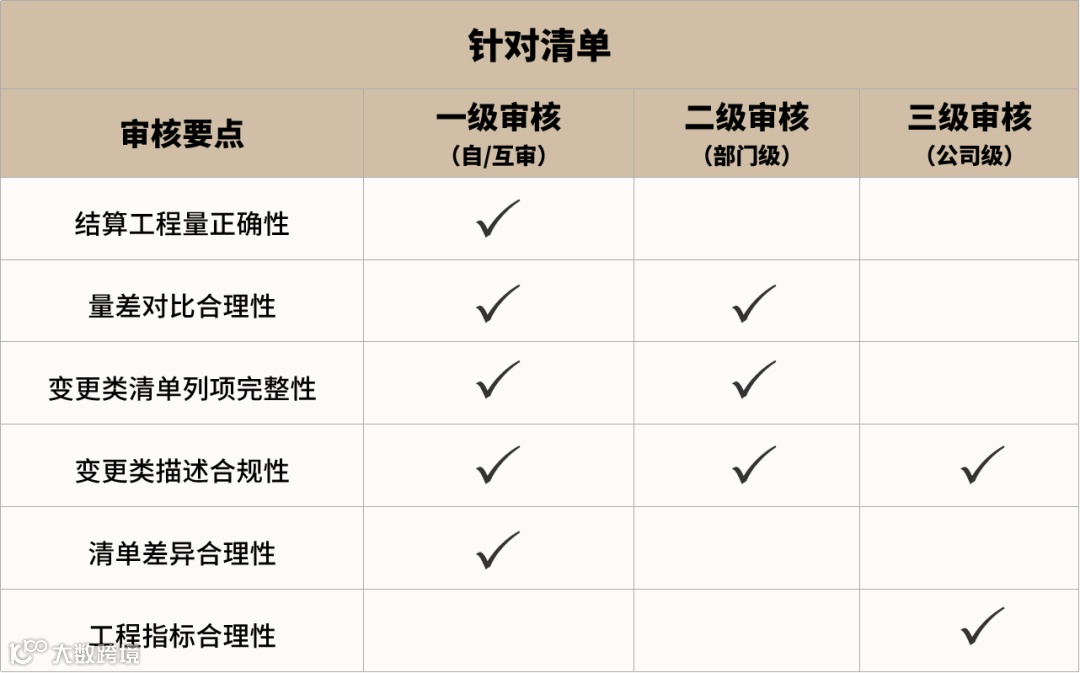

3. 三级校审管理:清单与组价审核全程留痕,数据溯源可查
在清单审核与组价审核的三级校审环节中,需对各层级审核发现的问题进行详细记录并形成规范化文档。通过系统化的记录管理,确保校审过程中涉及的所有数据信息可追溯、可查询。
综上,竣工结算的编制与审核需紧扣“政策合规、资料完整、数据精准”三大核心 —— 以财建〔2004〕369号文、〔2022〕183号文为依据,通过规范文件管理、细化审核层级,借助专业计价软件实现“流程留痕、数据可溯”,最终减少结算争议,保障项目各方经济利益落地。
鲁班算量软件深度衔接施工方案的动态调整,计价软件同步实现从 “按图纸计价” 到 “按方案控本” 的全流程贯通:从施工方案的初期模拟,到措施费的精准拆分,形成闭环协同,使造价人员在新规下既能源源不断展现前瞻性,在措施项目的造价工作中凸显精准性,又能主动参与方案优化,以前瞻性和精准性实现对项目的预测性把控,真正达成 “算得准、控得住、管得细”。
