01. 工厂化施工的含义及其优势
什么是工厂化施工?
将现场施工工作尽可能地在车间内完成的施工方式。
在配电网建设中通常说的“工厂化”施工是指:将配电变台分解为若干模块,每个模块又由若干零部件组成,那么预先在车间内将部分模块装配、制作完成(比如变压器高压引接线、接地扁铁、拉线等),然后带到现场进行安装,即为“工厂化”施工。
为什么要实行工厂化施工?
一是为落实国网公司“四个一”的要求(项目需求“一图一表”、设备选型“一步到位”、建设工艺“一模一样”、管控信息“一清二楚”),尤其是建设工艺“一模一样”。工厂化施工在车间内流程化作业,装配完成的部件工艺能够达到完全一致,并且克服了外部环境对施工的影响,现场安装完成后的工艺也能保证“一模一样”,提高了配电网标准化建设水平。
二是将公司配电网技术导则、典型设计和标准物料等标准化建设成果落实到配电网建设改造全过程。按照“标准化架、模块化组件”设计原则,有利于应用典型设计方案的完整配电变台,实行成套化招标。
三是便于实现工程项目所需设备的集成化、成套化招标,,这将有利于降低物资碎片化管理造成的额外成本,降低工程项目综合管理成本。
四是配电变台工厂化施工将预先装配完成的配电变台部件带至现场直接进行安装,提升了配电网建设改造效率和效益。
02. 怎样实施配电变台工厂化施工
突出物料成套化、施工装配化,提出了“能在工厂装配的不在施工现场做,能在杆下装配的不在杆上做,能提前装配好的不现用现做”工厂化施工理念,制作了“四个工厂化装配平台”,将零散式施工转变为装配化施工,广泛地应用于农网改造升级工程中。
1.台架式变压器引接线装配一体化平台

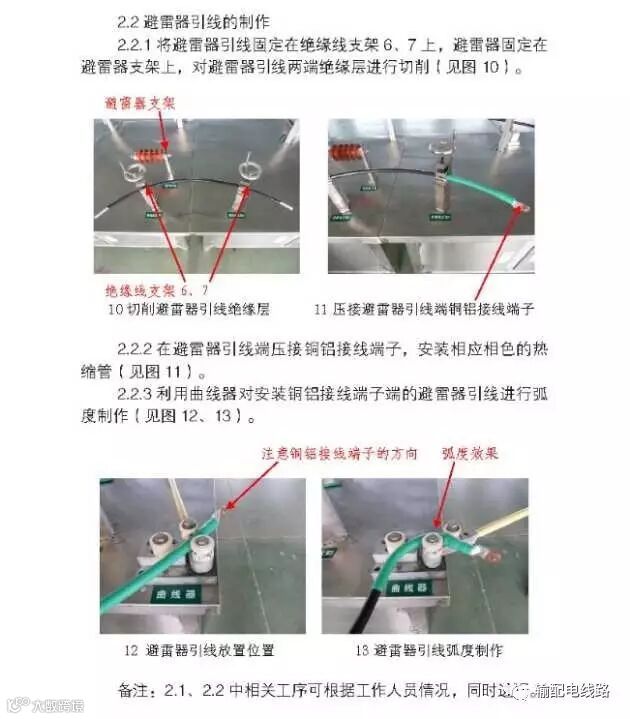

a.接线制作由高空作业移至地面完成的思路
b.以国家电网公司典型设计、标准工艺为基础
c.结合“工厂化”施工要求

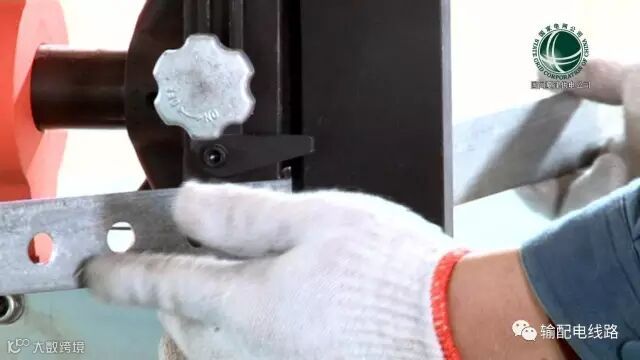

d.设想借助专用工具实现引接线的装配化制作

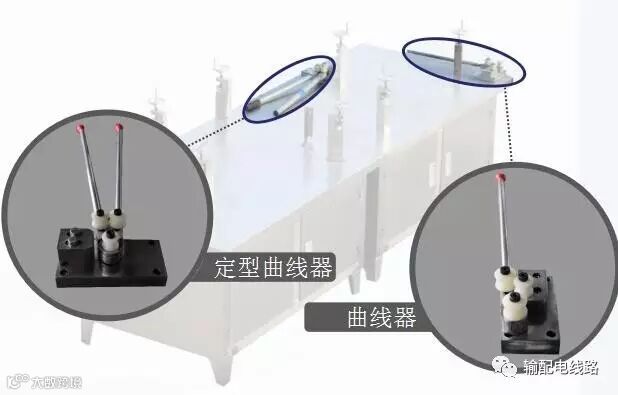

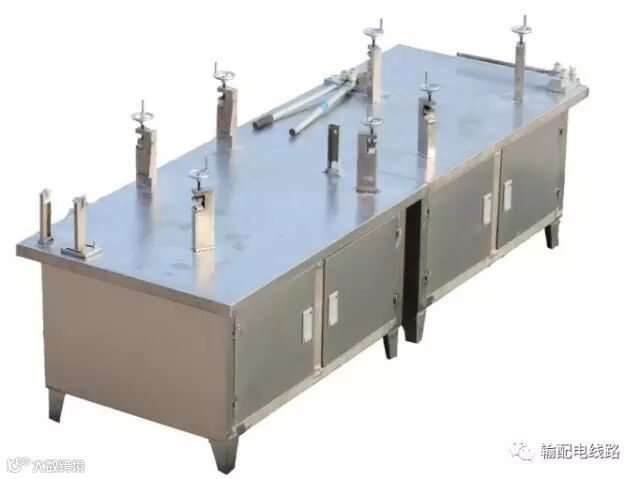

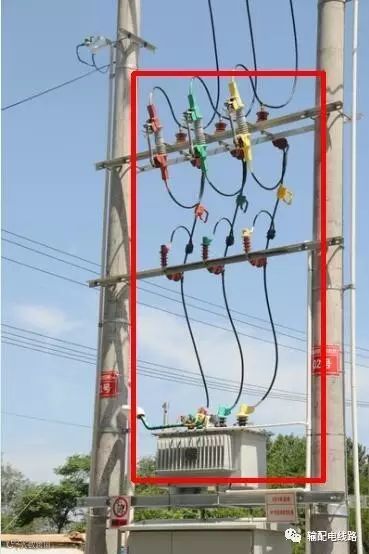

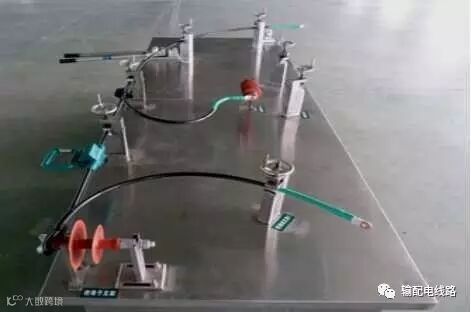

1.1 台架式变压器引接线装配一体化平台外形

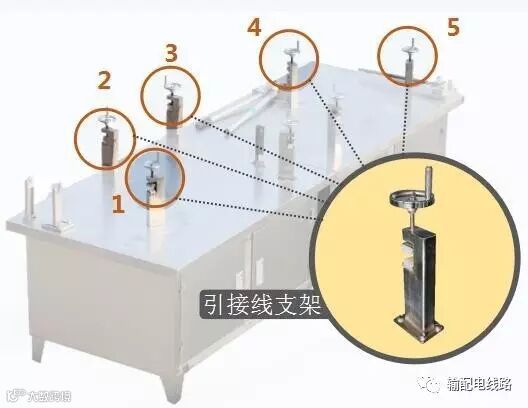

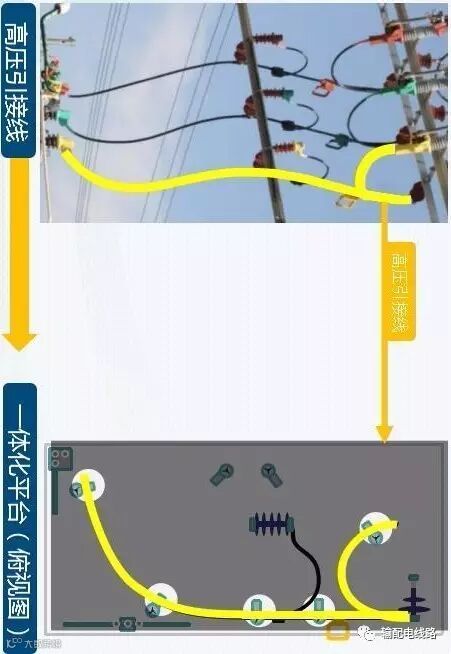

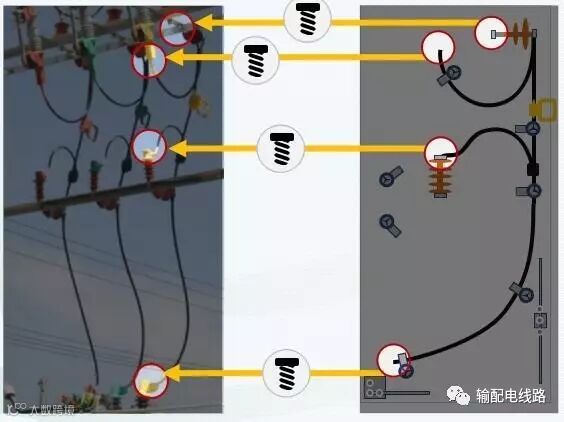

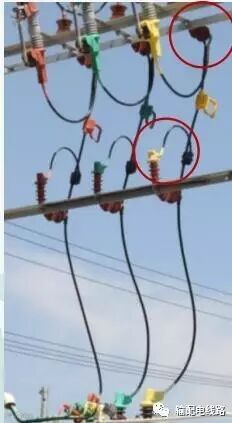

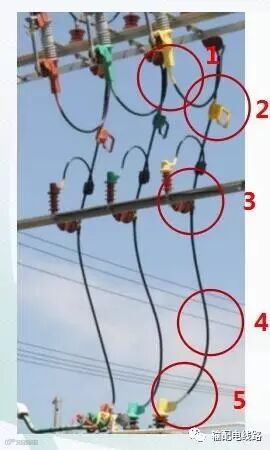

1.2 平台各元件与实际安装后各个位置的对比

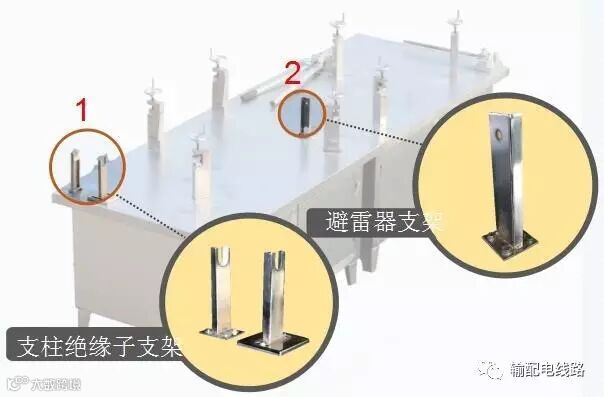

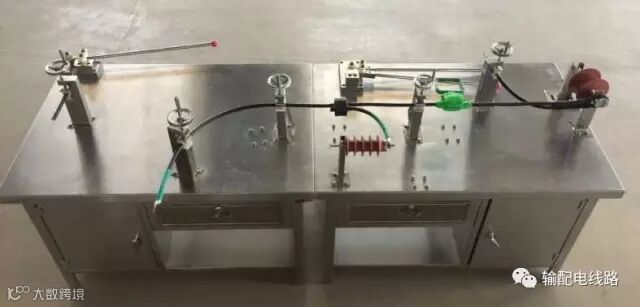

1.3 结构组成

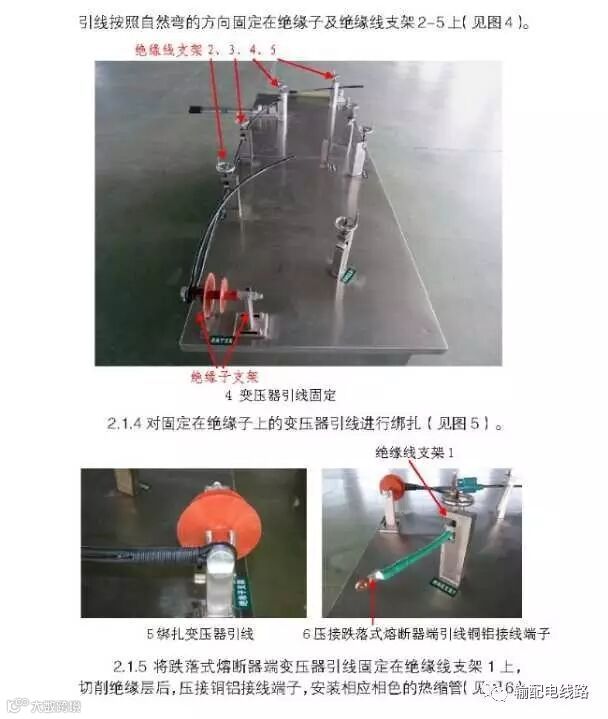

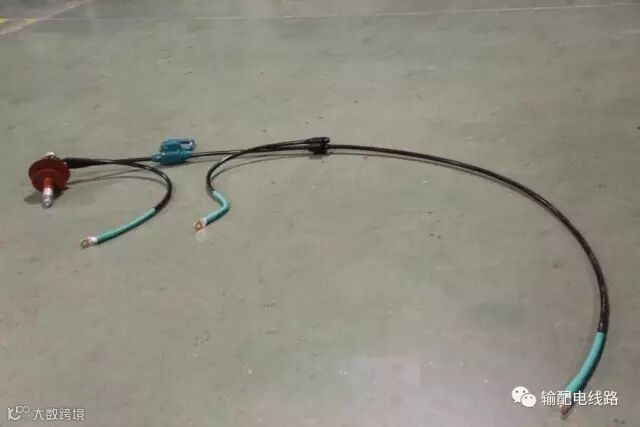

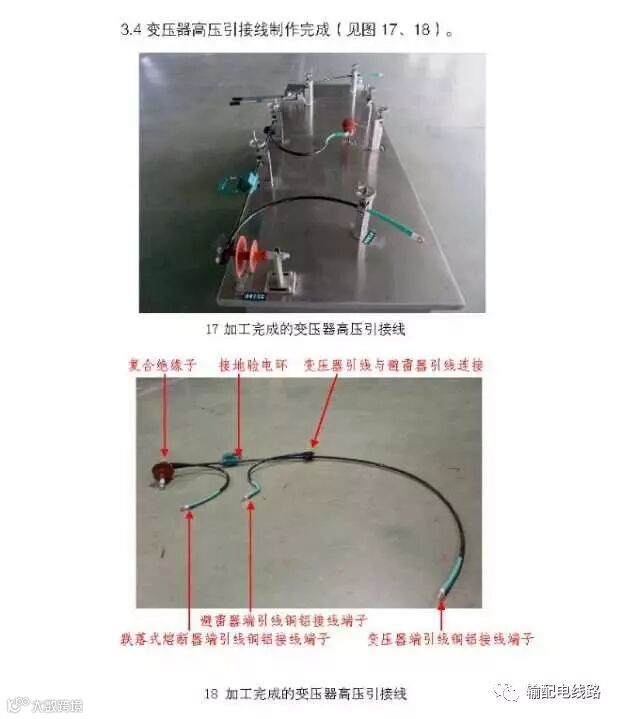

1.4 制作完成的引接线

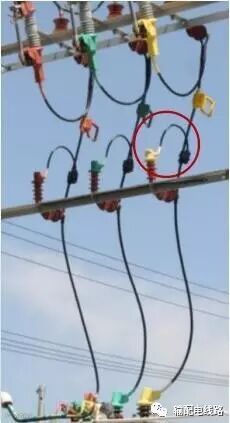

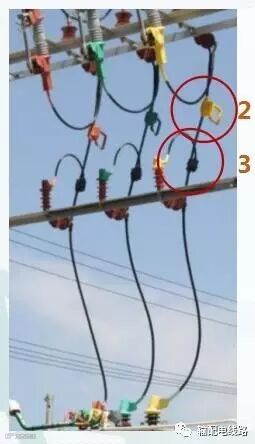

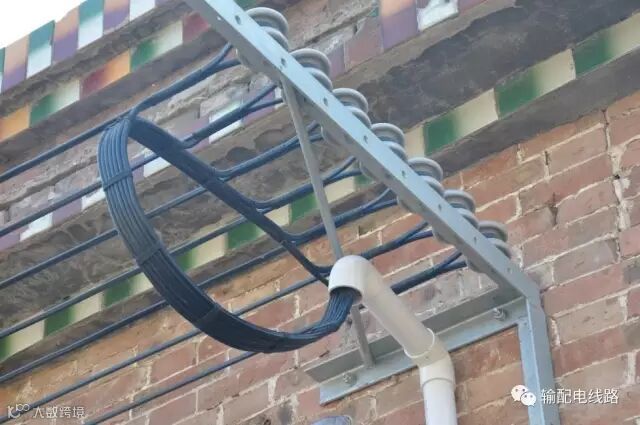

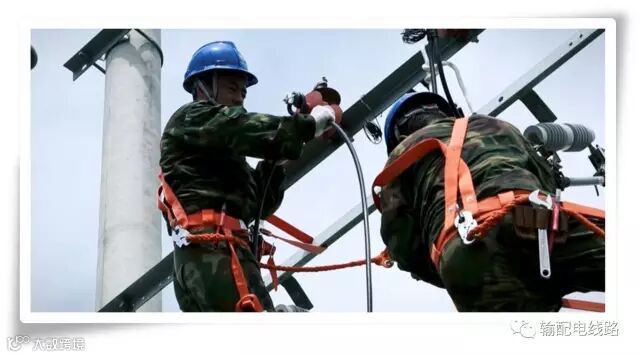

1.5 现场安装
1.6 操作步骤

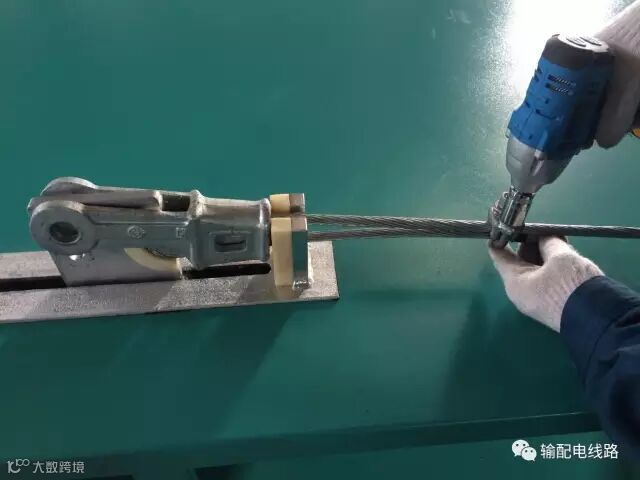

1.6.1 导线截取、定型

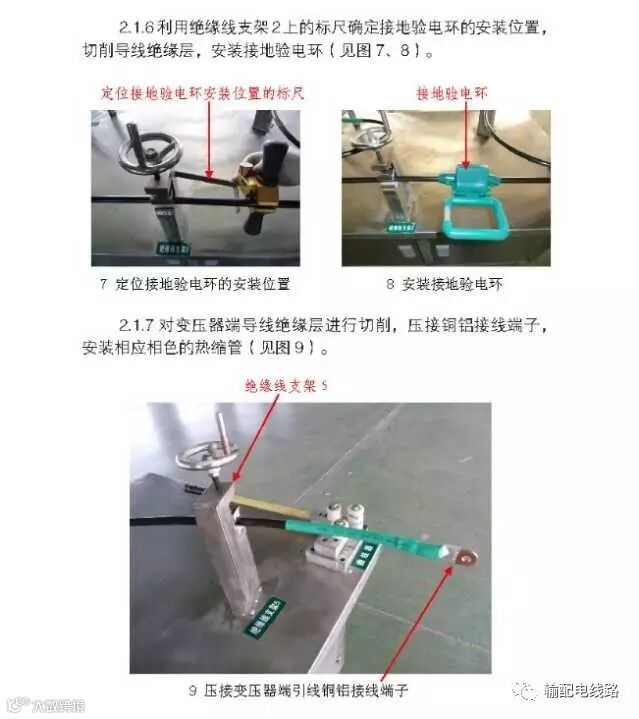

1.6.2 安装接地线夹

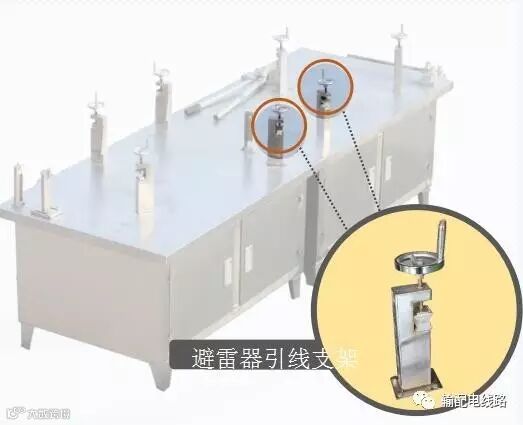

1.6.3 避雷器引线制作

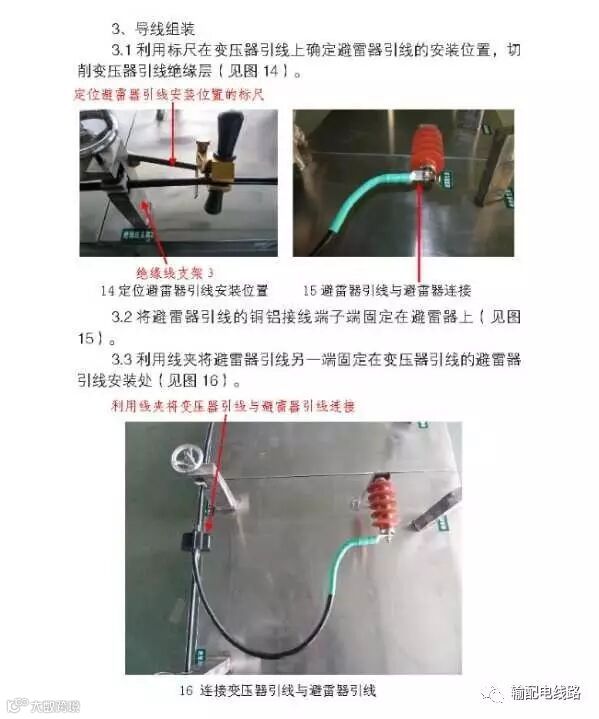

1.6.4 导线组装
1.6.5 制作完成
1.7 更新升级
上面介绍的平台是依据国网典型设计2013版的变台尺寸进行设计的,随着国网公司《10kV柱上变压器台典型设计方案》(2016版)发布后,根据典型设计中变压器正装,绝缘导线引线,15米双杆杆型架设这一方案制作最新的标准,对平台进行了更新、升级。

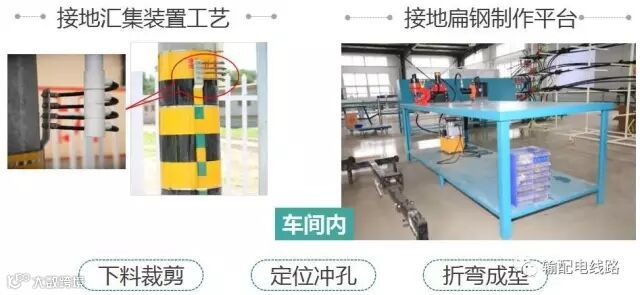

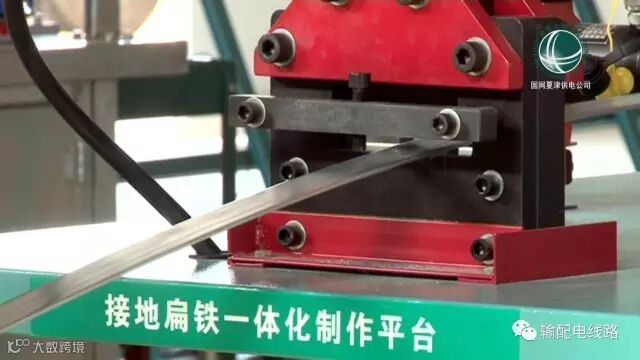

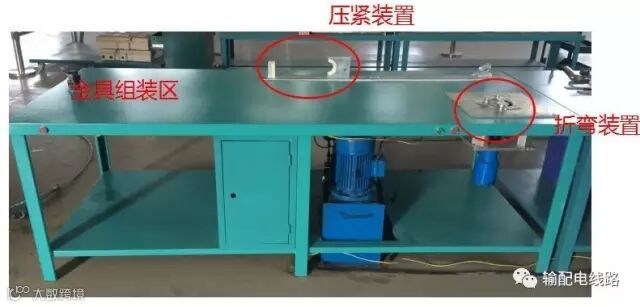

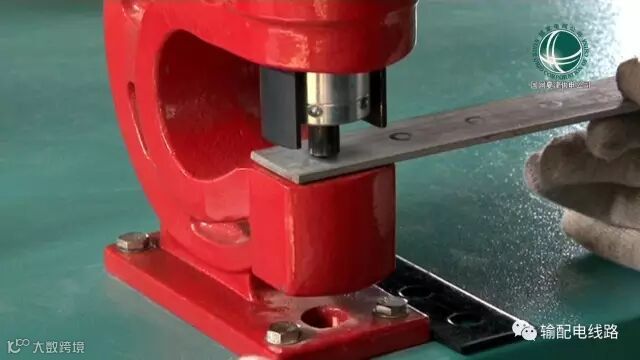

2.接地扁钢制作一体化平台
◇操作步骤◇
剪裁扁钢
冲孔
折弯成型
成品安装

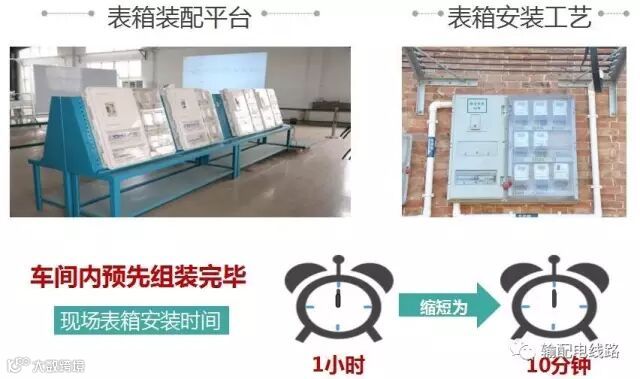

3. 表箱装配平台
4.拉线组装平台

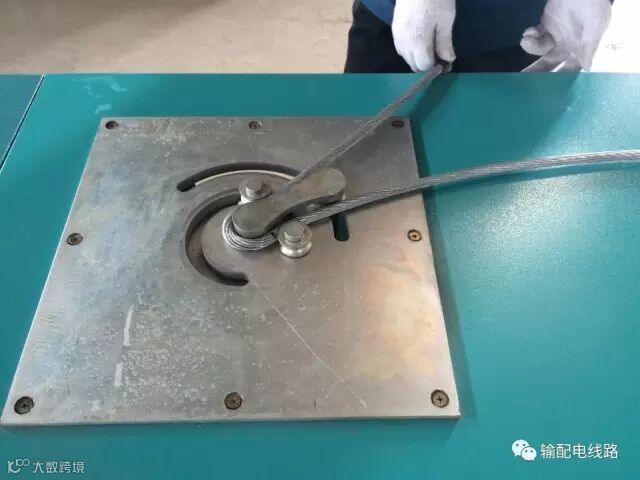

4.1 钢绞线折弯
4.2 安装锲型线夹
4.3 锲型线夹压紧
4.4 安装钢线卡子
03. 注重成果转化,提升工厂化施工水平
针对现场施工中发现的一些实际问题,运用工厂化施工的思路,开展“五小”创新活动,这些科技、新型产品广泛应用在电网建设、安全生产、经营服务中,有力地推动了农网改造升级工程。

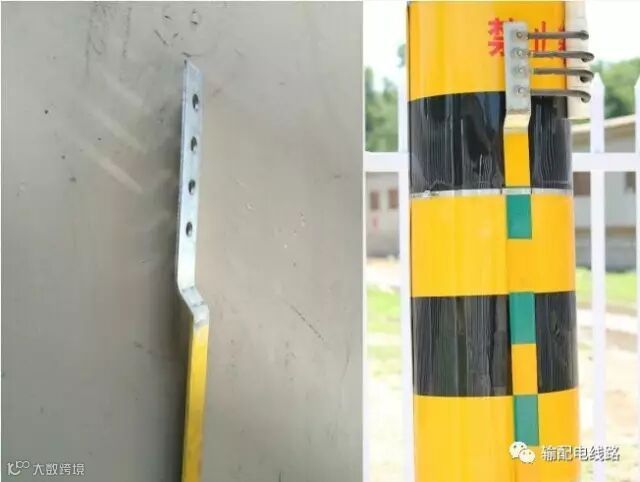

低压复合墙担:将传统进户线的角铁横担、碟式绝缘子、配套螺栓等3个部件有机结合、集成装配为“一体”,轻巧绝缘耐腐,质硬抗拉安全,固定安装方便,减少了墙体的占用空间,装配施工更加美观。
制作了“直线器”、“曲线器”、“便携式母线整形器”、“表箱吊装机”等一系列实用新型施工工器具,达到了导线快速取直(或弯曲)不损伤、布线美观、减轻劳动强度、提高工作效率的效果。
04. 结束语
目前的配电变台工厂化施工仅限于工程中部分模块的工厂化装配工作,但是随着配电网典型设计和标准物料等标准化建设成果落实以及配电设备成套化招标,配电变台的工厂化施工将会进一步的推广实施,更全面的工厂化施工仍需大家共同继续探索,共同探讨,促进配电网工厂化施工更加深入推广应用。
