清单造价凑数技巧:
凑单价

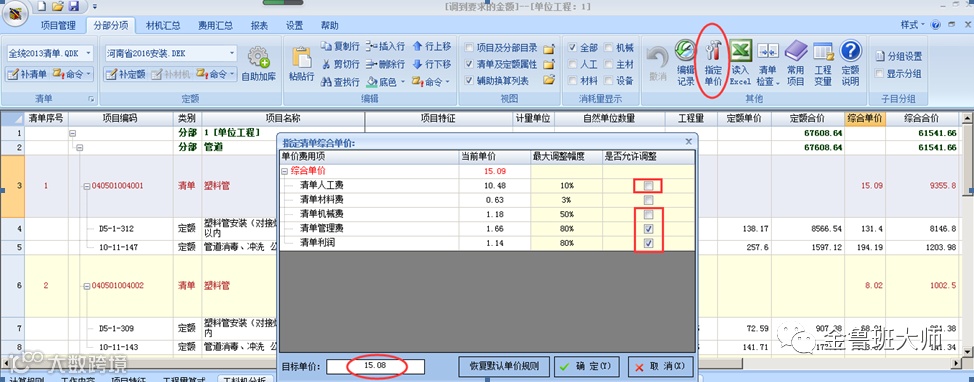

这个一般指的是清单模式,可以直接使用软件“指定单价”功能。如果在凑单价时差1分,可以变换不同的“是否调整选项”来达到要求。

凑总价。分两种,情况如下:
1, 单价可以改变,这时可以通过调整单价或材料价来达到要求
按第1种情况,首先先算出目标总价和现有总价差额。比如是相差是正值5.2元。
这时要先考虑调整清单单价。因为5.2是总价并含税。这时我们要找一条清单量较小的清单项目,比如工程时是11.25,如原清单的单价是10.58元,合价是230.25元。这时我们要将230.25-5.2/1.09计算出目标合价,再反算出来目标单价。这样根据“指定单价”功能来调整目标单价,目标单价=(230.25-5.2/1.09)/11.25,这样计算出来后总价也许会完全一样或偏差更小。如果有偏差,这时再根据“指定单价”调整目标单价小数进行幅度调整或在材料汇总中调整量价都小的辅材市场价小数幅度,就会很快达到目标总价。
2, 单价及材料不能变,这时只能调整安文费、规费或其他措施来达到要求。

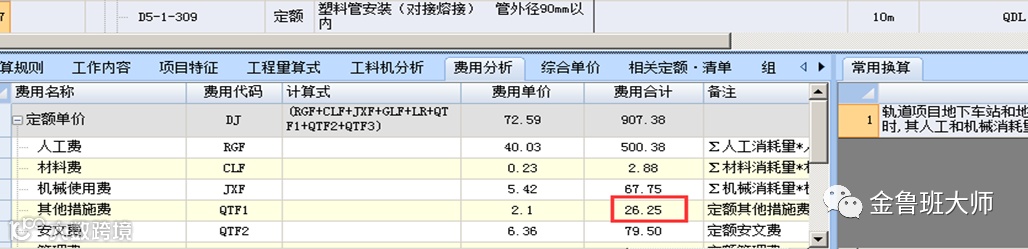

按第2种情况,单价和材料不变的情况下,只能调整只能调整安文费、规费或其他措施来达到要求。其实这个情况更简单,就是根据总价差额,比如是相差是正值5.2元。反算出来除税的总价5.2/1.09=4.771,这时再根据计算结果根据某一个量较小的定额子目调增或调减安文费、规费或其他措施。调整办法:比如下图原其他措施费合价是26.25,也就是让其变成31.02左右,根据31.02/26.25得到比例1.1817142857,这样就可以利用“定额块换算”功能来乘系数,但一次不一定成功,通过“编辑记录”功能撤销后再调整比例小数位多试几次定额块换算。基本会很快达到目标值。当然最快的就是反算出安文费的“费用单价”直接填写在“计算式”中更快。

以下三和四同理上述第2种情况。
凑安文费
凑规费
定额造价凑数技巧:
定额造价凑数一般只是总价凑数。这样只能通过反算目标总价和现有总价的差额。来调整材料市场价或定额其他各项费用(管理费、利润、其他措施、安文费、规费)等。方法其中同清单凑总价方法二中的第2种情况。

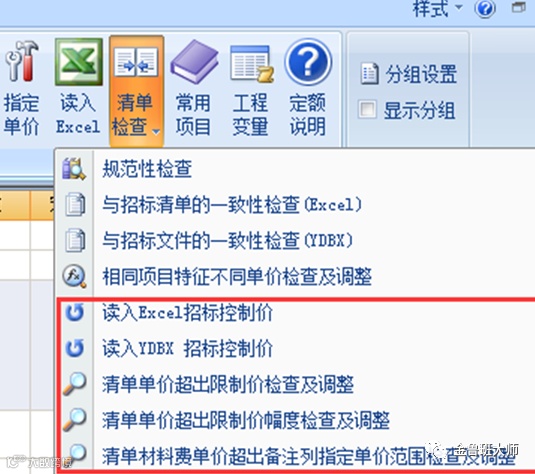

以上调整情况常见于原软件版找不到,只有纸质版或EXCEL版时可利用此功能。软件其实有更多的方法处理此类问题,如“清单检查”下的功能。不能说完全能达到一致,基本可以做到99%的一致,这样会加快你的工作效率。如下图:
