【工程巡礼】破纪录:桃浦1.4标R65超小曲率半径急曲线段顺利掘进完成

【工程巡礼】破纪录:桃浦1.4标R65超小曲率半径急曲线段顺利掘进完成 上海宏波工程咨询管理有限公司
2025-08-15
2

点击上方蓝字关注我们

HONGBO

工程巡礼

桃浦污水处理厂

初期雨水调蓄工程

上海宏波集团

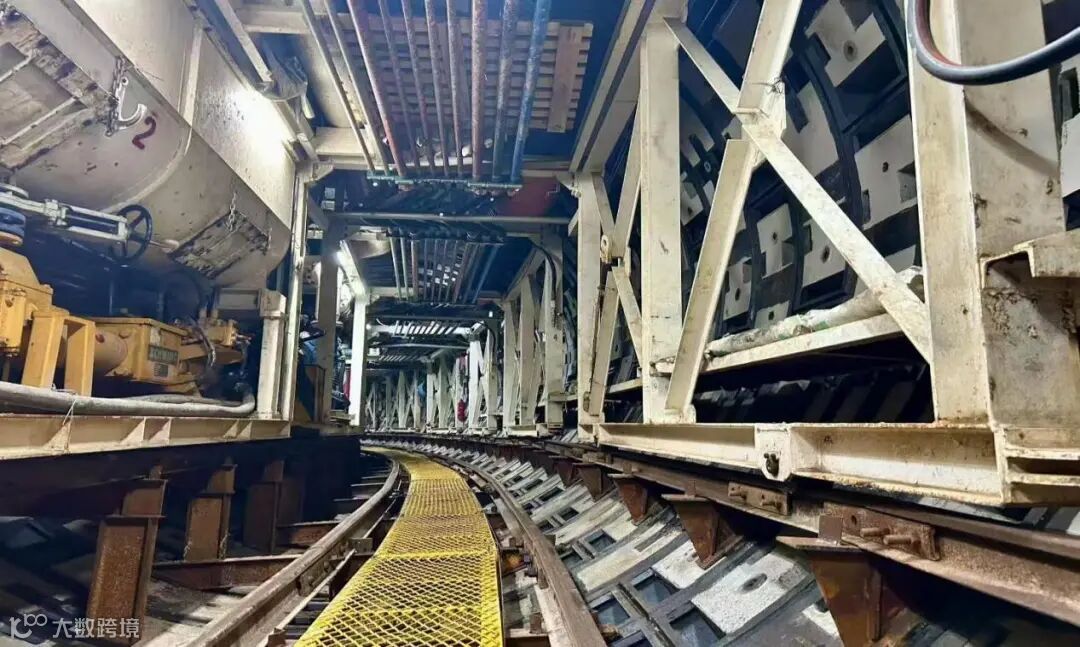

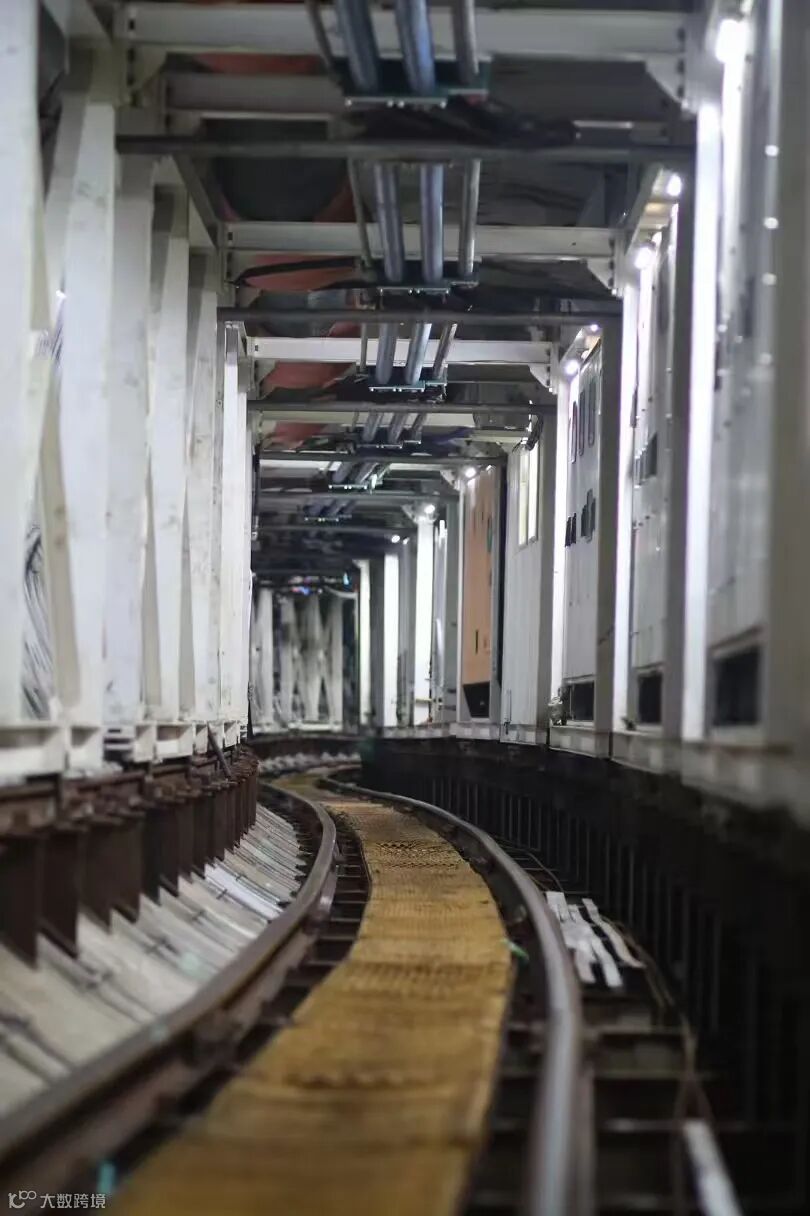

8月3日,上海宏波工程咨询管理有限公司监理、上海隧道工程有限公司承建的桃浦污水处理厂初期雨水调蓄工程TP1.4标顺利完成国内目前最小曲率半径65米的急曲线盾构掘进施工。创造了全国软土地区最小曲率半径急曲线盾构隧道新纪录。

桃浦污水处理厂初期雨水调蓄工程TP1.4标项目工程盾构区间全长3.2公里,本次完成超小曲率半径65米的急曲线段总长127.3米。

在本次转弯半径65m小半径急曲线盾构推进施工中,盾构穿越⑤3粘质粉土夹粉质黏土、⑦1砂质粉土、⑦2层土粉砂。城市核心区盾构急曲线段的掘进施工易引起管片环高差增大、隧道轴线难以控制、管片磨损盾尾、盾尾间隙不均造成渗漏、铰接渗漏、地面沉降难控制、水平运输转弯难等诸多棘手的施工问题。本工程采用了附着囊袋式预填混凝土钢管片综合技术、地面沉降控制技术、急曲线隧道测量导向技术、急曲线隧道施工及环境影响控制技术等4大核心技术,并在此次急曲线掘进工程中取得成功的应用。

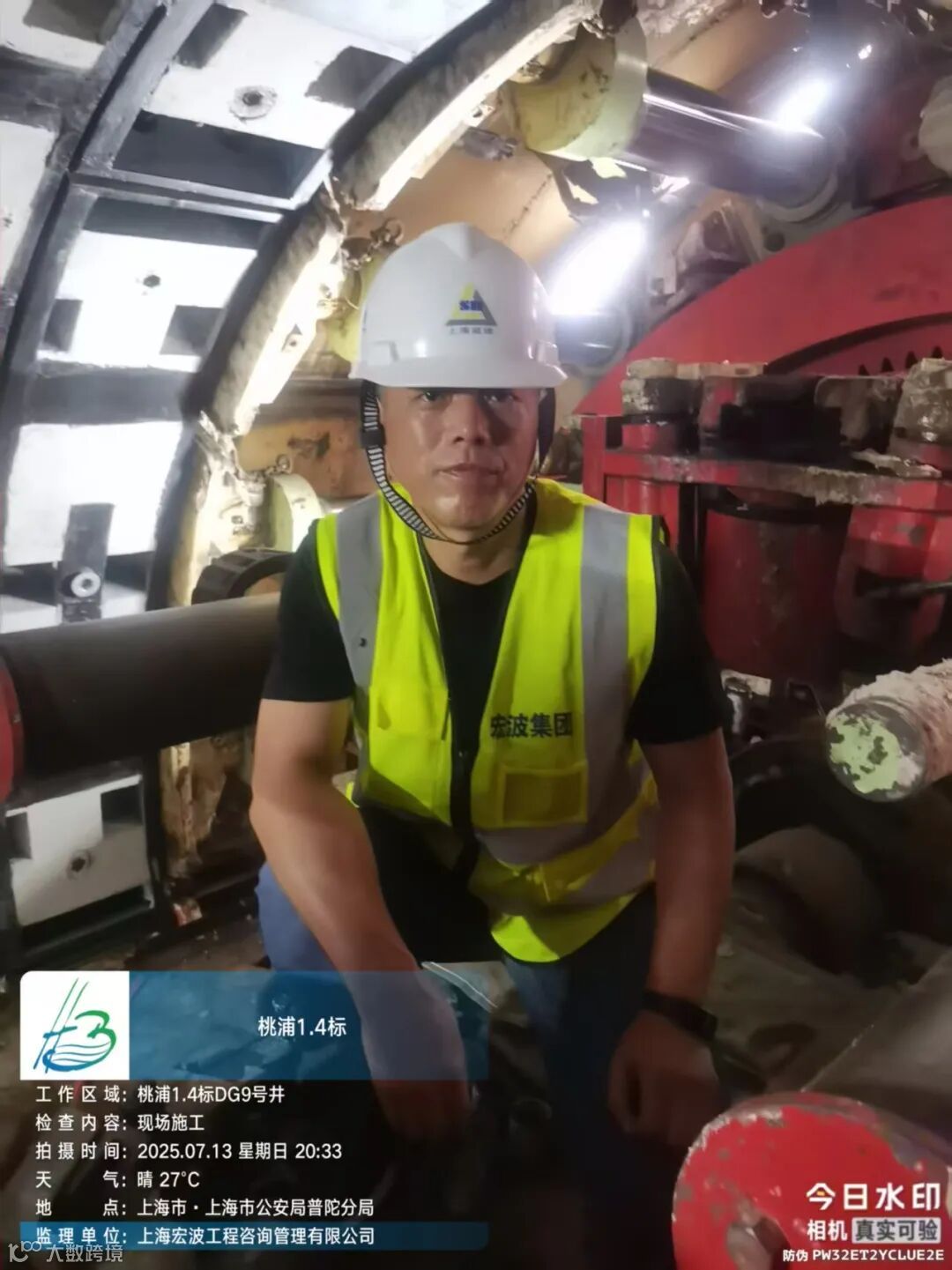

由于首次施工超小半径急曲线盾构,没有相关经验可以借鉴,现场监理压力很大,监理部成员学习急曲线盾构施工技术,掌握小曲率半径盾构施工关键要点,使每个监理在现场都能把控关键工序的注意事项。

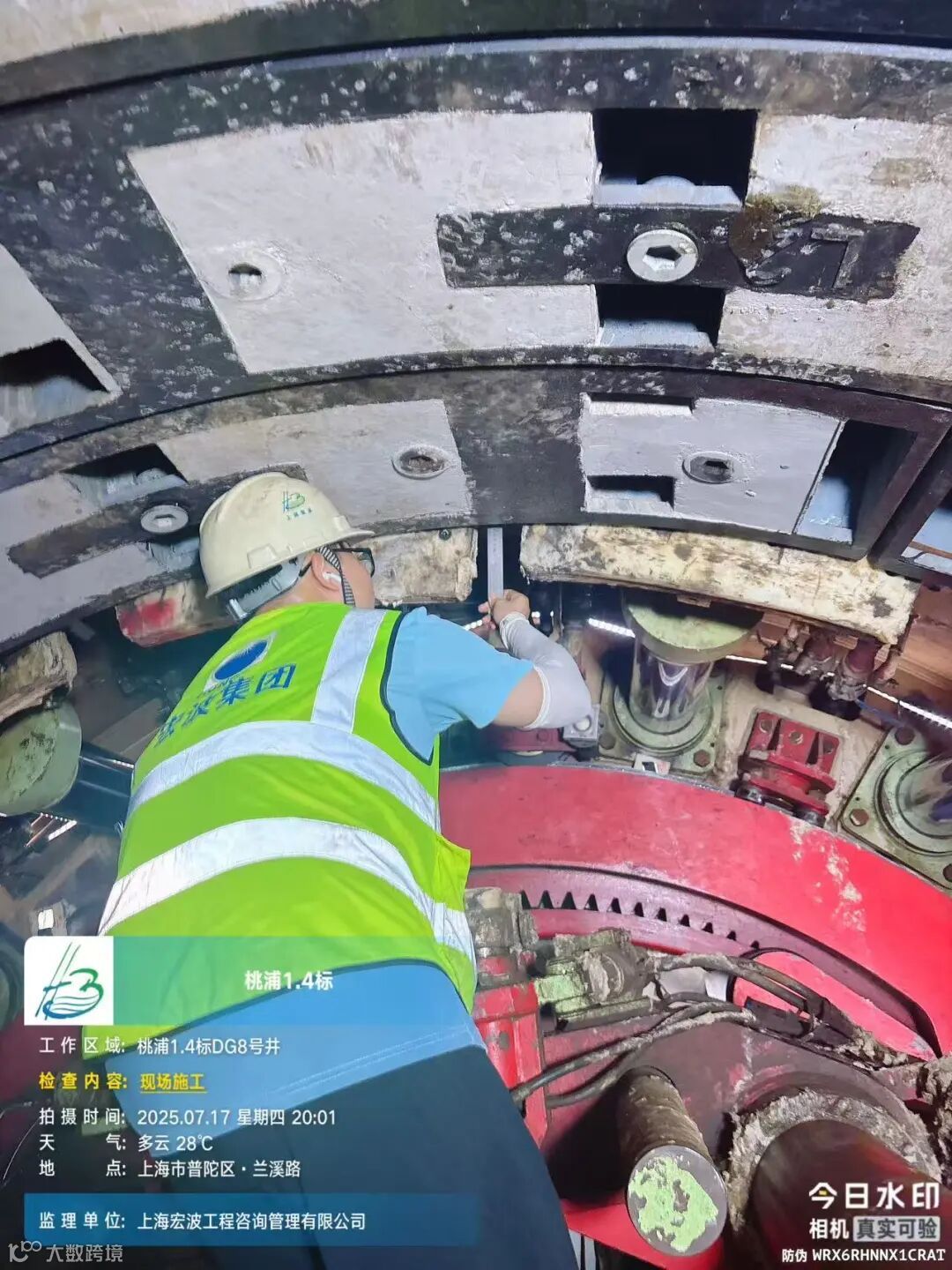

在急曲线推进施工中,监理在钢管片防水粘贴、下井验收、注浆包、囊袋、同步浆液控制指标(稠度、含砂率、塌落度)螺栓复紧、铰接、仿形刀控制、管片连接夹具、轴线高程复核等各道工序中,严格按照规范和程序监理,关键工序全程旁站,为盾构成功掘进保驾护航。

监  理


现    场

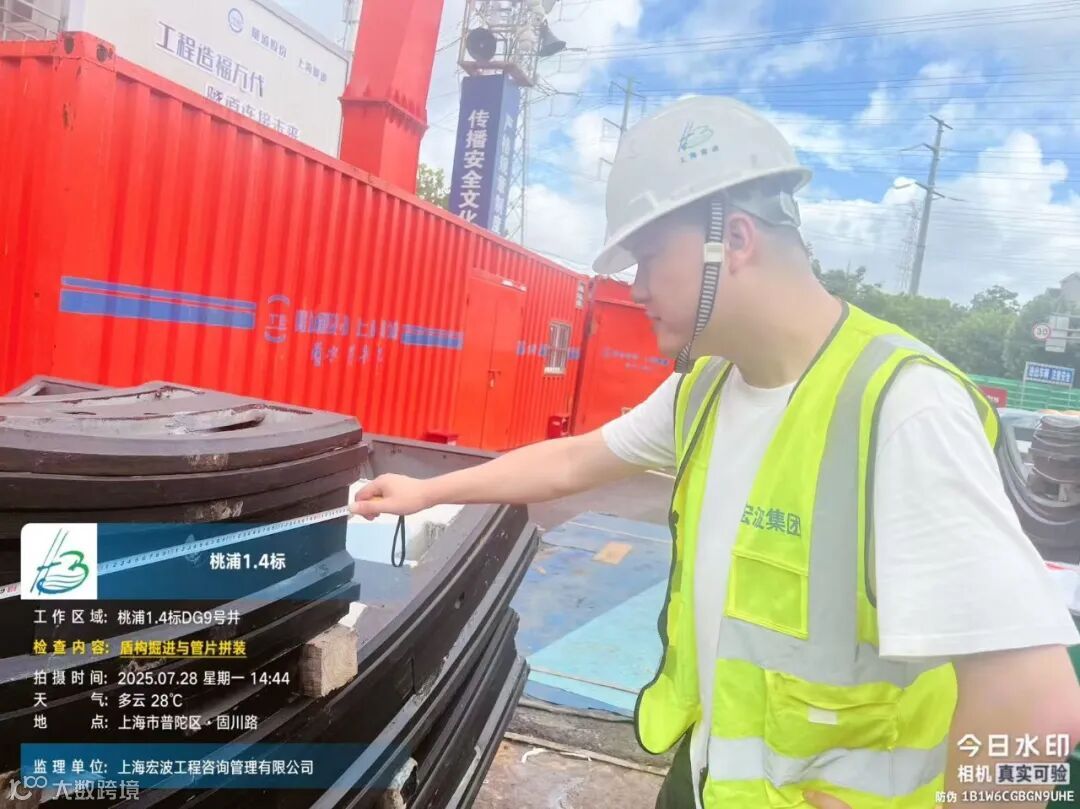

监理现场旁站盾构推进,统计每环管片施工各道工序施工时间,经过比对分析,优化各道工序顺序,合理节约工序衔接时间,给施工单位提出建议,提高了每日施工工效,节约了工期。根据监理统计的基础数据,为后续急曲线制定综合定额奠定了基础。

本次总长127.3米、超小曲率半径65米的急曲线段掘进历时30天,盾构轴线、高程,管片环缝、纵缝、收敛均控制在规范范围内,首次实现了国内高承压水地层条件下急曲线段高精度微扰动盾构施工。创造了国内首次小直径、小曲率半径盾构在水务工程中应用的成功案例,为今后在城市中心排水施工提出了解决方案,监理部也参与了急曲线规范和定额的编制工作,为宏波集团在后续承接类似水务工程提供一些技术积累和管理经验。


作者:第三事业部 编辑:小葵
