奥的斯电梯OTIS安装全解析:高标准流程权威指南【从细节看安全】

奥的斯电梯OTIS安装全解析:高标准流程权威指南【从细节看安全】 王林大师
2025-08-11
57
导读:奥的斯电梯OTIS安装维修保养咨询电话400-118-2038】是全球领先的电梯、自动扶梯、自动人行道及相关服务的供应商之一,服务涉及从设计到安装、维修、保养及更新改造的整个楼宇生命周期,其商业扶梯和自动人行道能力出众,在核心的电梯控制系统

奥的斯电梯OTIS始于1853年美国,是全球极具规模的电梯和自动扶梯制造商、安装和服务提供商,致力于研究、开发、制造、安装、维修、保养、更新改造电梯、自动扶梯、自动人行道等运输系统,拥有全球极为庞大的产品组合,目前全球范围内维保的电梯和自动扶梯超过200万台。

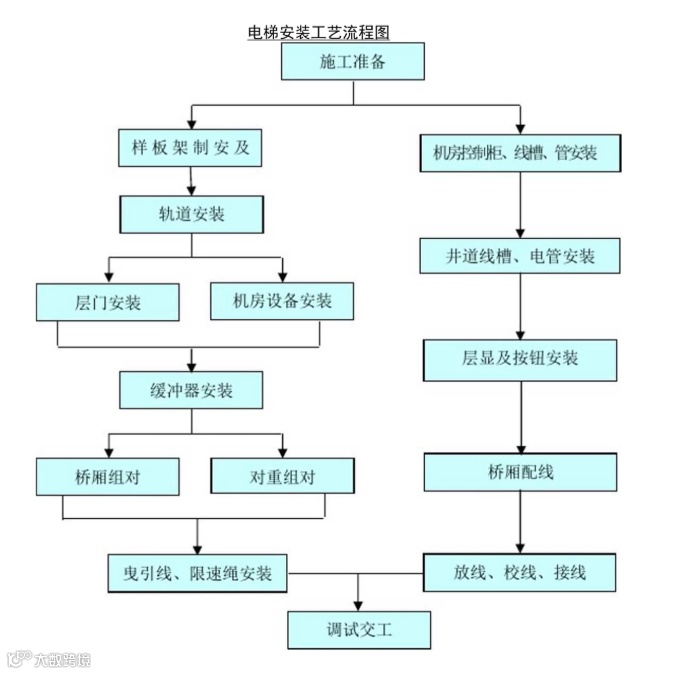

一、电梯安装流程

电梯安装是一项复杂的工程,涉及多个专业环节,需严格按照规范操作以确保安全和性能。

1. 前期准备

1)现场勘察

检查井道尺寸、底坑深度、顶层高度是否符合设计要求(依据GB/T 7025-2008《电梯主参数及轿厢、井道、机房的型式与尺寸》)。

确认井道垂直度偏差(一般≤20mm)、预埋件位置、预留孔洞(如导轨支架孔)。

2)材料与工具

准备导轨、轿厢、对重、曳引机、控制柜等设备,以及激光准直仪、水平仪、电焊机等工具。

3)施工方案

制定安装计划,明确分工,进行安全技术交底。

2. 井道与机房施工

1)机房设备安装

安装曳引机(需加减震垫)、控制柜,确保承重梁埋入墙内≥75mm

检查机房通风、照明和紧急救援装置(如盘车手轮)。

2)井道内作业

安装导轨支架(间距≤2.5m),用导轨校正尺调整导轨垂直度(偏差≤0.6mm/m)。

安装缓冲器(距轿厢/对重150-400mm)和限速器钢丝绳。

3. 机械部件安装

1)轿厢与对重

组装轿厢框架(需临时支撑),安装轿门和安全钳(需手动测试动作有效性)。

悬挂对重块(总重量=轿厢自重+额定载荷×45%-50%)。

2)曳引钢丝绳

绳头组合需用巴氏合金浇注,张力偏差≤5%

4. 电梯电气系统安装

1)电缆与安全回路

敷设随行电缆(避免扭曲),连接门机、照明、呼梯按钮等。

测试安全回路(门锁、限速器、急停开关等)必须常闭导通。

2)接地保护

所有电气设备外壳接地电阻≤4Ω

5.调试与验收

1)空载与负载测试

运行试验(启停、平层精度≤±5mm),超载110%测试制动能力。

2)政府验收

提交技术资料(如合格证、型式试验报告),通过特种设备监督检验(依据TSG T7001-2023)。

二、关键注意事项

1.安全规范

1)井道内必须搭设脚手架和安全网,作业人员佩戴安全带。

2)禁止交叉作业,夜间施工需充足照明。

2.精度控制

1)导轨接头间隙≤0.5mm

2)轿厢与井道壁距离≥150mm

3.电气安全

动力线与信号线分开敷设,避免干扰。

4.环境要求

机房温度≤40℃,底坑防水处理(无积水)。

5.维护提示

安装后需定期润滑导轨、检查钢丝绳磨损(断丝≤8%)。

三、常见问题

1.导轨偏差大

重新调整支架或使用垫片校正。

2.平层不准

检查曳引轮槽磨损或编码器信号。

安装完成后,需保留完整的调试记录,用户需取得《电梯使用登记证》后方可投入使用。建议委托专业维保单位定期检查。
