中国电建伊拉克DCCP水泥厂项目建设纪实

中国电建伊拉克DCCP水泥厂项目建设纪实 迈风环球贸展
2025-12-20
2
导读:谱写“一带一路”倡议下中伊务实合作的璀璨新篇

2023年春,中国电建建设者进驻伊拉克库尔德地区埃尔比勒市山谷,历经700多个日夜奋战,一座现代化水泥厂拔地而起。作为中伊共建“一带一路”的重要成果,DCCP水泥厂填补了当地水泥产业空白,以中国速度质量树立中伊务实合作典范。

设计先行,跨界攻坚

作为中国电建在伊拉克首个工业类EPC项目,DCCP水泥厂涵盖电气、工艺、矿山等18个专业领域,技术标准与管理模式与传统电力项目差异显著。项目需建设日产6000吨熟料生产线及52兆瓦重油电站,设计寿命25年,系统集成复杂,选址山谷带来物流与资源协调难题,工期紧、任务重,挑战严峻。

为突破瓶颈,项目部组建“跨界攻坚团”,邀请十余名国内水泥行业专家组成智囊团,深度参与设计与设备采购。三个月内完成37次工艺评审和52项设备选型优化。专家团队白天现场踏勘,夜间研讨方案,笔记本上密密麻麻的参数修改记录,见证着攻坚历程。

科学组织,高效施工

项目推行“包保制+日进度PDCA循环”,将厂区划分为8大责任区,领导班子分片包干,每日复盘进度。“日计划保周节点,周节点撑月目标”,千余名施工人员动态调配,工作面科学规划,避免混乱。

为提升验收效率,项目聘请伊拉克本地工程师与中方协同作业,增强与业主沟通,减少因规范理解差异导致的检测延误。

项目累计招聘1200余名属地员工,构建“中方技术引领+属地赋能”模式。中方骨干通过“手把手”教学传授焊接、设备操作等技能;本地安全员用库尔德语和阿拉伯语开展安全培训,确保规范落实到位。技能共享与文化融合有效提升施工效率。

守正创新,技术优化

2023年4月4日,生料均化库基坑首仓混凝土浇筑启动。针对高耸基础、高配筋率难题,项目采用大小功率振捣棒分层施工,确保混凝土密实无气泡。

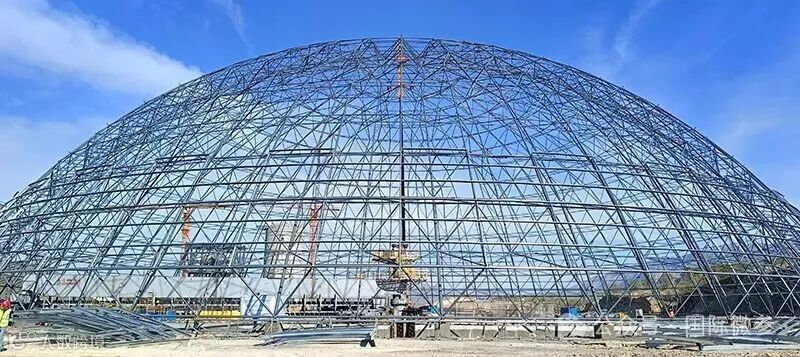

120米窑尾塔架施工面临高温与高空作业双重挑战。项目研发自动卸料吊罐,结合自密实混凝土技术,解决高空浇筑难题;石灰石预均化堆场网架采用“地面预拼装+整体吊装”,80%工作量前置完成,仅用15天实现吊装,较计划提前22天,安全风险降低70%。

储油罐施工采用“倒装法”,从罐顶向下逐层焊接,配合冷风机降温,保障高温下作业安全,验收效率提升近50%。自主研发的“集成化钢球加注装置”实现安全高效精准加注,相关技术已申报实用新型专利

全球采购,高效安装

项目整合全球资源,与中、德、法、韩等6国60余家厂商签订合同,运输设备超3000台套,总重达2.1万吨。2024年初海运受阻,项目迅速调整策略,采用“集装箱改散货船+关键设备空运”多式联运,并组建追货团队紧盯交货进度,现场设立临时组装基地,实现“到货即安装”。

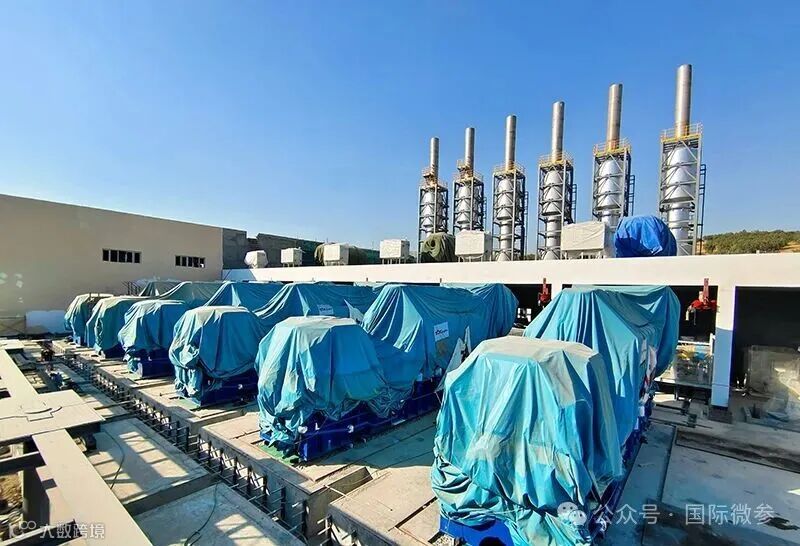

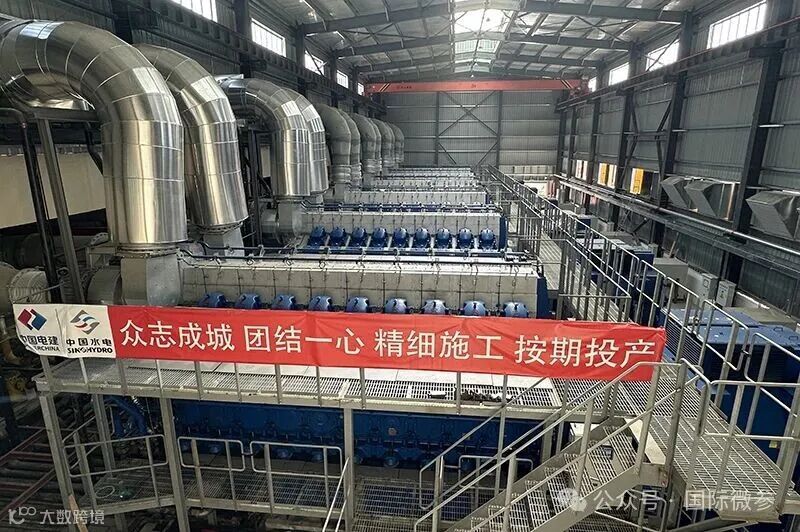

针对159吨重的发电机组运输难题,项目提前协调地方政府解决道路通行与线路高度问题,最终6台机组全部顺利完成吊装。2024年8月机组安装完成,2025年1月回转窑一次性点火成功,单机提前3天发电,全厂系统调试一次通过。

2025年5月,DCCP水泥厂完工仪式在埃尔比勒省举行,库尔德地区政府总理马斯罗尔·巴尔扎尼、业主Dabin集团主席阿拉兹·米尔汗等出席,标志着项目正式进入运维阶段。

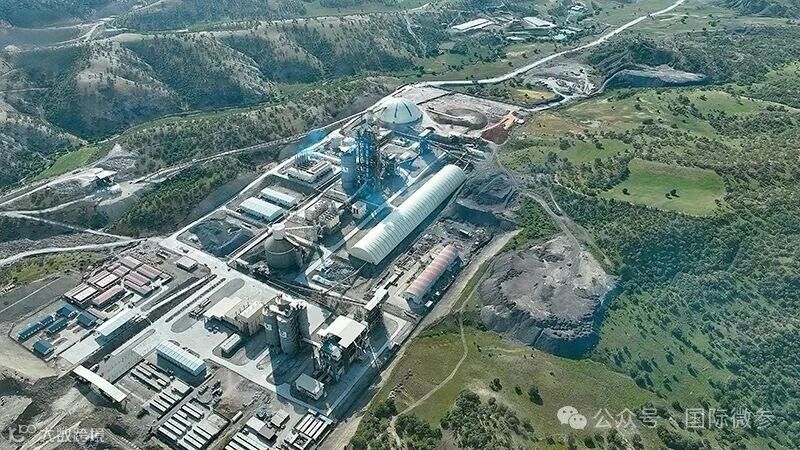

目前,日产6000吨水泥的熟料生产线满负荷运行,产品覆盖伊拉克并出口周边国家。从荒谷到现代化工厂,DCCP水泥厂的建成是中国电建攻坚精神的缩影,更是“一带一路”倡议下中伊合作共赢的生动实践,将持续为区域经济多元化发展注入动能。
