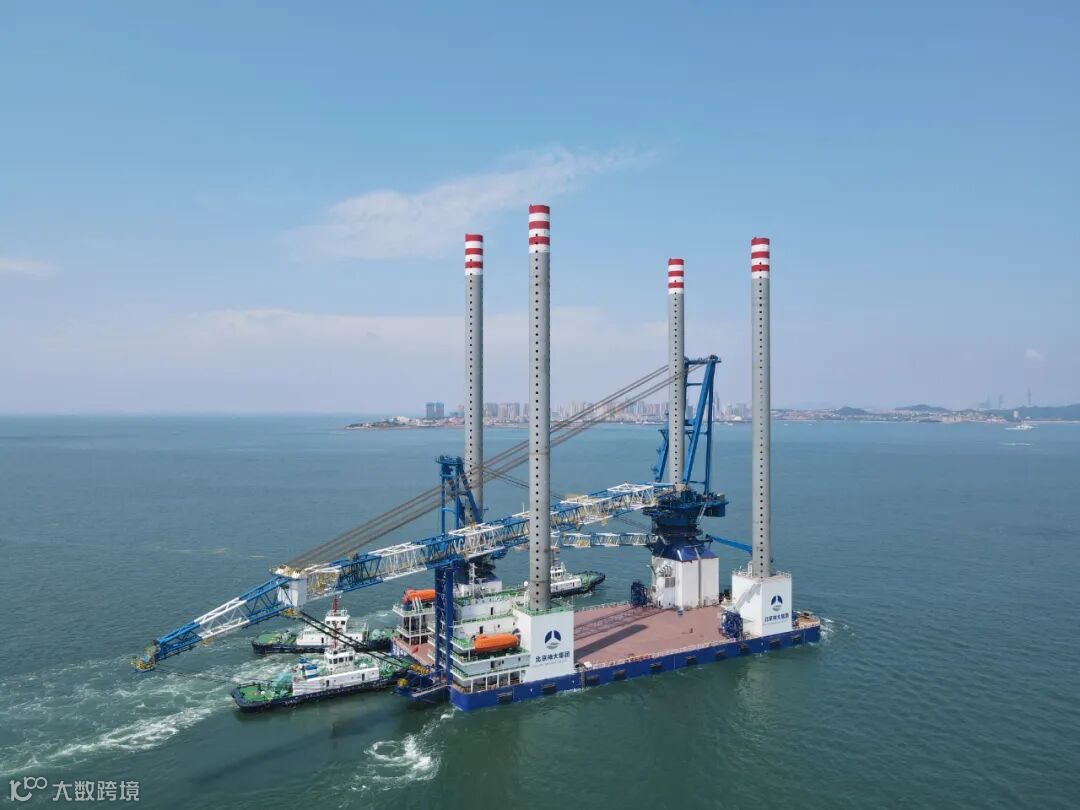

平台主吊机起重载荷为1200t@35m,甲板上最大吊装高度150米,副钩起重载荷为400t@66m,甲板上起升高度175m。臂架总长度达到150m,是当前1200吨级平台内起升高度最高的起重机,能实现16兆瓦风机叶片的起吊安装,相当于一次可将240头成年大象托举50层楼高,吊机还配备了索具钩、稳索钩,使起吊与安装风机设备效率更高。

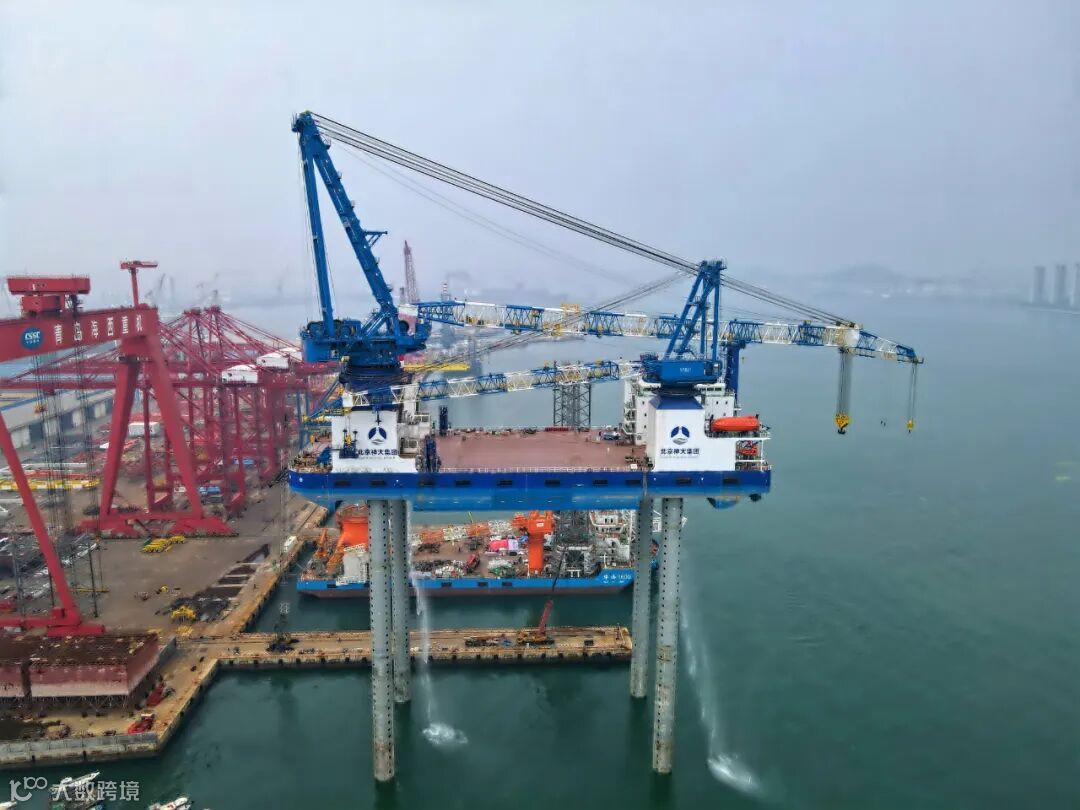

该平台另一项关键设备为升降系统。海上施工作业时,平台必须稳稳的耸立在海平面上,才能提供稳定可靠的作业甲板面。该平台配备的新一代连续型液压插销升降系统,其单桩额定升降能力达5000吨,最大支持能力达8300吨,同时,该升降系统配备了4条长达110米、近40层楼高的圆柱形桩腿,即使在60米深的海域,也能如海上擎天柱一般,为平台提供稳稳的支撑。升降系统的平台升降速度可达24m/h,桩腿升降速度可达32m/h,可有效保证风电安装平台一天内完成拔桩、移位、站桩等动作,大大提高了风机安装效率。该液压插销升降系统采用国际一流水平的连续升降技术,配备两套可移动环梁,每套环梁通过8组提升油缸与船体连接,当提升油缸伸缩运动时,可实现环梁与船体的相对运动。同时,每套环梁上设置4组插销,其通过插入或拔出桩腿插销孔,实现环梁与桩腿的连接与断开。当插销插入时,提升油缸的伸缩运动就可实现桩腿与船体的相对运动。当两组环梁交替动作时,即可实现桩腿与船体的连续相对运动。

华夏金租神大01号1200吨风电安装平台于2022年8月20日开工建造,建造该平台具备技术新、难度大、工期紧等诸多特点,面对各项困难,公司充分发挥我们在技术、管理和服务等方面优势,采取扎实有效的措施,狠抓生产组织与过程控制,克服了春节假期等因素造成的施工影响,扭转了所需生产资源集中造成的被动局面,仅用时11个月完成交船,创造了比同类平台行业交货期缩短 4 个月的奇迹,向用户交上了一份满意的答卷。
该项目的交付对于公司自身能力建设、打造典范产品和引领未来市场发展,均具有重要的战略意义。公司将牢记“服务国防、引领行业、奉献社会”的企业使命,扎实践行“三品三心”企业核心价值观,与各方携手一道助力“双碳”目标的实现。
