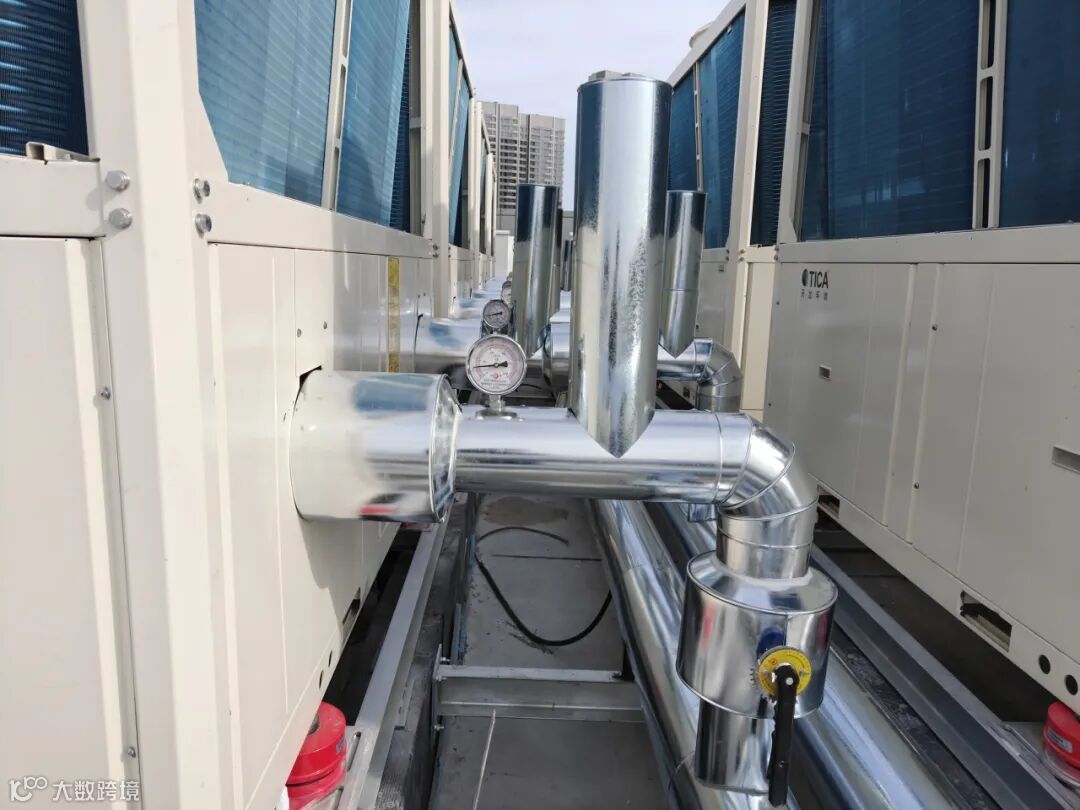

2025
4月1日完成冷却设备内部打压工作
2025

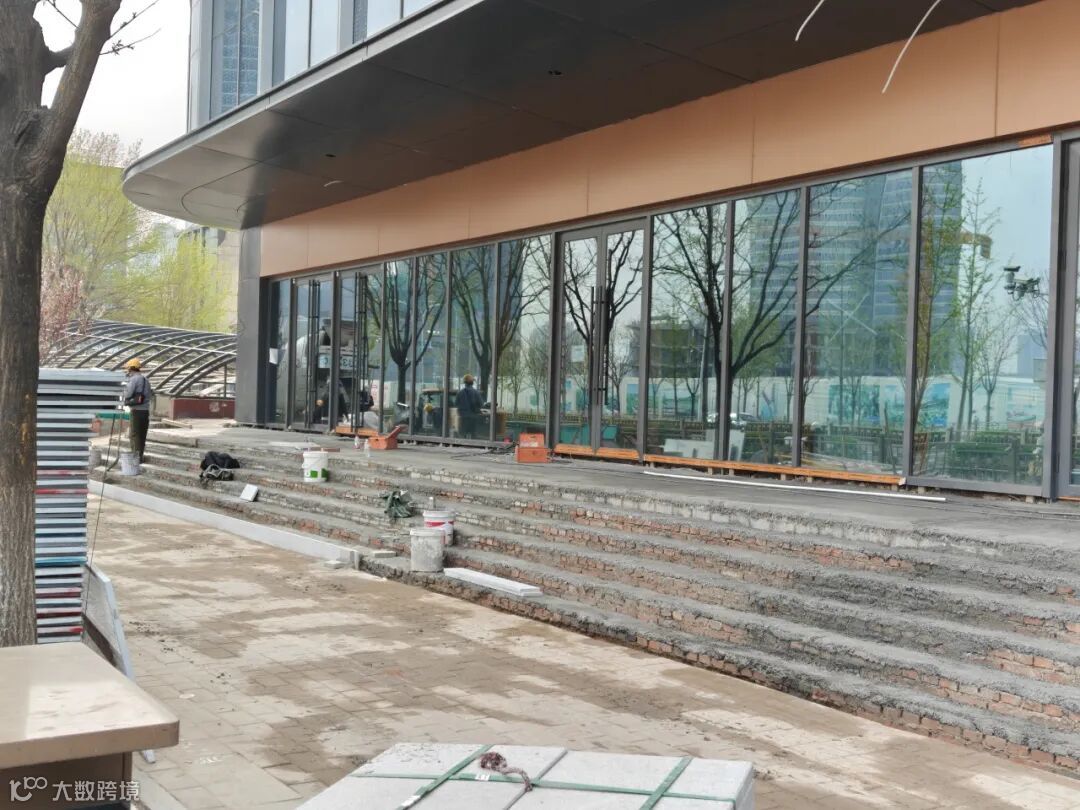

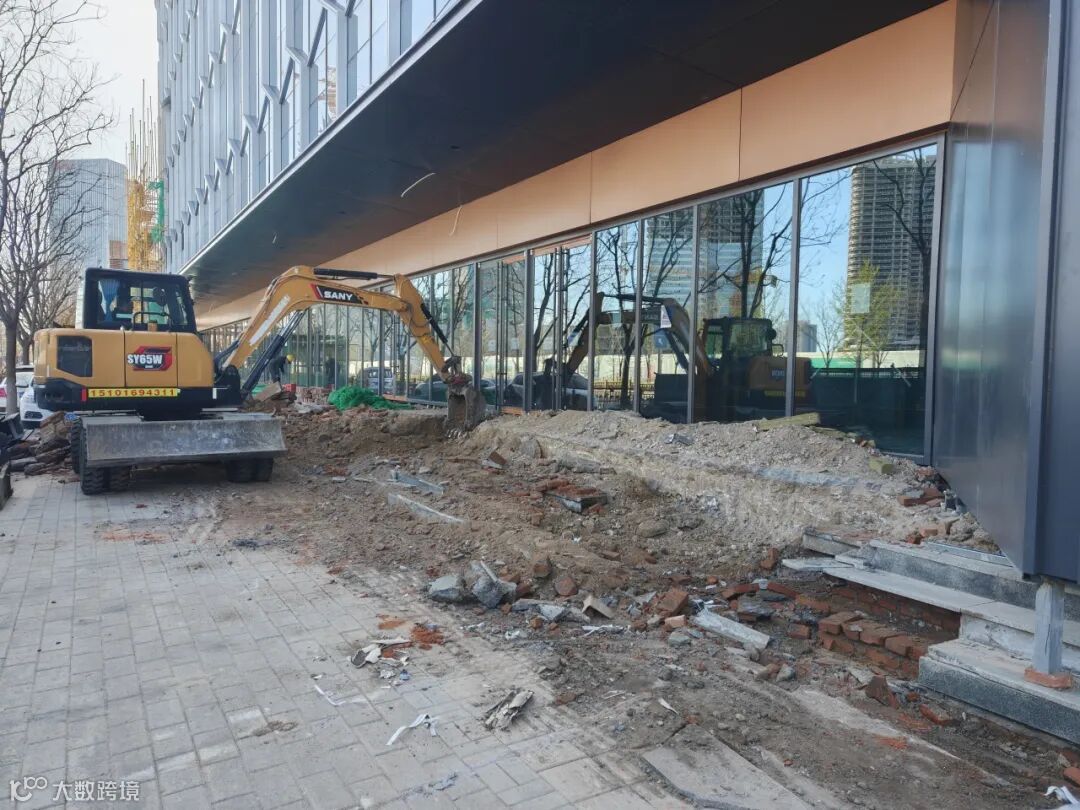

4月2日修建完成楼南部外侧走廊地面

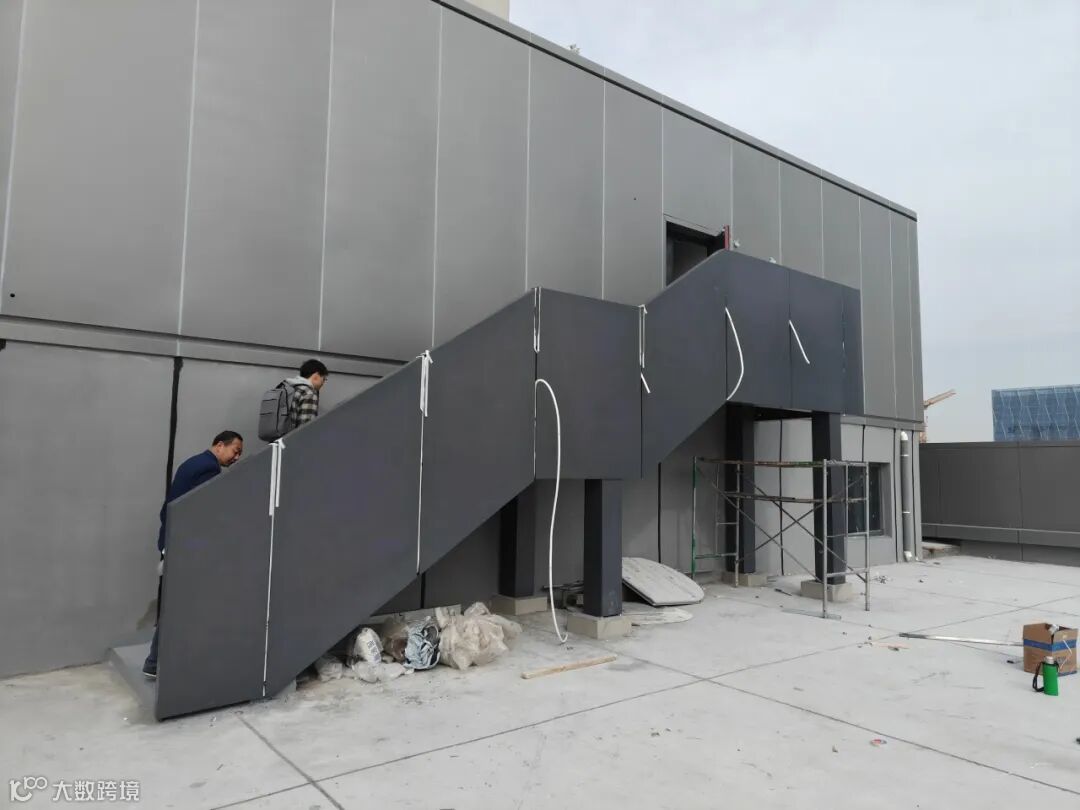

2025

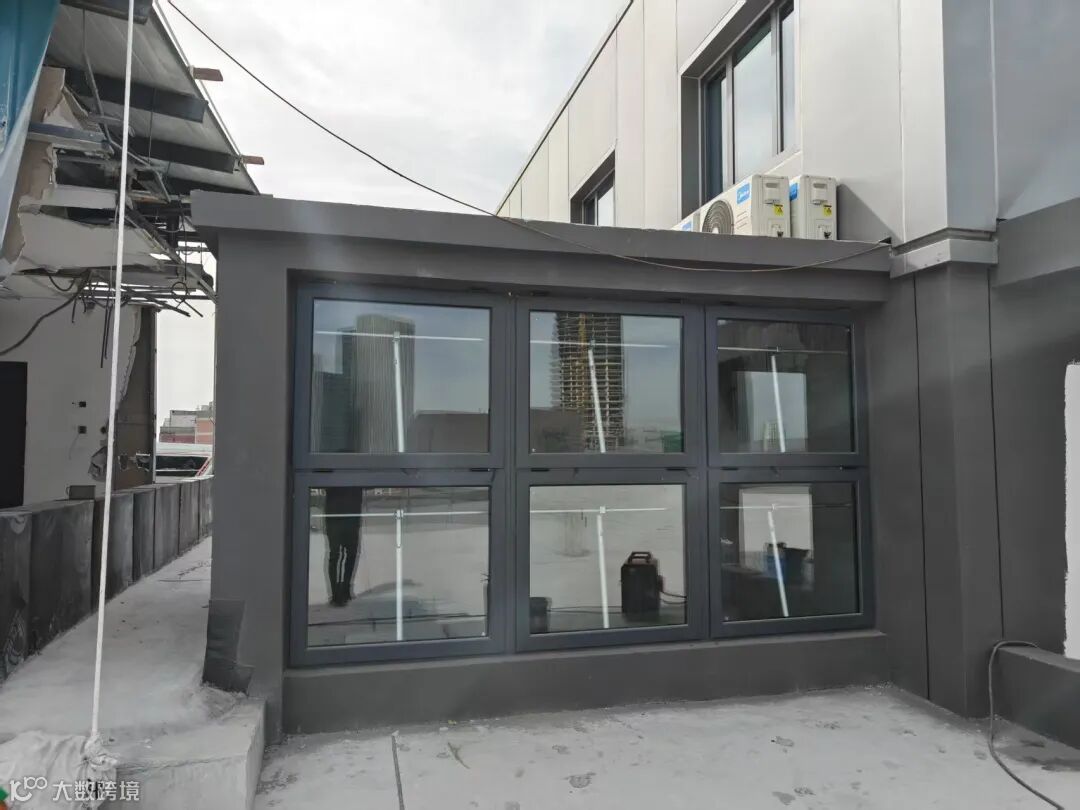

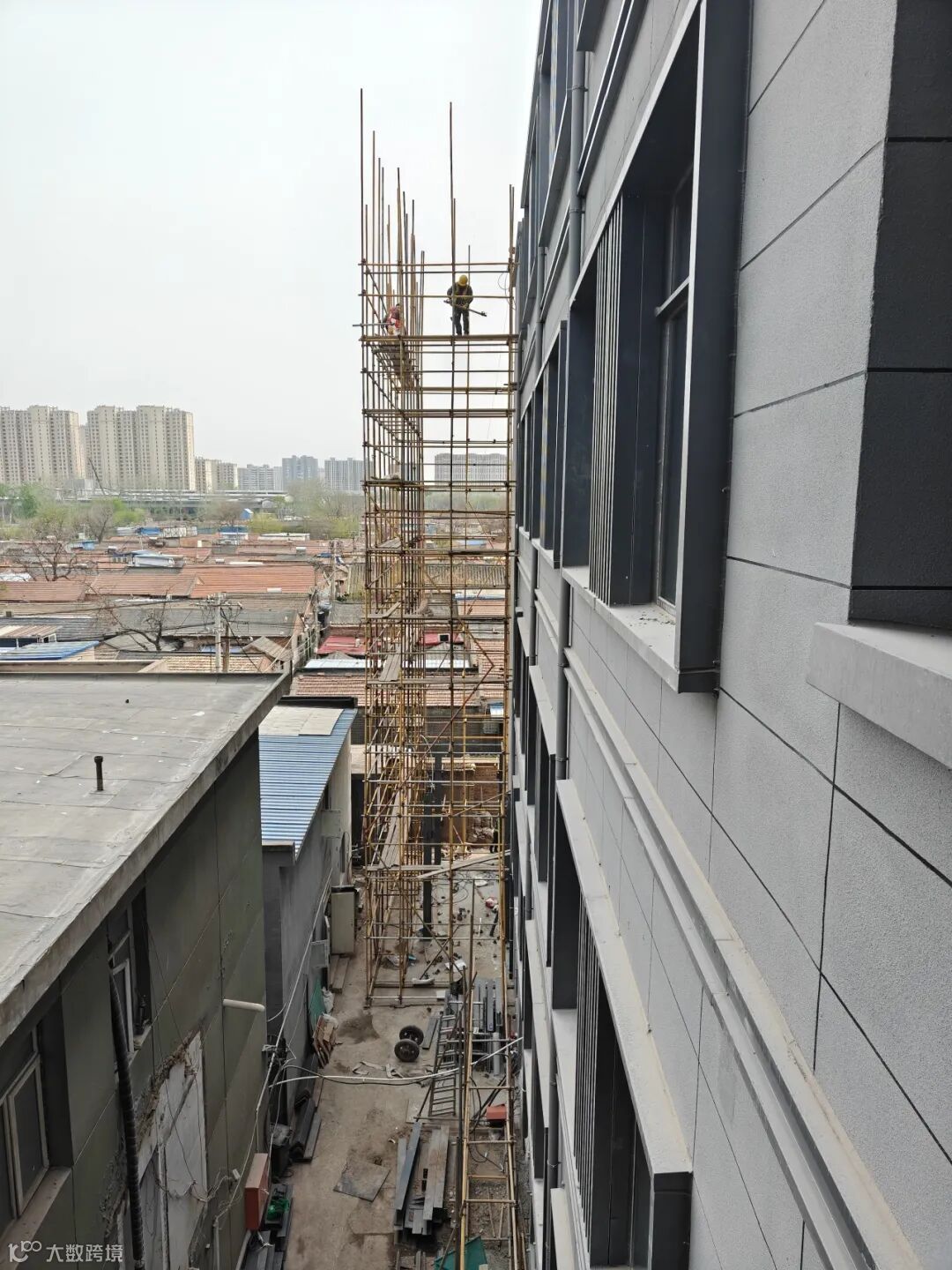

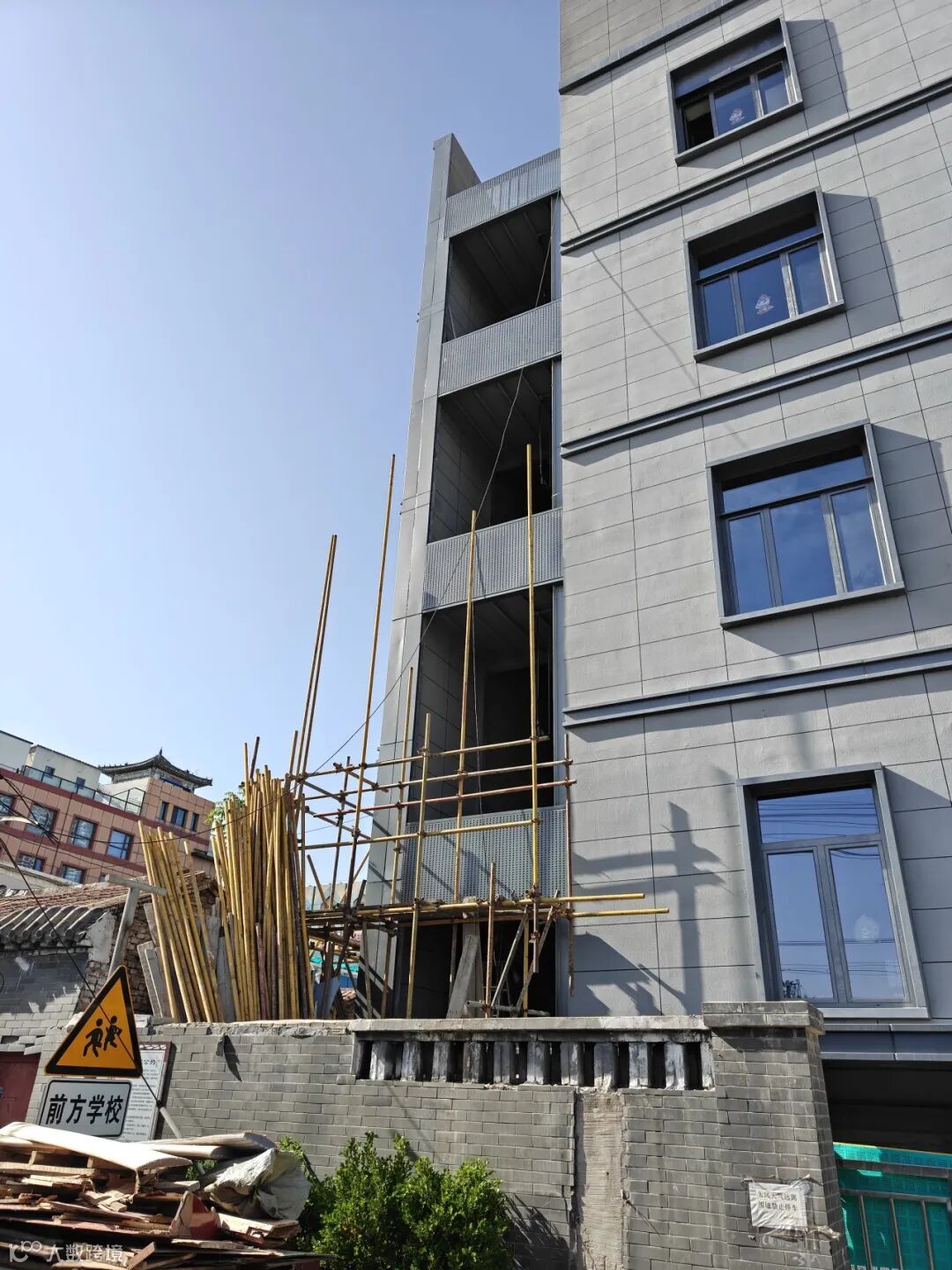

4月2日开始搭建东侧外钢梯基柱
2025
4月2日开始挖掘北侧消防设备沟
2025
4月2日首通智城总经理胡仁志同志到智城园视察施工进度
2025

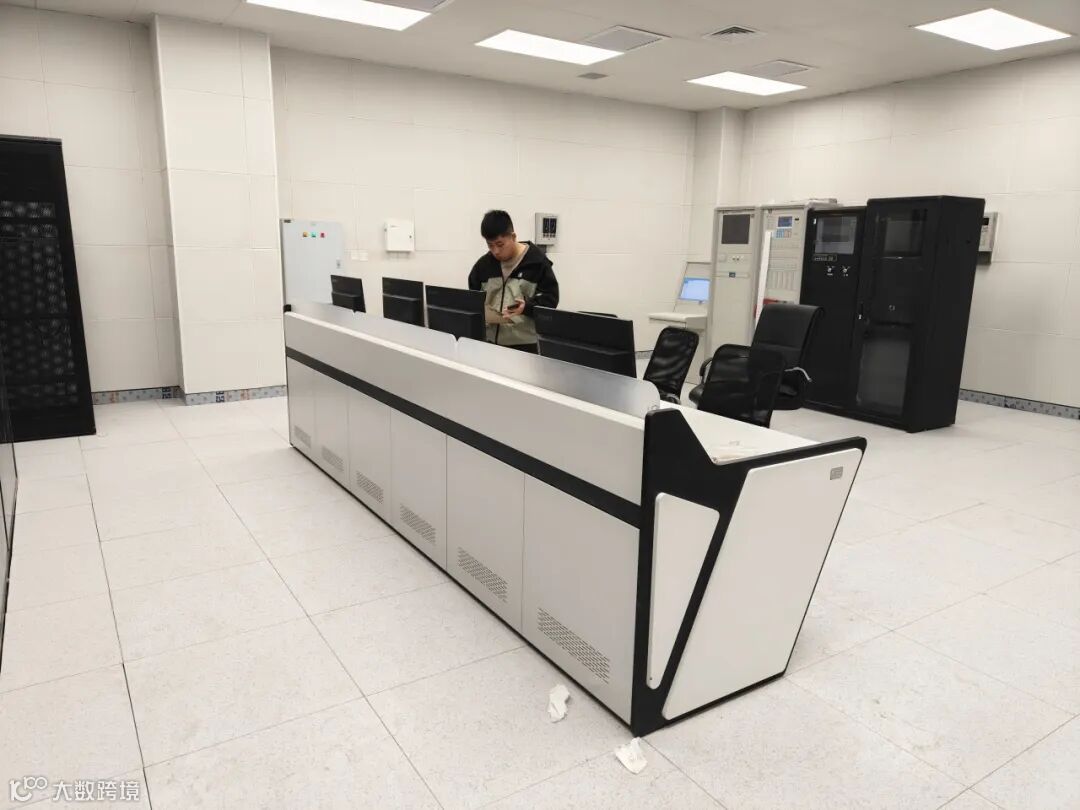

4月3日安装完成中控室设备
2025
4月4日安装完成楼顶感应排烟窗

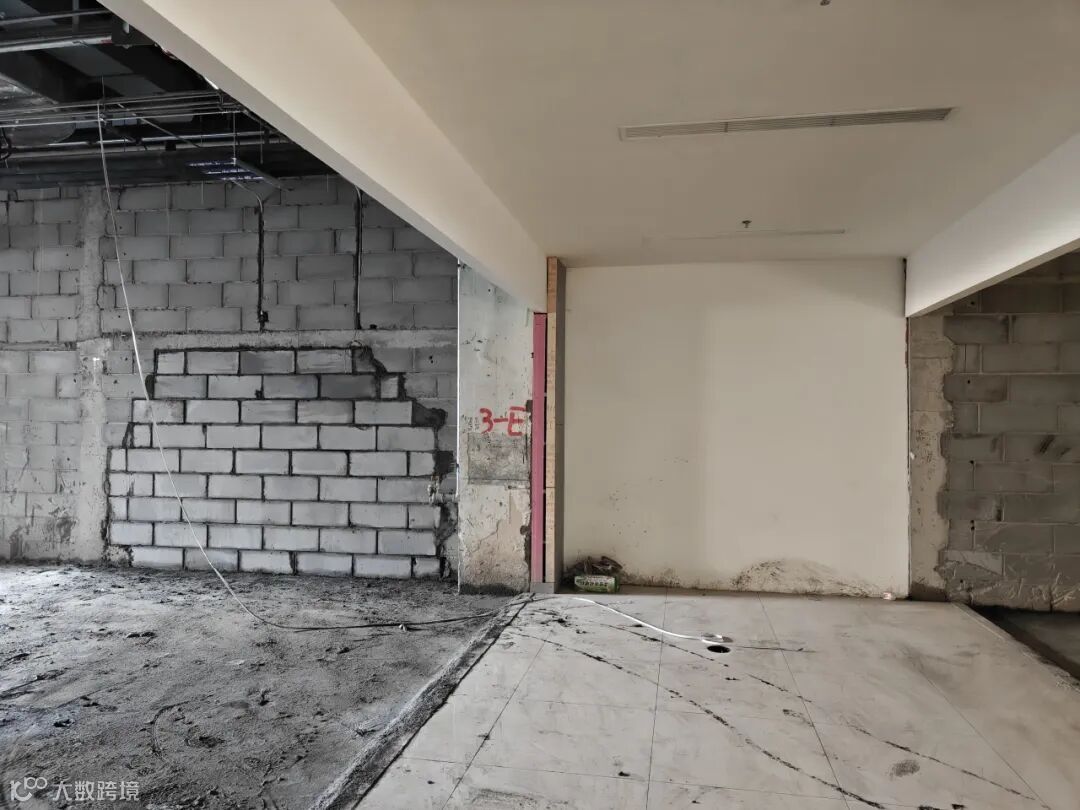

2025
4月5日修建完成一层三期 与四期隔墙

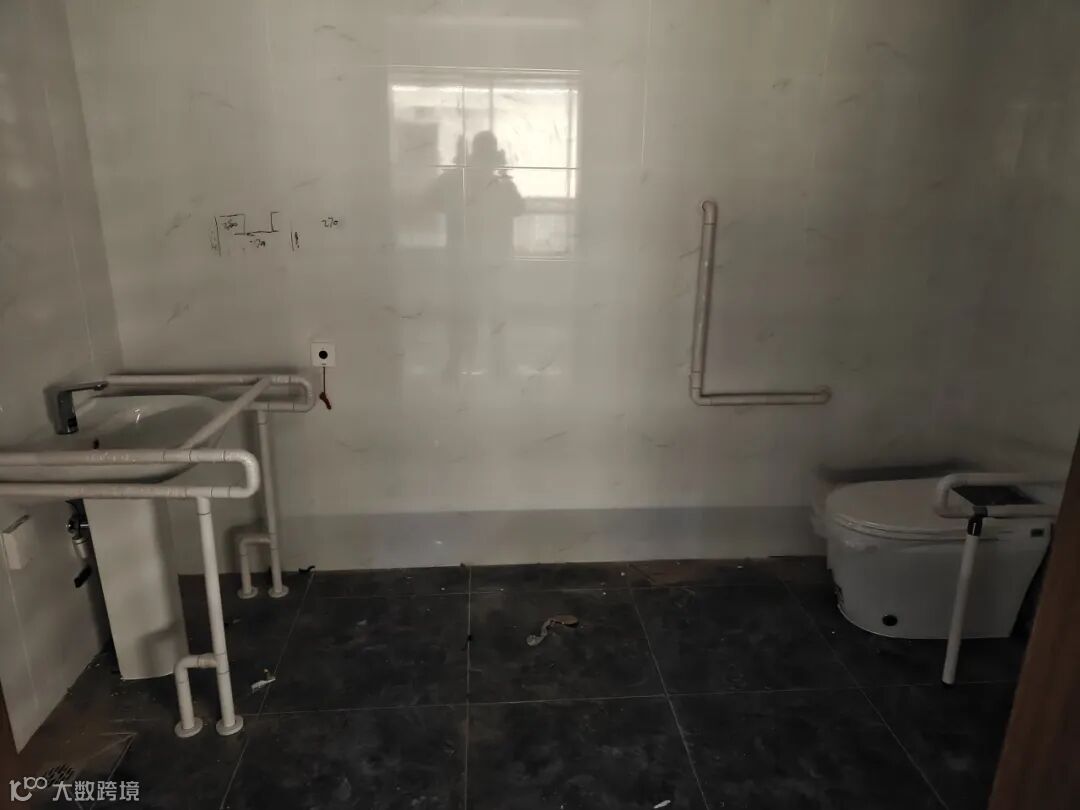

2025
4月6日修建完成二楼卫生间设施
2025

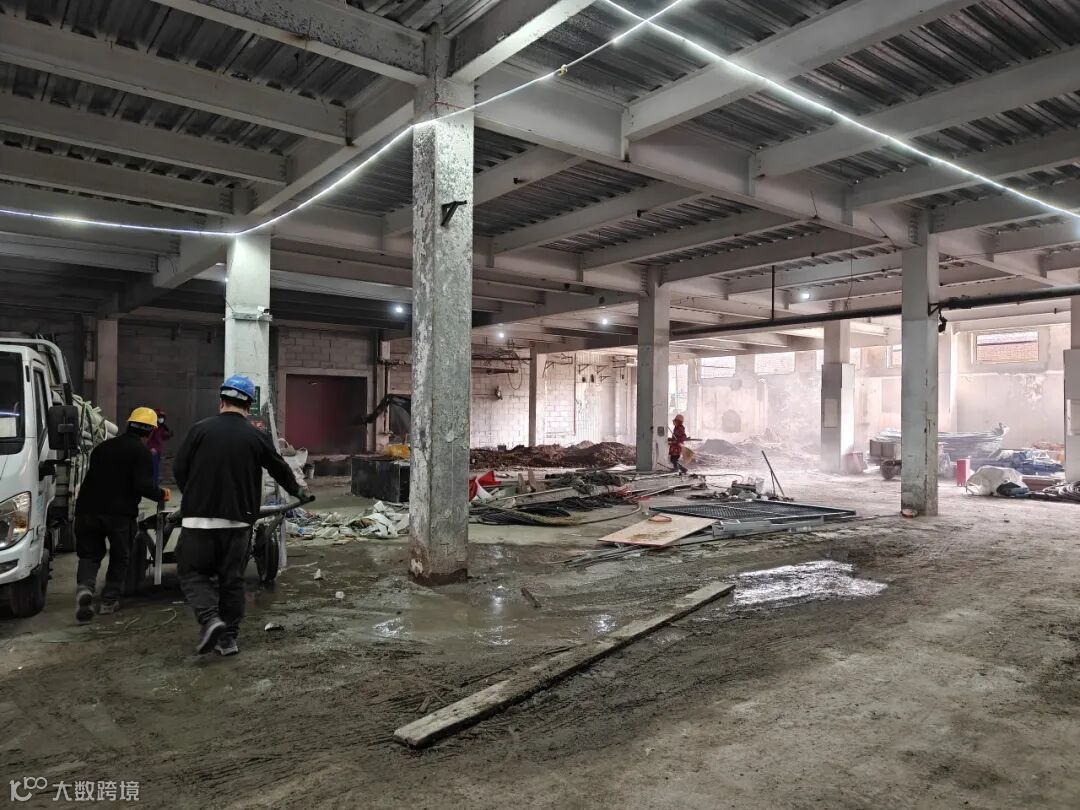

4月6日开始清理一层四期区域
2025
4月6日安装完成7层外部楼梯侧防护板

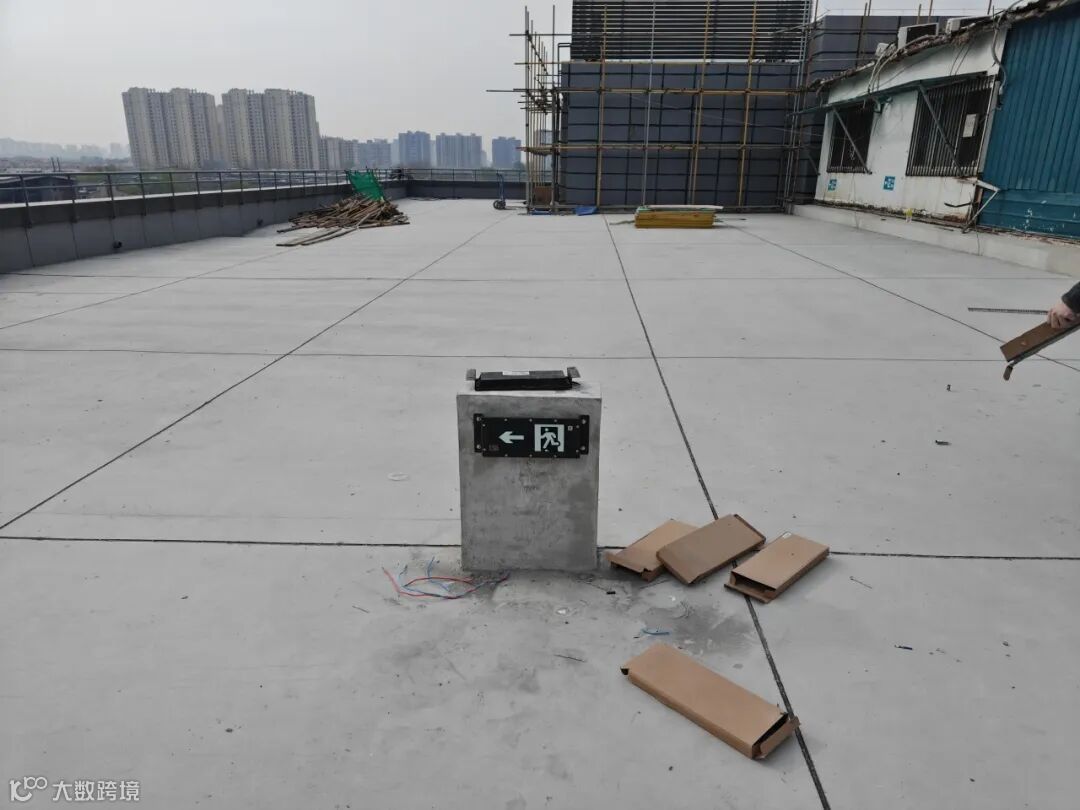

2025
4月7日修建完成6层逃生标识

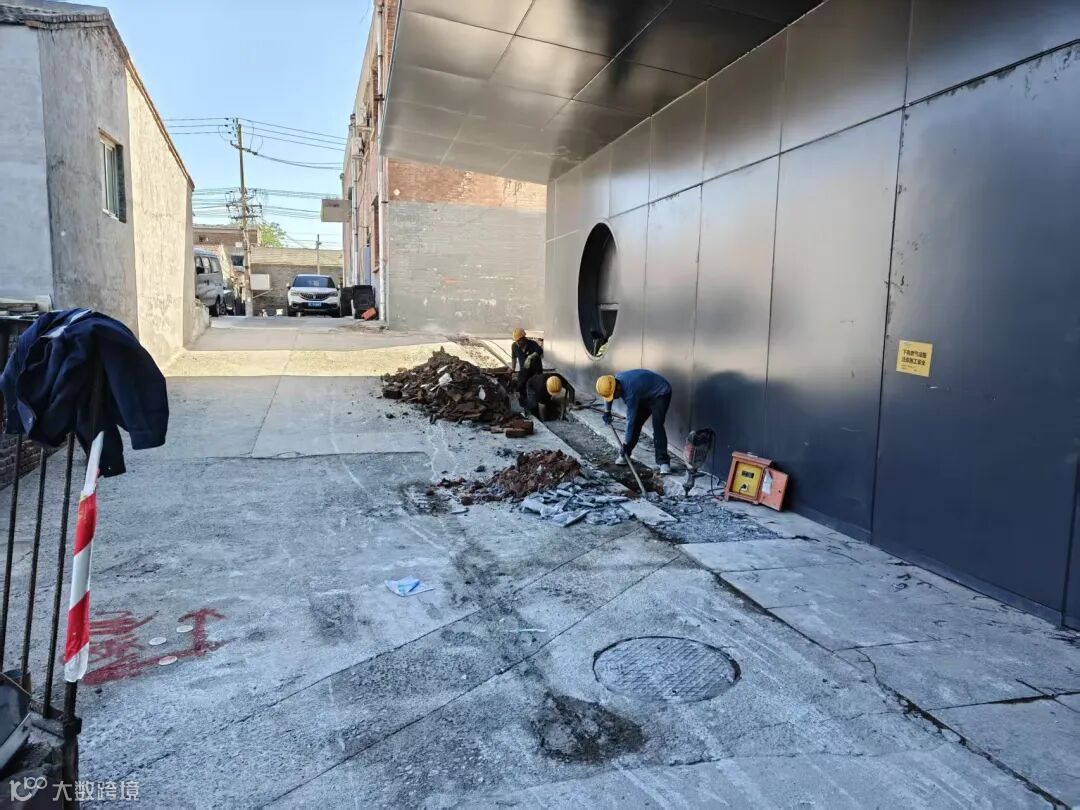

2025

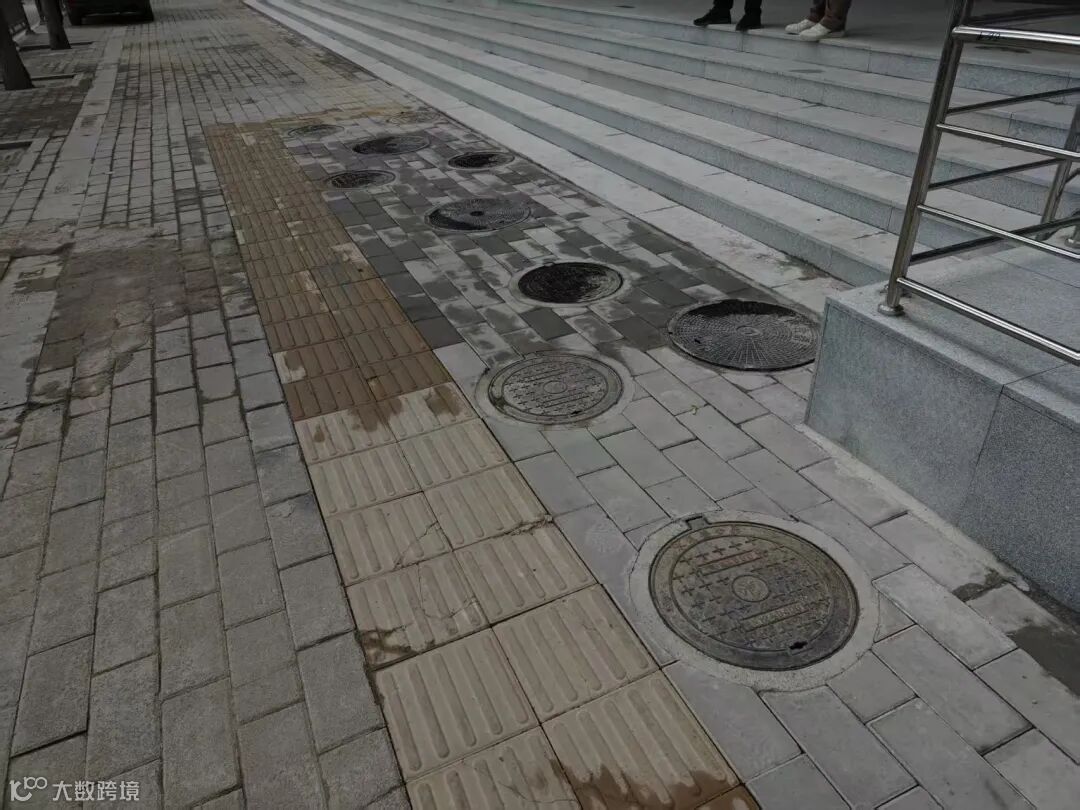

4月8日开始修正地下车库入口防护罩

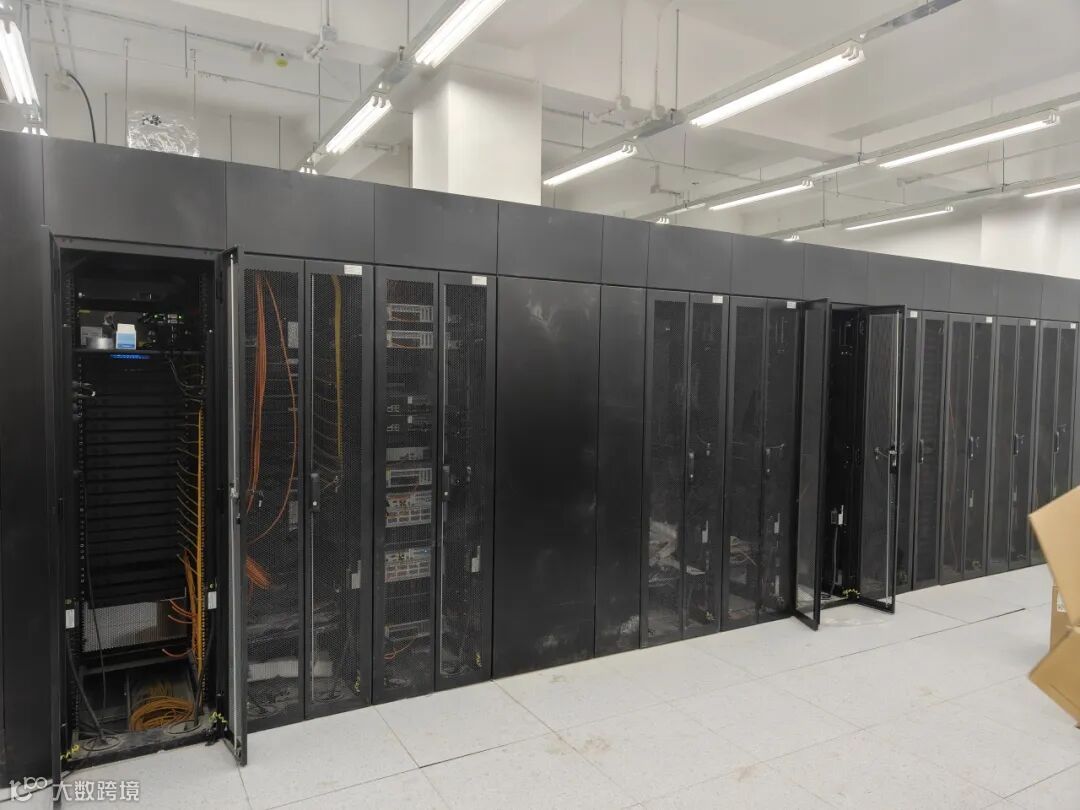

2025
4月8日安装完成数据机房内部设备
2025
4月8日开始搭建东侧外钢梯安装用脚手架
2025
4月9日安装完成东侧标识
2025

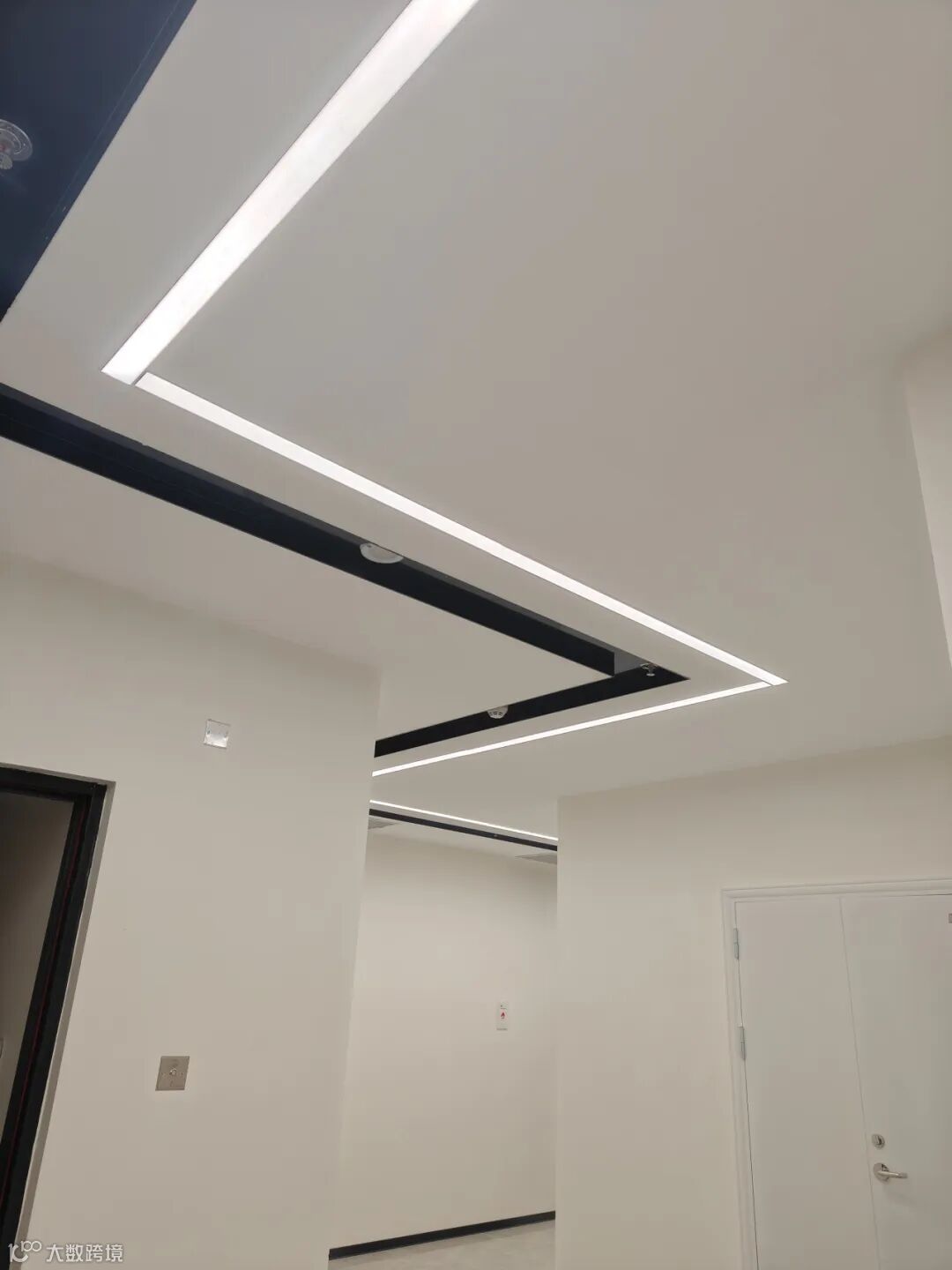

4月10日二层顶部全部装修完成

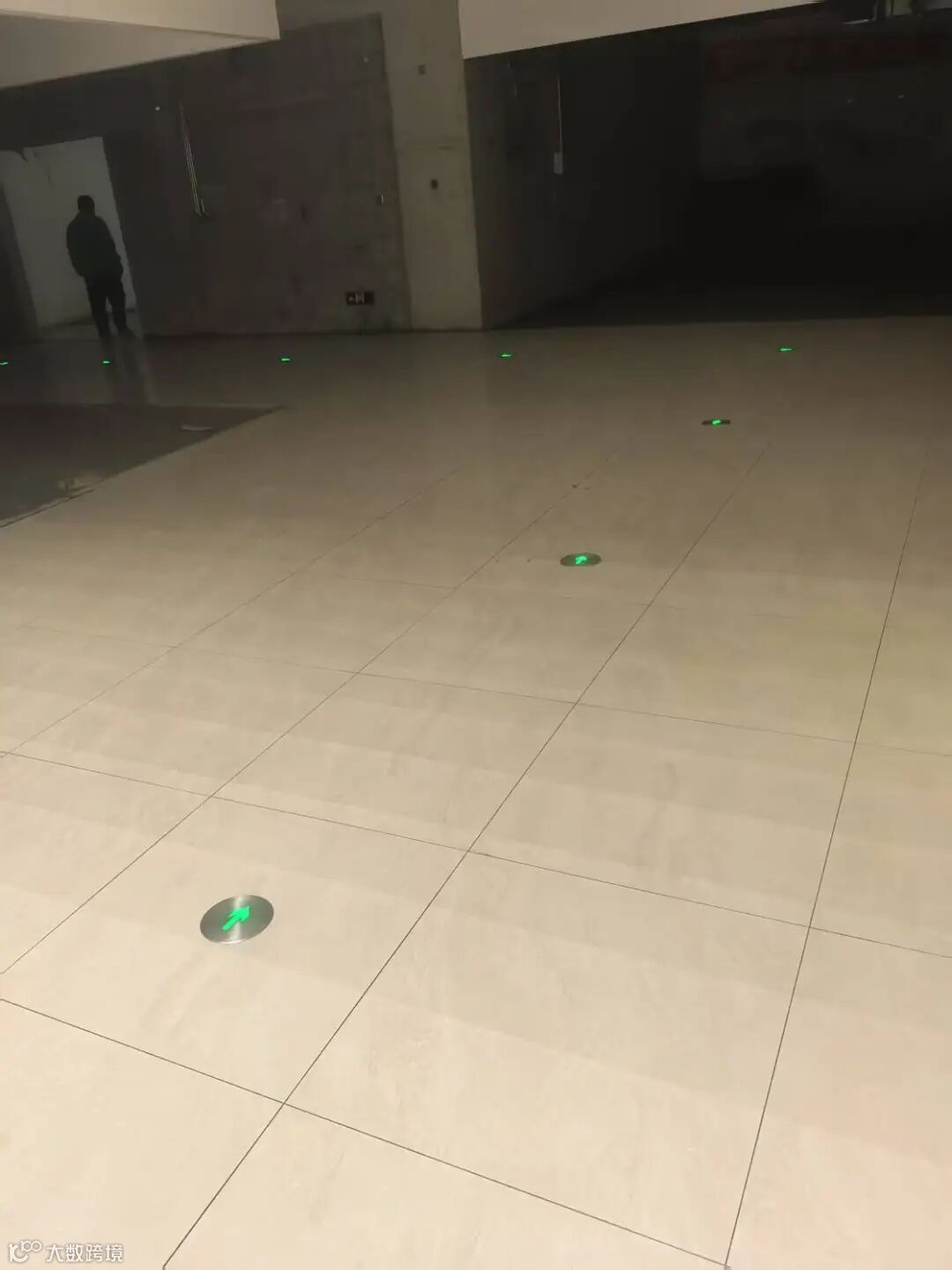

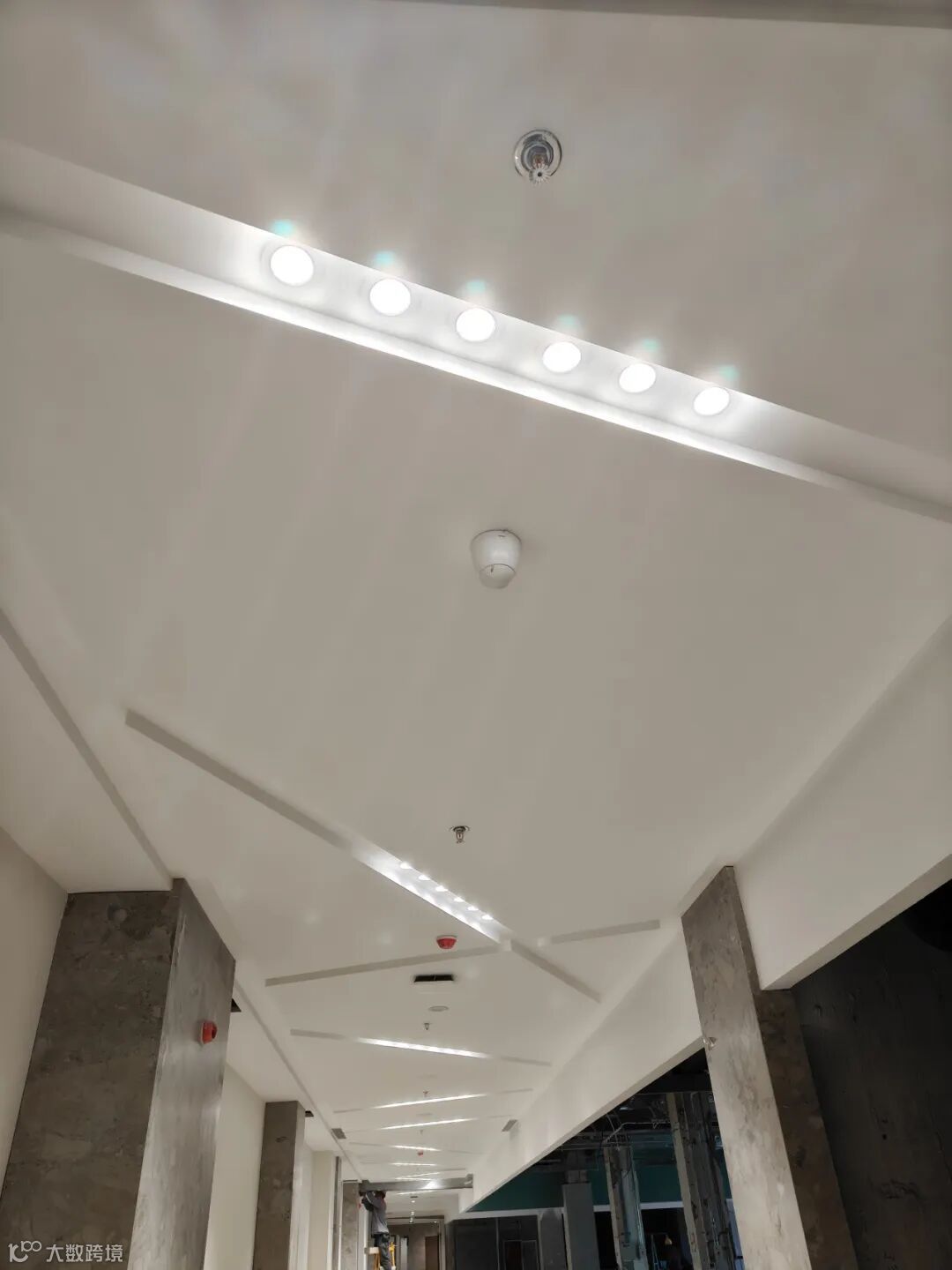

2025
4月10日安装 完成一层逃生指示灯
2025
4月10日安装完成正门标识

2025
4月12日修整完东侧台阶,准备开始安装大理石砖
2025
4月14日安装完成北侧台阶大理石板

2025

4月15日开始修建东侧台阶

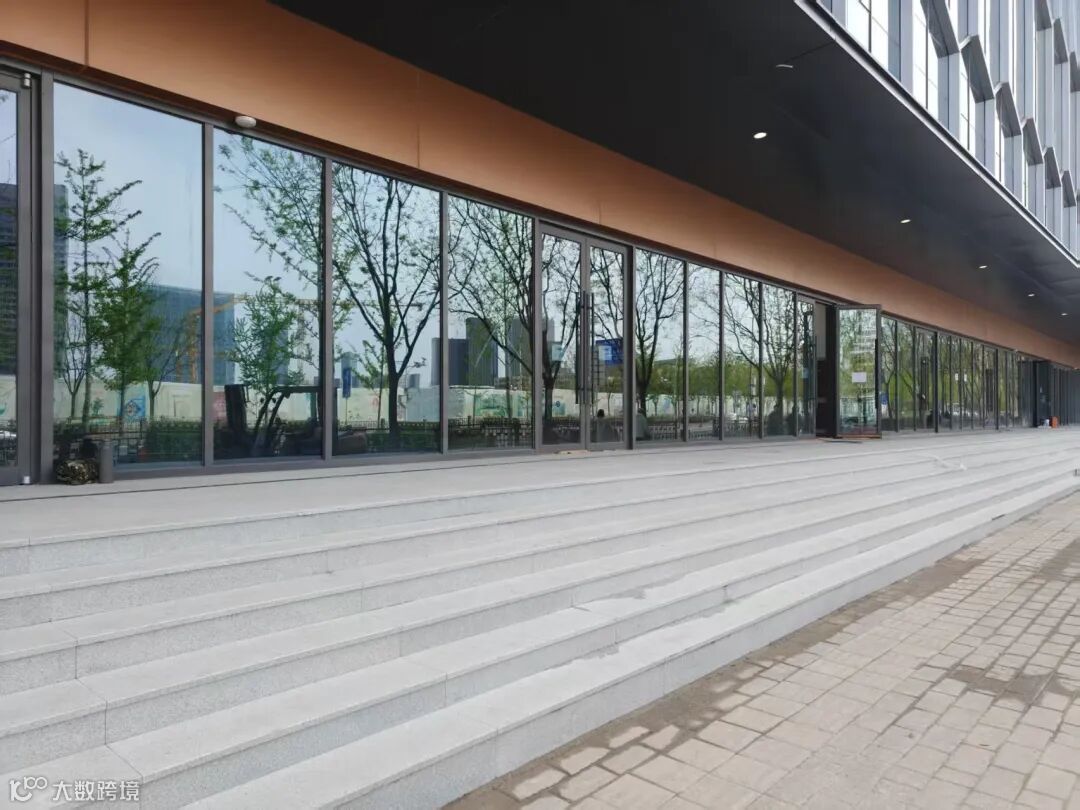

2025
4月15日首通智城总经理胡仁志同志到智城园考察项目进度
2025

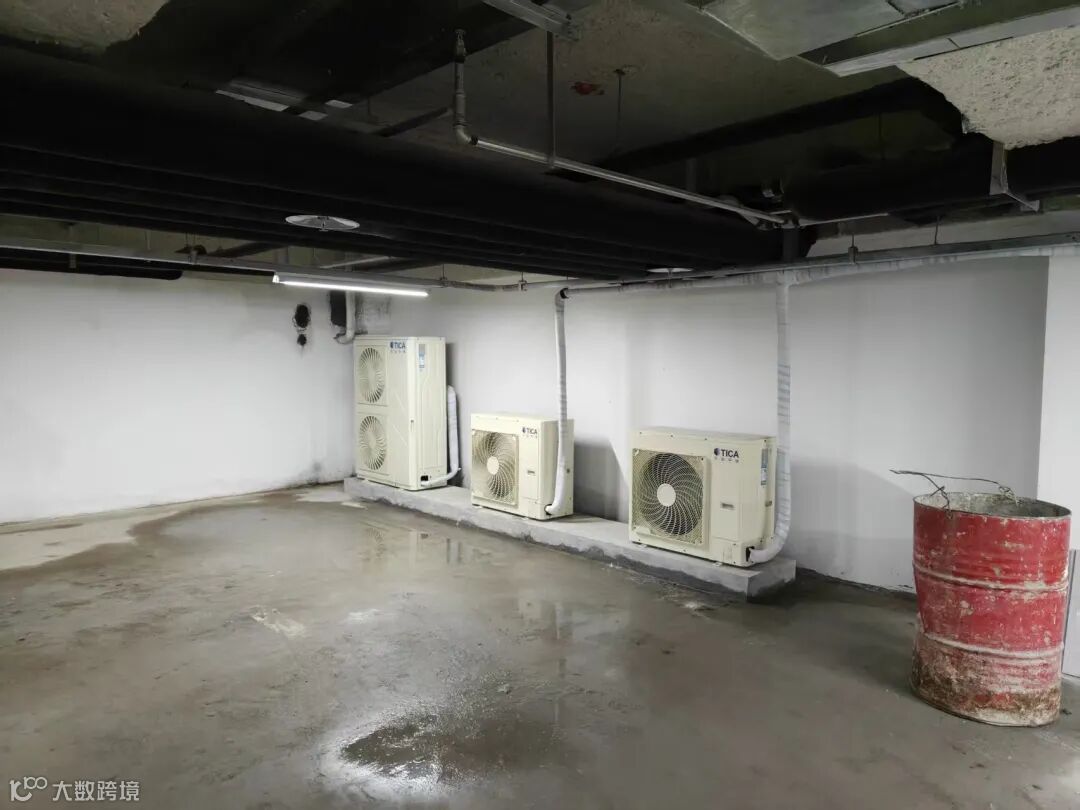

4月16日安装完成地库风冷设备

2025

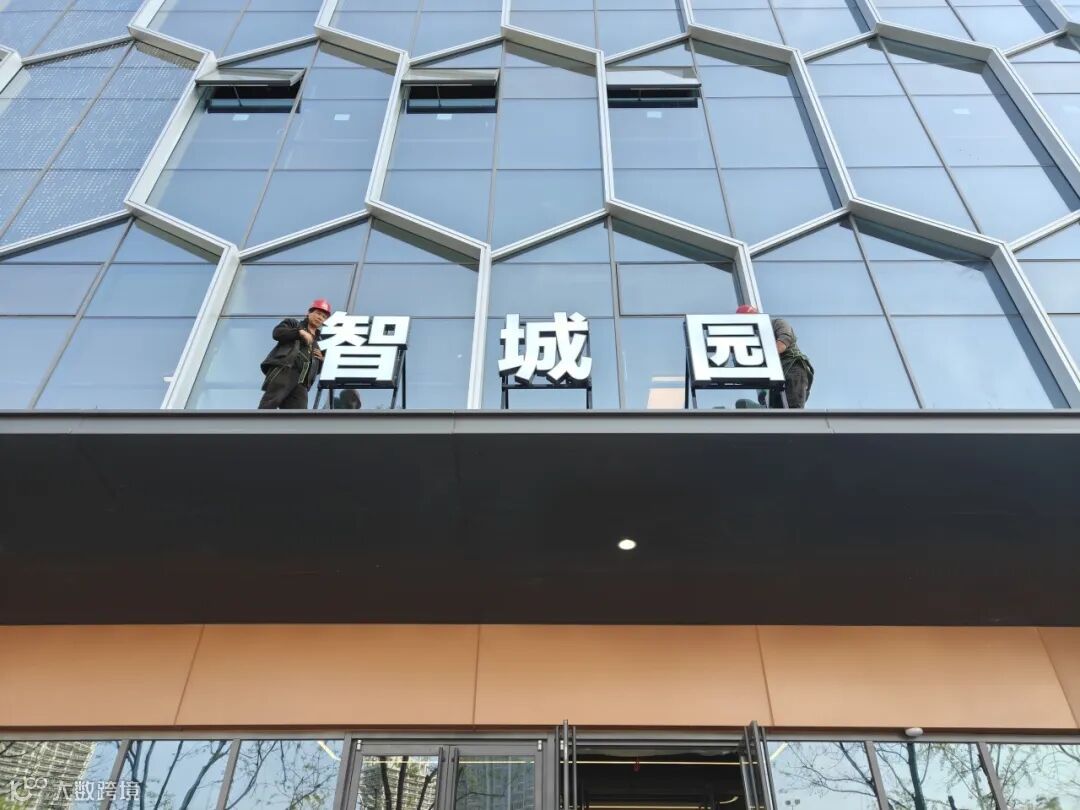

4月17日装修完成智城园前台区域

2025

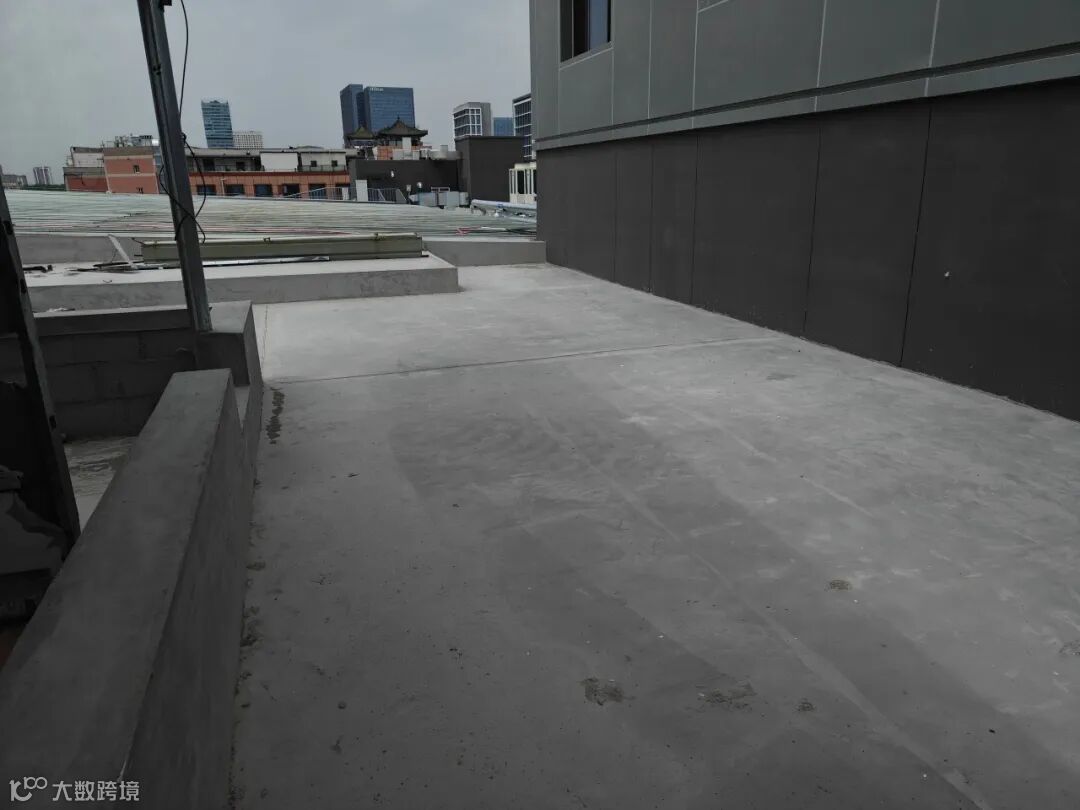

4月18日装修完成一层西侧区域屋顶
2025
4月18日中国物联网协会领导到访智城园
2025
4月21日北京华审金建国际工程项目管理有限公司、德瑞骅科技(北京)有限公司签约入驻
2025
4月21日平安银行领导到访智城园考察项目情况
2025
4月21开始挖掘北侧地井,准备安装消防设施连接管道
2025
4月22日安装完成东侧门廊顶灯

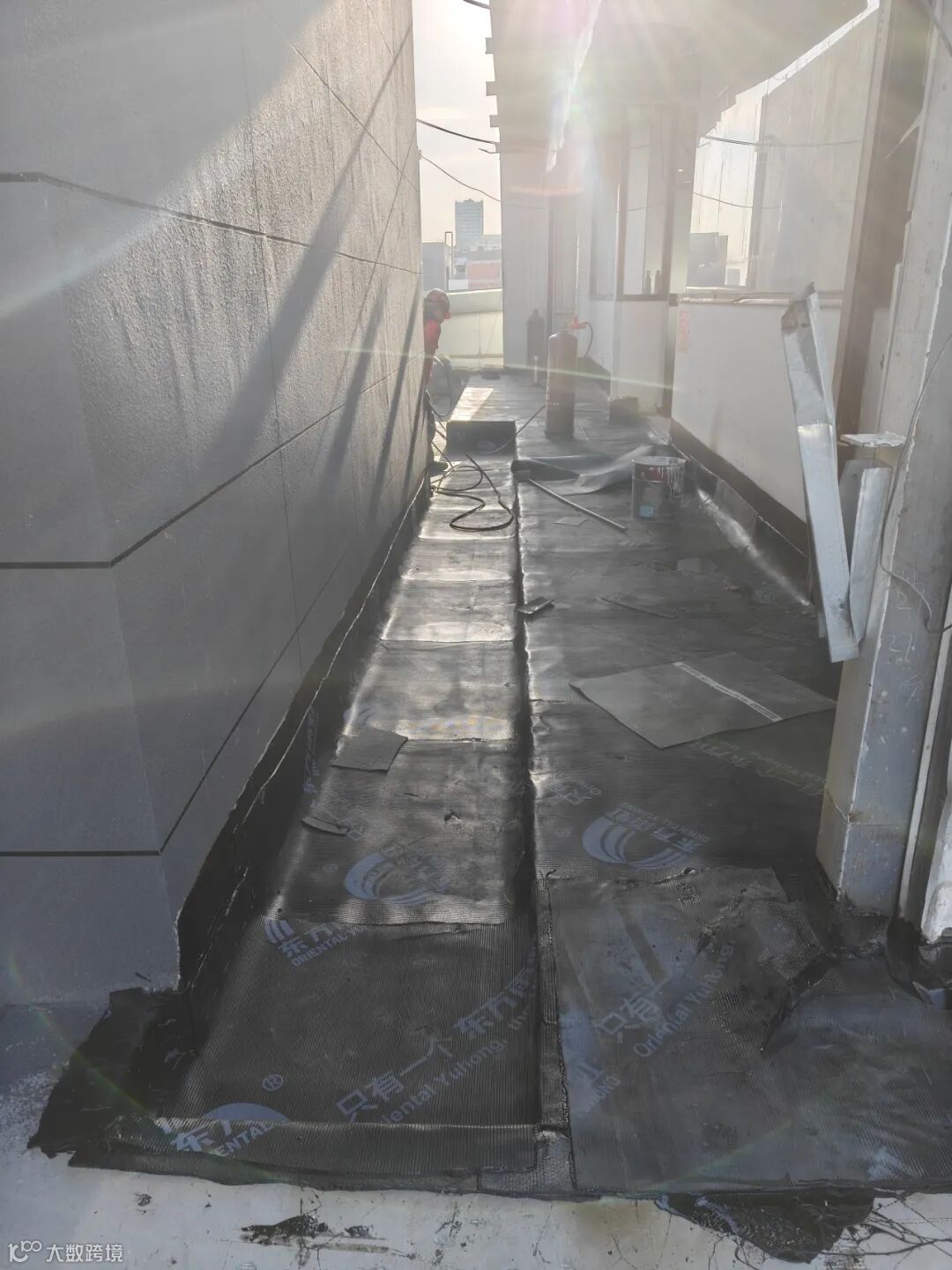

2025

4月23日开始对六层临建房区域铺设二次防水
2025
4月23日安装东侧门廊墙壁面板
2025
4月23日安装完成西侧外钢梯,正在拆除脚手架

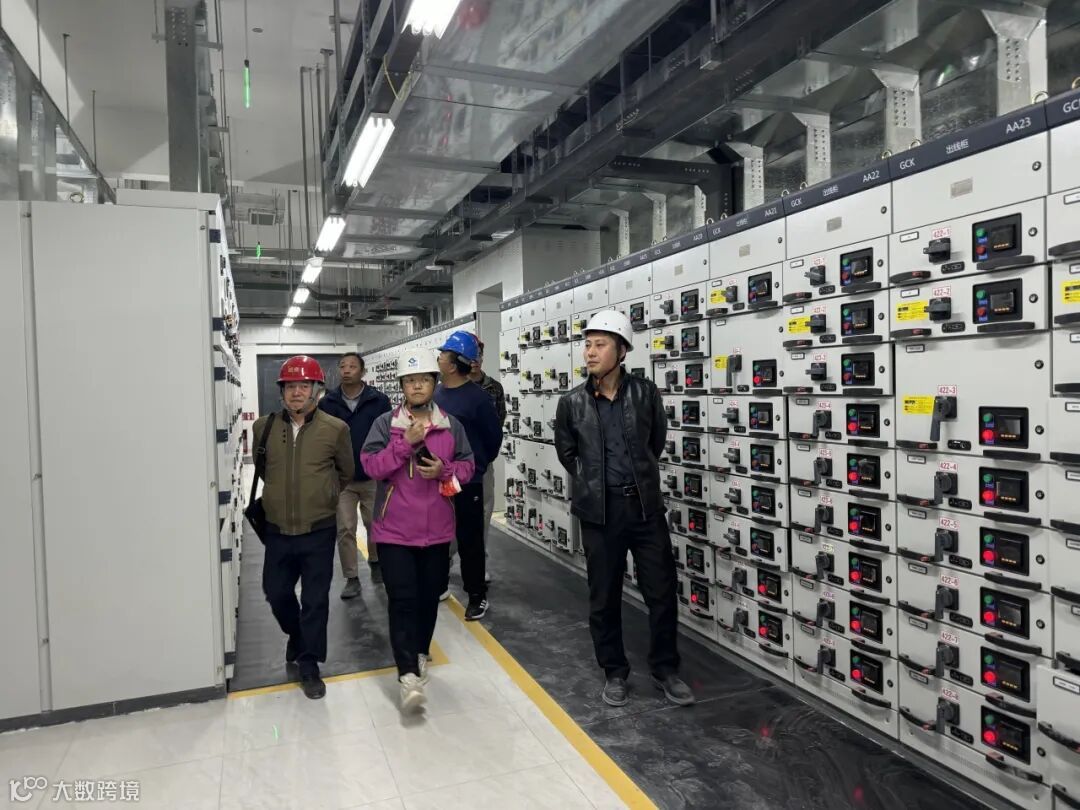

2025
4月24日开展高压配电室四方联合验收工作
2025
4月24日安装完成一层中庭展示区域玻璃
2025
4月25日安装完成水泵连接装置,重新铺设井盖
2025

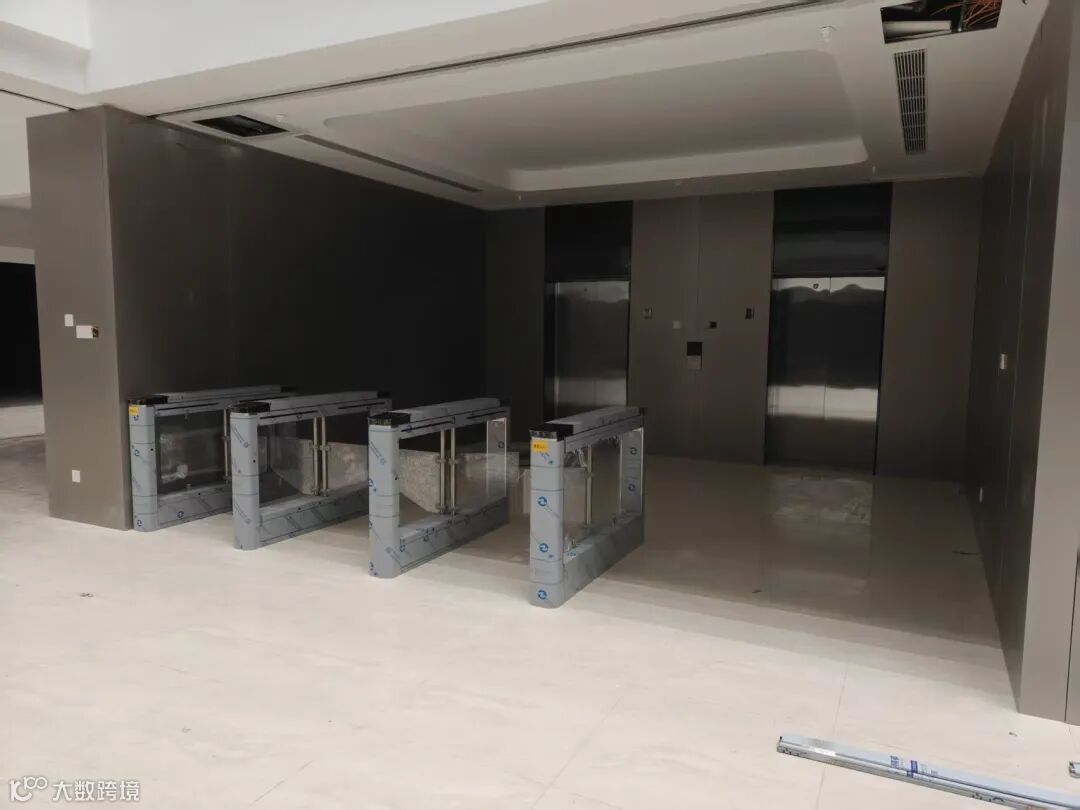

4月25日开始安装中庭电梯间闸机
2025
4月26日完成六层临建房区域二次防水
2025

4月27日开始挖掘避雷地槽

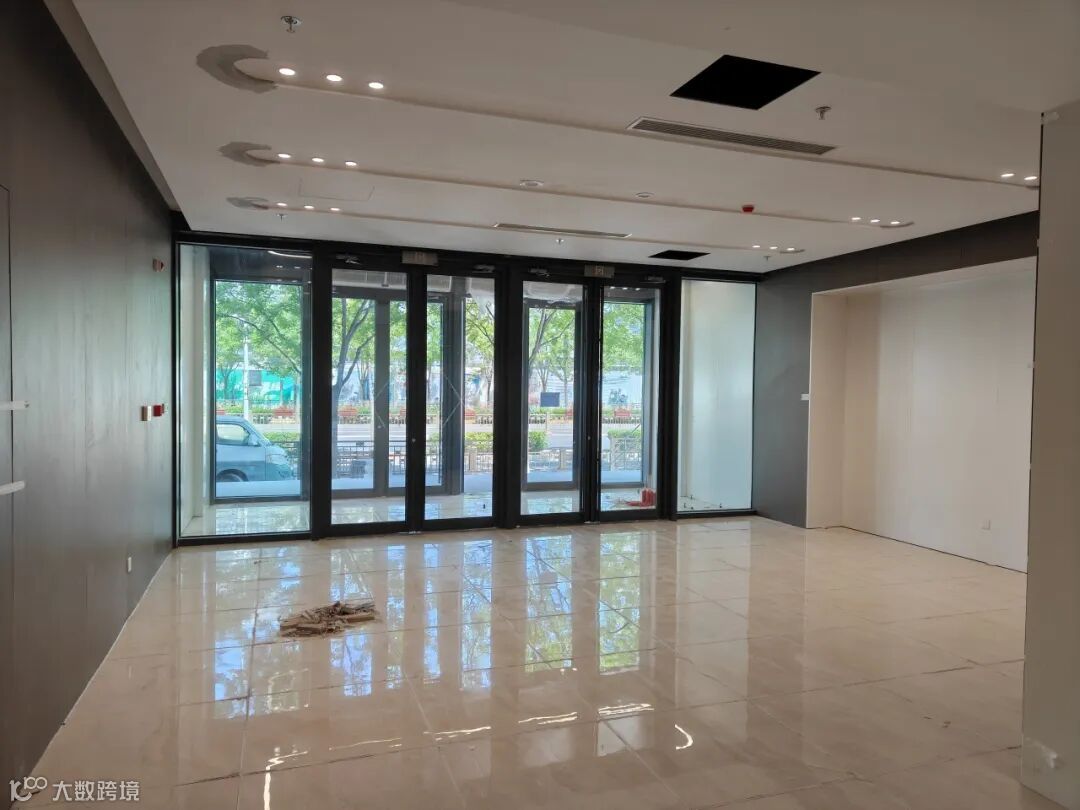

2025

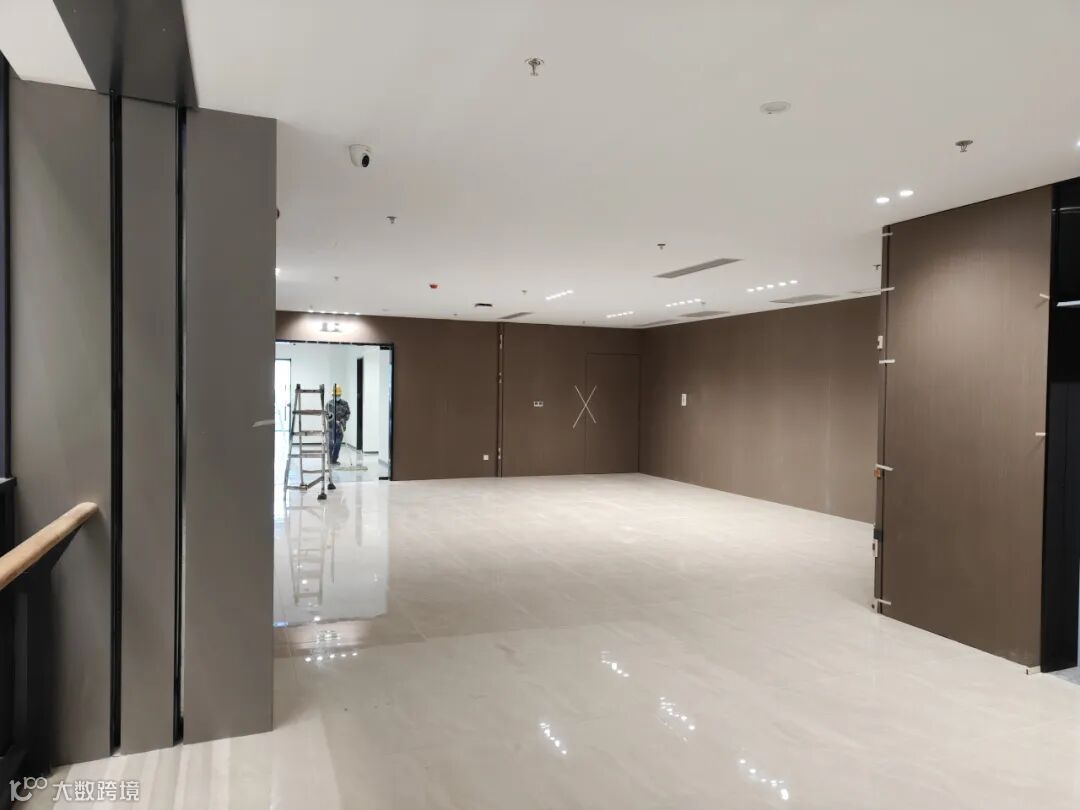

4月28日装修完成二楼公区以及一层东侧门厅
2025

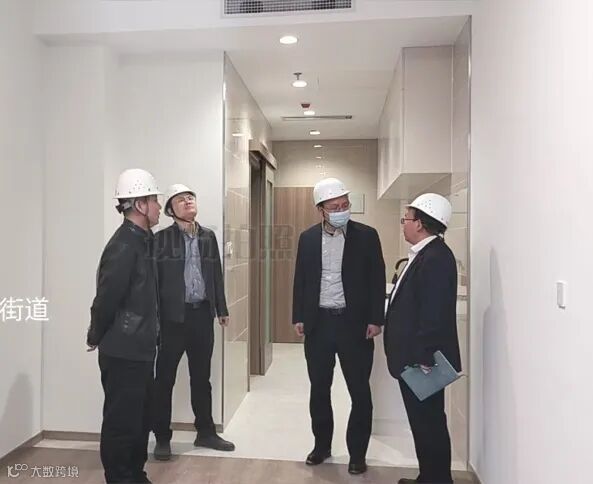

4月29日区委、区应急局、区国资委、中仓街道与首通智城领导到访智城园考察项目施工情况
2025
4月29日区住建委领导到访考察项目情况
