什么是敏捷开发 Scrum 方法;
-
什么是双周迭代;
-
如何高效地开展迭代排期会;
-
如何在云效项目协作·Projex 中落地排期;
-
如何有效地推进迭代计划;
-
如何在云效项目协作·Projex 中落地迭代跟进;
-
澄清复盘会的目标是为了持续改进:迭代复盘会的目标是要驱动研发团队的持续改进,而不是问责。通过迭代数据和团队的效能数据,可以让团队能更直观地了解现状,看到效能问题,找出导致问题的根因并采取行动,持续改进团队的研发效能。
-
参与成员以一线员工为主:复盘会需要邀请到参与迭代的各个角色成员,包括团队负责人、产品经理、开发、测试等。建议不邀请部门领导参加,避免大家因为管理者在场而不能畅所欲言的情况。
-
稳定的活动频率:如果大家以双周迭代运作,初期建议每次迭代结束举行一次。后续团队协作相对稳定后,可一个月举行一次,需要稳定且持续地进行复盘会活动,这样有利于团队不断的改进。
-
轻松的活动氛围:复盘会不是问责的活动,是一起发现和改进团队效能、协作问题的会议,复盘会主持人可以适当准备一些零食或水果,让现场氛围轻松活泼一些,让每位参会成员都积极参与到活动中。
-

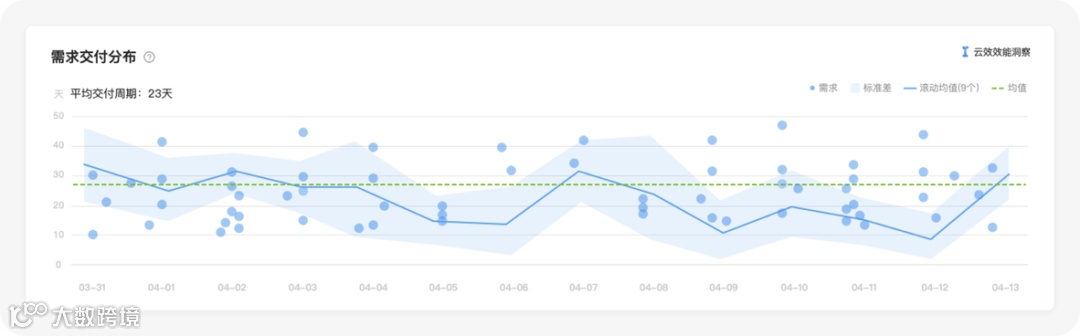

提升需求响应能力:通常体现在能够持续缩短需求交付周期。在云效项目协作·Projex 项目内的度量模块(可以在设置-导航服务中开启)或者在云效效能洞察·Insight中,通过「需求交付分布图」我们可以直观地看到需求交付周期变化趋势、需求交付的频率和交付量等。
-

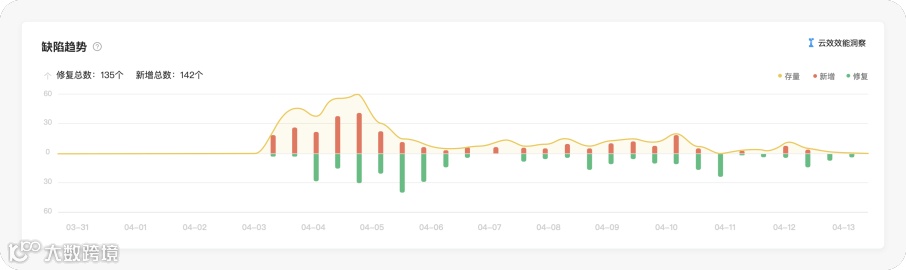

提升交付质量:通常会先从提升过程质量入手,在云效项目协作·Projex 项目内度量模块或者在云效效能洞察·Insight中,建议采用「缺陷趋势图」来观测缺陷的产生、修复、存量趋势,通过「缺陷修复分布图」来持续观测缺陷修复效率。我们期望缺陷尽早发现、尽快修复和存量保持低水位,同时也期望缩短缺陷的修复时长。
-

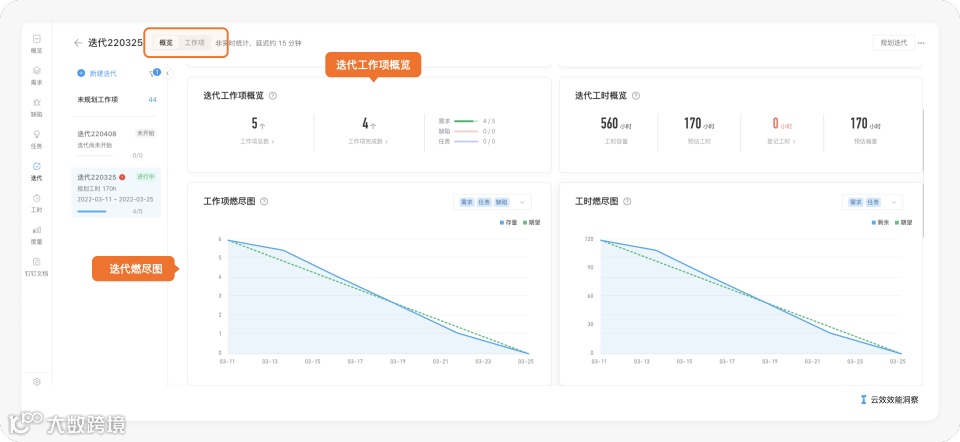

迭代工作项概览:概览数据可以直观地反映迭代计划的需求、缺陷和任务的总体完成情况;
-
迭代燃尽图:「工作项燃尽图」和「工时燃尽图」反映出迭代排期工作项的交付趋势,以及过程变化趋势;
收集好的:做的好的需要继续保持,让团队更有信心。
收集需要改进的:改进点可能会比较多,一般大家也很难一次全部改进,可以挑选 3 个改进项进行重点改进。
改进项列表、负责人和期望完成时间
同步复盘会会议纪要

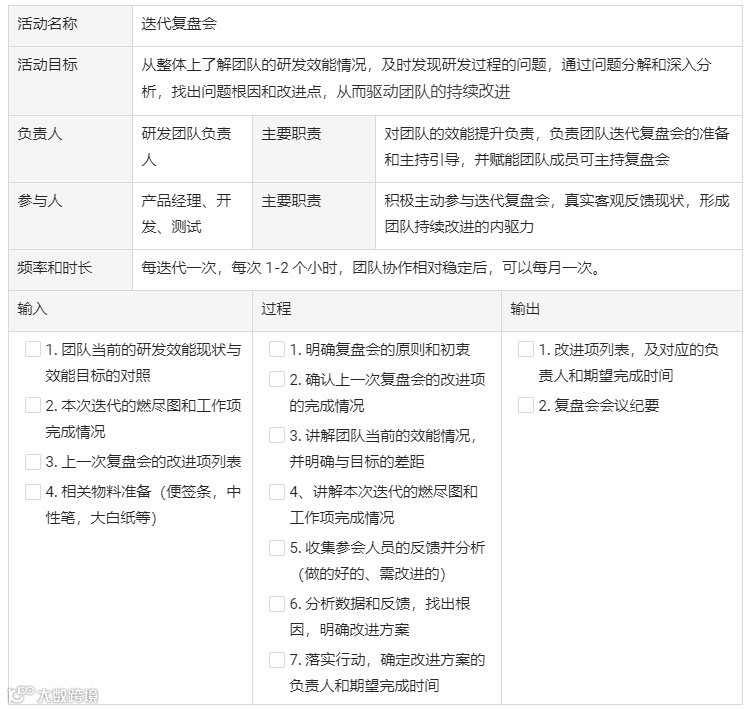

迭代复盘会前:复盘会组织者需要提前准备好效能分析数据、便签等物料;
迭代复盘会中:主持人需要有比较好引导技巧,让参会者都能畅所欲言,愿意暴露问题;
迭代复盘会后:落实和跟进改进行动项,并做好复盘会记录和同步工作。
