【国资集团·安厦地产】工作周报(03.11-03.17) 安厦进度信息
2019-03-17
1
导读:智谷雅苑项目:邀请集团刘总工及工程管理部,并组织施工、监理、勘察、审计单位召开项目工作协调会。


line-block;">

安厦工作

进度周报

2019.03.11-2019.03.17

项目:智谷雅苑、带湖雅苑

安厦本周会议主要内容

一、会议中刘总布置安排本周安厦房地产公司各项目须完成工作任务:

智谷雅苑项目:

①、本周天气良好,跟进项目土方外运工作,力争本周完成7-10万方土方外运工作。

②、跟进项目临电施工,确保项目北面施工所需。

、设计已提前跟审图中心对接,并跟进项目施工图设计工作。

④、跟进项目临时围墙砌筑工作。临时围墙外墙广告须提供三分之一面积作为公益性广告,对广告标语进行排版工作。

、小区考虑是否采用采光井、自然通风采光,节能环保,与建筑设计和景观绿化设计沟通对接。

、智谷项目房型研讨事宜,在不影响规划条件、报建及相关手续办理的同时,与营销代理公司、设计院沟通、对户型进一步的优化,以便于后续销售工作。

带湖雅苑项目:

①、本周天气良好,跟进项目土方外运工作,力争本周完成7-10万方土方外运工作。

②、跟进项目临电施工。

、宾馆内部不进行装修设计施工工作,均为毛坯交付。

④、关于宾馆水电气单独设立的事宜,专家评审提出消防水池另外设计,建议在原来540m³分两套系统实施,与专业设计工程师沟通衔接该事项。

、小区考虑是否采用采光井、自然通风采光,节能环保;考虑该小区为高端品质小区,同意做采光井;请与建筑设计和景观绿化设计沟通对接。

、宾馆入大堂前厅需增加一个大的钢结构悬挑雨棚,作为功能性使用;与设计对接。

二、通知各销售代理公司在市区内寻找3个及以上店面,综合考虑店面位置、面积、租金、租期等因素形成文字材料并提交报告供领导比选。

三、智谷雅苑、带湖雅苑两个项目样板房、售楼部面积不大、其装修标准为7000元/㎡左右价位、提高品位,材料均要求为使用国内一线品牌,做出高端品质,且装修好的样板房以后可作为精装修房出售;同时这样实施、有利于项目进度顺利推进。

四、智谷雅苑、带湖雅苑两个项目排屋取消电梯购置及安装,但电梯井保留。

五、各项目确定为无主墓地的,统一进行迁移并拍照、贴字移交所在村委会保存,避免以后纠纷、以利后续工作开展;并做好相应的电子文档存档备案工作。


在建项目

安厦·智谷雅苑

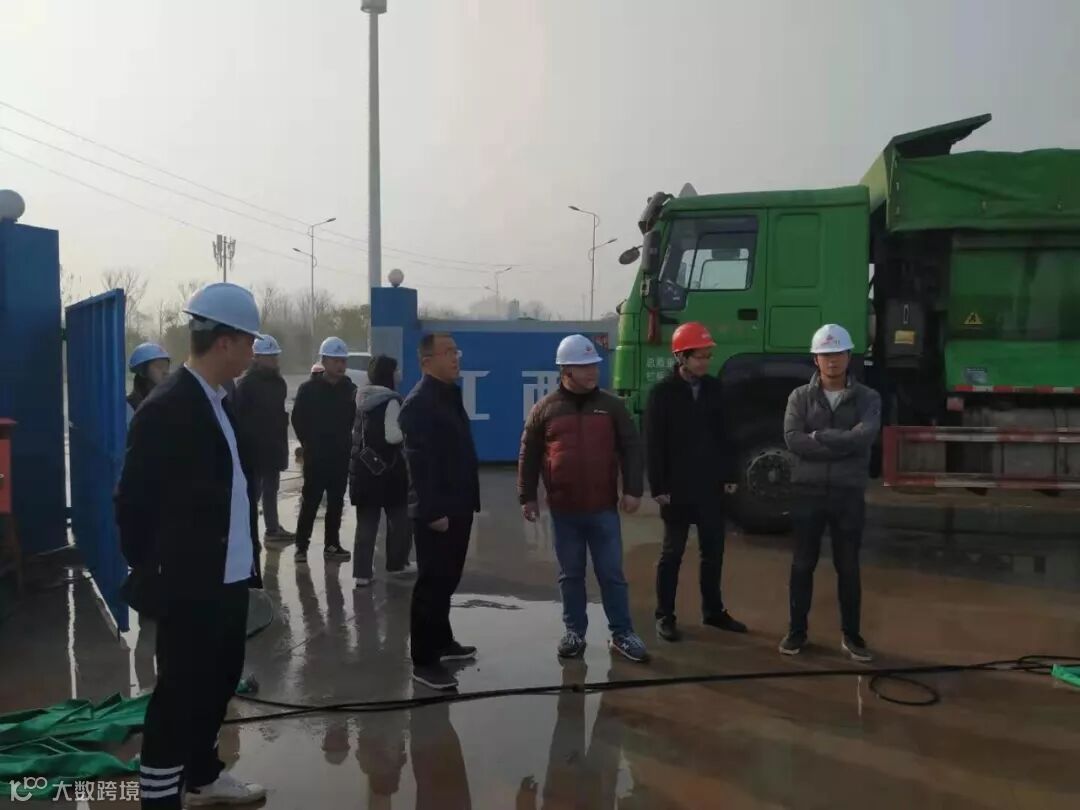

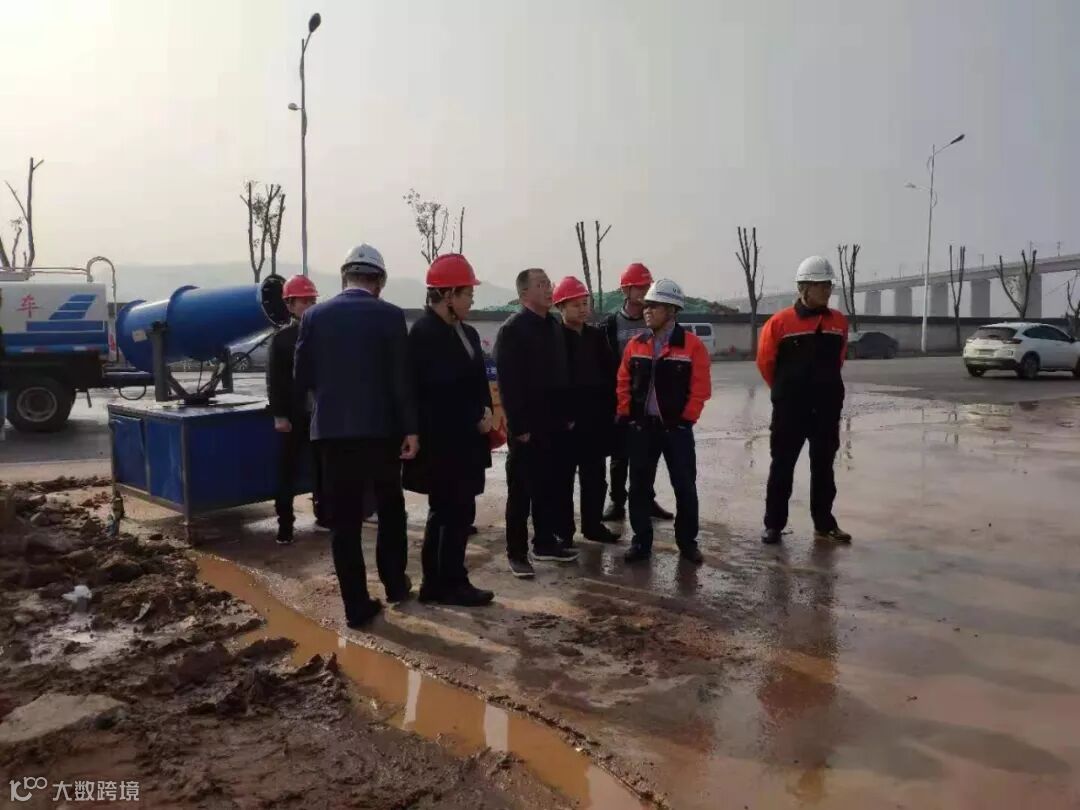

1.集团公司副总刘荣富至安厦智谷雅苑项目现场检查指导工作。

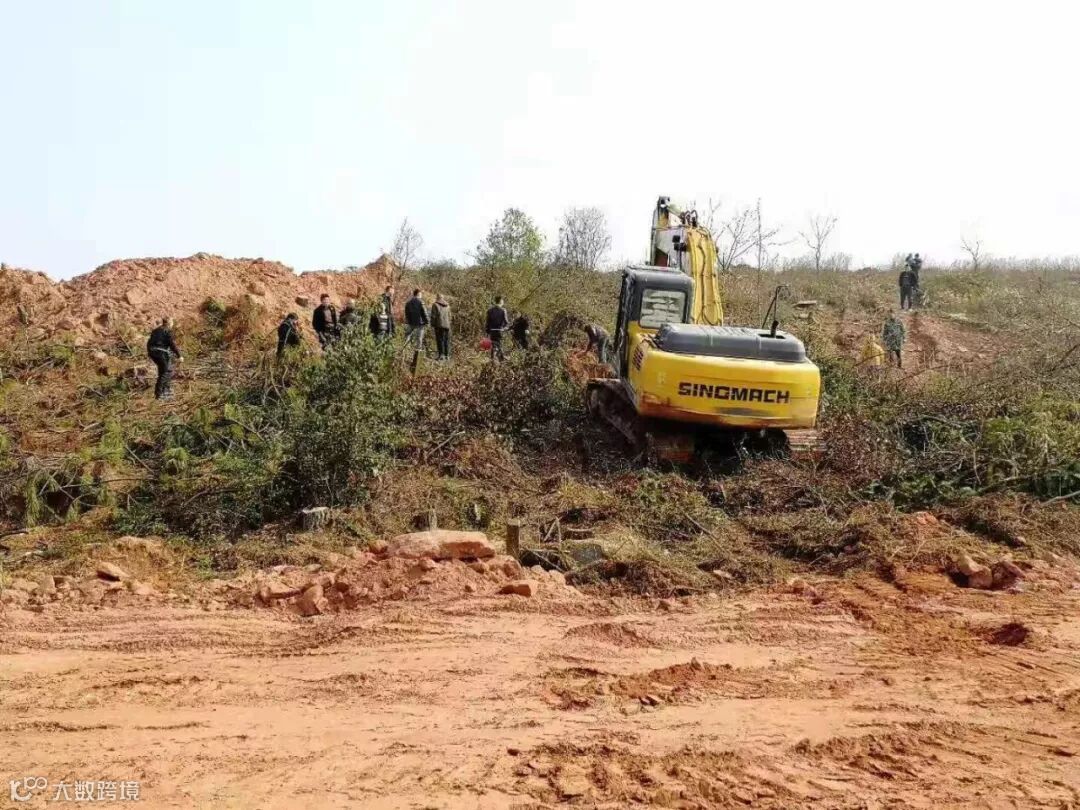

2.智谷雅苑项目现场本周进行迁坟扫尾工作。

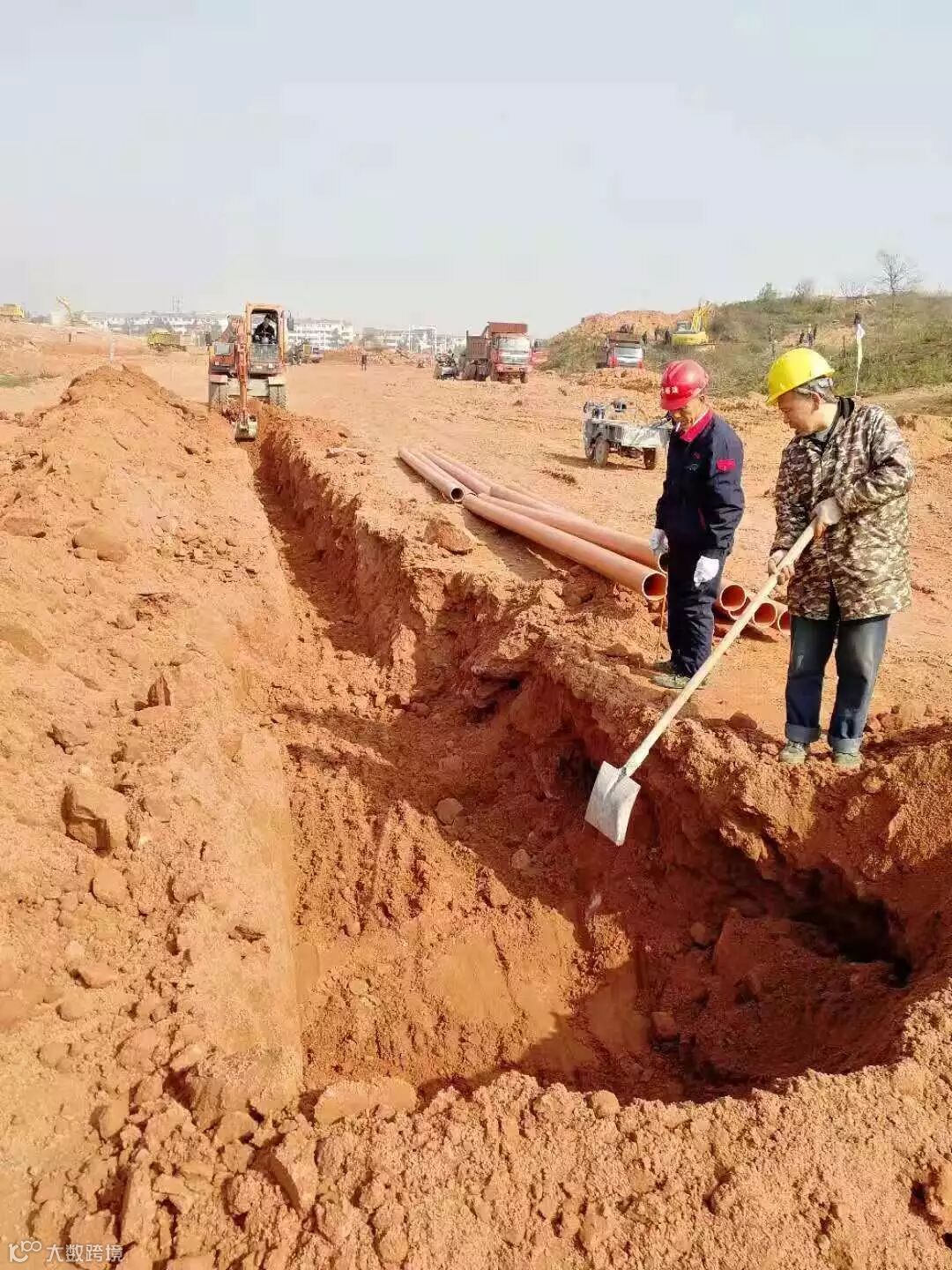

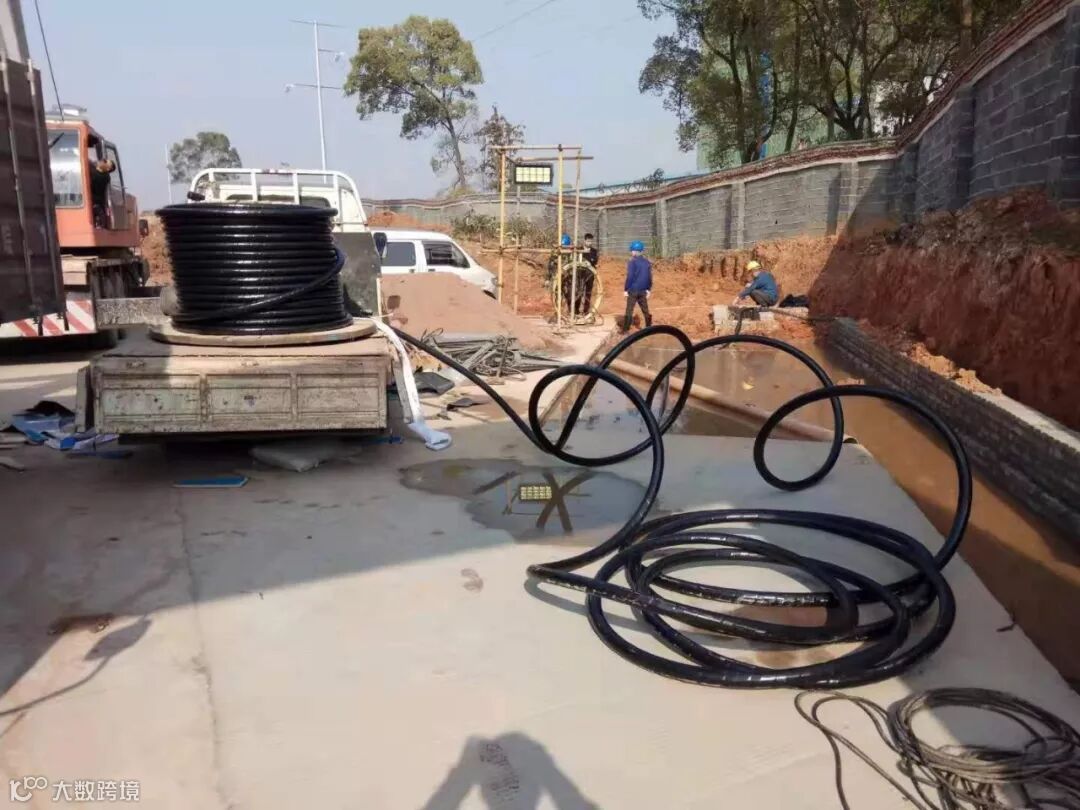

3.智谷雅苑项目临电电缆沟开挖预埋线管。

4.智谷雅苑项目现场本周施工道路回填工作进行中。

5.智谷雅苑项目:邀请集团刘总工及工程管理部,并组织施工、监理、勘察、审计单位召开项目工作协调会。


6.智谷雅苑项目6号地块本周进行场地平整。

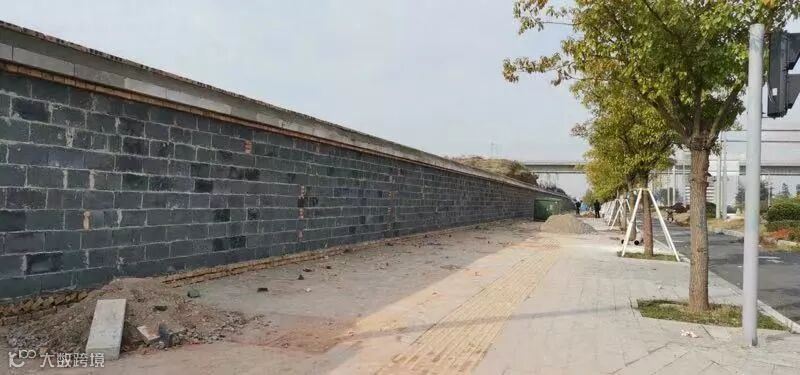

7.智谷雅苑项目临时围墙本周持续施工中。


8.集团公司刘总、奥龙公司周总、江巍、集团财务总监姜总至智谷雅苑项目现场视察,并与施工总承包方洽谈项目钢材供应事宜。

9.智谷雅苑:环网柜,计量柜和电缆分支箱到场并进行安装。

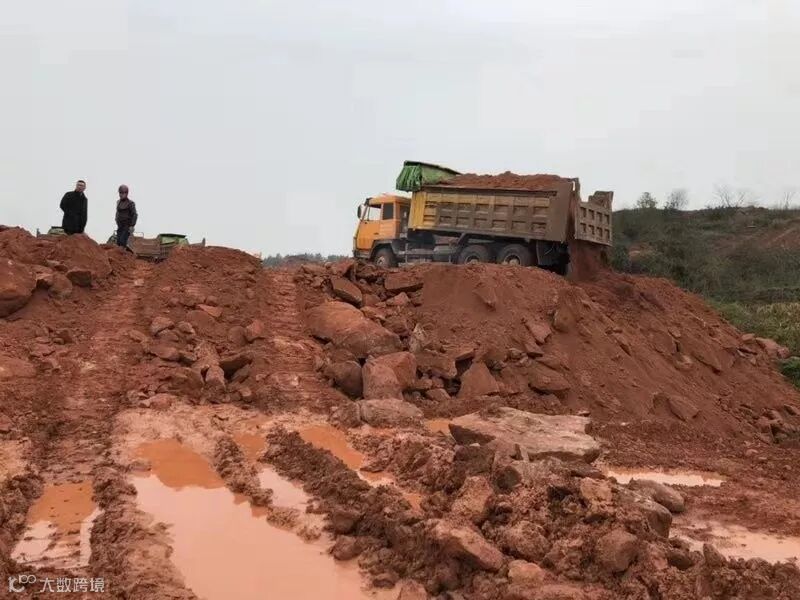

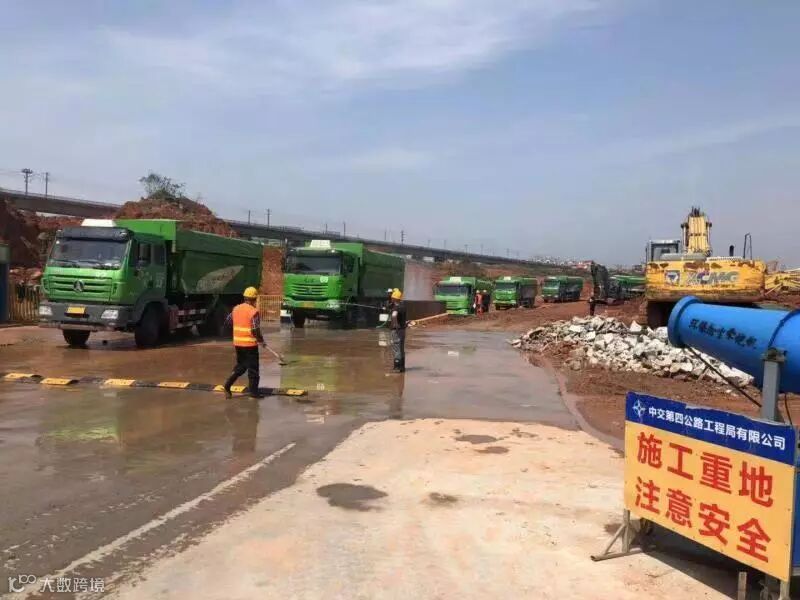

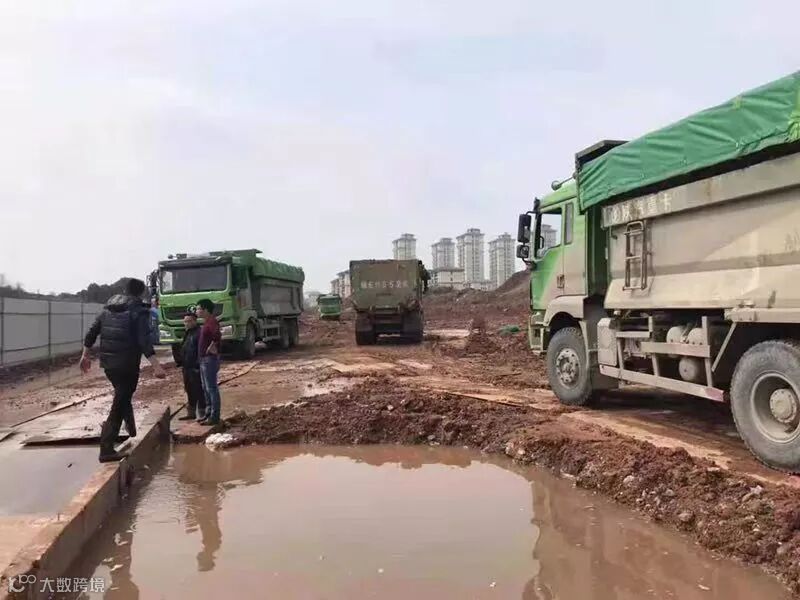

10.智谷雅苑项目本周土石方外运工作:本周出土4339车,约65085方。



安厦·带湖雅苑



1.集团公司副总刘荣富至安厦带湖雅苑项目现场检查指导工作。

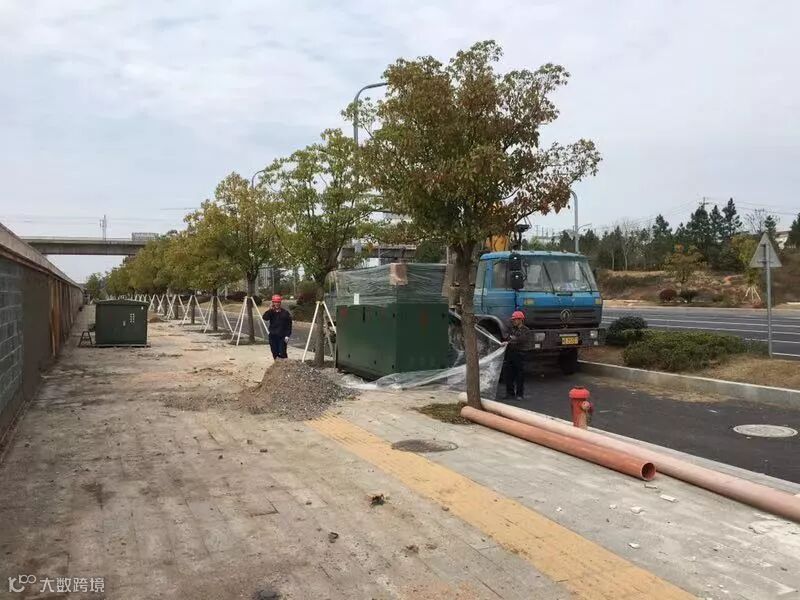

2.带湖雅苑项目施工用电变压器本周进场,和电力电缆穿放。

3.集团刘总、奥龙公司周总、江巍、集团财务总监姜总到带湖雅苑项目视察,并与施工总承包方洽谈项目钢材供应事宜。
4.带湖雅苑项目本周土石方外运工作:本周出土2455车,约39280方。
