安厦工作

进度周报

2020.5.4-2020.5.10

项目:智谷雅苑、带湖雅苑

安厦本周主要工作


一、会议强调全力抓好各项目工地质量与安全工作。

1、质量把控应贯彻始终,随着工程进度的推进,各项目现场管理人员须严格把控二次结构的施工质量,并要求监理单位做好旁站监督,发现问题及时要求总包单位限期整改。

2、安全生产绝不松懈,坚决杜绝各项目工地特殊作业人员无证上岗问题,要求监理单位做好实时监督与管理,并全面排查各项安全隐患,确保安全生产,积极配合住建局相关要求,做好智慧工地管理工作。

二、会议要求在本周内完成4-5个国内一线品牌电梯的询价调研工作,以便尽早上集团经管会研究确定各项目电梯招投标工作。

三、会议要求对各项目智能化系统进行深化设计,并积极与各总包单位提前进行对接沟通。

四、会议要求尽早与通信运营商对接小区室内分布申报工作。

五、会议要求按揭专员在对接公积金、银行贷款手续时,要综合考虑保证金额、贷款利率、放款速度等问题,尽量选择国有四大银行。


在建项目


安厦·智谷雅苑

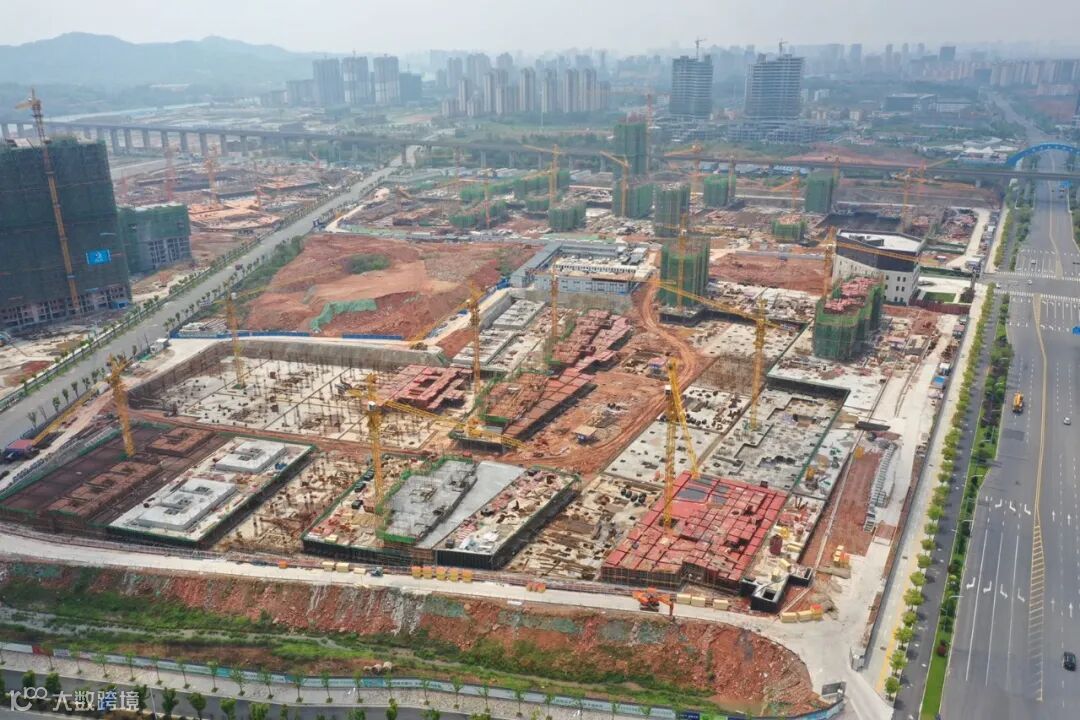

1.智谷雅苑项目现场:


东地块:

140#楼西单元8层墙柱模板加固,东单元7层顶板浇筑,43#楼11层墙柱模板加固。

2、46#楼5层墙柱钢筋绑扎,47#楼5层墙柱6层梁板混凝土浇筑,42#楼3层底板支模,墙柱封模。

3、45#楼东单元4层板浇筑,西单元3层顶板钢筋绑扎。

3、别墅50#负一层浇筑完成。51#、52#、53#负一层支模架加固。

西地块:

1、9#楼24层墙柱绑扎,12#楼9层支模架及顶板模板铺设,13#楼6层墙柱钢筋绑扎,15#楼5层支模架搭设。

2、6#楼7层顶板模板铺设,5#楼2层顶板模板铺设,10#楼10层顶板浇筑,8#楼12层墙柱钢筋绑扎,11#楼7层墙柱封模。

3、16#楼6层梁板支模板安装,17#楼3层模板拆除,18#楼4层梁板模板安装,19#楼5层模板支撑架搭设,22#楼4层外墙脚手架搭设,25#楼4层梁板支模架搭设,26#楼4层柱筋绑扎。

4、1#楼3层顶板钢筋绑扎完成,2#楼西单元5层顶板钢筋绑扎完成,东单元4层顶板绑扎完成,3#楼11层顶板钢筋绑扎完成,7#楼9层顶板钢筋绑扎完成。

2.智谷雅苑售楼部按照相关疫情防控要求,每日对各处进行消毒工作,并对来访人员进行体温测量、登记、消毒等工作。






安厦·带湖雅苑



1.带湖雅苑项目组织召开周监理例会

2.带湖雅苑项目现场:

1、1#楼结构施工至14层;

2、2#楼24层顶板浇筑完成;

3、3#楼14层顶板浇筑完成;

4、4号楼东单元9层墙柱合模加固顶板模板搭设;西单元8层浇筑完成;

5、5#楼8层浇筑完成,9层墙柱钢筋绑扎;

6、6#楼7层顶板模板搭设;

7、 7#楼8层顶板模板搭设;

8、 8#楼19层浇筑完成;

9、9#楼4层墙柱钢筋绑扎;

10、10#楼4层墙柱钢筋绑扎;

11、 宾馆4层顶板浇筑完成;

12、8号楼南侧排屋地库在支架搭设;

13、2#楼13层墙体砌筑完成60%,7层构造柱浇筑;

14、8#楼10层砌筑完成50%,5层构造柱浇筑;

3.带湖雅苑售楼部按照相关疫情防控要求,每日对各处进行消毒工作,并对来访人员进行体温测量、登记、消毒等工作。
