【国资集团】安厦地产工作周报(10.07-10.13)

【国资集团】安厦地产工作周报(10.07-10.13) 安厦进度信息
2019-10-13
1
导读:智谷项目部组织设计、总包、监理进行40#楼基槽验收。

line-block;">

安厦工作

进度周报

2019.10.07-2019.10.13

项目:智谷雅苑、带湖雅苑

安厦本周主要工作安排

一、会议中刘总布置安排本周各项目须完成工作任务,确保工程进度;

(一)智谷雅苑项目:

1跟进项目土方外运工作。

2、跟进项目8#、9#楼的施工进度,售楼部36#楼的装修工程实施计划,并按各工序完成的时间节点进行计划安排。

3、跟进项目8#、9#号楼施工进度,满足预测绘条件后及时开展测绘工作。

(二)带湖雅苑项目:

1跟进项目土方外运工作。

2、跟进项目2#、8#楼的施工进度,督促总包按照倒排计划施工,跟进督促售楼部装修工程实施计划。并按各工序完成的时间节点进行计划安排。

3、对接自然资源局开展2#、8#楼预测绘工作。

二、各项目加强安全文明施工,加强施工人员的安全意识教育。

三、与各项目销售代理对接,提供各项目具体销售方案,户型面积、营销策略等,并驻场开展项目蓄客工作。

四、创国卫工作继续跟进,按照集团公司要求,坚持高度重视、严加管理、保持创卫卫生工作到位。

五、项目±0.00上来后,做好每层的沉降观测,并做好相关纸质及影像记录。

六、制作各项目进展PPT报告

七、两个项目开口报城管办理手续;化粪池雨污排水市政接口手续跟进办理。

八、刘总强调安厦公司秉着为饶城百姓提供舒适的居住环境为宗旨,做一个有社会责任感的开发企业。

在建项目

安厦·智谷雅苑

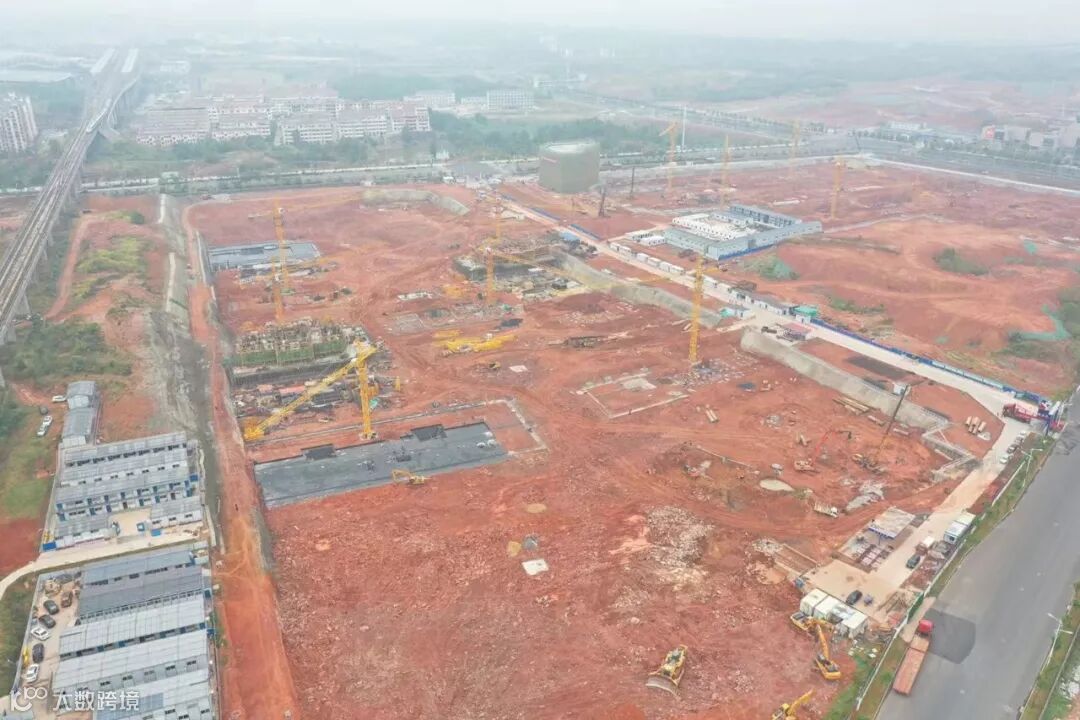

1.集团副总刘荣富至智谷雅苑项目现场检查指导工作。

url="https://mmbiz.qlogo.cn/mmbiz_jpg/xghBZwSMiaQQOcxXwLGmhhV1Laovder0aJibusrxkTRTlj9hPKB3HUAWFUeaqImRGT2Aib54LrXQ8Jqq8OYOvFRTA/0?wx_fmt=jpeg" data-cropselx1="0" data-cropselx2="512" data-cropsely1="0" data-cropsely2="384" data-ratio="0.75" data-s="300,640" data-src="https://cdn.10100.com/content/20251218/5b88bb89-0218-4d15-853e-2e1318461bd5.png" data-type="jpeg" data-w="1280" style="width: 512px;height: 384px;" src="https://cdn.10100.com/content/20251218/5b88bb89-0218-4d15-853e-2e1318461bd5.png">

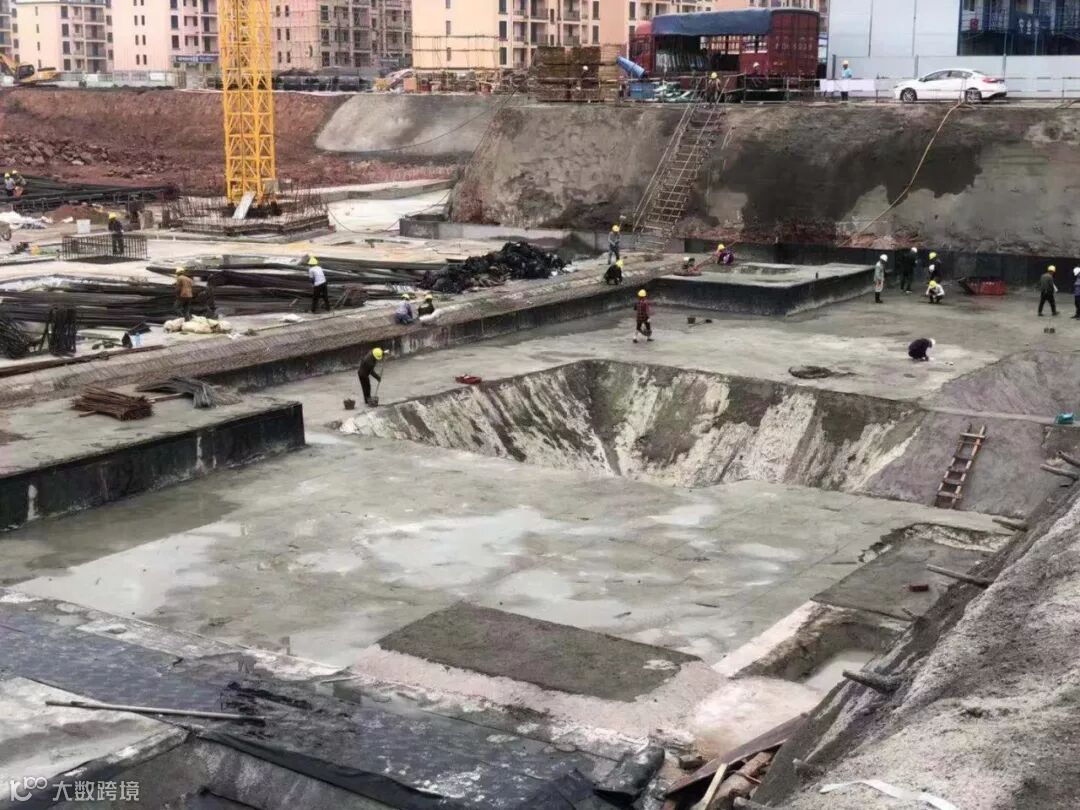

2.智谷项目部组织设计、总包、监理进行40#楼基槽验收。

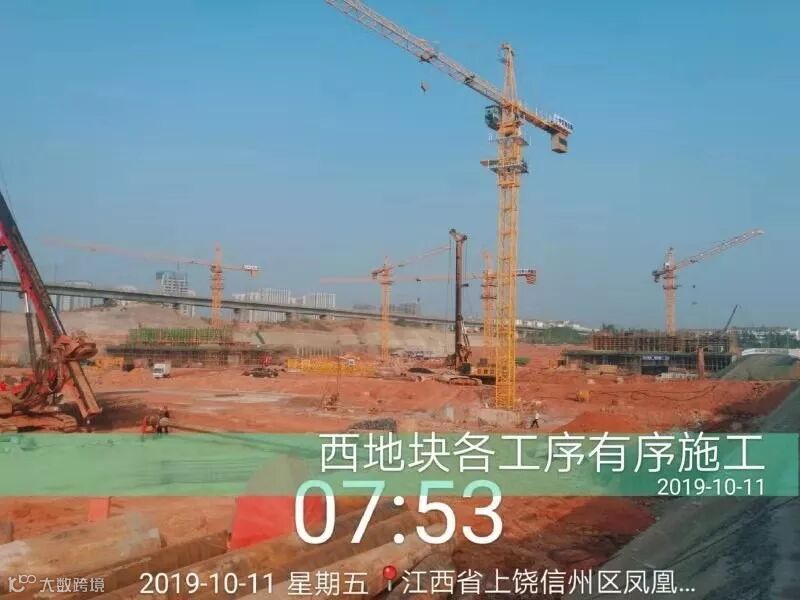

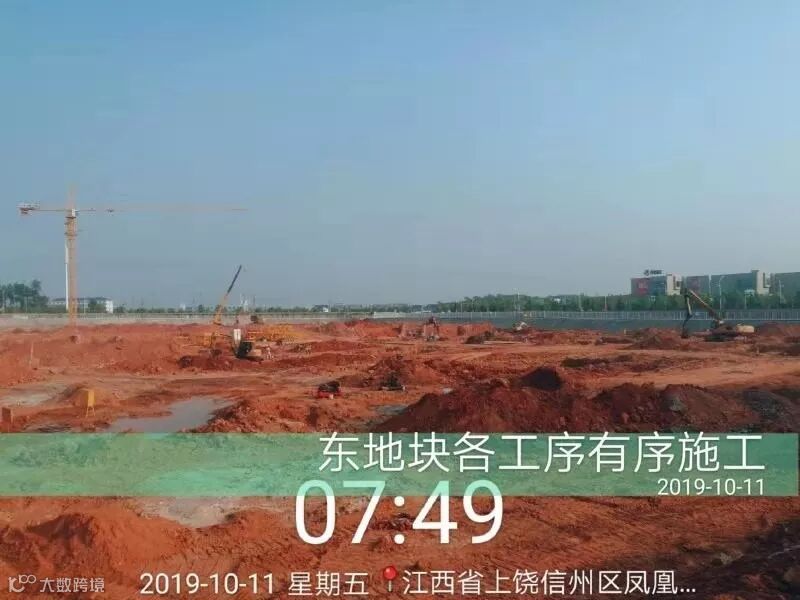

3.智谷雅苑项目现场本周东、西地块安全有序施工中。项目现场高层、洋楼、别墅的桩基工作于10月13日已全部结束。

4.本周智谷雅苑项目每日对现场终孔进行可视化验收。

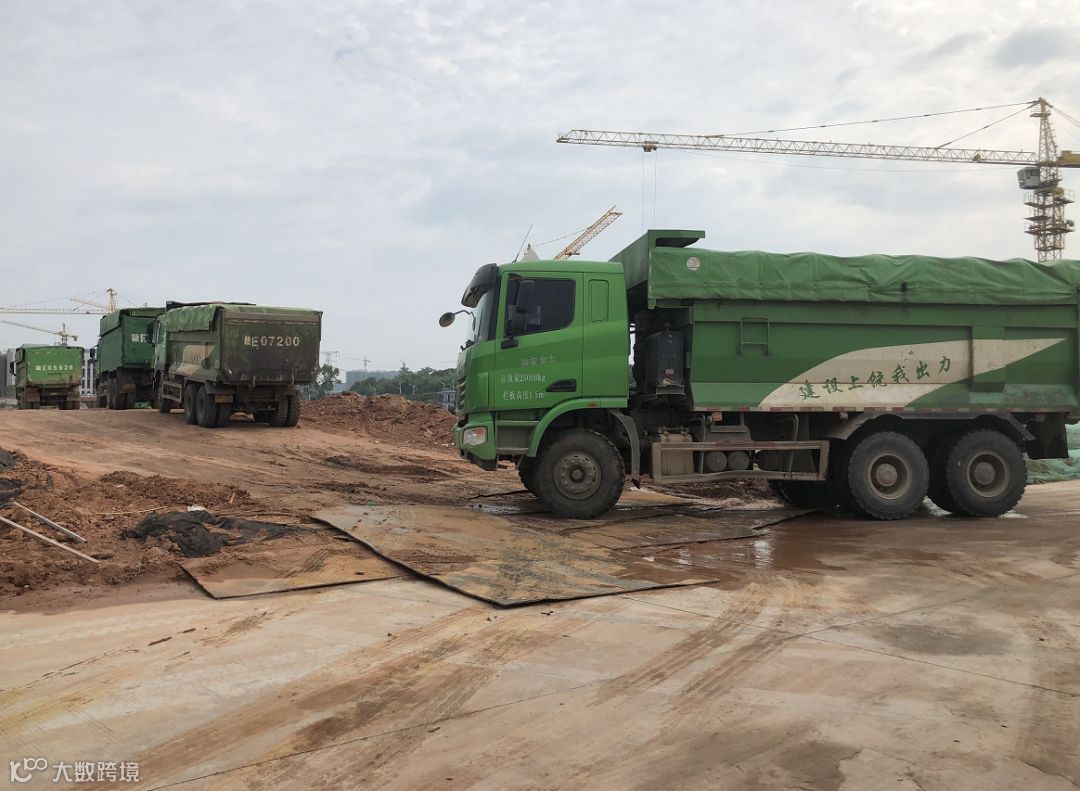

5.智谷雅苑项目本周土石方外运320车,约4800方。(10.07-10.12)

安厦·带湖雅苑

1.本周带湖雅苑项目组织召开监理例会。

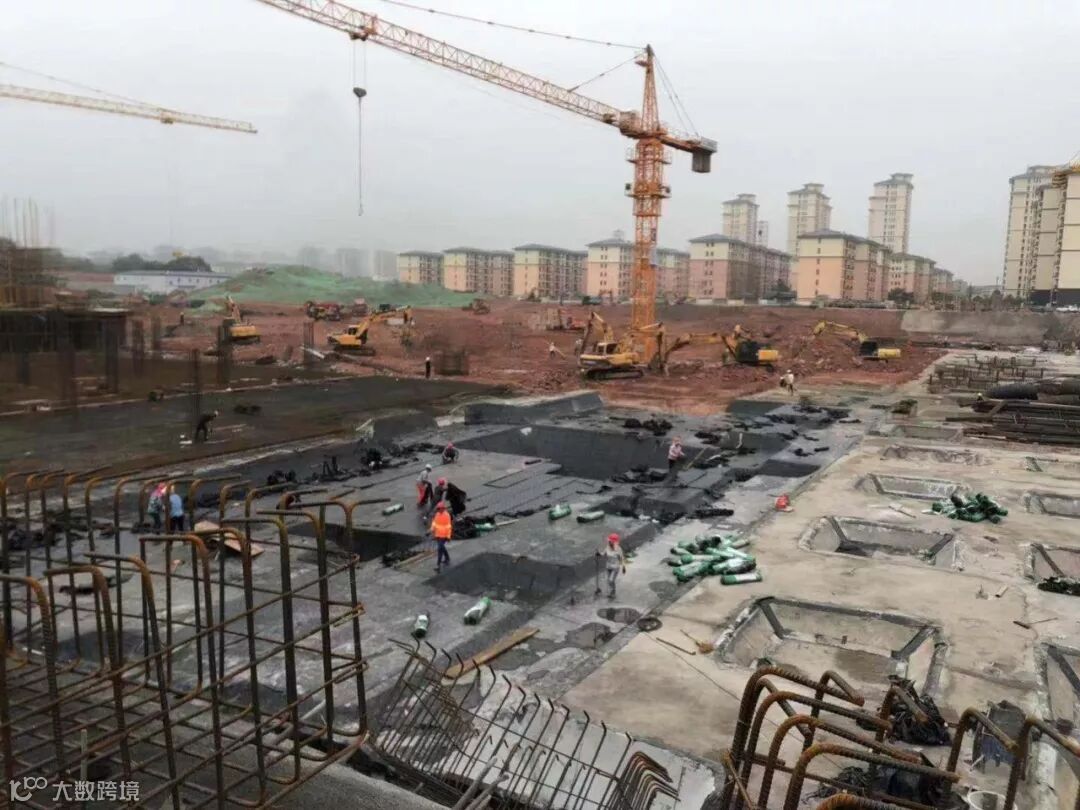

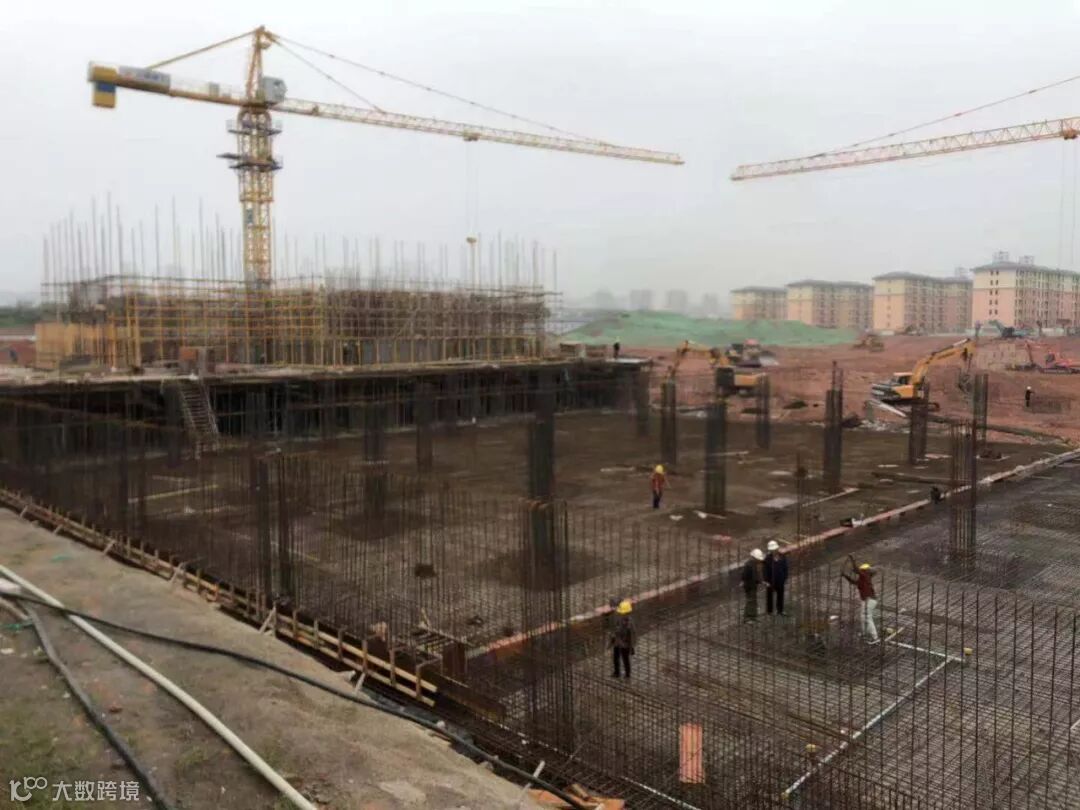

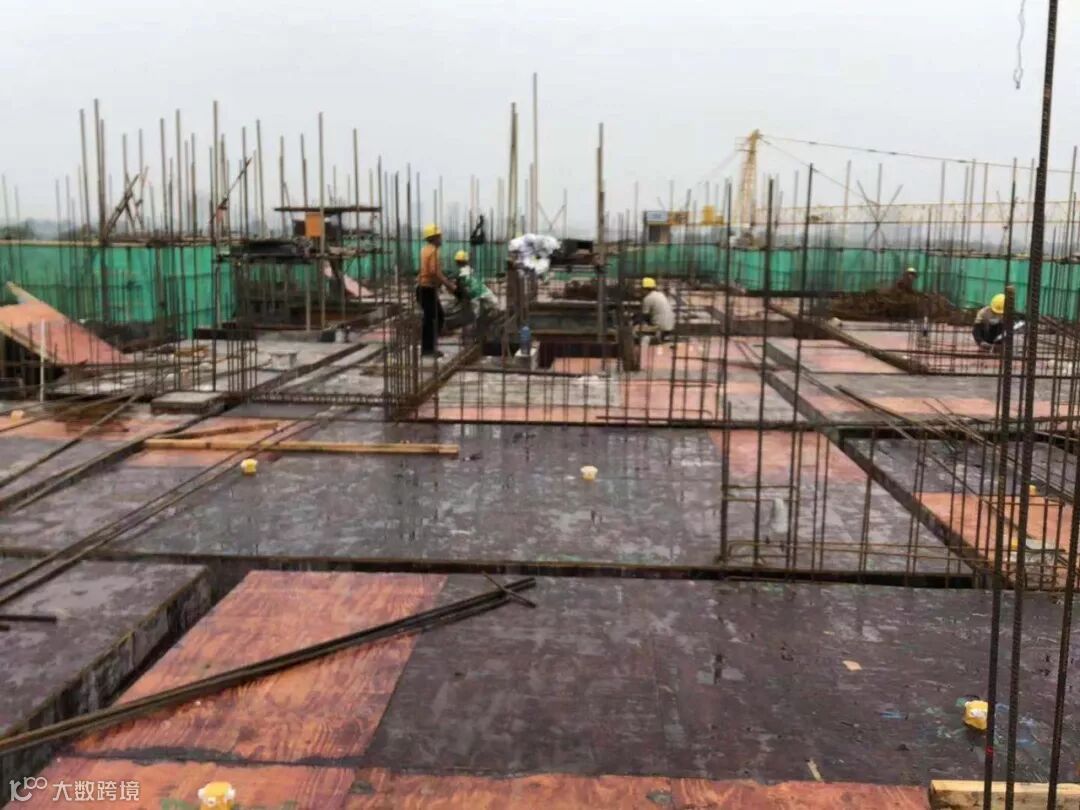

2.带湖雅苑项目现场本周:1号楼开始绑扎筏板钢筋;2号楼7层绑扎楼板筋;宾馆、8号楼首层及其北侧地库绑扎底下室墙柱筋;4号楼基坑在石方破碎;附属用房在安装轻钢龙骨;5号楼基坑卷材铺设等工作安全有序进行中。

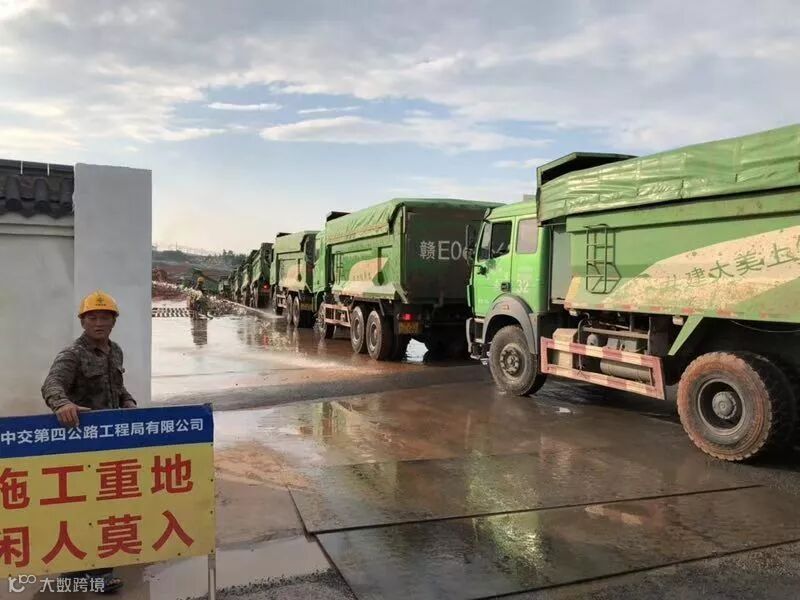

3.带湖雅苑项目本周土石方外运501车,约8016方。(10.07-10.12)
