【国资集团】安厦地产工作周报(12.16-12.22)

【国资集团】安厦地产工作周报(12.16-12.22) 安厦进度信息
2019-12-22
0
导读:带湖雅苑项目组织集团工程管理部、监理单位、总承包单位、各专业参建施工单位共同对售楼部室内装修工程进行验收。


安厦工作

进度周报

2019.12.16-2019.12.22

项目:智谷雅苑、带湖雅苑

安厦本周主要工作安排



一、会议中刘总布置安排各项目销售相关事宜。

(一)预售证:

1、各项目通过邀请招标程序已确定中标单位,提交相关物业材料报送住建局物业科进行备案,以加快带湖雅苑预售许可证的办理。

2、智谷雅苑项目力争本周完成预售证的办理。

(二)售楼部:

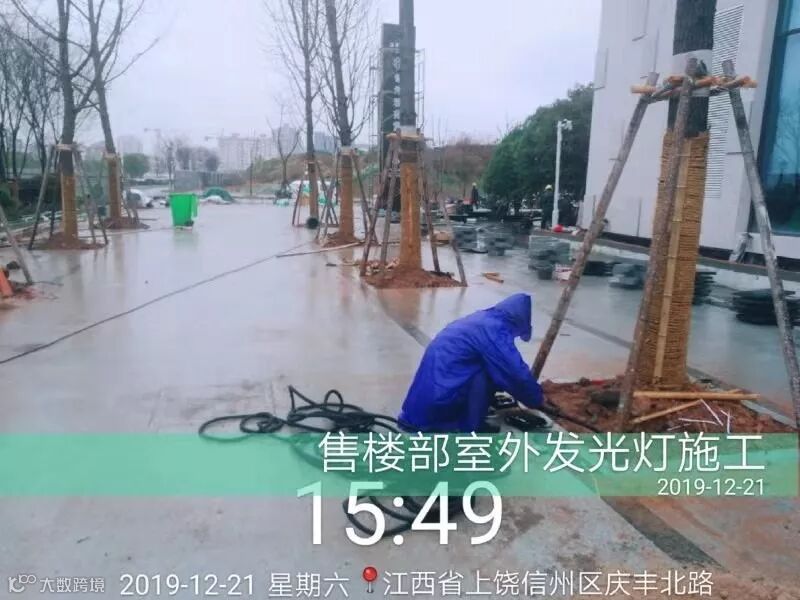

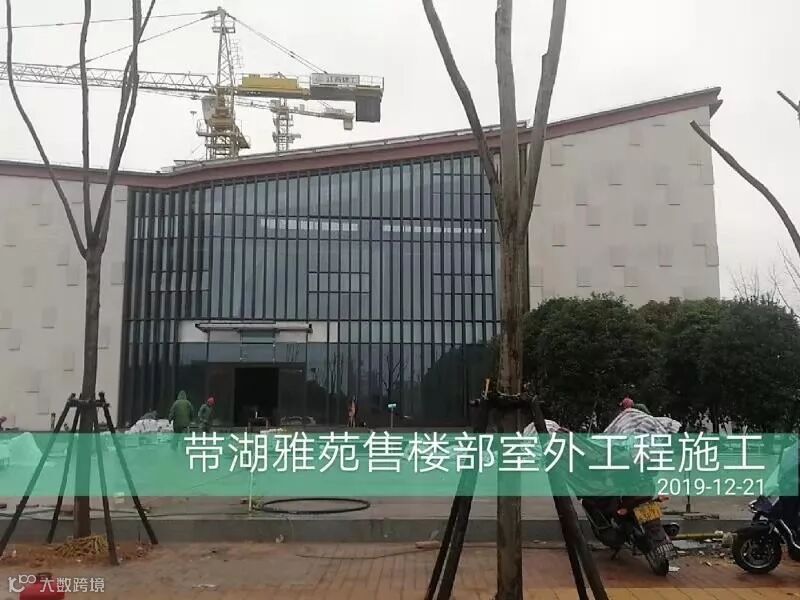

1、带湖雅苑项目室外景观、软装装修工程按计划交付,销售团队进驻时间拟定为12月25日。

2、智谷雅苑项目室内硬装装修工程按计划交付,销售团队进驻时间拟定为2020年1月8日。督促销售代理公司尽快出具首期开盘的销售方案。

3、智谷雅苑项目景观设计向集团董事长汇报完成后,立即着手沙盘、区位图、高清led显示屏的制作。

4、两个项目拟定对预售楼层砌筑二层砌体,作为实体墙样板房提供销售看房使用。

5、组织总包单位、销售代理公司商讨各项目看房通道,确保看房通道畅通、安全。

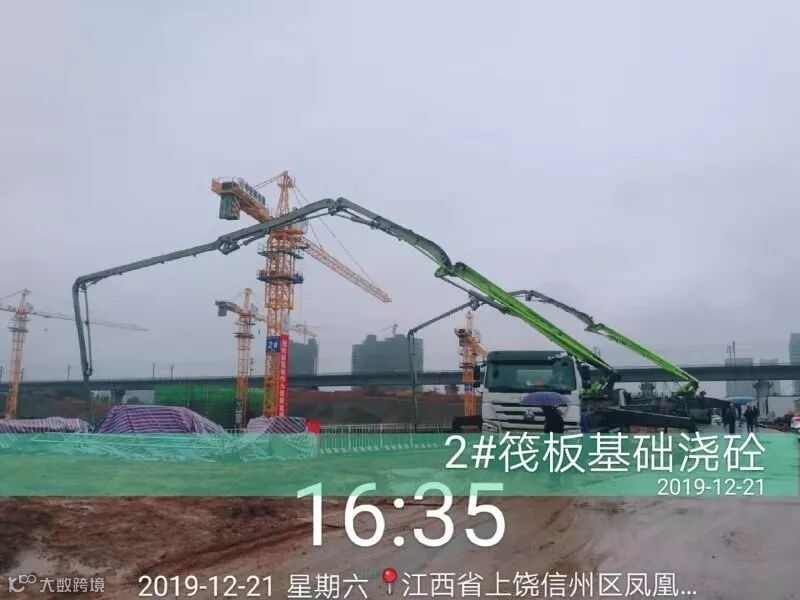

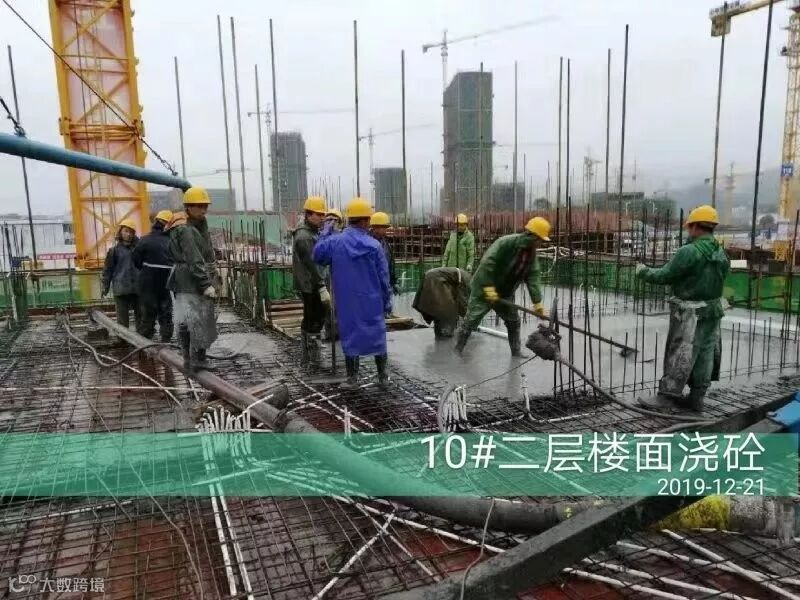

二、在确保质量与安全的前提下,督促总包单位利用好天气优势,在雨季到来之前抢进度、赶计划;对地下室裸土部位做好进度计划安排,争取年前完成地下室底板砼或基础垫层浇筑,以利于来年工程更好的开展。

三、督促各项目总包单位落实年度工作完成情况及2020年倒排工作计划;并提供销售代理公司作2020年阶段性销售计划。

四、全员要提高消防安全意识,也要督促总包单位加强消防安全知识宣传与培训演练,从细节入手,排除各项目工地安全隐患。

五、创国卫城市工作上升至“创建文明城市”,双创工作需及时跟进,按照有关要求落实到位。

在建项目

安厦·智谷雅苑


1.智谷雅苑项目本周召开监理例会。

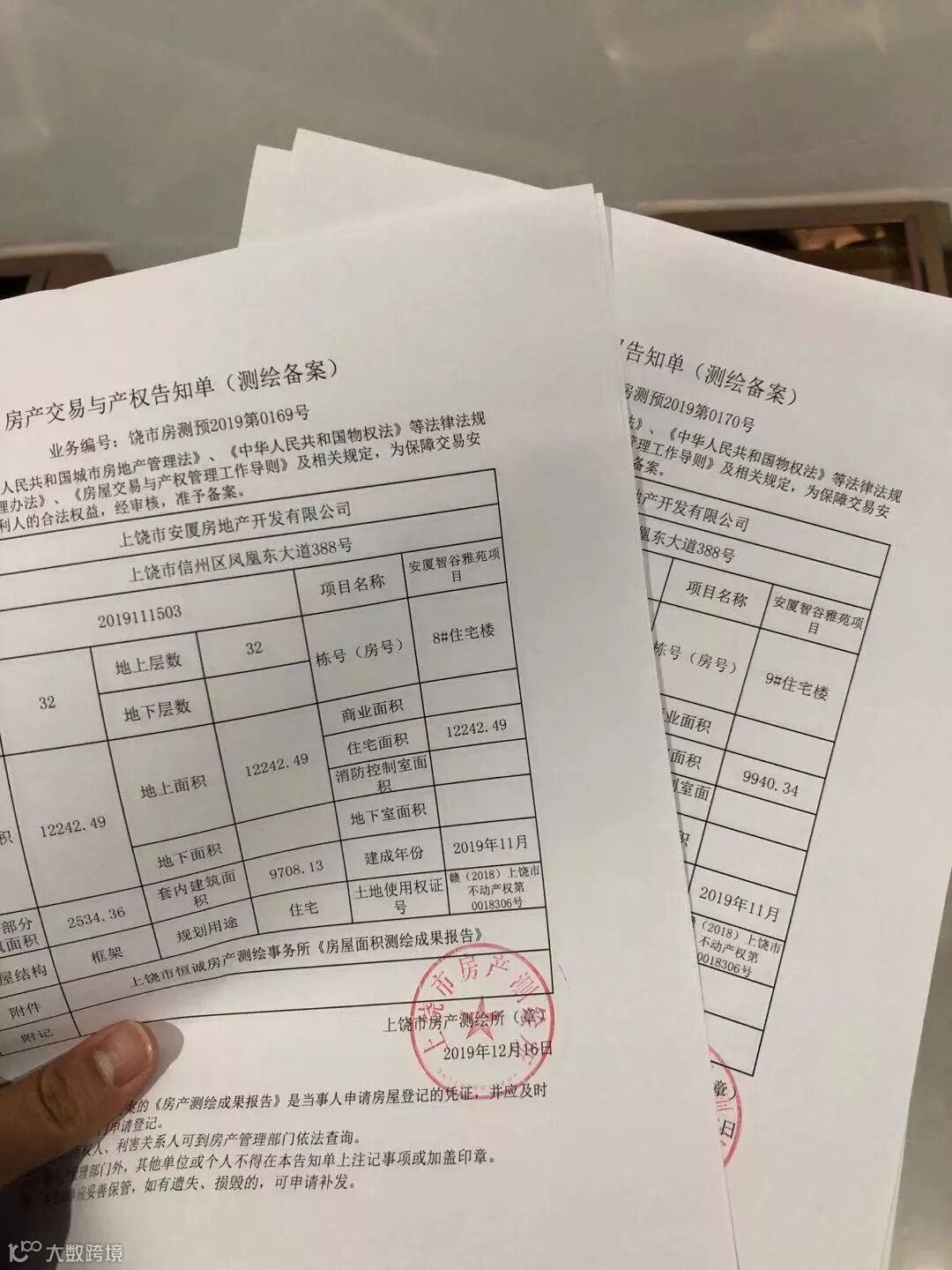

2.智谷雅苑8#、9#房产交易产权告知办理完毕。

3.智谷雅苑项目:售楼部室内外、东地块、西地块各工序有序施工;



安厦·带湖雅苑



1.集团公司副总经理刘荣富至带湖雅苑项目现场检查指导工作。

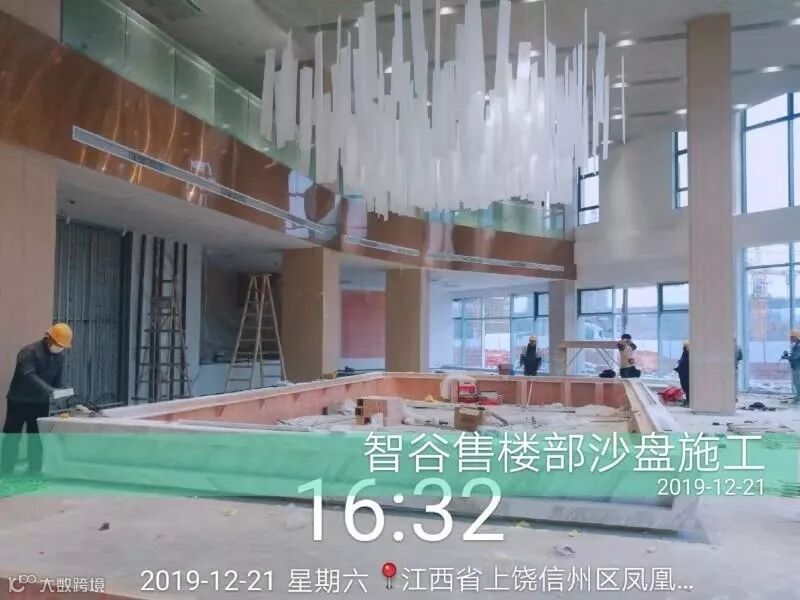

2.带湖雅苑项目沙盘已完成调试。

3.带湖雅苑项目组织集团工程管理部、监理单位、总承包单位、各专业参建施工单位共同对售楼部室内装修工程进行验收。

4.带湖雅苑项目本周召开监理例会。

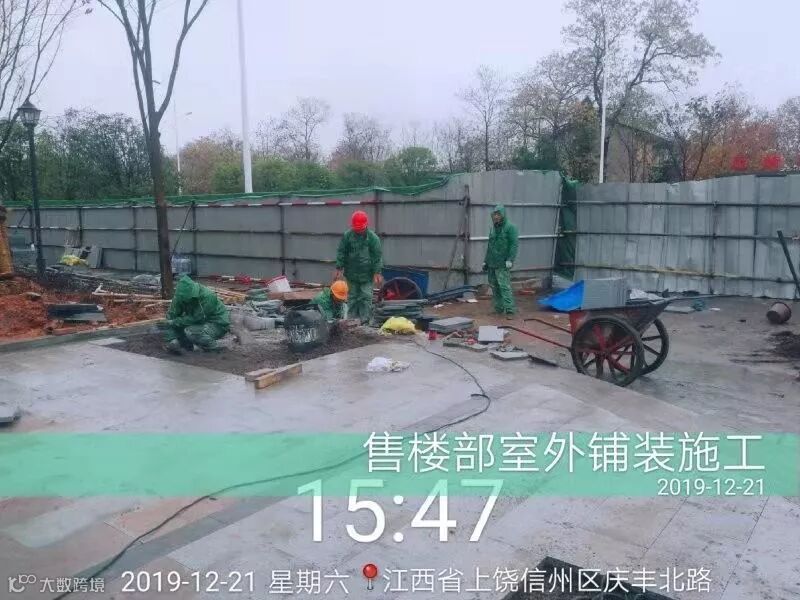

5.带湖雅苑项目本周:售楼部室外工程及1#2#3#5#楼结构施工;6#7#地库结构施工等工作安全有序进行中。


上饶市安厦房地产开发有限公司
