安厦工作
进度周报
2020.6.1-2020.6.7
项目:智谷雅苑、带湖雅苑
一、会议强调全力抓好各项目工地质量与安全生产工作。
1、质量把控应贯彻始终。各项目负责人组织各参建单位对各项目质量进行全面检查尤其像防水卷材、混凝土、钢筋等主材,并出具检查报告。
2、安全生产绝不松懈。雨季即将来临,要求对主要机器设备定期进行检查并做好地库排水工作,全面排查各项安全隐患,确保安全生产。
3、要求并监督各项目监理单位将旁站制度履行到位。
二、会议要求各项目总包单位加大复工复产力度,加快工程进度,确保实现年度目标。
三、会议要求与供电公司进一步沟通关于带湖雅苑高压线路优化设计事宜。
四、会议要求各项目与城管沟通对接,申请在工地高楼外立面设置广告横幅事项。
五、会议要求按揭专员及时跟进、对接银行、公积金,尽快落实放款事宜。
六、会议要求安厦纪检专员每月组织一次廉政建设的学习,并保存相关记录。

在建项目


1.在集团公司副总经理刘荣富的统筹工作指示下,安厦.智谷雅苑项目上午建设方、监理方、施工方三方进行“六月安全生产月安康杯活动启动仪式”宣贯会!并邀请高铁试验区交通建设局刘站长、詹科长和上饶市监察支队黄队长参加指导工作,并预祝安全生产月活动圆满成功!

2.智谷雅苑项目第24次监理例会。

3.安厦公司徐总组织智谷雅苑项目负责人、各专业工程师对智谷雅苑监理服务进行月评分。并就项目现场安全质量施工进度等相关问题进行沟通。

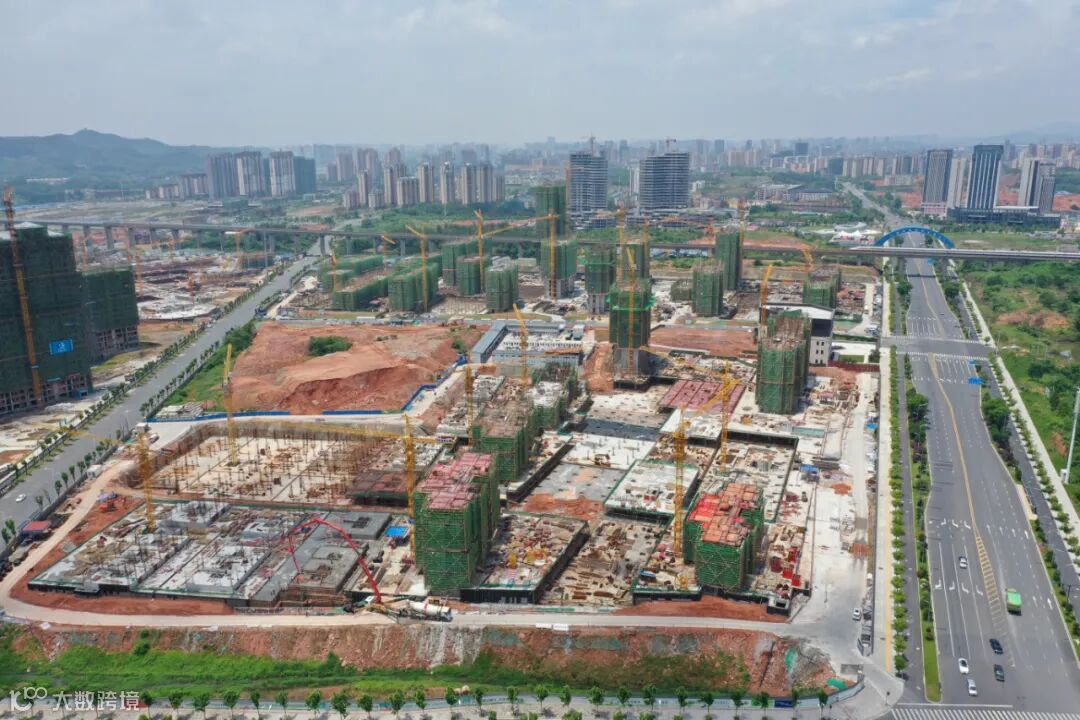

智谷雅苑项目现场
东地块:
1、40#楼西单元11层支模架搭设,东单元11层墙柱钢筋绑扎,43#楼15层搭设支模架。
2、46#楼8层墙柱封模,47#楼10层悬挑工字钢搭设,42#楼5层墙柱封模,41#楼基础钢筋绑扎。
3、45#楼西单元4层顶板钢筋绑扎,东单元5层顶板钢筋绑扎。
3、别墅55#、63#、65#楼负一层支模架搭设。
西地块:
1、9#楼屋面层梁板钢筋绑扎,12#楼13层支模架搭设,13#楼10层墙柱钢筋绑扎,15#楼9层支模架搭设。
2、6#楼11层顶板钢筋绑扎,5#楼3层顶板钢筋绑扎,11#楼11层顶板钢筋绑扎,8#楼15层顶板钢筋绑扎 ,10#楼14层顶板钢筋绑扎。
3、16#楼、17#楼封顶,18#楼6层梁板搭设;19#楼6层顶板钢筋绑扎,22#楼6层模板支撑架搭设,25#楼5层顶板钢筋绑扎,26#楼6层顶板模板铺设。
4、1#楼7层墙柱支模架搭设,2#楼西单元9层墙柱钢筋绑扎完成,东单元8层顶板钢筋绑扎完成,3#楼15层顶板钢筋绑扎完成,7#楼12层支模架加固。

智谷雅苑防疫工作
——智谷雅苑售楼部按照相关疫情防控要求,每日对各处进行消毒工作,并对来访人员进行体温测量、登记、消毒等工作。




1.带湖雅苑开展监理周例会,要求做好安全生产月安全自检工作,同时要求做好雨季施工应急预案,并对区住建局组织的带湖雅苑项目观摩会进行工作部署。
2.安厦公司徐总组织项目负责人、各专业工程师对带湖雅苑监理服务进行月评分。并就项目现场安全质量施工进度等相关问题进行沟通。

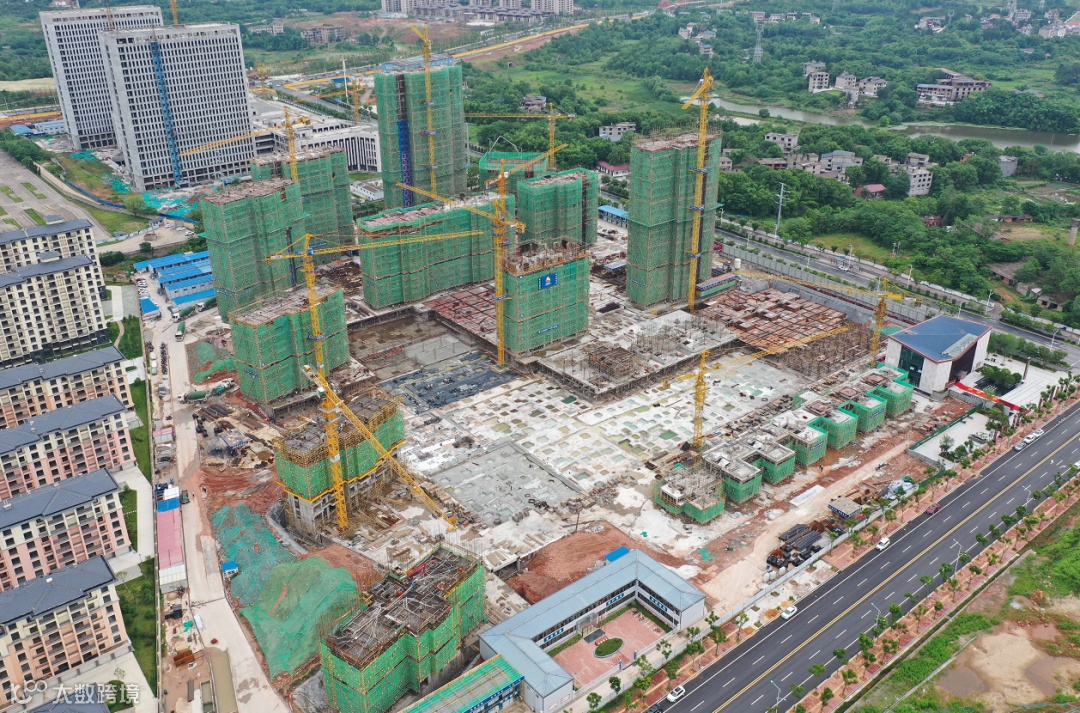

带湖雅苑项目现场
1、1#楼18层顶板模板支设完成;
2、2#楼28层墙柱加固,顶板梁钢筋绑扎,水电预埋;
3、3#楼18层墙柱钢筋绑扎,顶板支设模板;
4、4号楼东单元14层墙柱合模顶板支设;西单元14层墙柱钢筋绑扎;
5、5#楼12层顶板钢筋绑扎;
6、6#楼11层顶板支撑架支设,墙柱合模;
7、7#楼13层顶板钢筋绑扎;
8、8#楼23层顶板支设模板;
9、9#楼10层顶板支设模板;
10、10#楼8层顶板钢筋绑扎完成;
11、宾馆7层顶板支设完成;
12、4#楼西单元南侧负一层顶板钢筋绑扎;
13、6#楼南侧基础钢筋绑扎;
14、6#楼东侧负一层顶板支设模板;
15、售楼处北侧负一层顶板钢筋绑扎;
16、7#楼西侧底板钢筋绑扎;
17、2#楼20层墙体砌筑完成,14层构造柱浇筑;
18、8#楼15层砌筑完成,11层构造柱浇筑完成;
19、1#楼3层砌体完成,2层构造柱浇筑完成;3#楼5层砌筑完成,2层构造柱完成;
20、施工电梯安装并检测完成5台:2号楼、8号楼、1号楼、3号楼,其中2#、8#、1#、3#启用,5#楼施工电梯安装检测完成,宾馆施工电梯安装检测完成,6#楼、7#楼、9#楼、4#楼东单元施工电梯基础浇筑完成,7#楼施工电梯进场

带湖雅苑防疫工作
——带湖雅苑售楼部按照相关疫情防控要求,每日对各处进行消毒工作,并对来访人员进行体温测量、登记、消毒等工作。


上饶市安厦房地产开发有限公司
