2020.7.13-2020.7.19
项目:智谷雅苑、带湖雅苑
一、会议强调全力抓好各项目工地安全工作。
1.时值高温和暴雨季节,督促各项目总包单位关注天气变化,及时调整作业时间,做好防暑降温工作;
2.定期组织对各项目的货梯、塔吊进行检查和维修保养。
二、会议要求加快各项目楼盘的预测绘工作,抓紧预售证的办理,以利于更好开展销售工作。
三、会议要求督促各项目的造价咨询单位尽快出具预算。
四、会议要求安厦全员须认真对待制度学习,从思想上提高站位,端正态度,仔细研读各项制度,全面了解公司的各项业务开展和运作,以利于更好服务于工作。

在建项目


logo.cn%2Fmmbiz_png%2FxghBZwSMiaQTlF6b7Du9Jj2ss9D4cULD2Bbib3vAhdmjtc9p1SPjkdqlhZPdEr8icRGvENDoicJBqfbE4uqAeTlysg%2F0%3Fwx_fmt%3Dpng" data-longitude="118.015823364" data-latitude="28.480604172" href="" data-type="1" data-poiid="11489271397396239656" style="font-size:17px;" data-province="" data-city="">国资安厦-智谷雅苑
1. 省环保督察组本周莅临国资安厦.智谷雅苑检查指导工作,上饶市副市长俞健、高铁试验区副主任周斌、交通建设局局长张峰陪同。

2.安厦公司罗总、徐总组织项目负责人及各专业工程师对智谷雅苑项目监理服务进行月度考核评分。

3.【智谷雅苑·上饶向前冲】活动本周已正式启动,各项工作有序进行中。

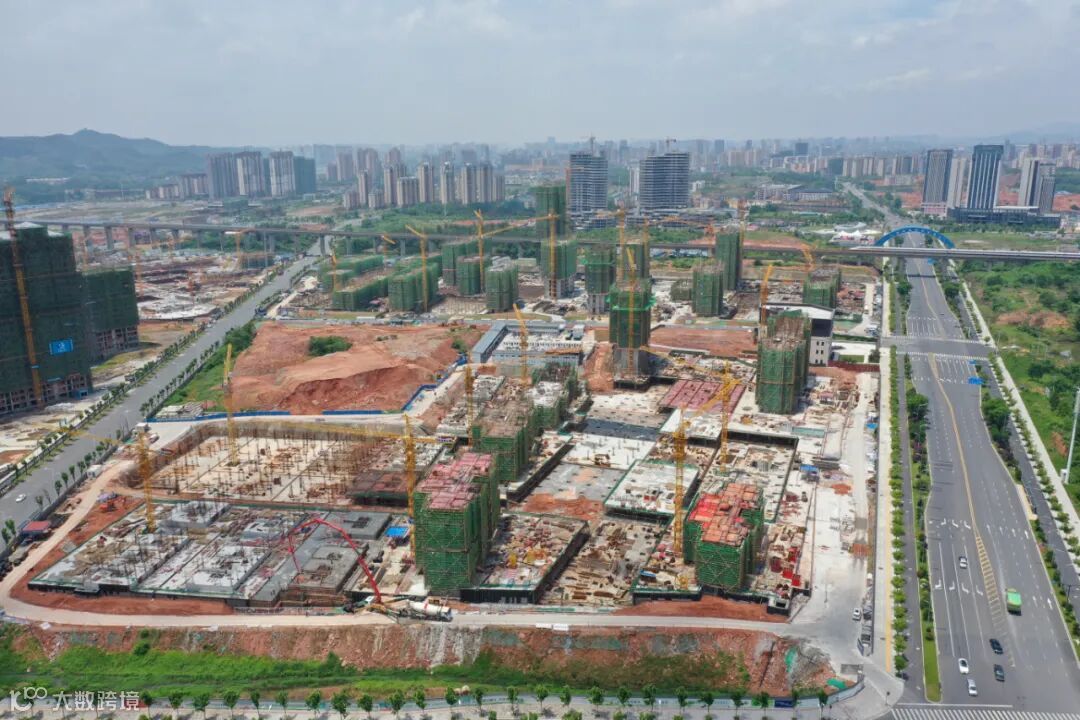

智谷雅苑项目现场
东地块:
1、40#楼西单元15层墙柱加固,东单元15层墙柱加固,43#楼19层墙柱封模。
2、46#楼12层顶板钢筋绑扎,47#楼14层墙柱封模,42#楼9层墙柱钢筋绑扎,41#楼地库顶板模板安装。
3、45#楼西单元7层顶板钢筋绑扎,东单元7层顶板钢筋绑扎。
4、别墅56#、63#、65#楼负一层顶板钢筋绑扎。
西地块:
1、9#楼封顶,12#楼17层支模架搭设,13#楼14层墙柱钢筋绑扎,15#楼12层顶板钢筋绑扎。
2、6#楼16层梁板钢筋绑扎,5#楼6层顶板浇筑,11#楼17层墙柱钢筋绑扎,8#楼18层底板浇筑,10#楼17层顶板浇筑。
3、20#楼3层梁板浇筑完成,21#楼3层梁板模板安装,23#楼2层墙柱钢筋绑扎。
4、1#楼11层墙柱钢筋绑扎完成,2#楼西单元13层墙柱钢筋绑扎,东单元12层内支模架搭设,3#楼20层内支模架搭设,7#楼17层顶板钢筋绑扎。



1.安厦公司罗总、徐总组织项目负责人及各专业工程师对带湖雅苑项目监理服务进行月度考核评分。

2.带湖雅苑组织召开监理周例会。

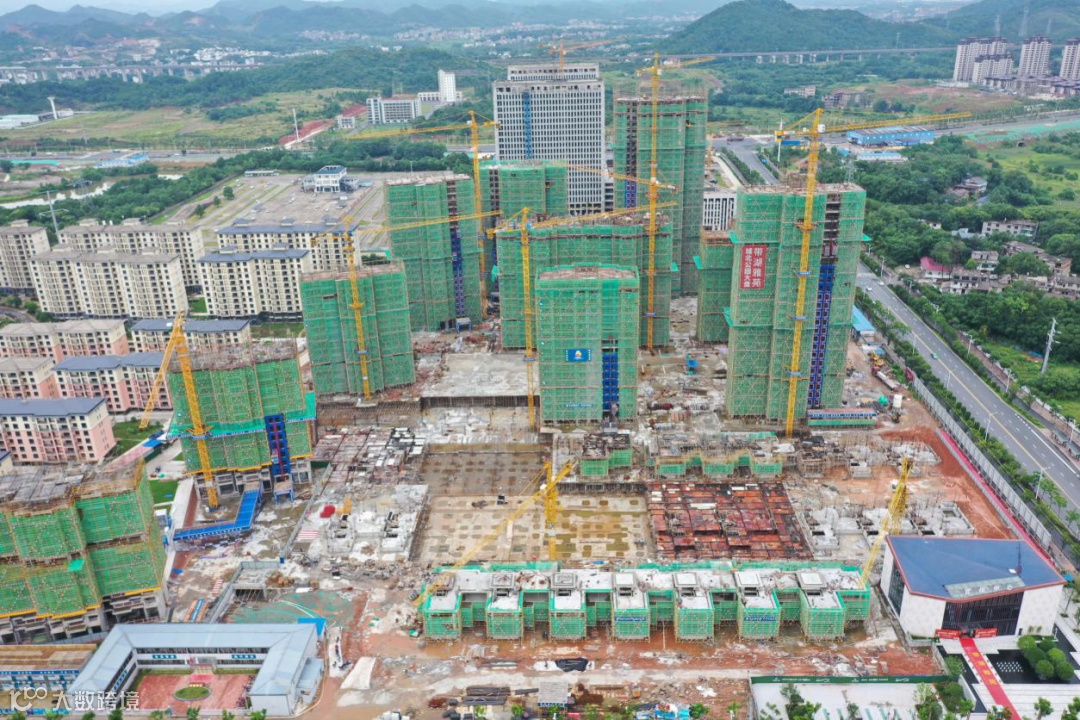

带湖雅苑项目现场
1、1#楼23层内架搭设;
2、2#楼33层顶板铺设模板;
3、3#楼23层顶板铺设模板;
4、4号楼东单元19层7月18日浇筑;西单元19层顶板钢筋绑扎;
5、5#楼17层外架悬挑施工;
6、6#楼17层顶板铺设;
7、7#楼19层墙柱钢筋合模内架搭设;
8、8#楼屋面花架梁铺设模板;
9、9#楼16层顶板钢筋绑扎;
10、10#楼15层墙柱钢筋绑扎外架搭设;
11、宾馆10层外架搭设,墙柱钢筋绑扎;
12、7#楼西侧负一层顶板铺设模板;
13、9#楼北侧侧负一层顶板钢筋绑扎;
14、12#楼1户、2户、3户二层顶板钢筋绑扎;
15、11号楼西侧负一层模板铺设;
16、6#楼南侧负一层模板铺设完成;
17、2#楼25层墙体砌筑,22层构造柱浇筑;
18、8#楼20层砌筑完成,18层构造柱浇筑完成,抹灰3层完成,10层附框安装;
19、1#楼15层砌筑,7层构造柱浇筑;3#楼16层砌筑,9层构造柱浇筑;
20、5#楼4层砌筑;
21、7#楼3层墙体砌筑;

上饶市安厦房地产开发有限公司
