安厦工作
进度周报
2020.3.23-2020.3.29
项目:智谷雅苑、带湖雅苑
一、会议强调全力抓好各项目工地疫情防控和复工复产工作。
1、疫情防控工作不可松懈:各项目工地应严格贯彻落实相关文件精神,作好疫情防控工作,加强人员管控、场所管理和物资储备,强化日常排查工作,及时消除隐患。
2、高度重视安全生产工作:各项目工地应始终保持“安全责任重于泰山”意识,对项目工人做好安全教育培训工作,并扎实开展安全生产检查工作,坚持不懈地抓好安全生产管理工作。
3、严格把控施工进度:各项目首期预售楼栋年底前应基本达到交房条件,督促各项目总包单位提前作好年度计划,并严格按照计划布置落实相关工作。
二、会议布置设备采购(招标)等相关要求。
1、对全国一线品牌的电梯进行市场调研,根据调研出的市场均价作为招标控制价,联合集团公司招标办启动公开招标。
2、对于发电设备,收集整理相关参数,并尽快启动公开招标,便于提前完成安装。
3、除去单一来源及符合子公司自主采购的项目,需联合集团公司招标办通过集团公众号挂网进行公开采购。
4、尽快落实看房通道整体建设工作的公开挂网工作。
三、会议安排销售相关事宜。
1、预售证:继续与市政府积极对接沟通相关工作。
2、安厦云:尽快规范整理相关比选手续,本月31号前投入使用。
在建项目

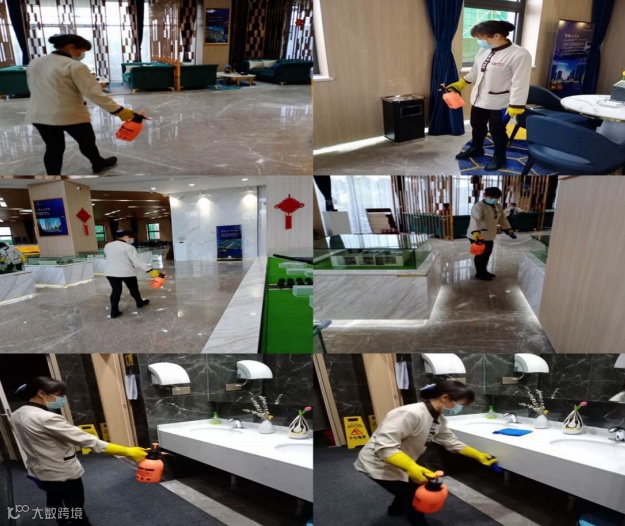

3.智谷雅苑售楼部按照相关疫情防控要求,每日对各处进行消毒工作,并对来访人员进行体温测量、登记、消毒等工作。

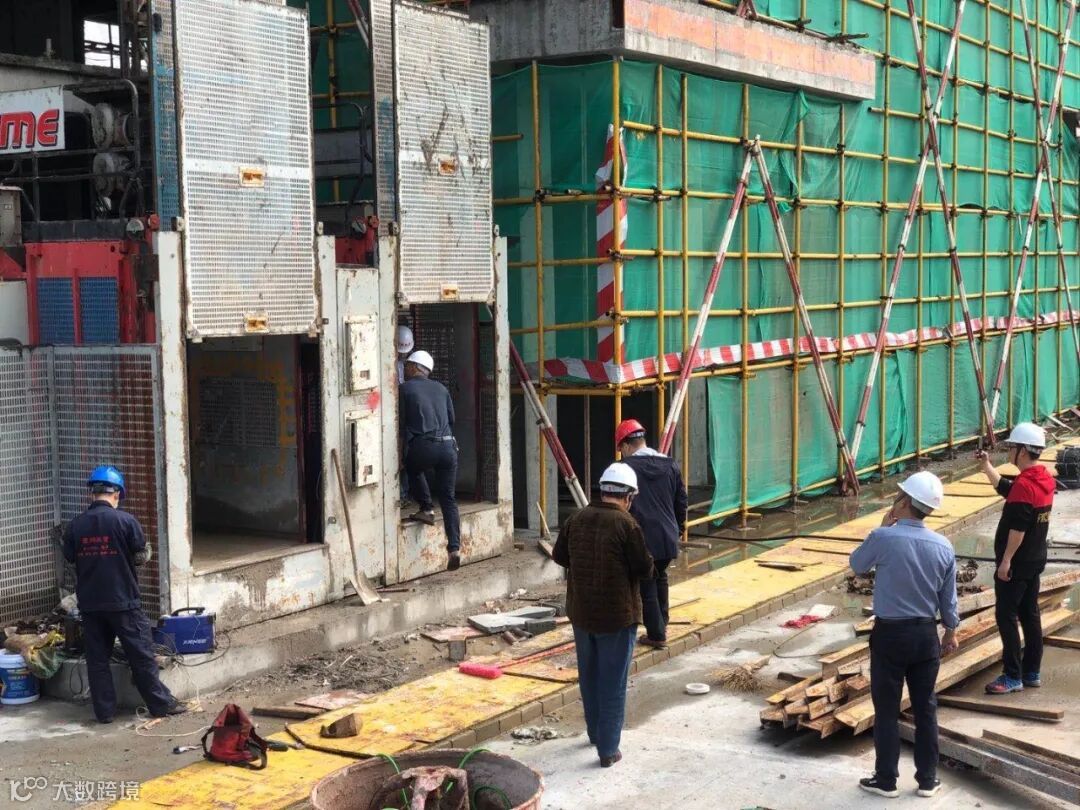

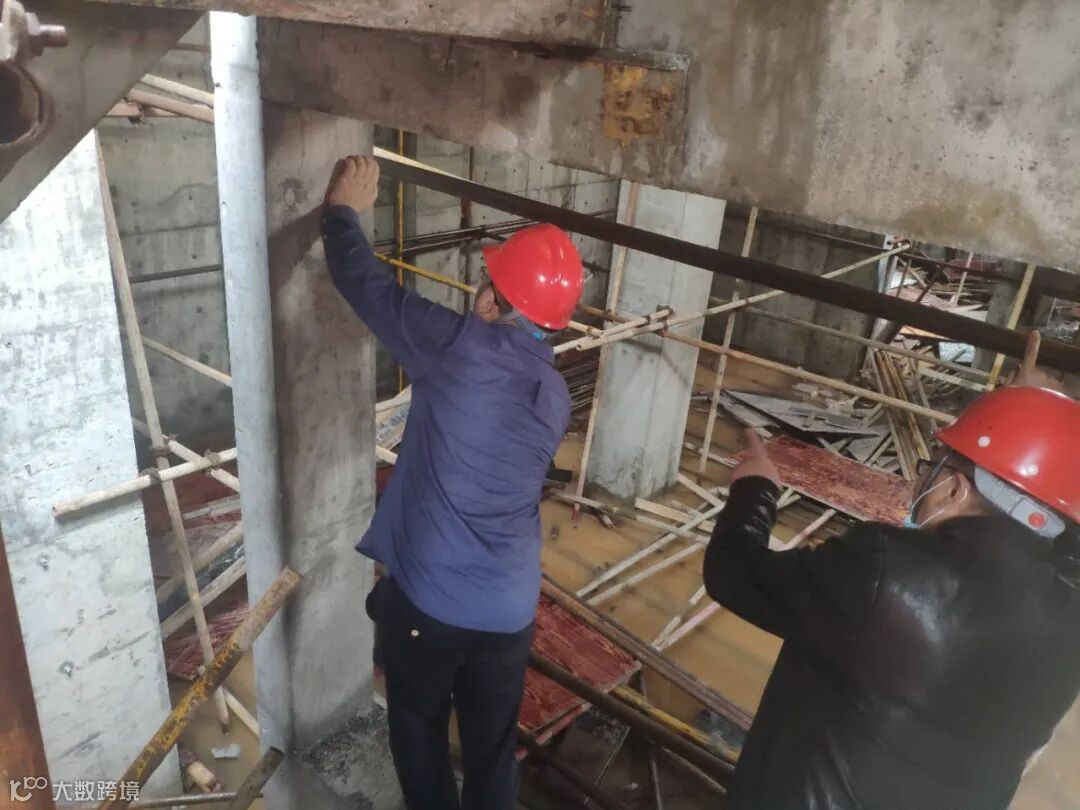

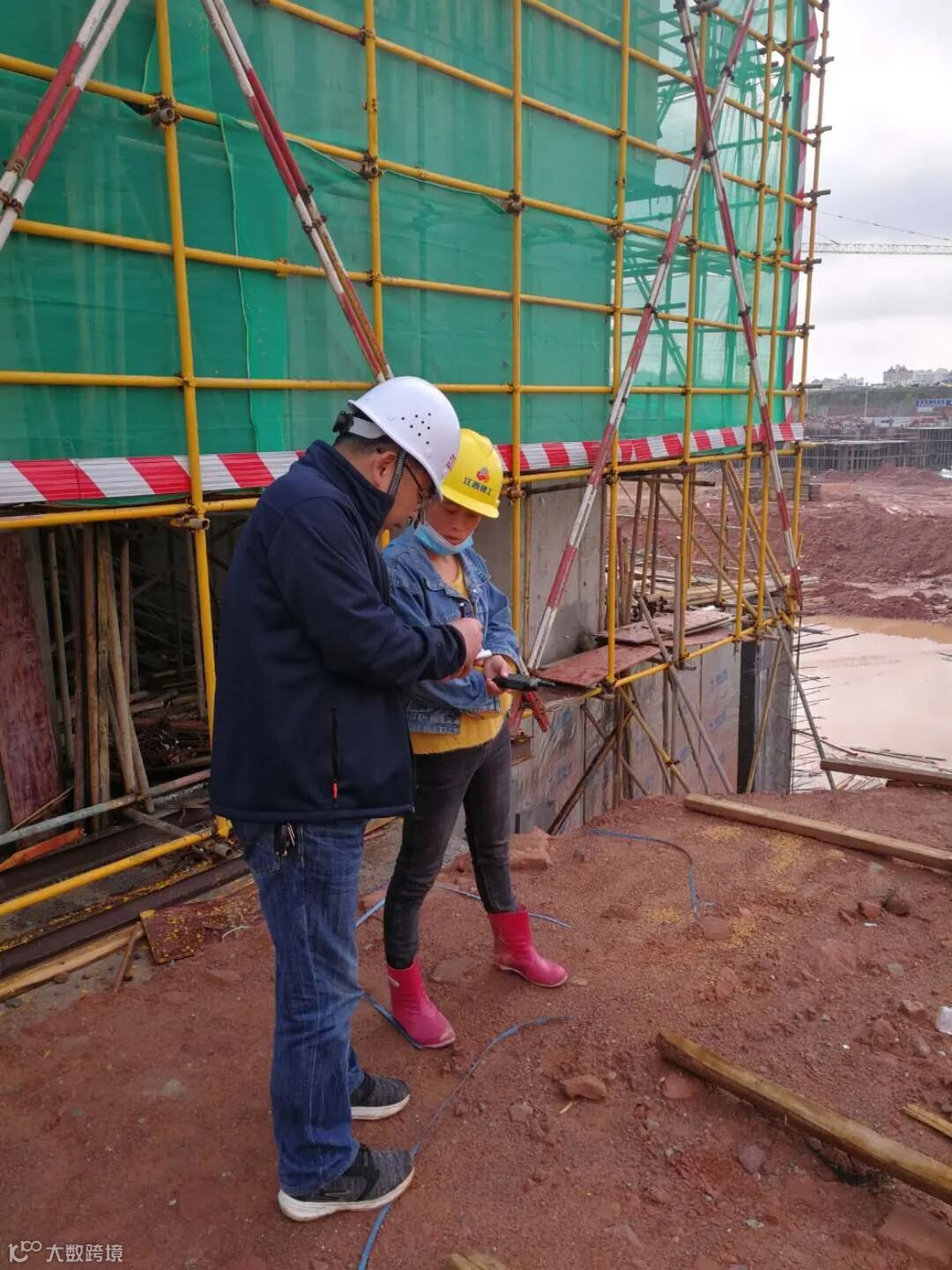

1.带湖雅苑项目参建各方进行月度安全大检查。

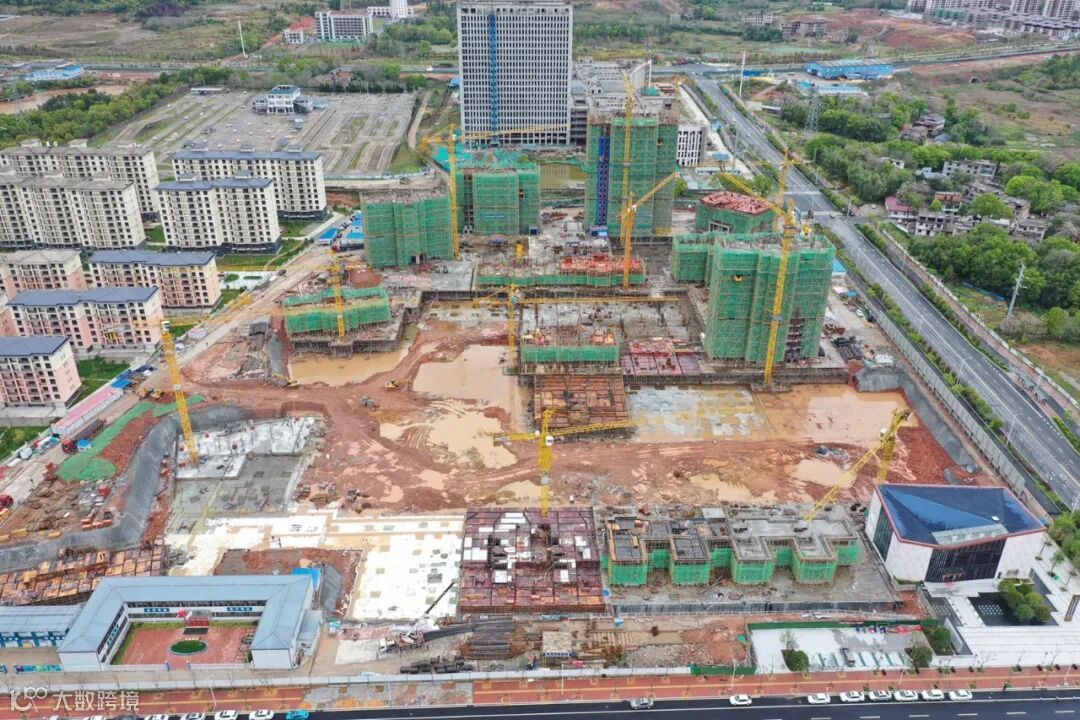

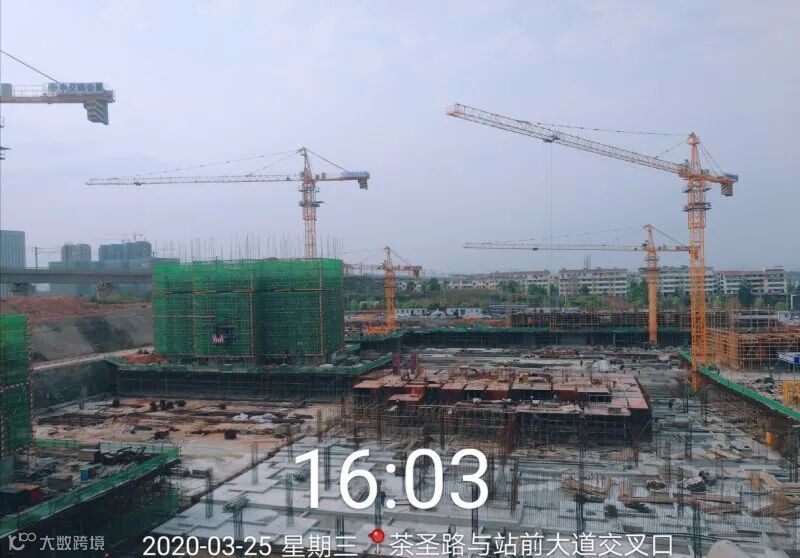

2.带湖雅苑:
①宾馆3层顶板钢筋绑扎;

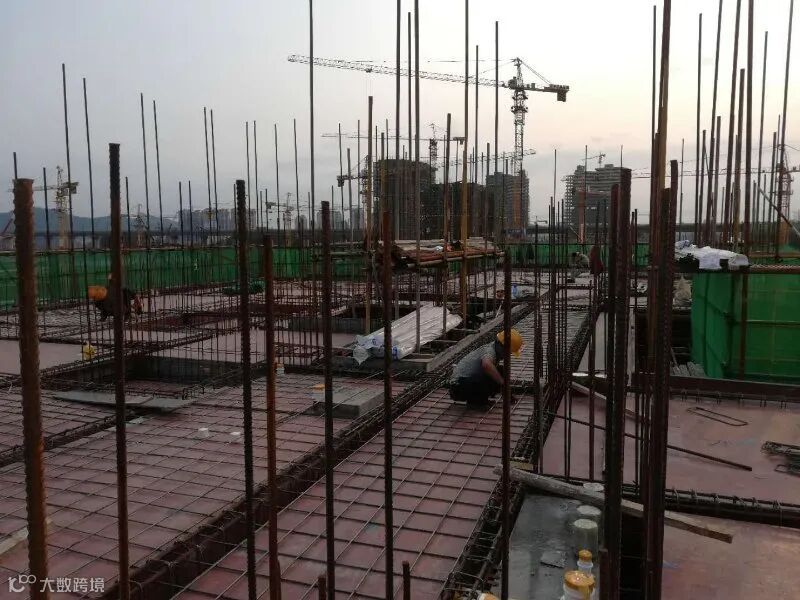

②1号楼9层楼板混凝土浇筑;
③2号楼18层墙柱钢筋绑扎;
④3号楼9层楼板混凝土浇筑;
⑤4号楼东单元2层顶板支模;西单元2层墙柱钢筋绑扎;
⑦6号楼2层顶板钢筋绑扎;
⑧7号楼2层顶板支模;
⑨8号楼14层墙柱钢筋绑扎;
⑩ 9号楼负一层墙柱钢筋绑扎;

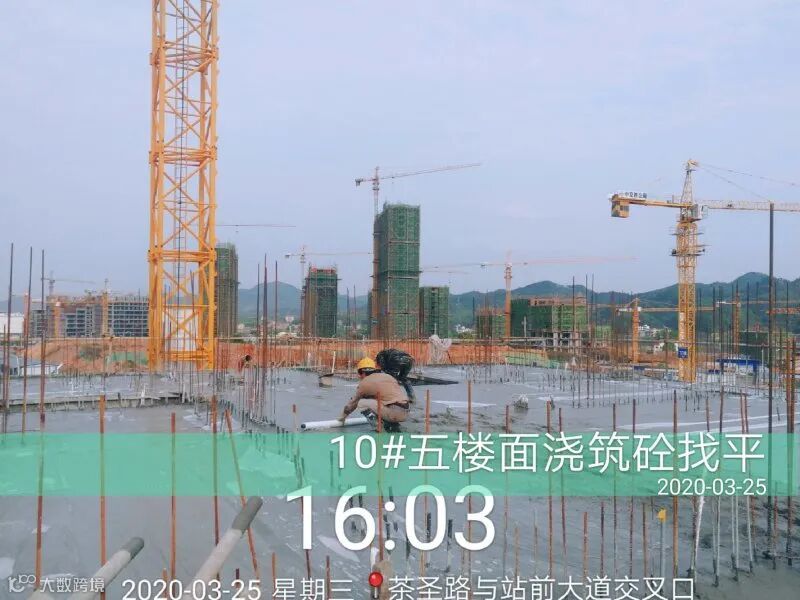

⑪10号楼负一层顶板钢筋绑扎;
⑫11号楼负一层顶板钢筋绑扎,周边地库防水卷材铺设;
⑬16号排屋施工闷顶层;

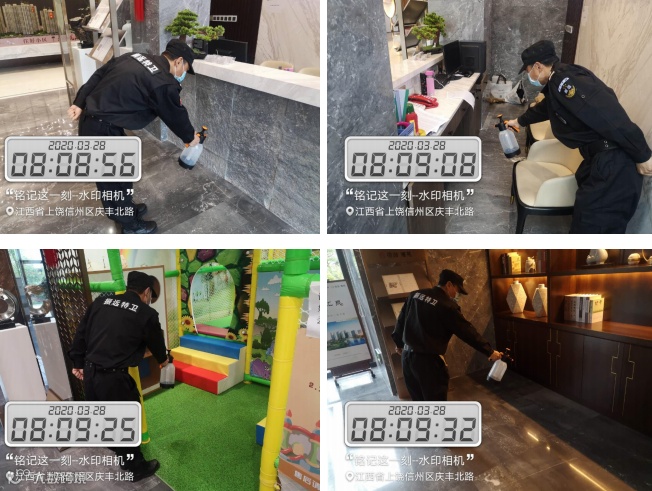

3.带湖雅苑售楼部按照相关疫情防控要求,每日对各处进行消毒工作,并对来访人员进行体温测量、登记、消毒等工作。


上饶市安厦房地产开发有限公司
