安厦工作
进度周报
2019.04.29-2019.05.05
项目:智谷雅苑、带湖雅苑

一、会议中刘总布置安排本周安厦房地产公司各项目须完成工作任务:
⑴智谷雅苑项目:
①、全力以赴推进项目土方外运工作。
②、质监、安监、施工许可并联办理,五方责任主体材料提前告知相关单位准备好。
③、施工许可证办理完毕后,项目售楼部先期开建并进行倒排计划设置土建完工节点、室内装饰装修完成节点、项目沙发模型制作、外围景观绿化节点,9月中旬交付销售代理公司使用。
④、5号地块桩基施工开始后,要求设计院相关专业人员进行驻场。
⑵带湖雅苑项目:
①、全力以赴推进项目土方外运工作。
②、质监、安监、施工许可并联办理,五方责任主体材料提前告知相关单位准备好。
③、施工许可证办理完毕后,项目售楼部先期开建并进行倒排计划设置土建完工节点、室内装饰装修完成节点、项目沙发模型制作、外围景观绿化节点,9月中下旬交付销售公司使用。
④、桩基试验桩已进场并开始进行桩基试验桩施工,上报集团招标办申请项目桩基检测招标工作。
⑤、跟进项目部临时板房设施搭建工作。
二、刘总强调在集团开展“增强员工危机意识,助推企业长远发展”大讨论中,安厦公司全体员工须高度重视,并积极参与,找不足,找差距。
三、积极主动配合全市创卫工作开展,制定创卫工作方案,罗列各参建单位主要职责进行分工明细,到岗到责,监理单位对创卫每日台账进行登记记录,上传项目创卫工作群。按照建设主管部门要求抓好安全生产工作。
安排五一节假日期间项目工地值班表。
在建项目

1.集团副总刘荣富至安厦智谷雅苑项目现场检查指导工作。
2.集团公司董事长胡董,集团公司总经理助理谢总,集团公司总工刘总等领导本周至智谷雅苑项目现场检查指导工作。

3.五一假日期间,集团副总刘荣富至智谷雅苑项目现场检查施工进度。强调就天气晴朗加紧土石方外运工作,项目施工现场要按照上饶市创卫工作相关要求保持现场卫生等相关事宜。

4.智谷雅苑项目现场按上饶市创卫工作要求,本周持续保持项目施工现场卫生清洁工作。

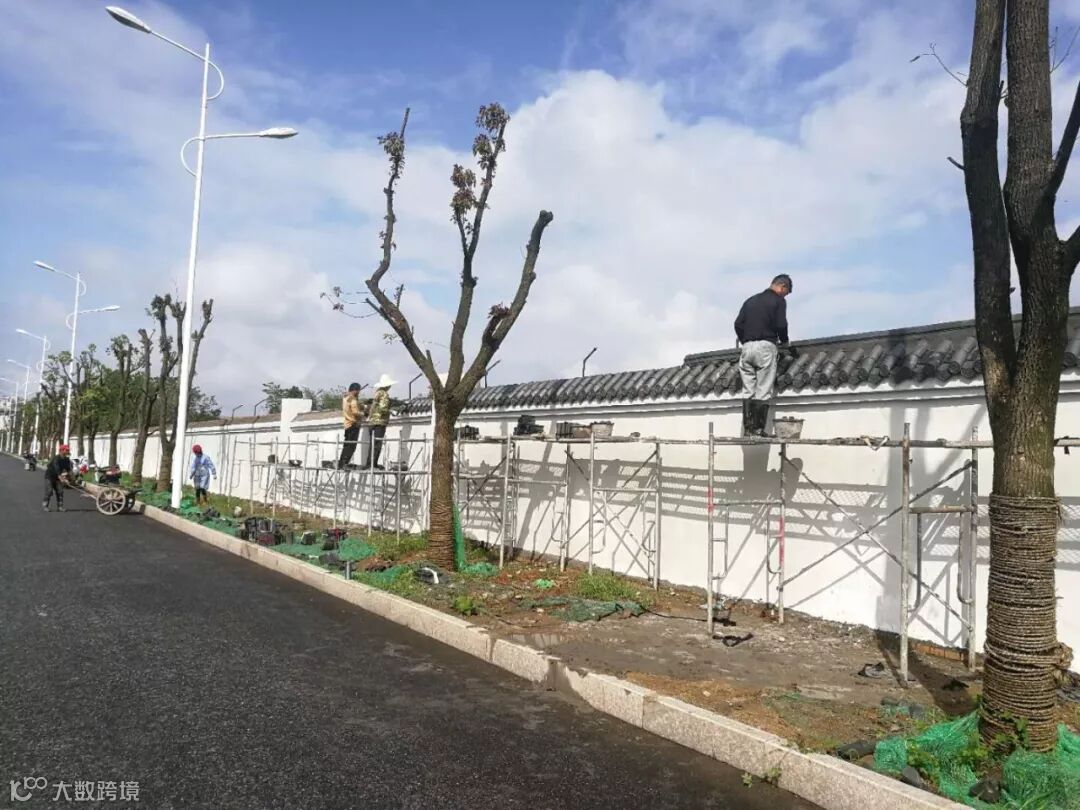

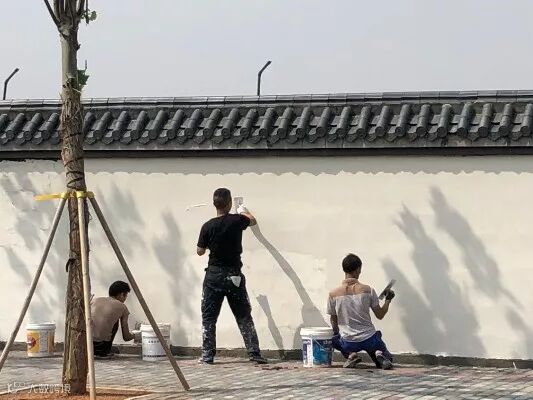

5.智谷雅苑项目本周临时围墙压顶挂瓦、东面围墙粉刷工作持续进行中。

7.智谷雅苑项目西地块本周土石方破碎工作持续进行中。

8.智谷雅苑项目本周土石方外运工作持续进行中,本周出土约2683车,其中软岩外运467车约7000方,淤泥外运2216车,约3.3万方。(04.29-05.04)

1.集团副总刘荣富至安厦带湖雅苑项目现场检查指导工作。
2.集团公司董事长胡董,集团公司总经理助理谢总,集团公司总工刘总等领导本周至带湖雅苑项目现场检查指导工作。
3.五一假日期间,集团副总刘荣富至带湖雅苑项目现场检查施工进度。强调就天气晴朗加紧土石方外运工作,项目施工现场要按照上饶市创卫工作相关要求保持现场卫生等相关事宜。

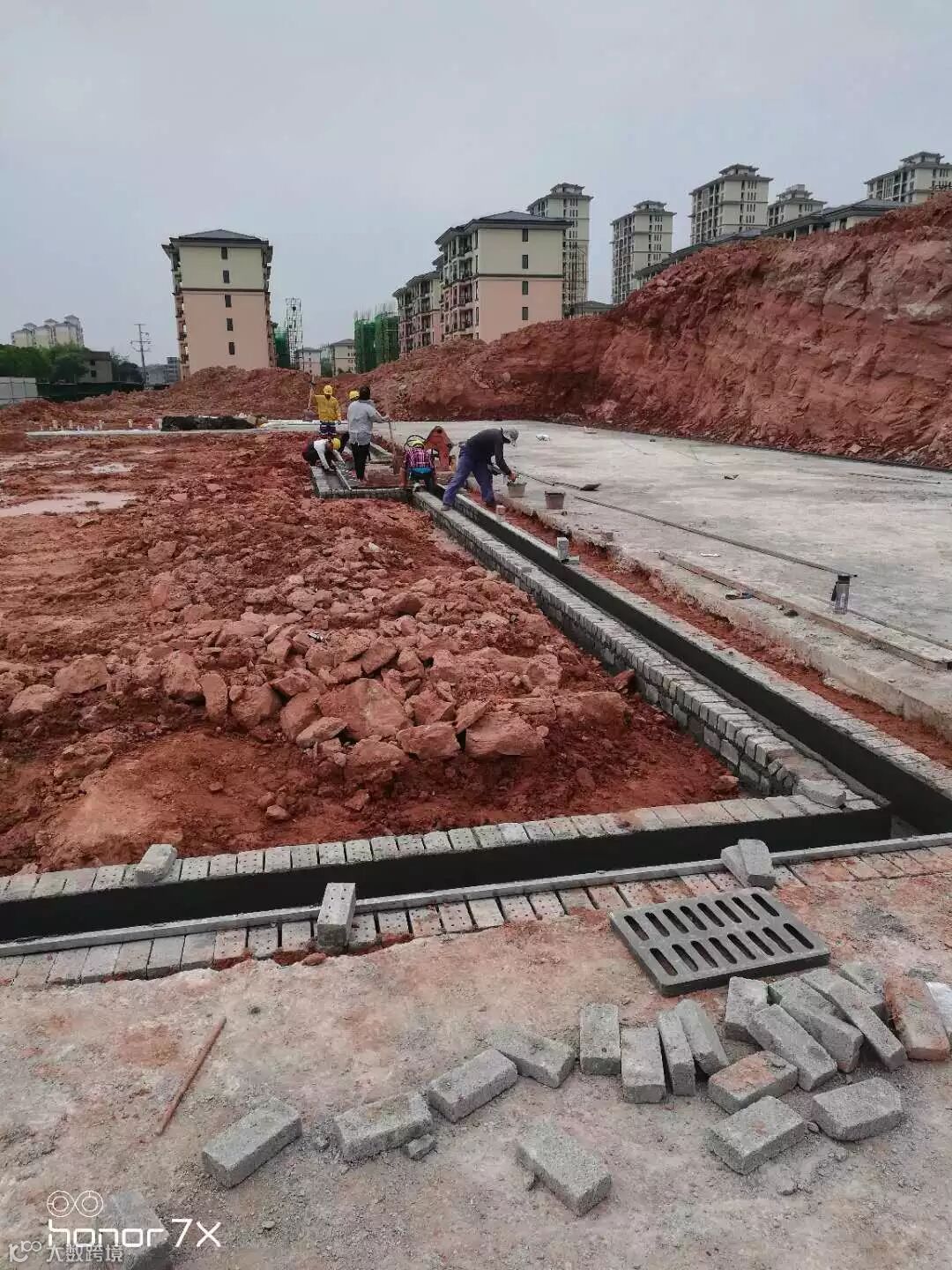

5.带湖雅苑项目现场本周协同监理单位、地勘单位、设计单位、施工单位共同进行试桩成孔检测。

6.带湖雅苑项目现场本周场内清淤平整工作持续进行中。

7.带湖雅苑项目现场本周临时板房基础施工持续进行中。

上饶市安厦房地产开发有限公司
