安厦工作
进度周报
2019.09.23-2019.09.29
项目:智谷雅苑、带湖雅苑

一、会议中刘总布置安排本周各项目须完成工作任务,确保工程进度;
(一)智谷雅苑项目:
1、跟进项目土方外运工作。
2、跟进项目8#、9#楼的施工进度,督促总包按照倒排计划施工,跟进督促售楼部36#楼的装修工程实施计划,并强调售楼部装修风格须统一。
3、桩基检测建议由建设方、监理方、施工方三方确定的检测定位桩后,交付给检测单位进行检测。
4、36#楼(售楼部)外立面幕墙二次设计、施工必须与报规的效果图相符、需核对一下,如有优化变动、则需报规划备案、以利于竣工验收。
(二)带湖雅苑项目:
1、跟进项目土方外运工作。
2、跟进项目2#、8#楼的施工进度,督促总包按照倒排计划施工,跟进督促售楼部装修工程实施计划,并强调售楼部装修风格须统一。
3、2#楼沉降观测每层浇筑砼后、要按施工验收规范要求进行观测、并做好记录。
4、配套用房(售楼部)外立面幕墙二次设计、施工必须与报规的效果图相符、需核对一下,如有优化变动、则需报规划备案、以利于竣工验收。
二、会议中刘总再次强调安全第一,各项目基坑支护及时跟进并做好边坡支护,做好安全隐患排查,确保安全生产。
三、抓好质量管理,熟悉图纸、施工规范,做好事前控制工作、对各项目的原材料,如防水材料、水管、电缆电线等,按照总包、监理、建设三方投票结果选定品牌,严格督促总包按选定品牌材料施工,确保工程质量;
四、继续跟进对接沙盘制作公司,确定两项目的沙盘制作规模与比例,进行多家规范比选;
五、国庆房交会展位宣传,展示国资形象和各项目楼盘信息,并督促制作公司出具制作费用清单及可达预期效果以便上经管会确定;
六、迎70周年庆,继续做好“打非治违百日行动”安全生产工作,各责任主体单位做好值班表。
七、九月份是国家住建部对江西省进行质量安全及建筑市场行为监督检查,迎国检相关工作请各责任主体单位做好相关前置工作。
八、创国卫工作继续跟进,按照集团公司要求,坚持高度重视、严加管理、保持创卫卫生工作到位。

在建项目


url="https://mmbiz.qlogo.cn/mmbiz_jpg/xghBZwSMiaQQOcxXwLGmhhV1Laovder0aJibusrxkTRTlj9hPKB3HUAWFUeaqImRGT2Aib54LrXQ8Jqq8OYOvFRTA/0?wx_fmt=jpeg" data-cropselx1="0" data-cropselx2="512" data-cropsely1="0" data-cropsely2="384" data-ratio="0.75" data-s="300,640" data-src="https://cdn.10100.com/content/20251218/4cde184e-3a16-4c30-9ae7-9a4b9ced32b9.png" data-type="jpeg" data-w="800" style="width: 512px;height: 384px;" src="https://cdn.10100.com/content/20251218/4cde184e-3a16-4c30-9ae7-9a4b9ced32b9.png">

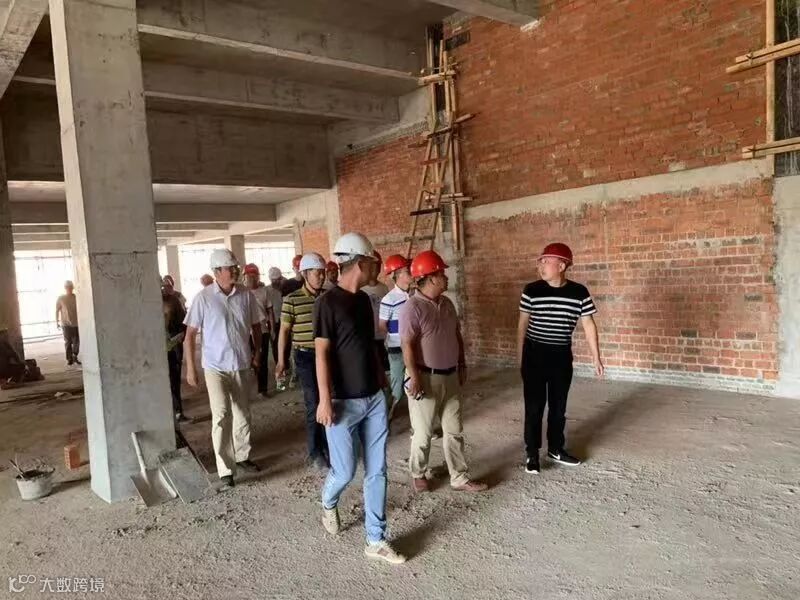

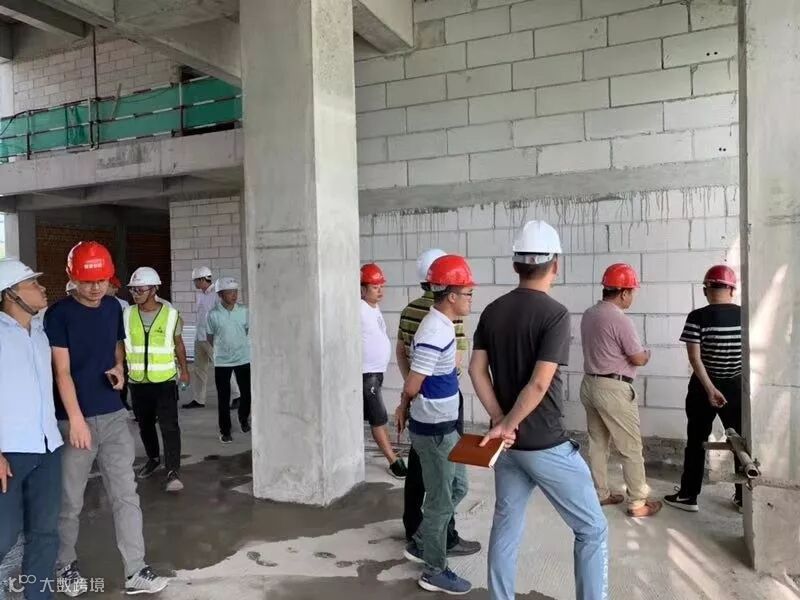

3.智谷雅苑项目部组织地勘、设计、监理、总包及高铁建设交通局质监站对智谷雅苑项目3#、12#、43#楼进行基槽验收。



4.智谷雅苑项目部组织销售代理、总包、并邀集团工程管理部听取设计汇报景观及智能化方案会。

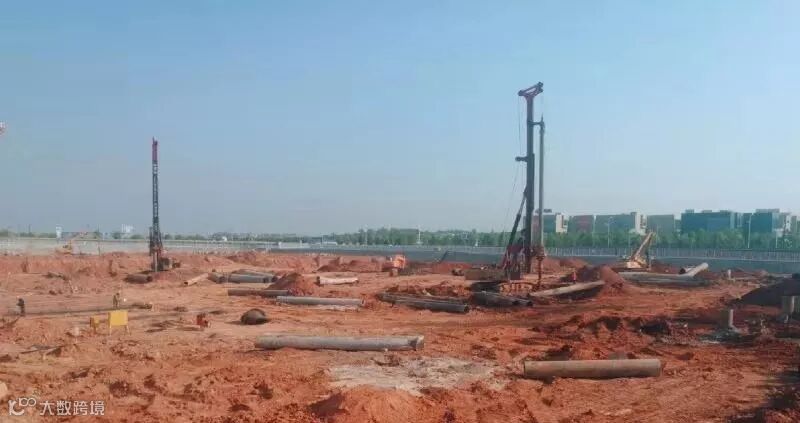

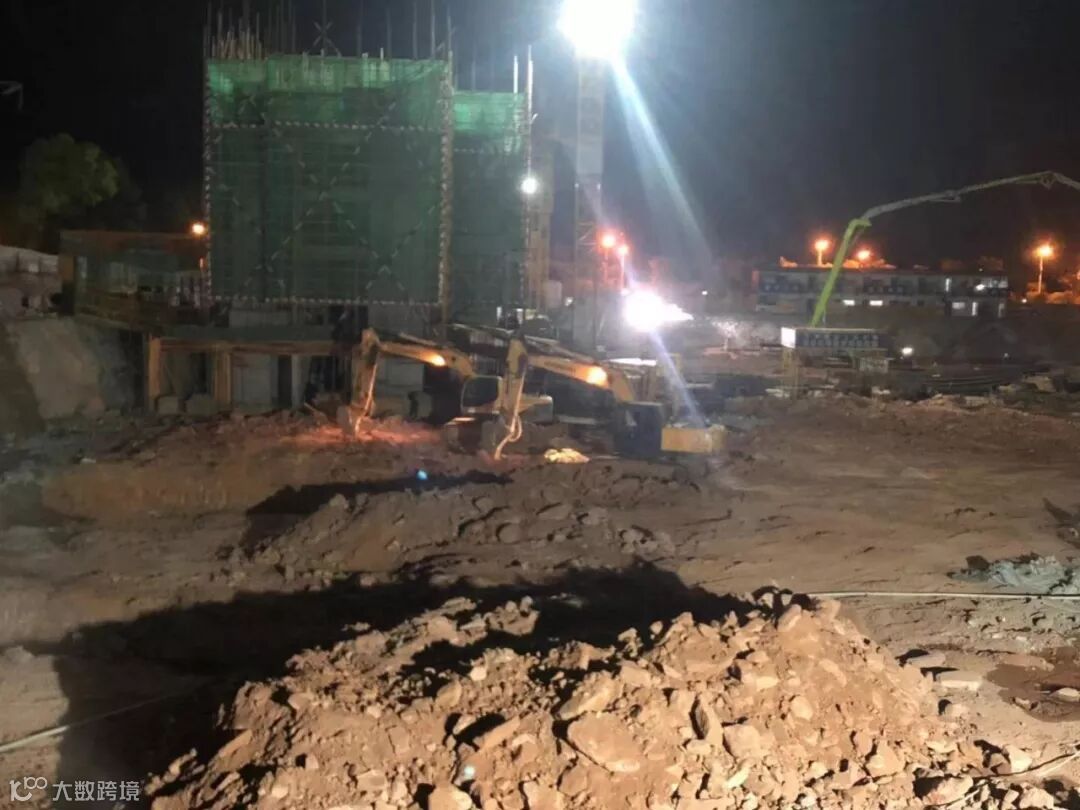

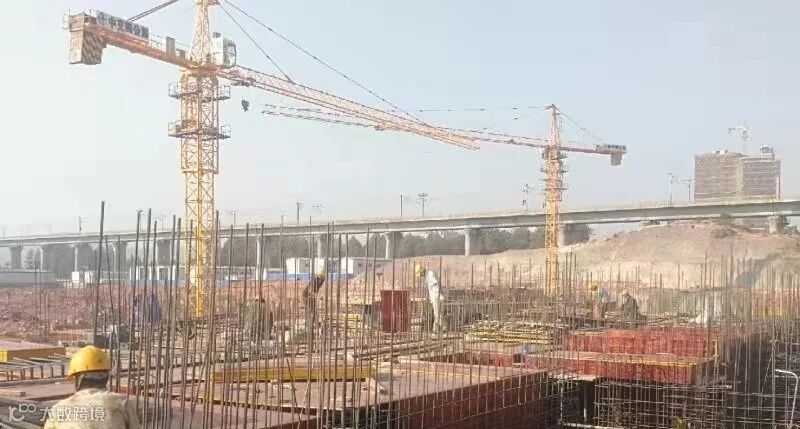

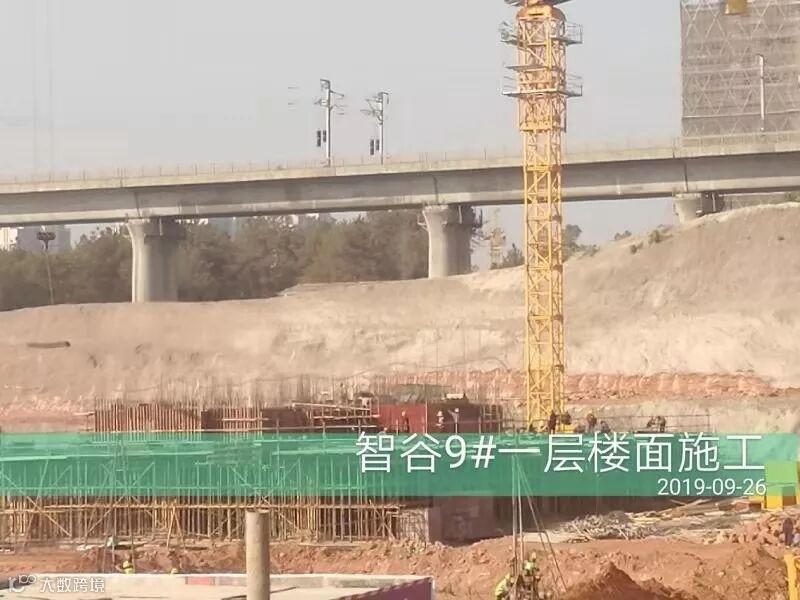

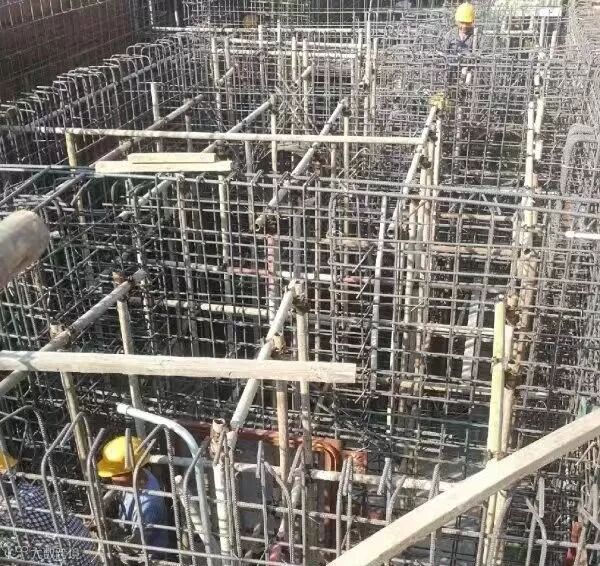

5.智谷雅苑项目现场本周:东地块各工序有序施工;西地块8#一层楼面模板、剪力墙筋绑扎及人地下室人防施工;9#一层楼面各工序施工;11#桩基静载检测等工作有序进行中。

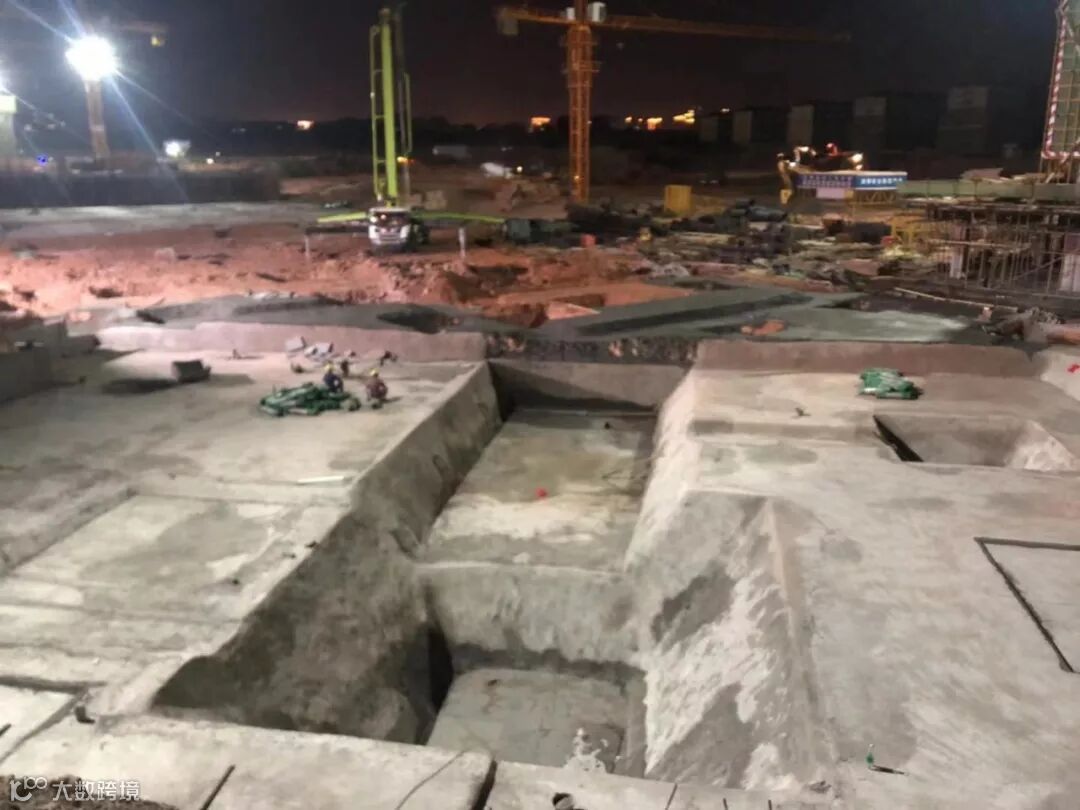

6.本周智谷雅苑项目每日对现场终孔进行可视化验收。

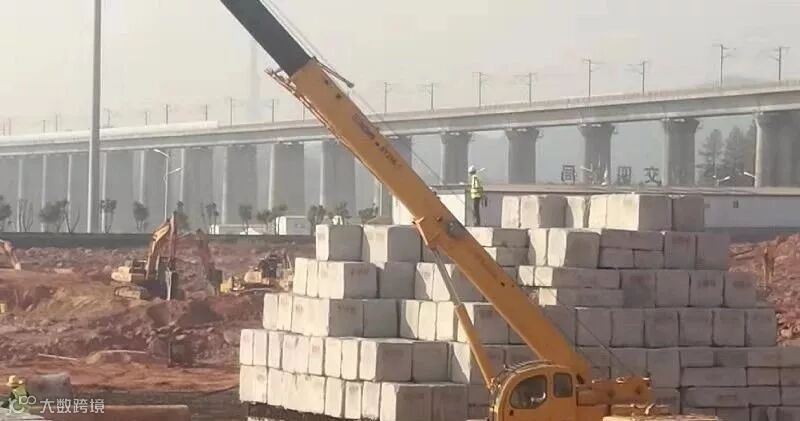

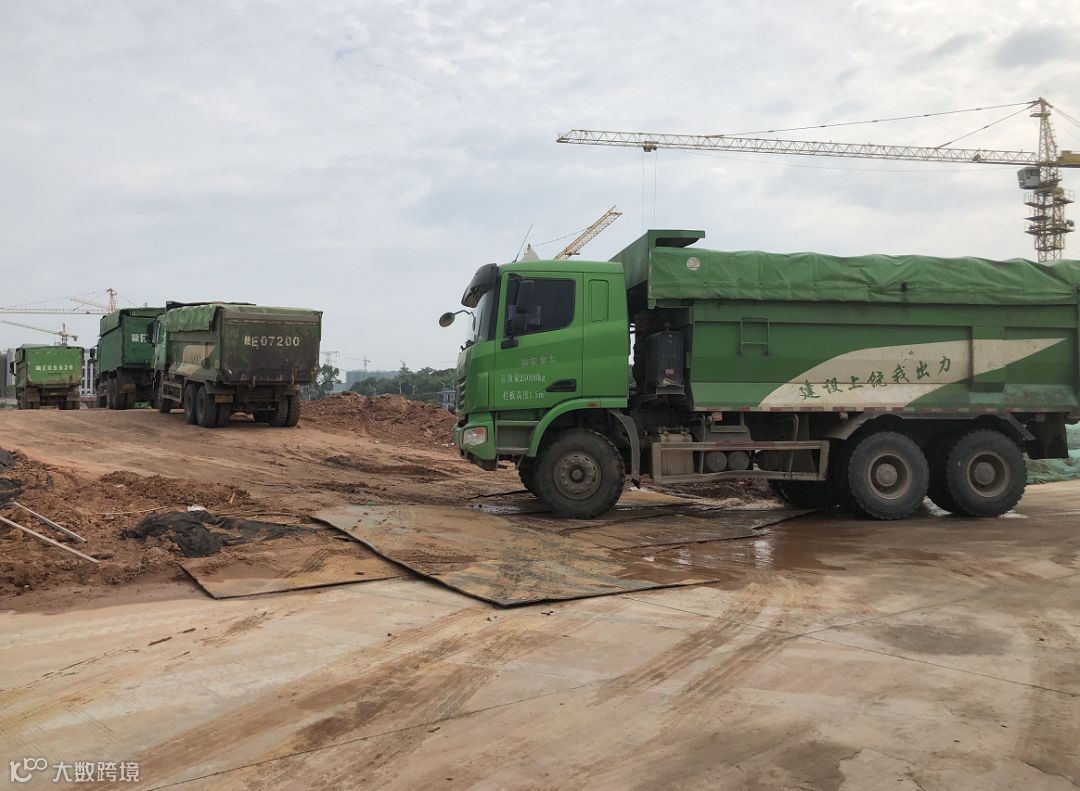

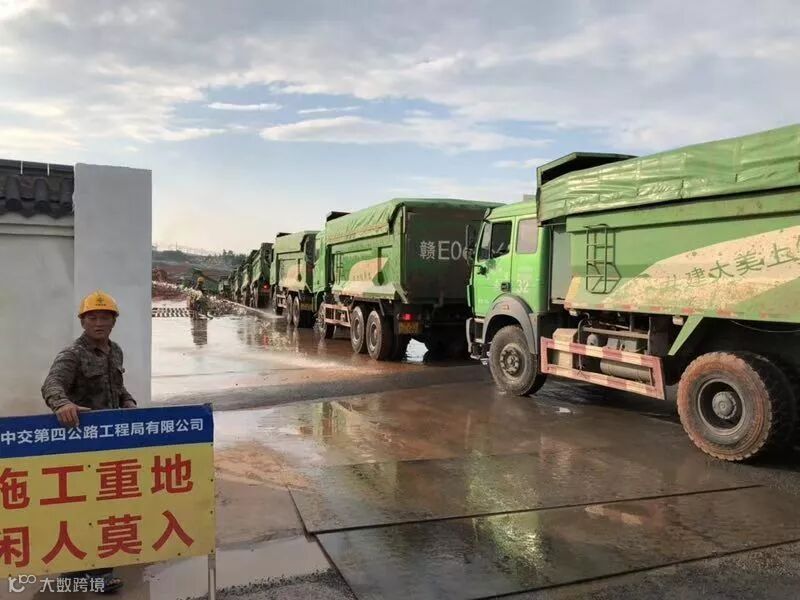

7.智谷雅苑项目本周土石方外运2962车,约4.4万方。(09.22-09.28)

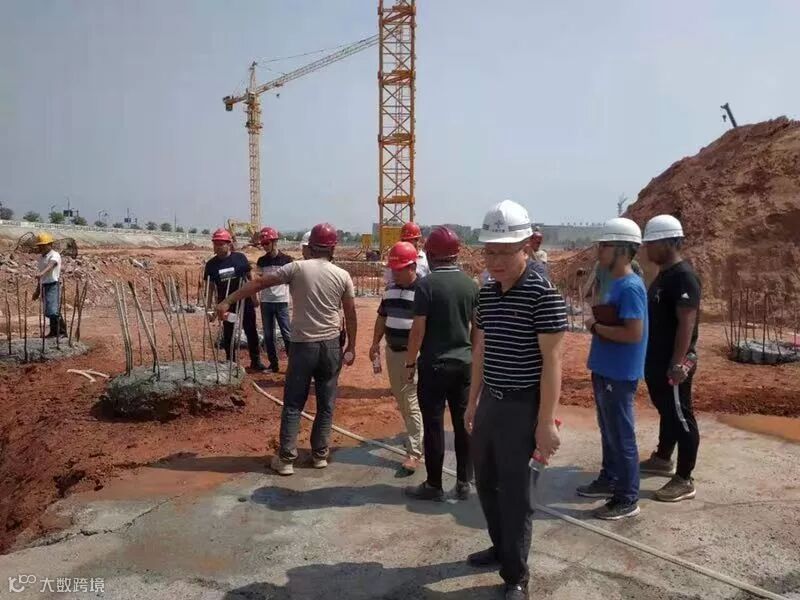

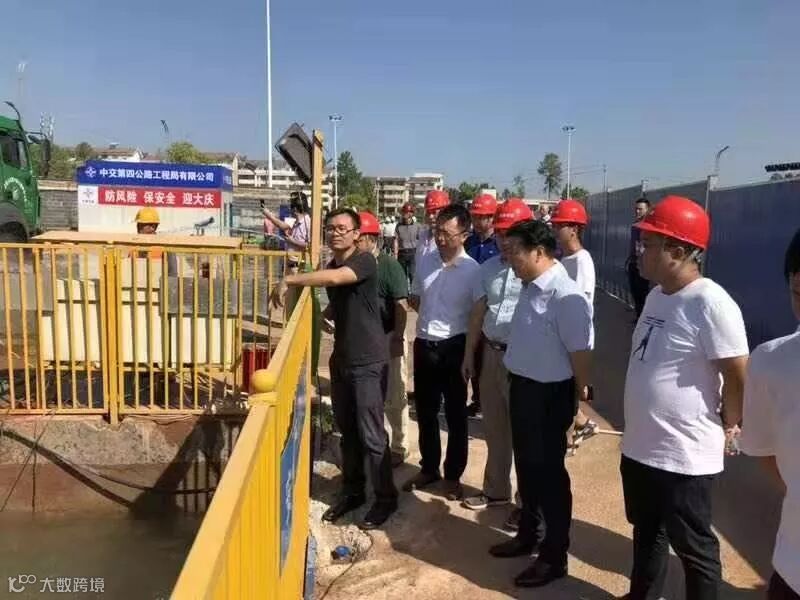

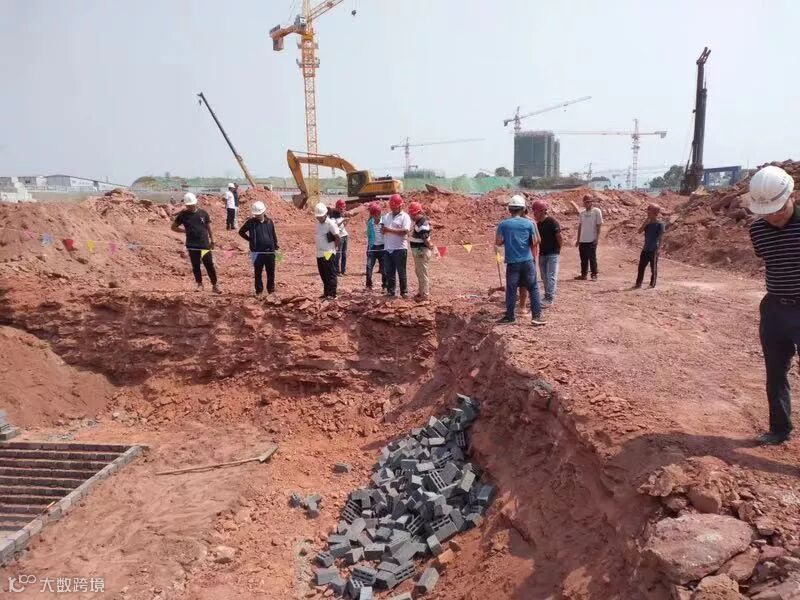

1.集团副总刘荣富至带湖雅苑项目现场检查指导工作。
2.带湖雅苑项目本周配套用房主体验收。



3.带湖雅苑项目组织国庆节前安全生产大检查。

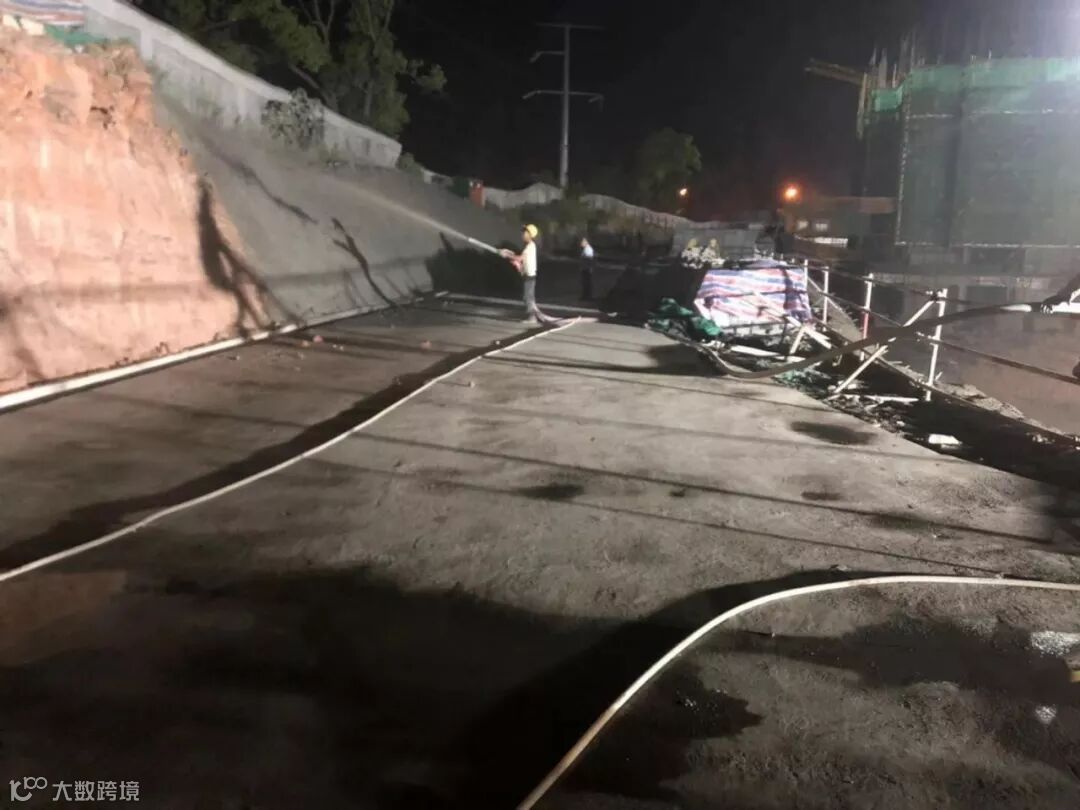

4.带湖雅苑项目本周:9号楼北侧土方外运;2号楼四层顶板支模;1号楼边坡护坡喷浆支护;宾馆基坑铺贴卷材防水等工作有序进行中。



5.带湖雅苑项目本周土石方外运2553车,约4.1万方。(09.22-09.28)

上饶市安厦房地产开发有限公司
