安厦工作
进度周报
2019.11.04-2019.11.10
项目:智谷雅苑、带湖雅苑
一、会议中刘总布置安排本周各项目须完成工作任务,确保工程进度;
(一)智谷雅苑项目:
1、跟进项目土方外运工作。
2、跟进项目8#、9#楼的施工进度,跟进售楼部36#楼装修工程施工进度。
(二)带湖雅苑项目:
1、跟进项目土方外运工作。
2、跟进项目2#、8#楼的施工进度,跟进售楼部装修工程施工进度。
3、预售证办理本次先报2号楼材料,月底上报8号楼材料。
二、各项目开会拟定交房标准,并对接住建局了解相关政策要求。
三、各项目使用的材料品牌要求为前十品牌,并且是五年之内相关权威机构进行评选的十大品牌。
四、加强工地的安全文明施工,现场需增加一些醒目的安全文明标语,对外访人员进场必须进行登记佩戴安全头盔等。
五、两个项目每天按创卫表格要求巡查,并及时反馈实际情况,做好6个100%落到实处!

在建项目




3.智谷雅苑项目现场本周:
①售楼部装饰中:
②7#,11#,45#,46#,47#底板防水制作中;

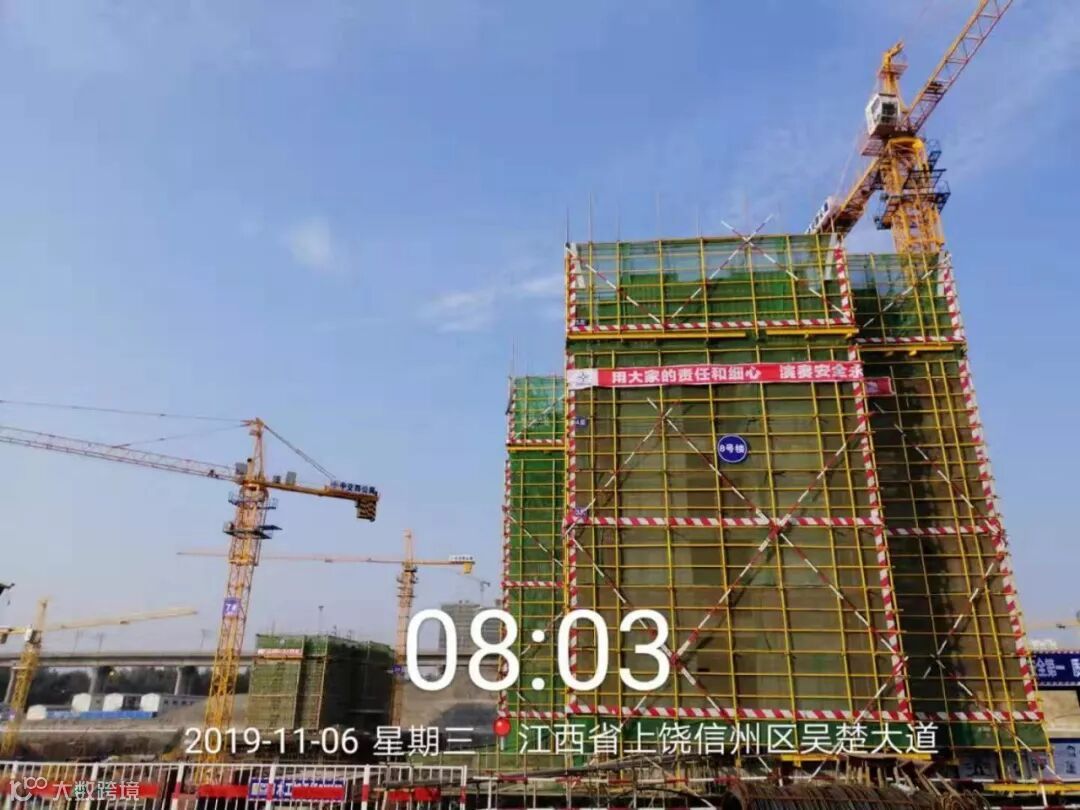

③8#,9#的6层底板制中

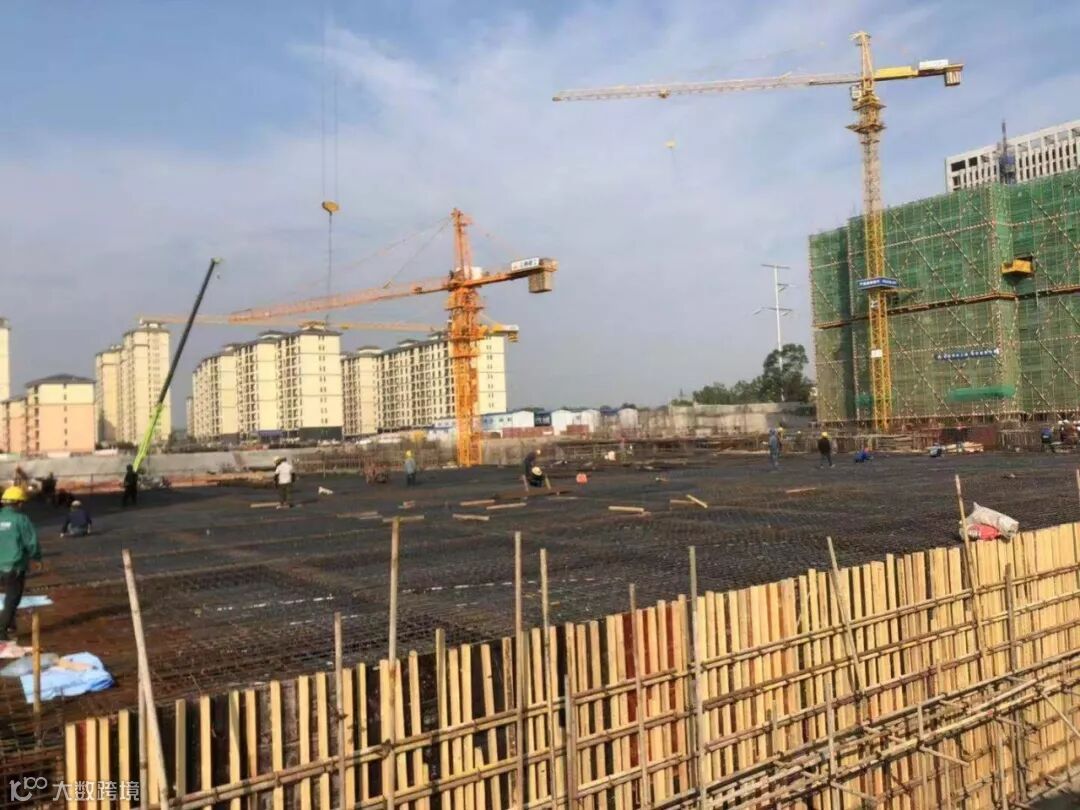

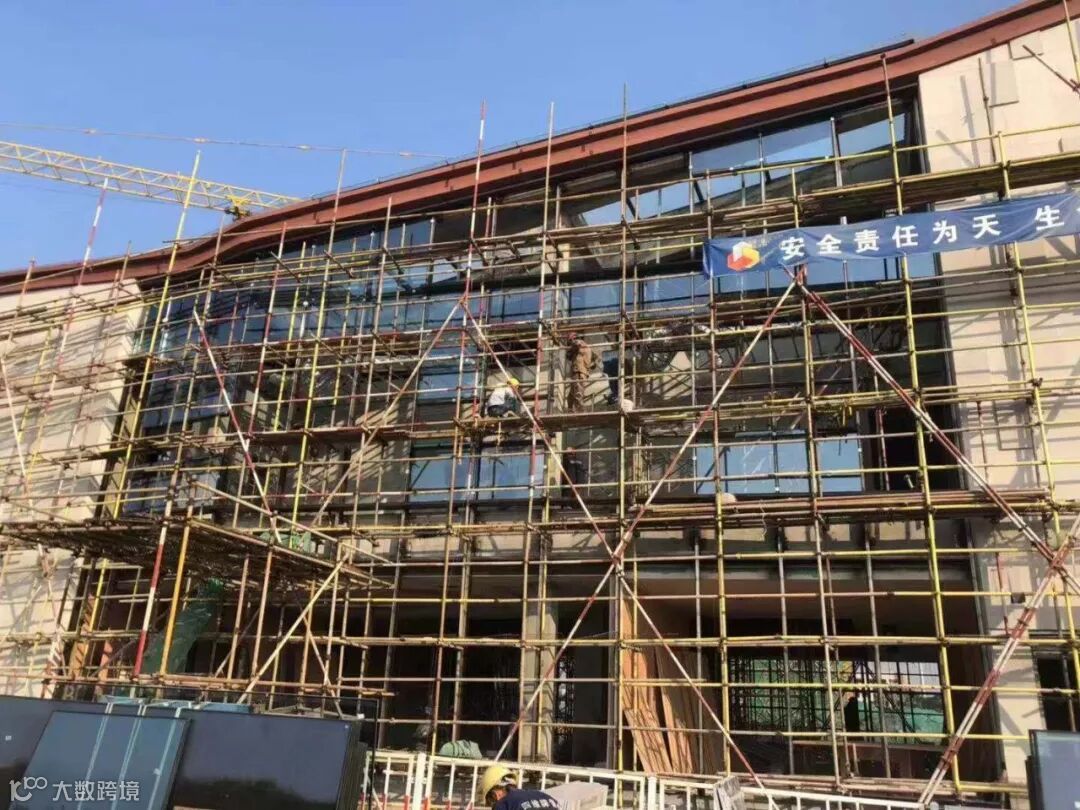

④43#一层支模架中,13#地下室支模架中

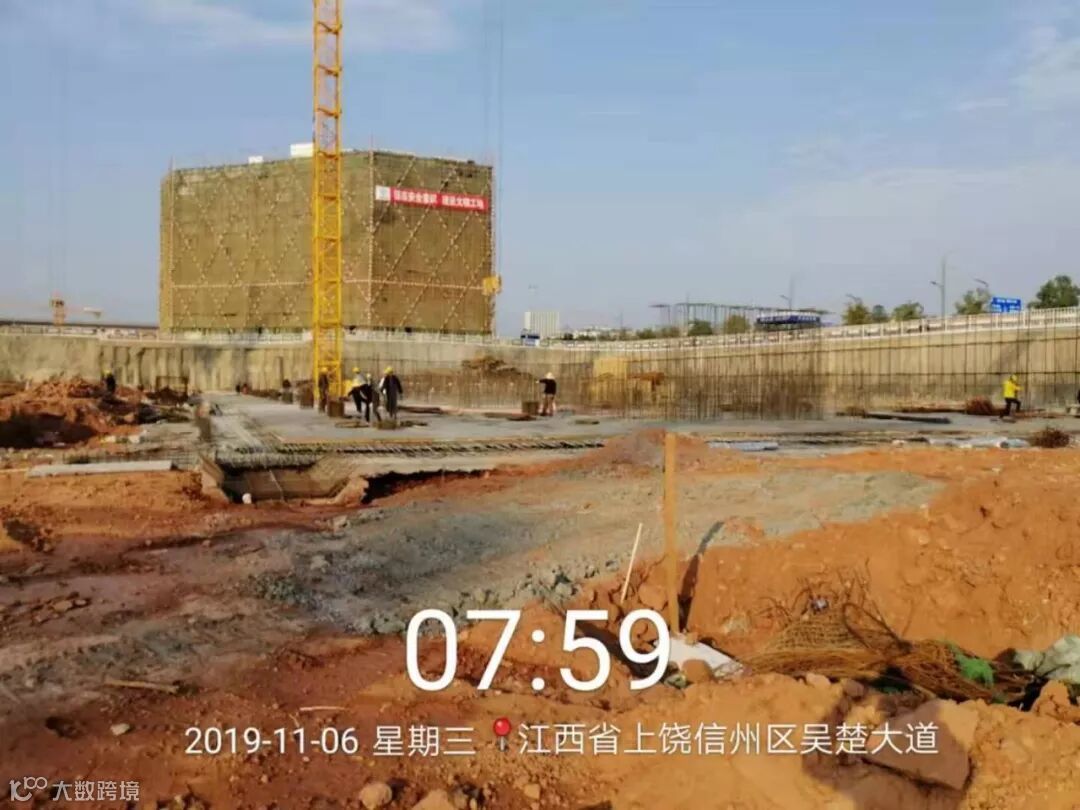

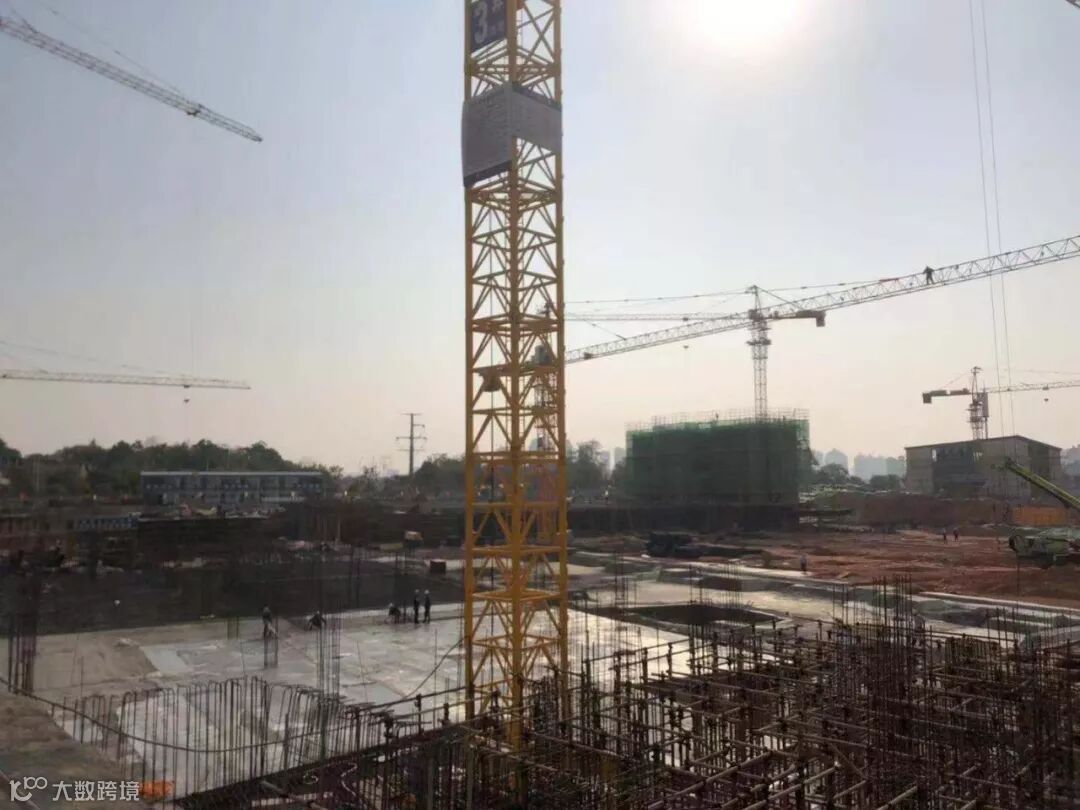

⑤40#,12#地下室底板筋制作中
⑥41#,42#钻芯检测
⑦别墅区静载试验
⑧20.21.25.26#砖胎模制作等工作安全有序施工中。

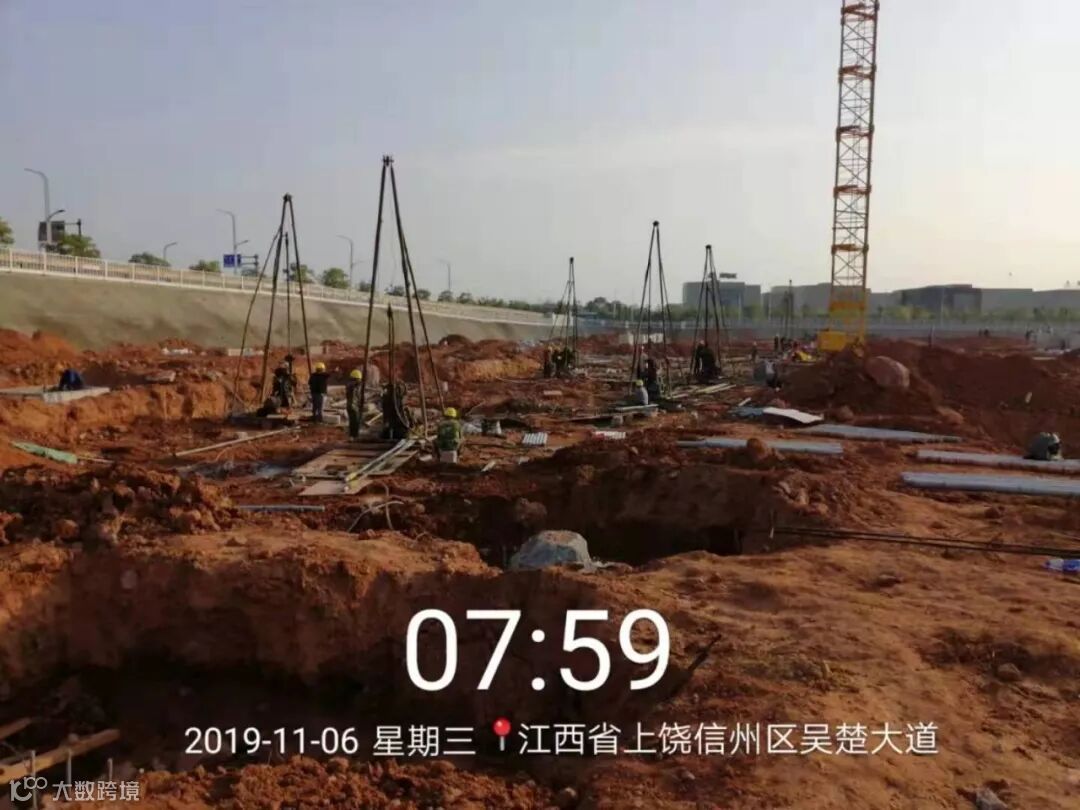

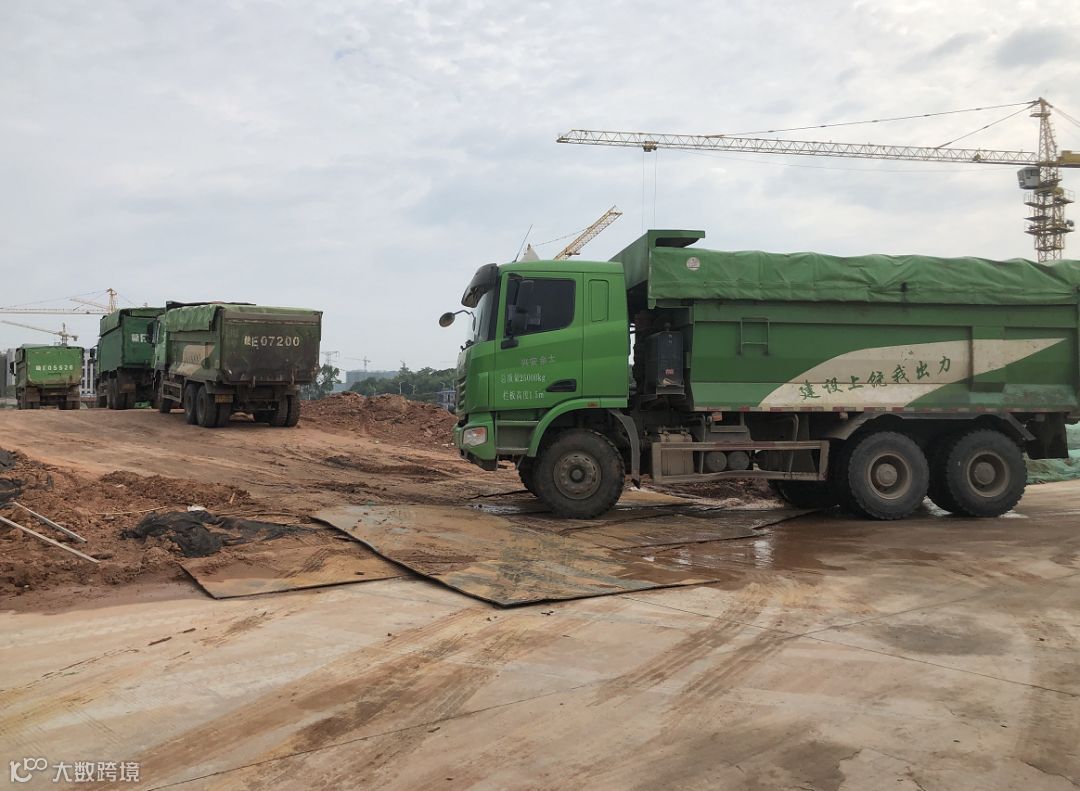

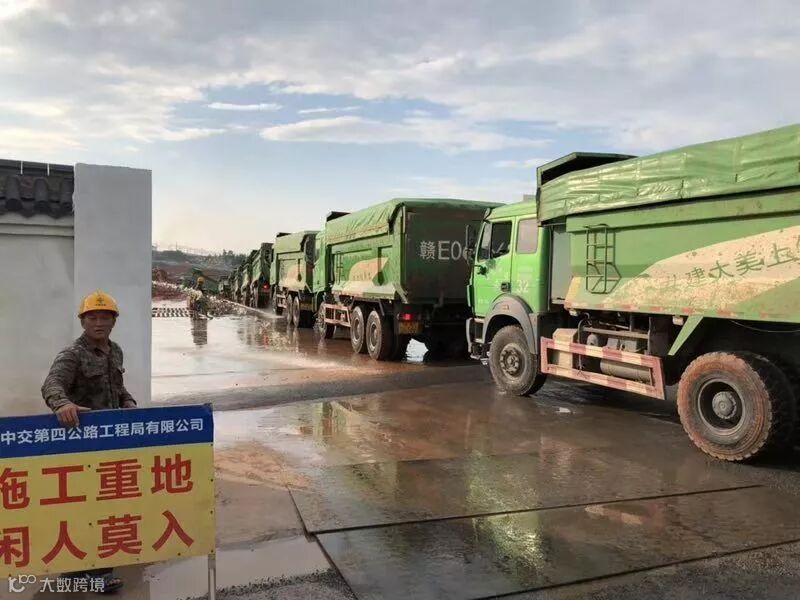

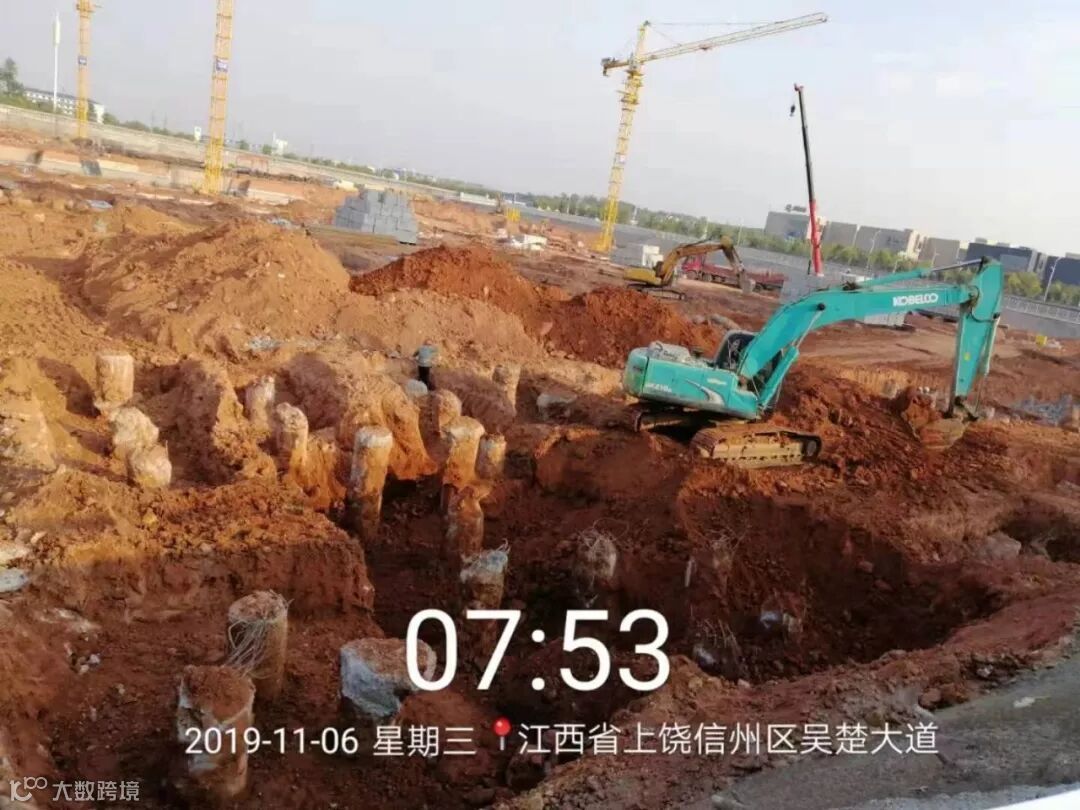

4.智谷雅苑项目本周土石方外运1511车,约22665方。(11.03-11.09)



1.集团刘总组织带湖雅苑销售代理公司,带湖总包单位以及安厦公司召开带湖雅苑项目销售专题会议。

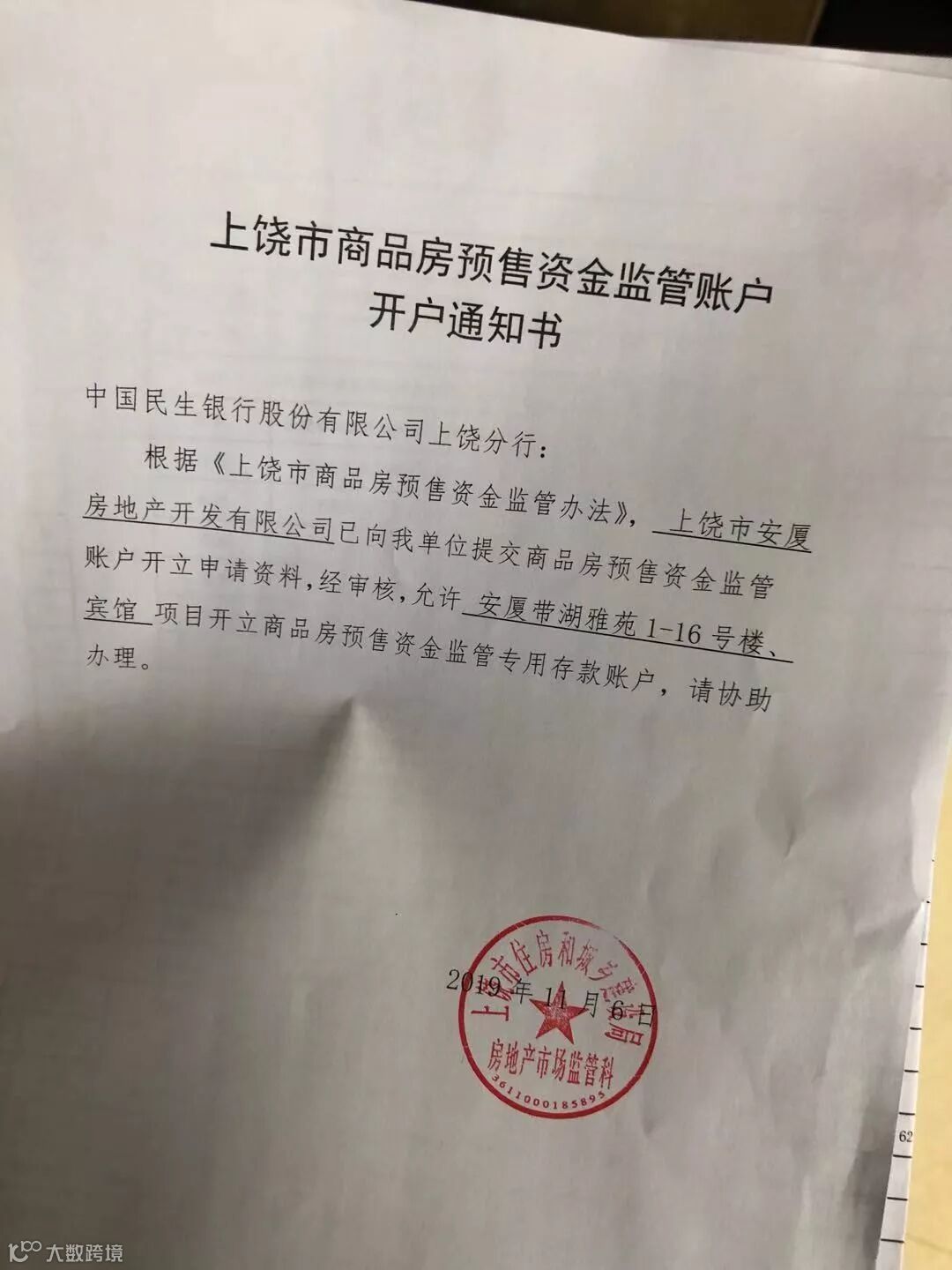

2.本周已至市住建局开发科办理完毕带湖雅苑预售资金监管账户开户通知书。


3.带湖雅苑项目组织召开监理例会。

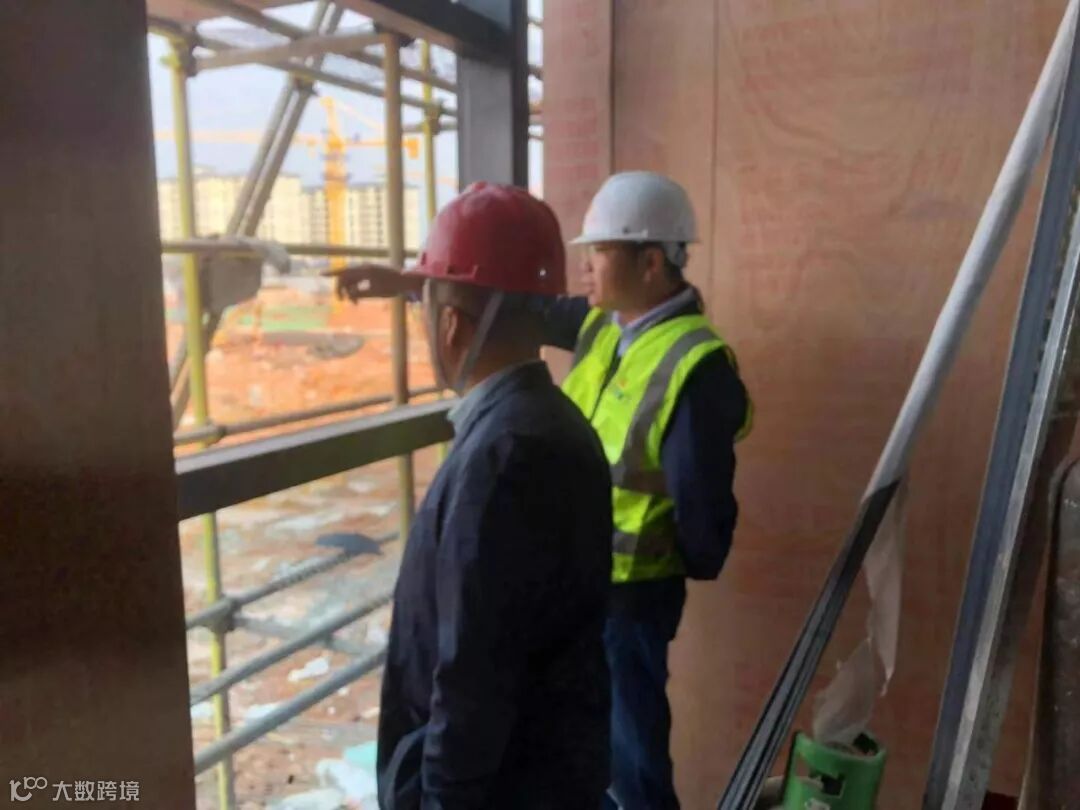

4.集团副总刘荣富至安厦带湖雅苑项目检查项目进度情况。

5.带湖雅苑项目本周:
①2号楼9层在支模;
②售楼部外墙在安装玻璃及室内贴砖刮腻子;
③8号楼四层在支架;
④8号楼北侧人防顶板绑扎钢筋收尾和5号楼地下室结构绑扎钢筋;⑤1号楼首层绑扎钢筋;
⑥3号楼支地下一层支架;
⑦宾馆地库外墙在做防水;等工作安全有序施工行中。



6.带湖雅苑项目本周未进行土方外运工作(11.03-11.09)

上饶市安厦房地产开发有限公司
