导读:上饶市住建局局长郑清、副局长张剑翔、市城管局副局长黄良华、信州区副区长周小凤、区住建局局长姬峻峰、副局长徐翔,国资集团副总刘荣富陪同国家创国卫专家莅临带湖雅苑项目检查指导工作​。









安厦工作

进度周报

2020.8.17-2020.8.23

智谷雅苑/带湖雅苑/天佑学校



安厦本周主要工作内容

  周例会主要内容

一、会议要求加快办理智谷雅苑12#、15#楼的预售证。并就带湖雅苑剩余6栋高层的备案价与住建局进行相应的沟通解释。

二、会议要求,督促各项目总包单位倒排好施工总进度计划,并监督其严格按照倒排计划进行施工。

三、会议要求,为保证智谷雅苑水上大冲关的宣传效果,须及时跟踪检查其是否按照合同约定内容履行到位。

四、会议研究,各项目需认真研究EPC招标文件的有关要求,加强与各总包单位关于对电梯招投标工作的对接。

五、针对集团公司项目巡检、市创国卫检查,督促各项目总包、监理单位按照有关要求贯彻落实到位。


在建项目

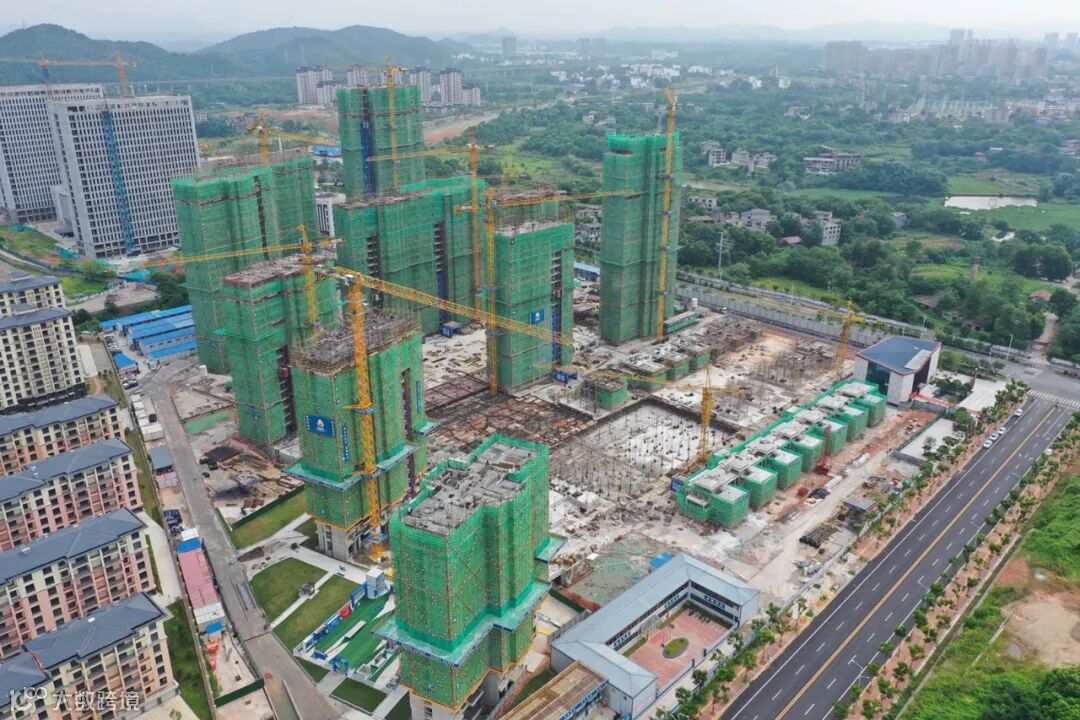

安厦·智谷雅苑

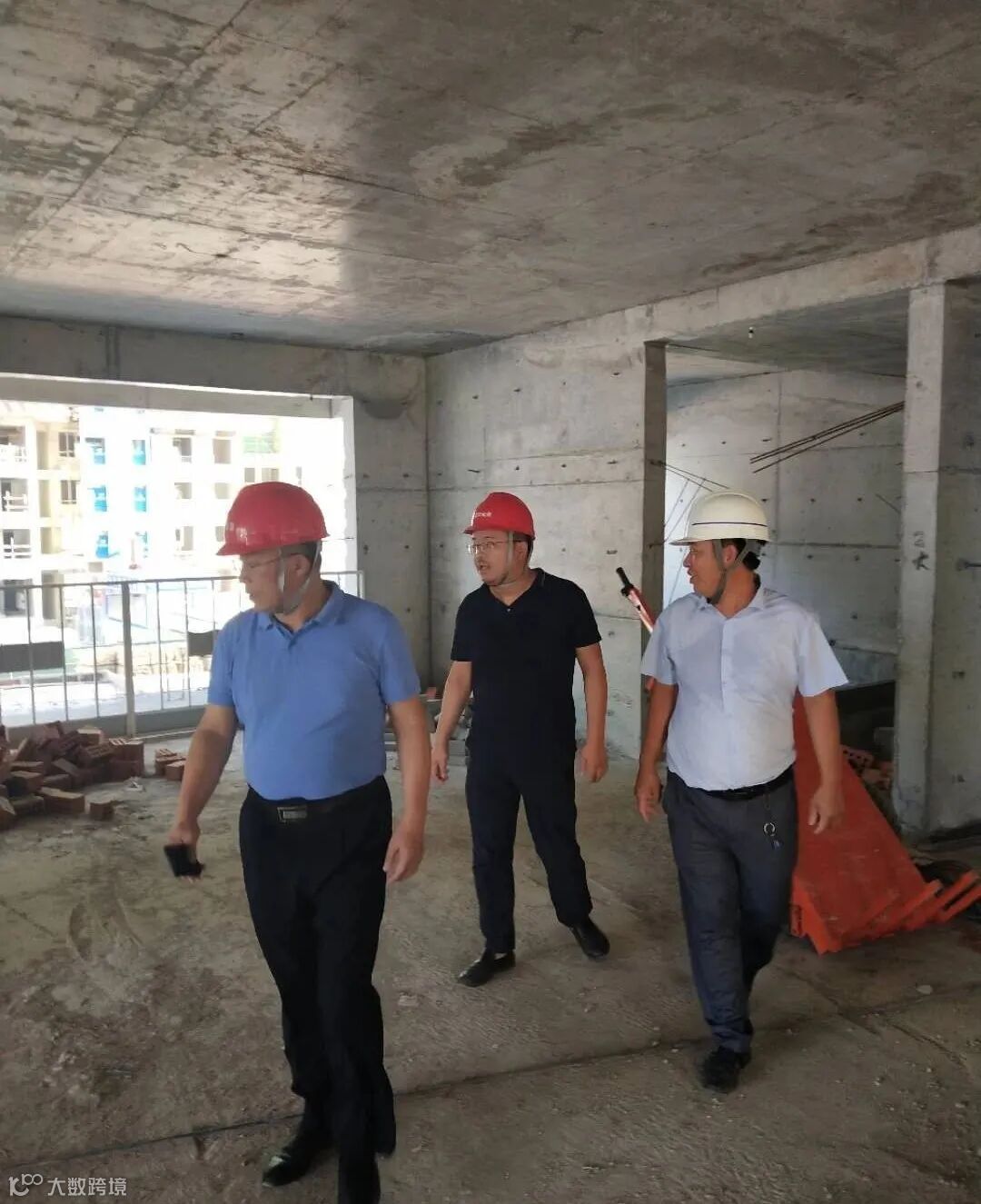

1.集团副总刘荣富至智谷雅苑项目现场检查指导工作。

2.安厦.智谷雅苑项目:建设方组织监理方、施工方三方召开“迎省安委办安全大检查工作部署专题会”,宣贯赣安办字[2020]54号文件精神落实实施,做好安全文明施工、做好迎检相关工作。




本周项目现场

 东地块:

140#楼西单元19层顶板模板加固,东单元19层顶板模板安装,43#楼23层墙柱模板加固。

2、46#楼17层顶板钢筋绑扎,47#楼20层墙柱钢筋绑扎,42#楼10层木工支模架搭设,41#楼二层顶板模板加固。

3、45#楼10层墙柱封模。

4、别墅59#楼负一层顶板验收完成,51#、56#楼一层顶板模板加固。

西地块:

1、9#楼封顶,12#楼21层顶板钢筋绑扎,13#楼18层顶板模板铺设,15#楼16层顶板钢筋绑扎。

2、6#楼20层顶板模板铺设,5#楼10层顶板浇筑,11#楼21层顶板钢筋绑扎,8#楼23层墙柱模板加固,10#楼22层墙柱封模。

3、20#楼6层梁板模板搭设,21#楼5层梁板支模,23#楼5层梁板钢筋绑扎。

4、1#楼15层墙柱封模,2#楼西单元17层墙柱钢筋绑扎,东单元16层顶板钢筋绑扎,3#楼24层顶板浇筑,7#楼22层支模架搭设。



安厦·带湖雅苑



1.本周上饶市住建局局长郑清、副局长张剑翔、市城管局副局长黄良华、信州区副区长周小凤、区住建局局长姬峻峰、副局长徐翔,国资集团副总刘荣富陪同国家创国卫专家莅临带湖雅苑项目检查指导工作。


2.集团公司副总经理刘荣富与国网电力市场部经理聂总和电力设计院李副院长就带湖雅苑正式用电10kV外网设计费,施工费进行恰商.

本周项目现场
1、1#楼27层顶板水电预埋施工
2、2#楼花架机房钢筋绑扎完成,混凝土浇筑
3、3#楼29层顶板水电预埋施工
4、4号楼东单元23层顶板钢筋铺设完成;西单元23层顶板钢筋铺设完成
5、5#楼20层顶板钢筋绑扎
6、6#楼22层墙柱钢筋绑扎。
7、7#楼23层顶板水电预埋施工
8、9#楼22层8月23日浇筑。
9、10#楼20层墙柱钢筋绑扎。
10、宾馆12层顶板水电预埋施工。
11、7#楼西侧负一层顶板钢筋绑扎完成等待浇筑
12、2#楼31层墙体砌筑,25层构造柱浇筑,抹灰9层施工,22层附框安装,烟道25层
13、8#楼26层砌筑,20层构造柱浇筑,抹灰14层完成,19层附框安装,烟道22层安装

14、1#楼21层砌筑,10层构造柱浇筑,附框8层安装;3#楼21层砌筑,17层构造柱浇筑,附框安装18层

15、5#楼12层砌筑,5层构造柱浇筑

16、7#楼13层墙体砌筑,8层构造柱浇筑

17、16#楼3户砌筑完成



天佑学校项目




1.市政府督查室方主任、市教育局副局长吴宣耀、杨燕等到现场了解天佑学校项目推进情况,并要求科学、有序推进项目前期工作。

2.天佑学校项目地块征拆相关事宜对接高铁经济试验区财政局魏建明局长。
