【国资集团】安厦地产工作周报(8.12-8.18)

【国资集团】安厦地产工作周报(8.12-8.18) 安厦进度信息
2019-08-18
1
导读:智谷雅苑项目组织监理单位、施工单位,并邀请高铁新区质安监站相关人员、集团工程管理部杨超,召开8号楼地基验槽会议。


安厦工作

进度周报

2019.08.12-2019.08.18

项目:智谷雅苑、带湖雅苑

安厦本周主要工作安排

一、会议中刘总布置安排本周安厦房地产公司各项目须完成工作任务:

(一)智谷雅苑项目:

1跟进项目土方外运工作,

2主体沉降观测、环境检测等相关议题本周上报集团经管会,

3、督促设计院尽快出具售楼部的施工图及预算,以便后续开展财审工作,

4、9月10日交付售楼部,组织参建各单位开展售楼部交付倒排计划会。

(二)带湖雅苑项目:

1跟进项目土方外运工作,

2、9月10日交付售楼部,组织参建各单位开展售楼部交付倒排计划会。

二、复检各项目参建单位资料,报建资料等,按照城建档案馆归档要求进行复检工作。

三、严把工程质量关,安全生产关,组织各项目监理单位不定期持续性的检查项目工程质量。目前天气炎热,督促各项目的总包单位做好混凝土养护工作。

四、要求各项目参建单位配足,配齐安全员,并做好项目安全台账工作

五、积极响应集团公司的创卫要求,应高度重视并落实好两项目的创卫工作。


在建项目

安厦·智谷雅苑

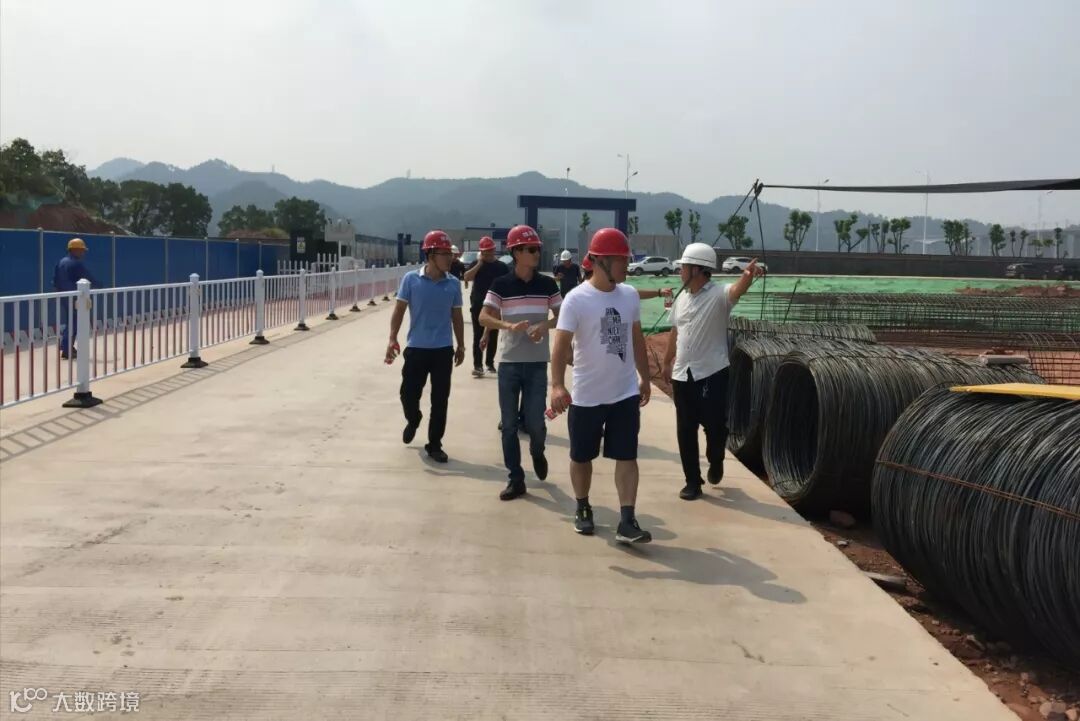

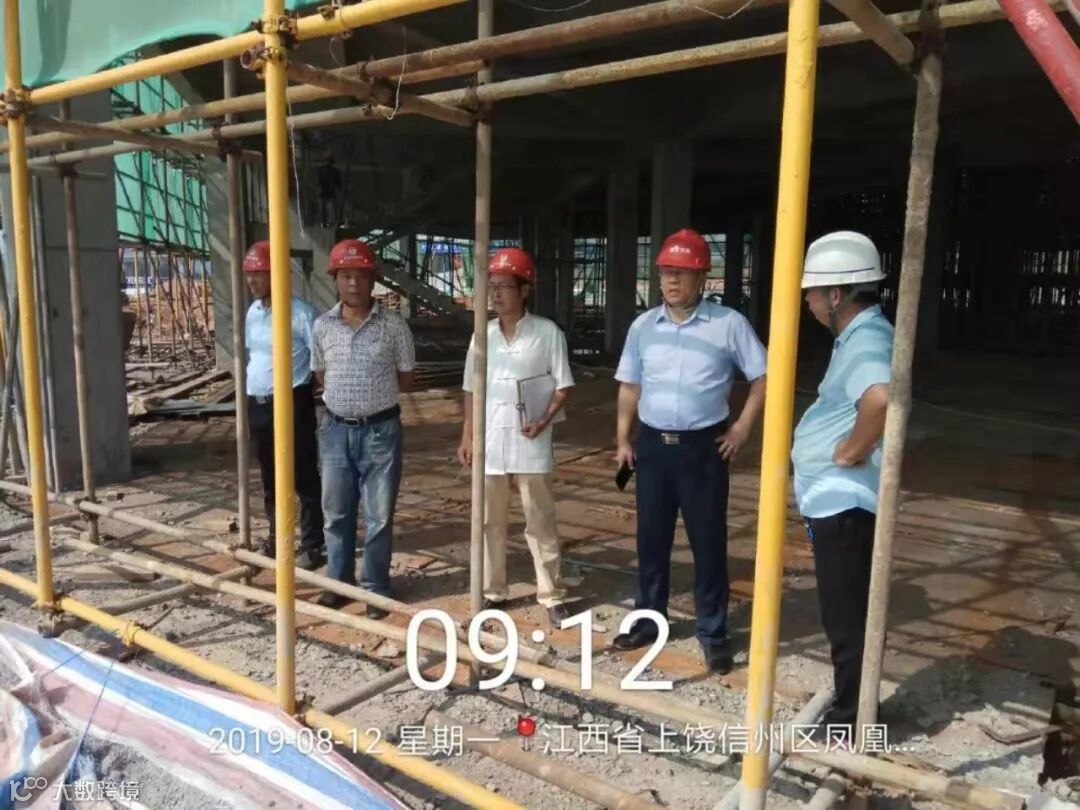

1.集团副总刘荣富至智谷雅苑项目现场检查指导工作。

2.智谷雅苑项目组织监理单位、施工单位,并邀请高铁新区质安监站相关人员、集团工程管理部杨超,召开8号楼地基验槽会议。
3.本周上饶市住建局郑朝晖站长和高铁新区刘杰站长等一行领导亲临智谷雅苑项目检查指导工作!

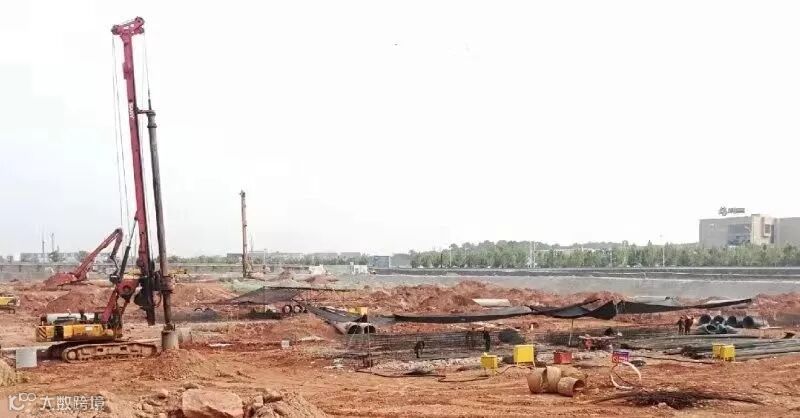

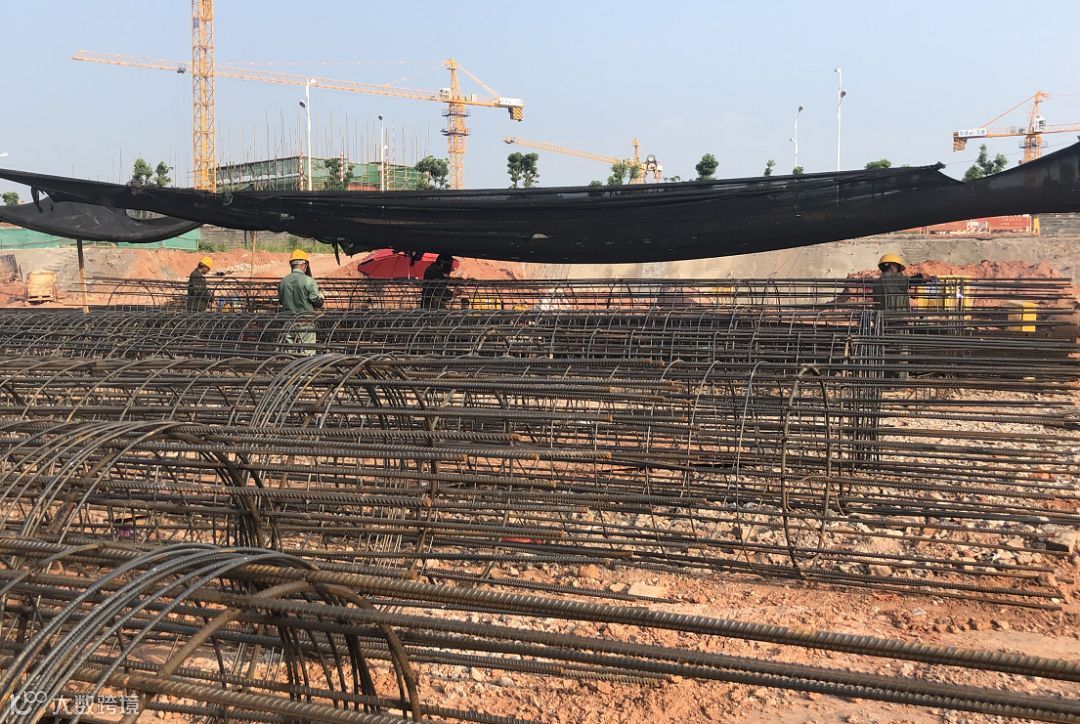

4.本周智谷雅苑项目现场桩基作业,钢筋笼焊接,成孔浇筑等工作持续进行中。

5.本周智谷雅苑项目每日对现场终孔进行可视化验收。

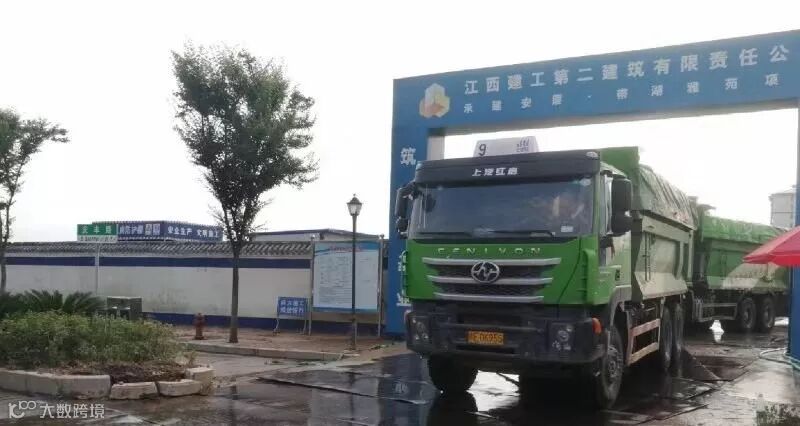

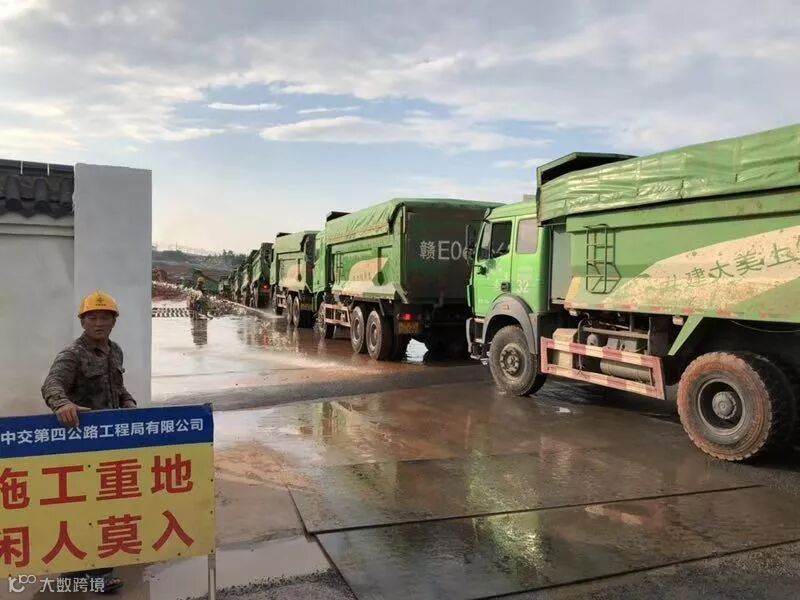

6.智谷雅苑项目本周土石方外运400车,约6000方。(08.11-08.17)




安厦·带湖雅苑



1.集团副总刘荣富至带湖雅苑项目现场检查指导工作。

2.带湖雅苑项目召开本周监理例会。

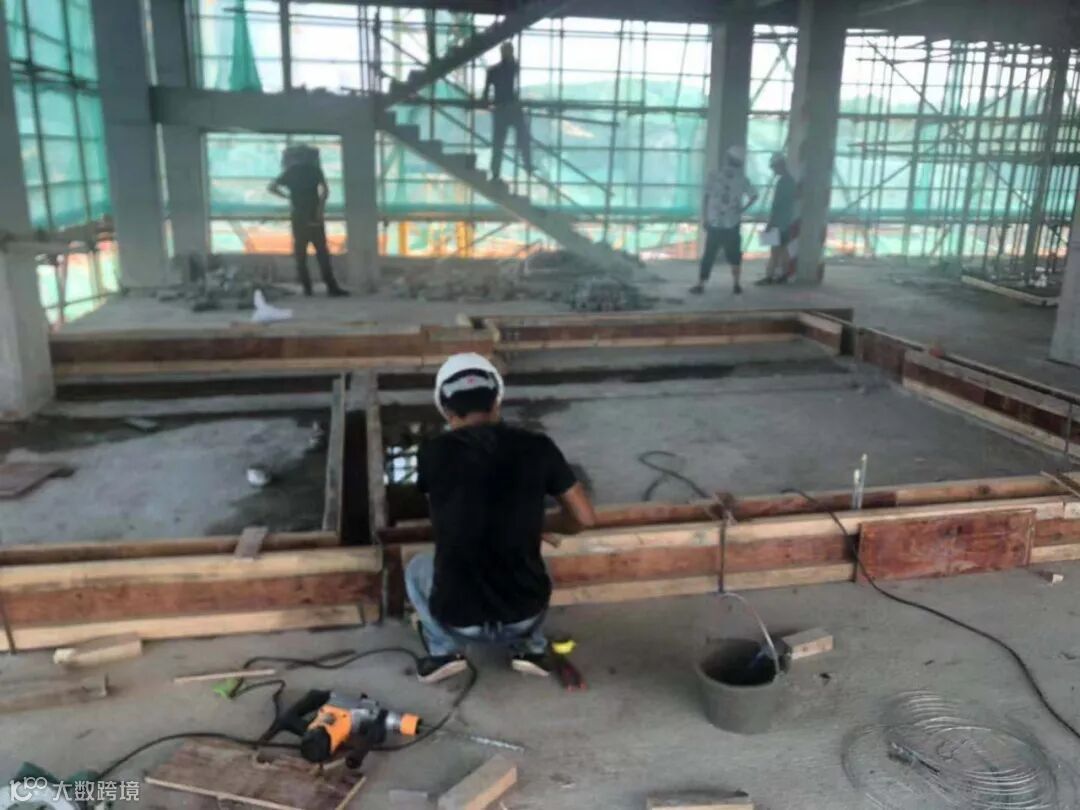

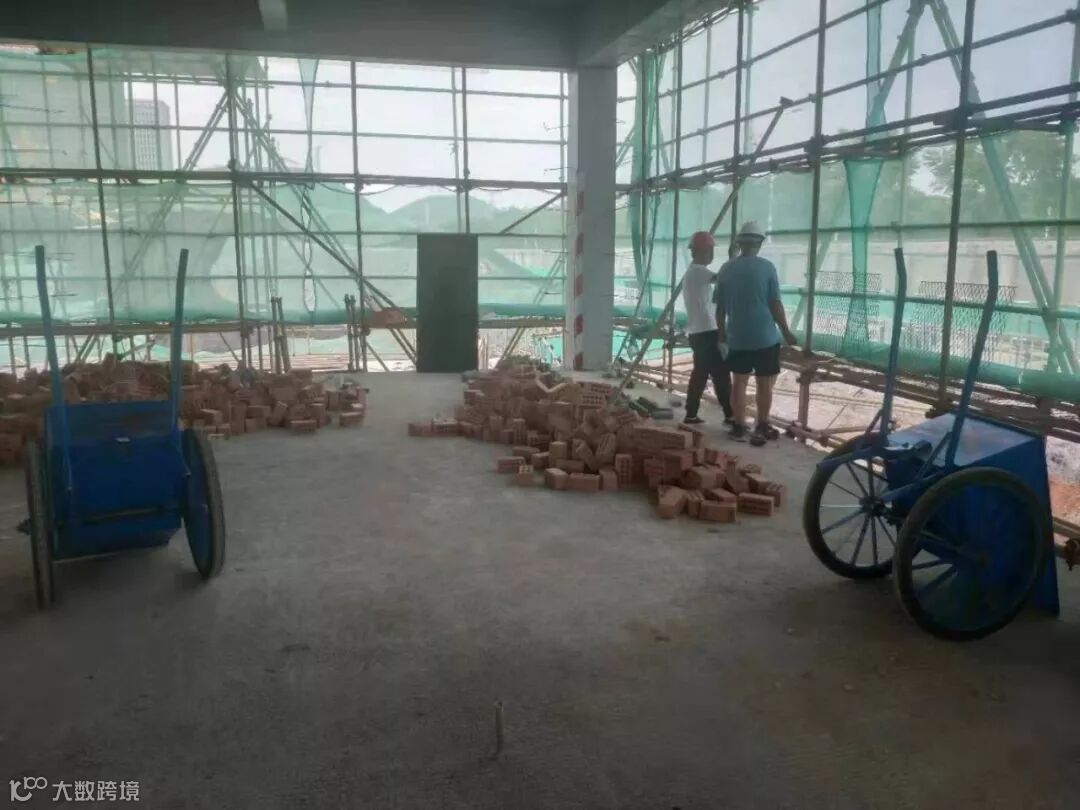

3.带湖雅苑项目本周售楼部一楼二次结构开始施工,2#地下室柱子钢筋绑扎等工作持续进行中。

4.带湖雅苑项目本周土石方外运1095车,约1.8万方。(08.11-08.17)

上饶市安厦房地产开发有限公司
