【国资集团】安厦地产工作周报(8.24-8.30)

【国资集团】安厦地产工作周报(8.24-8.30) 安厦进度信息
2020-08-30
0
导读:集团总经理黄海至带湖雅苑售楼部对项目进行调研,副总经理刘荣富做详细介绍。









安厦工作

进度周报

2020.8.24-2020.8.30

智谷雅苑/带湖雅苑/



安厦本周主要工作内容

  周例会主要内容

一、会议要求各项目始终树牢安全施工毫不松懈的意识,时刻保持警惕,合理安排夏季施工时间,做好防暑工作。

二、会议要求联合各项目监理单位对二次结构质量须严格把关和监督,确保施工质量。

三、会议要求各项目尽快落实各专业预算工作。

四、会议要求对各项目监理单位考核务求严格真实,要求监理单位按照合同有关要求履职到位。

五、会议要求加强与住建局相关主管部门的沟通,尽快完成销售合同的备案工作。

经会议研究,为完成本年度绩效考核指标,确定带湖雅苑#3、#5、#8楼,智谷雅苑#8楼为考核楼栋,智谷雅苑15#楼为备选楼栋。要求全力推进以上楼栋的施工进度,销售和按揭办理工作也须及时跟进。


在建项目

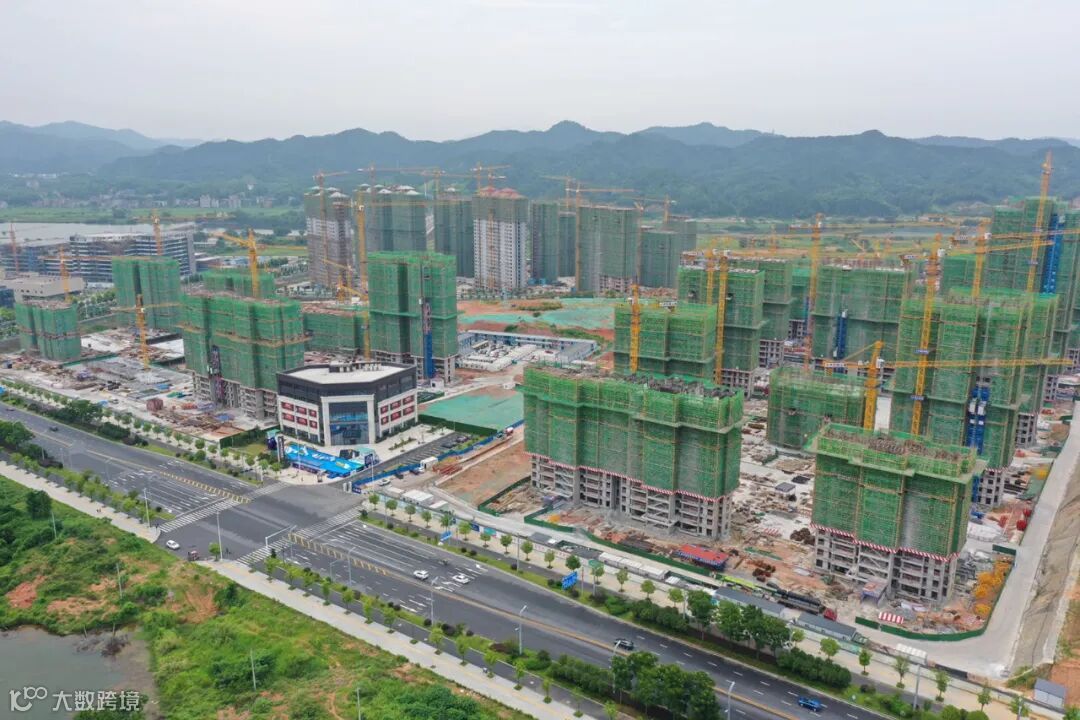

安厦·智谷雅苑

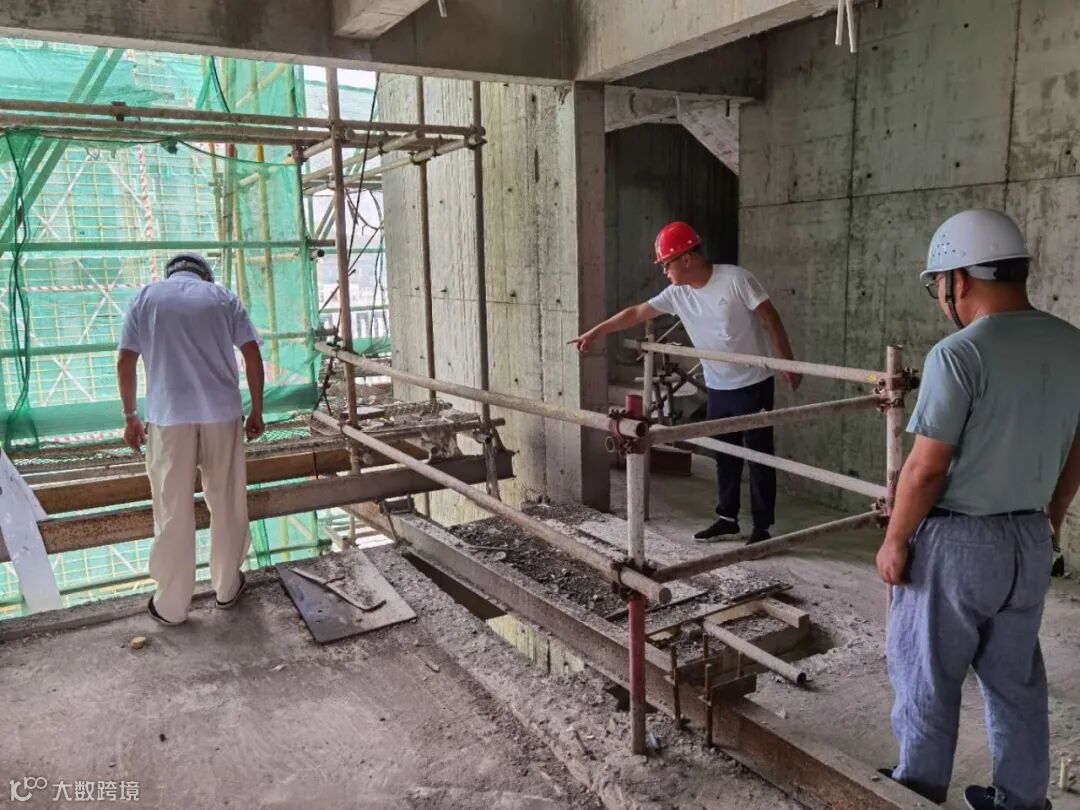

1.集团工程部到智谷雅苑项目进行施工和监理的资料、进度、安全、质量等检查。



本周项目现场

东地块:

140#楼西单元20层顶板支模,东单元20层悬挑工字钢安装,43#楼24层顶板支模。

2、46#楼18层墙柱封模,47#楼21层墙柱钢筋绑扎,42#楼10层墙柱钢筋绑扎,41#楼2层西单元柱子加固,东单元柱子钢筋绑扎。

3、45#楼11层墙柱钢筋绑扎。

4、别墅59#楼负一层浇筑完成,51#楼1层浇筑完成,56#楼1层顶板钢筋绑扎,60#楼负一层顶板钢筋绑扎。

西地块:

1、9#楼封顶,12#楼22层墙柱支模,13#楼19层墙柱支模,15#楼17层墙柱支模。

2、6#楼21层顶板浇筑,5#楼12层顶板浇筑 ,11#楼23层支模架搭设,8#楼24层钢筋绑扎,10#楼23层支模架搭设。

3、20#楼6层梁板模板搭设,21#楼6层梁板支模,23#楼5层梁板钢筋绑扎。

    4、1#楼16层墙柱钢筋绑扎,2#楼西单元18层墙柱钢筋绑扎,东单元17层墙柱封模,3#楼25层支模架搭设,7#楼22层墙柱钢筋绑扎。

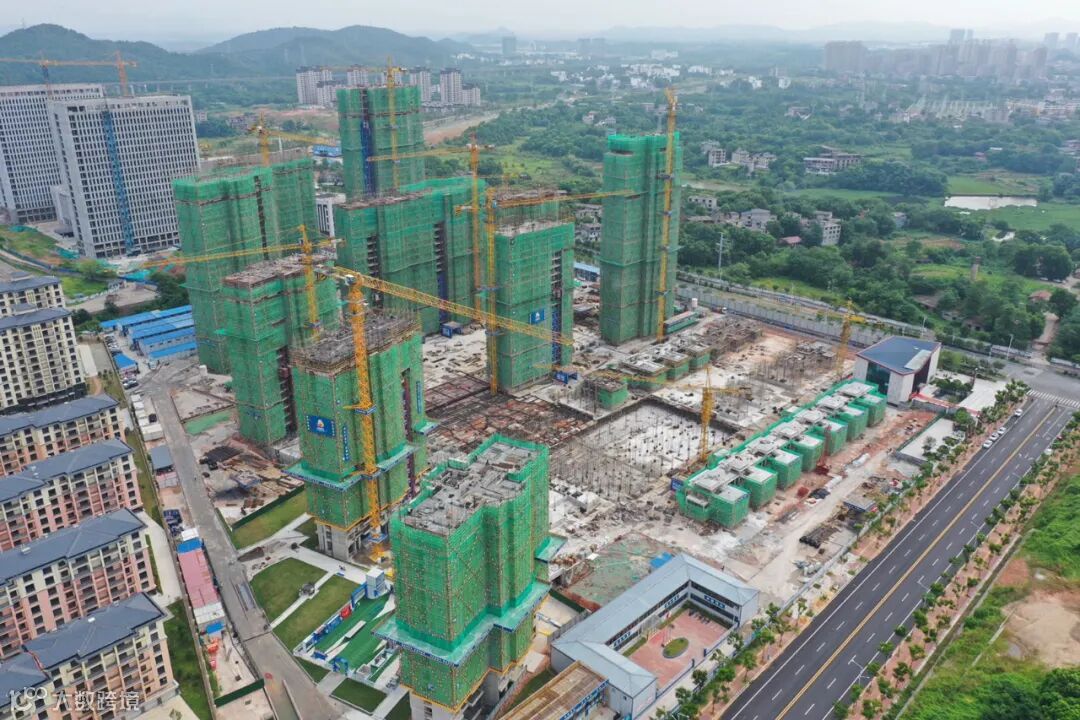

安厦·带湖雅苑

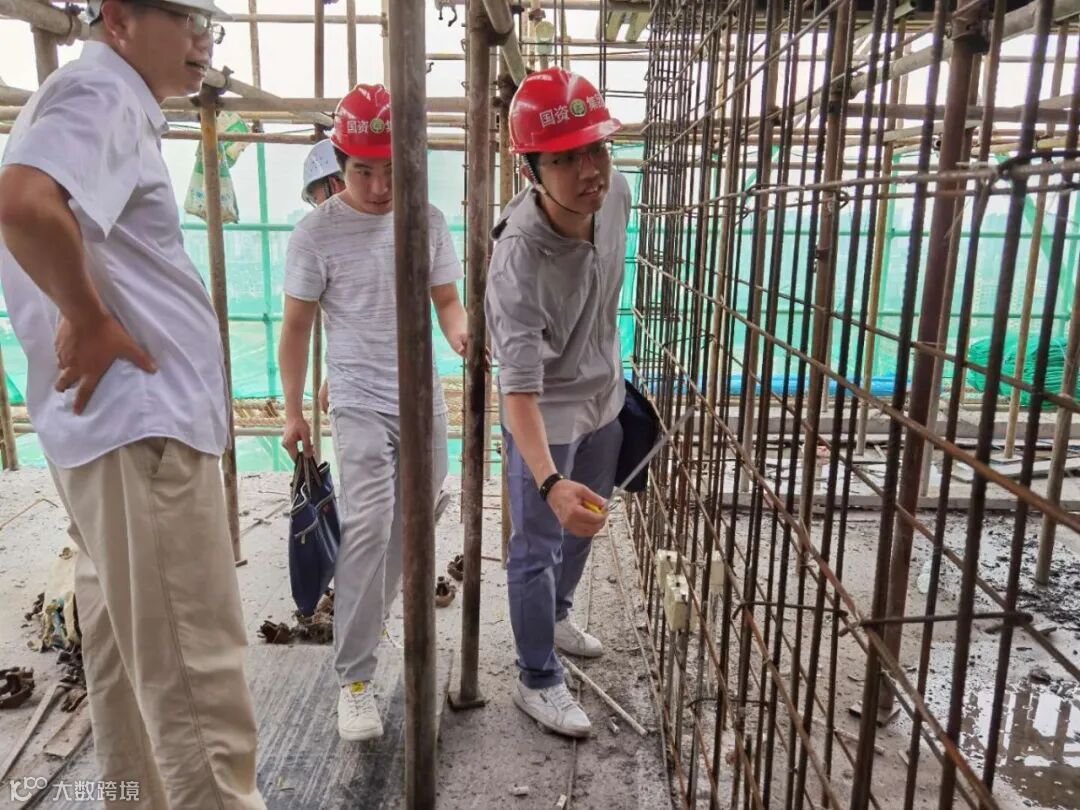

1.集团总经理黄海至带湖雅苑售楼部对项目进行调研,副总经理刘荣富做详细介绍。

2.市住建局质量检测机构办公室主任柯主任等到带湖雅苑项目进行过程质量检测记录检查。


3.集团工程管理部杨超带队到带湖雅苑项目进行安全、质量检查。
4.带湖雅苑项目本周召开监理例会,建设方、监理方、施工方三方就工程质量、安全、文明施工、进度等作了施工部署要求,对二次结构施工加强工序管控,对双创示范工地观摩进入申请区住建局报备流程,对创省优工程做好资料申报前期工作,同时,加强学习省安委办及集团公司安全生产办文件宣贯落实!

5.带湖雅苑各单位进行月度安全检查,重点排查临边防护、施工升降机持证使用、电梯井道软硬防护等安全隐患问题。


本周项目现场
1、1#楼28层顶板钢筋绑扎
2、2#楼花架机房钢筋绑扎完成,混凝土浇筑
3、3#楼30层墙柱钢筋绑扎
4、4号楼东单元24层顶板钢筋铺设;西单元24层顶板钢筋铺设
5、5#楼21层墙柱钢筋绑扎
6、6#楼22层8月29日浇筑。
7、7#楼24层墙柱合模
8、9#楼23层8月30日浇筑。
9、10#楼21层墙柱钢筋绑扎。
10、宾馆12层8月30日浇筑。
11、7#楼南侧负一层顶板钢筋绑扎
12、2#楼31层墙体砌筑,25层构造柱浇筑,抹灰9层施工,22层附框安装,烟道25层
13、8#楼26层砌筑完成,20层构造柱浇筑,抹灰16层完成,19层附框安装,烟道22层安装

14、1#楼22层砌筑,11层构造柱浇筑,附框8层安装;3#楼21层砌筑,20层构造柱浇筑,附框安装18层,烟道安装9层

15、5#楼13层砌筑,5层构造柱浇筑

16、7#楼13层墙体砌筑,8层构造柱浇筑

17、16#楼3户砌筑完成

18、4#楼栋单元9层砌筑,西单元5层砌筑

19、6#楼5层砌筑

20、9#楼6层砌筑
