【企业动态】疏港公路跨海大桥护栏施工进展顺利

【企业动态】疏港公路跨海大桥护栏施工进展顺利 浙江头门港
2014-05-22
1
导读: 头门港公司疏港公路跨海大桥由大竹山跨海大桥(长2.545km)和头门岛跨海大桥(长3.165km)组

头门港公司疏港公路跨海大桥由大竹山跨海大桥(长2.545km)和头门岛跨海大桥(长3.165km)组成,总长5.71km。上部结构采用空心板梁、现浇连续箱梁、预制T梁和连续刚构等组合形式,两座跨海大桥防撞护栏均采用相同形式:下部钢筋混凝土护栏+上部钢护栏。

跨海大桥防撞护栏钢筋混凝土部分点多面广,现场组织中设置3个作业队分区段进行施工。截止目前头门岛跨海大桥钢筋混凝土防撞护栏已经全部完成,大竹山跨海大桥钢筋混凝土防撞护栏作业正在有序推进;两座跨海大桥完成钢筋混凝土护栏累计长9200米,占总长度11420米(双侧长度和)的80%,预计到6月底大桥护栏混凝土部分将全部完工。


大竹山跨海大桥空心板梁开始安装

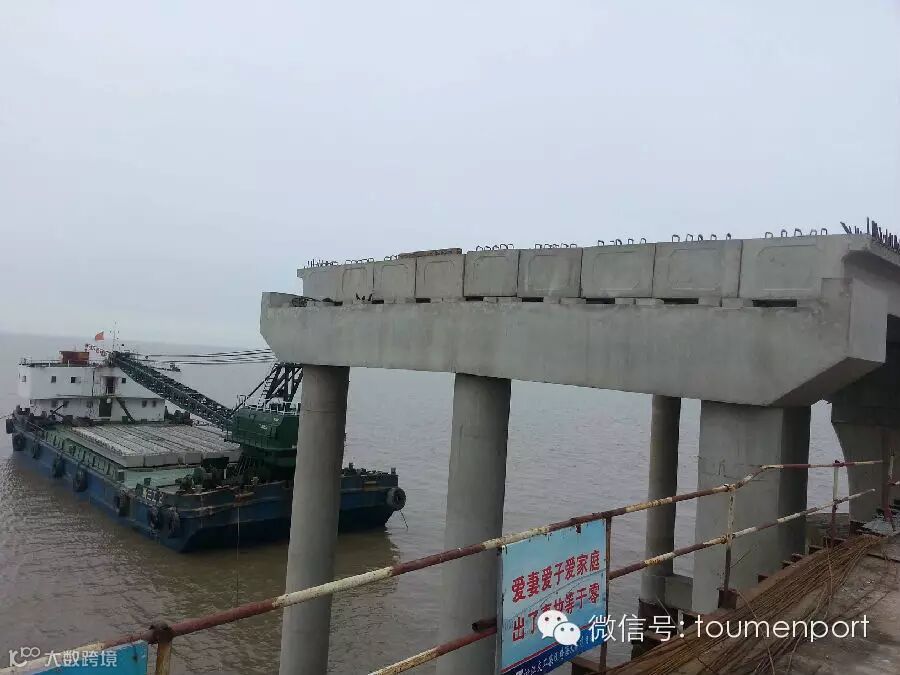

头门港公司疏港公路大竹山跨海大桥全长2.545km,是整条疏港公路最终合龙的关键性工程,全桥结构形式复杂、多样,其刚架桥部分正是应地质环境变化需要优化设计变更后的产物,长196米、11跨、99片空心板梁,截止目前现场已经完成3跨(第9、10、11跨,计27片)空心板梁安装工作。

考虑到6月10日前疏港公路全线贯通的时间节点,刚架桥部分空心板梁采用船舶从大竹山岛运输至大竹山大桥11#墩附近,通过浮吊船与履带吊相结合的方式进行安装,比常规的拖车运梁、架桥机安装缩短约20个工作日,确保如期大桥贯通。
