大数跨境
0
0

【国资集团·安厦地产】工作周报(04.08-04.14)

【国资集团·安厦地产】工作周报(04.08-04.14) 安厦进度信息
2019-04-14
0
导读:安厦智谷雅苑项目本周组织勘察、设计、施工、监理等主要参建单位召开施工图初审会,并邀请集团公司工程管理部全程参与。


安厦工作

进度周报

2019.04.08-2019.04.14

项目:智谷雅苑、带湖雅苑

安厦本周会议主要内容

       一、会议中刘总布置安排本周安厦房地产公司各项目须完成工作任务:

⑴智谷雅苑项目:

①、跟进项目土方外运工作,西地块场地破碎进度需加快。

②、本周组织相关参建单位对施工图进行图纸会审工作,将会审意见反馈设计院进行修改;

③、本周完成项目南北面临时围墙公益及创卫广告墙绘工作;

④、跟进项目临电施工进度,本周周末进行通电;

⑤、上报集团招标办,申请进行桩基检测招标工作。

⑥、依据合同约定,通知项目设计单位、监理单位进行加派人员驻场,配合项目工作。

⑵带湖雅苑项目:

①、跟进项目土方外运工作,场地配套的临建设施需到位;

②、开展试桩工作,并向集团招标办申请进行桩基检测招标工作。

③、本周完成施工图设计,后续组织相关参建单位进行图纸会审工作,并反馈修改优化意见反馈设计院进行完善。

二、准备好施工许可证前期准备的材料,提前与参建个单位沟通对接,提供相应材料。

三、推进两个项目土方外运工作,力争本月底基本完成两个项目±0以上地表土外运工作。

四、公司LOGO设计理念、元素等形成文字材料汇报集团。

五、公司内部机构设置,细化部门分工,明确部门职责,形成文字材料上报集团审批。

六、刘总组织学习集团印发《上饶国资集团开展“增强员工危机意识,助推企业长远发展”大讨论活动的实施方案》,强调安厦公司全体成员要有居安思危意思,平时工作深挖细找自身存在不足,研究分析问题存在根源,并对症下药,有计划、有步骤地持续整改到位。

七、刘总组织学习集团印发的《上饶国资集团关于做好创建国家卫生城市工作实施方案》的通知,根据集团文件的指导思想,落实安厦公司在建项目创卫工作安排,并要求各项目建筑工地的管理要符合《建筑工地现场环境与卫生标准》要去,督促各项目施工单位将产生的建筑垃圾和生活垃圾进行分类并及时处理,坚决杜绝项目地发生污染环境和破坏生态的事故。


在建项目

安厦·智谷雅苑

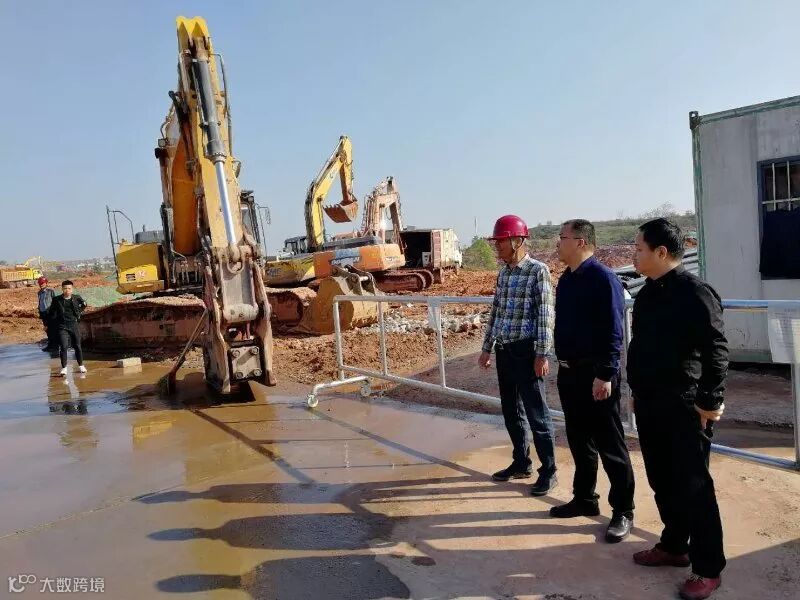

1.集团副总刘荣富至智谷雅苑项目现场检查指导工作。

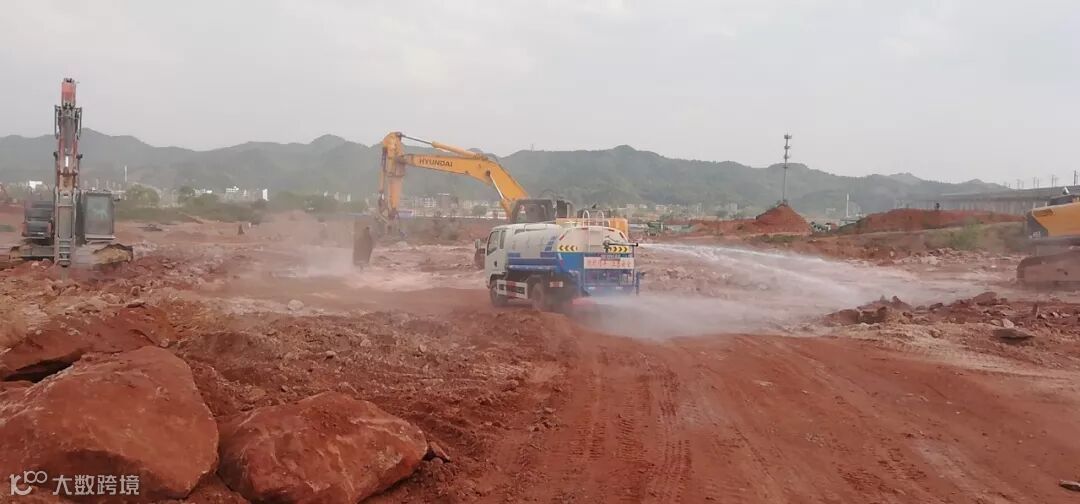

2.智谷雅苑项目西地块土石方破碎工作持续进行中。

3.集团综治办曾总带队协同工程管理部等人员本周至智谷雅苑项目现场对职业健康安全卫生等进行检查并做要求。

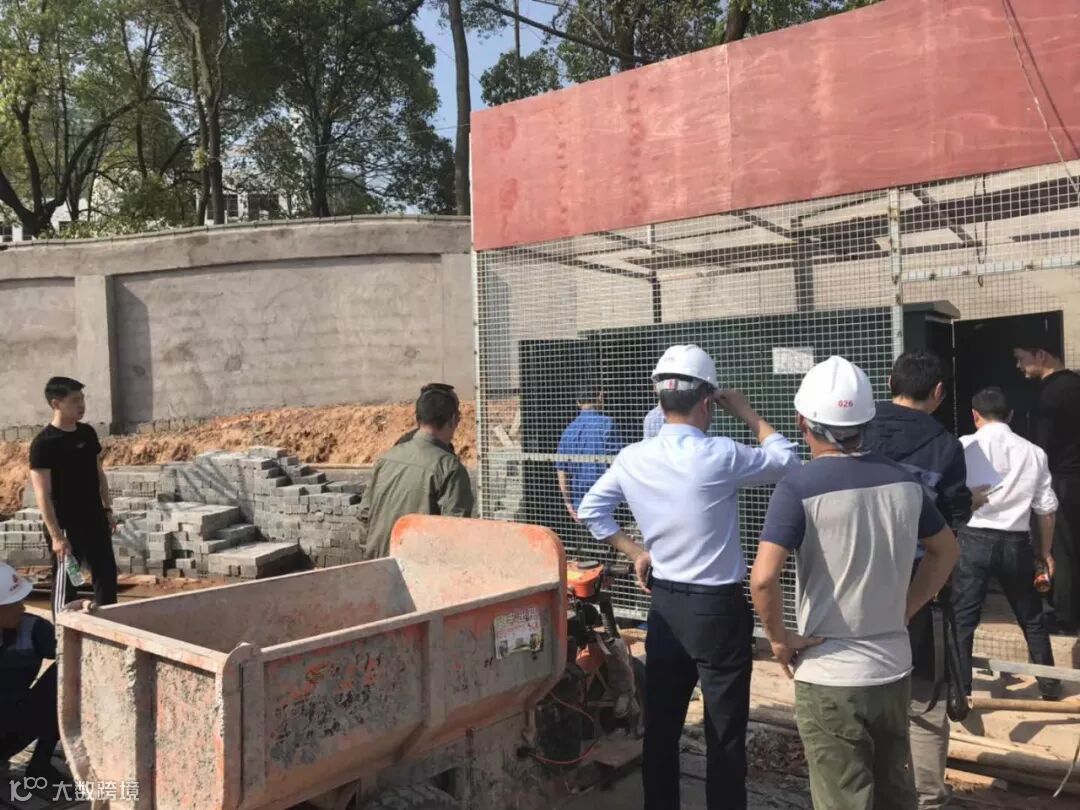

4.安厦智谷雅苑项目本周组织勘察、设计、施工、监理等主要参建单位召开施工图初审会,并邀请集团公司工程管理部全程参与。

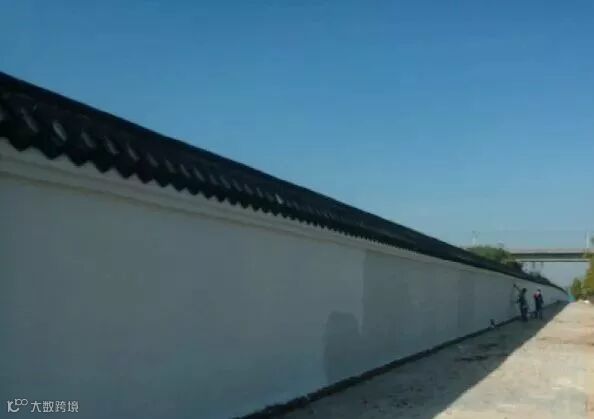

5.智谷雅苑项目现场临时围墙刮瓷工作进行中。

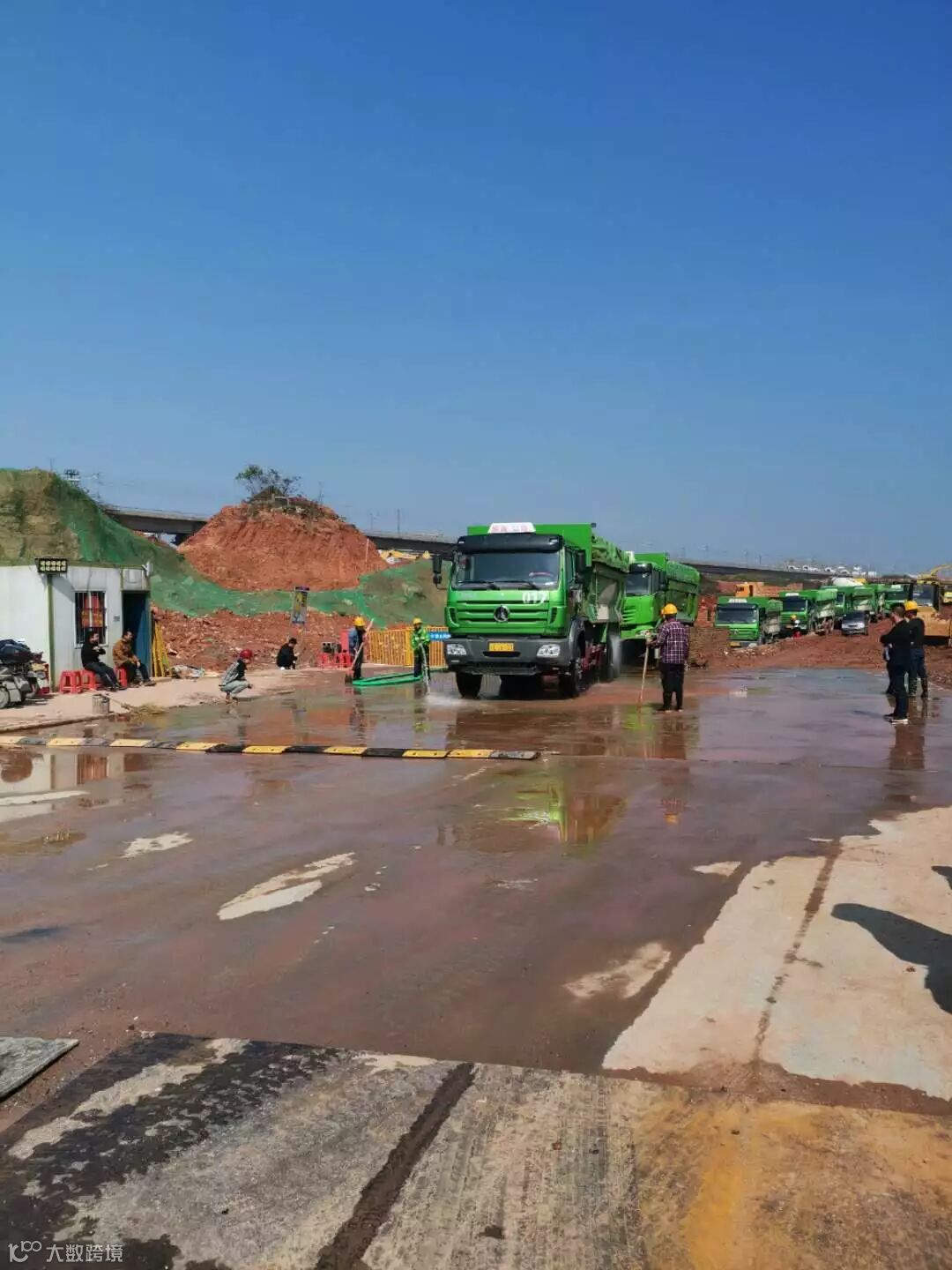

6.智谷雅苑项目本周土石方外运工作:本周出土1962车,约3.0万方。(04.07-04.13)



安厦·带湖雅苑



1.安厦徐总和带湖雅苑项目总承包项目管理负责人员和现场土方单位现场负责人员就创卫工作部署进行严格交底、施工进度进行检查。


2.带湖雅苑项目:市供电公司、信州区供电公司等相关人员对项目施工用电进行现场验收。

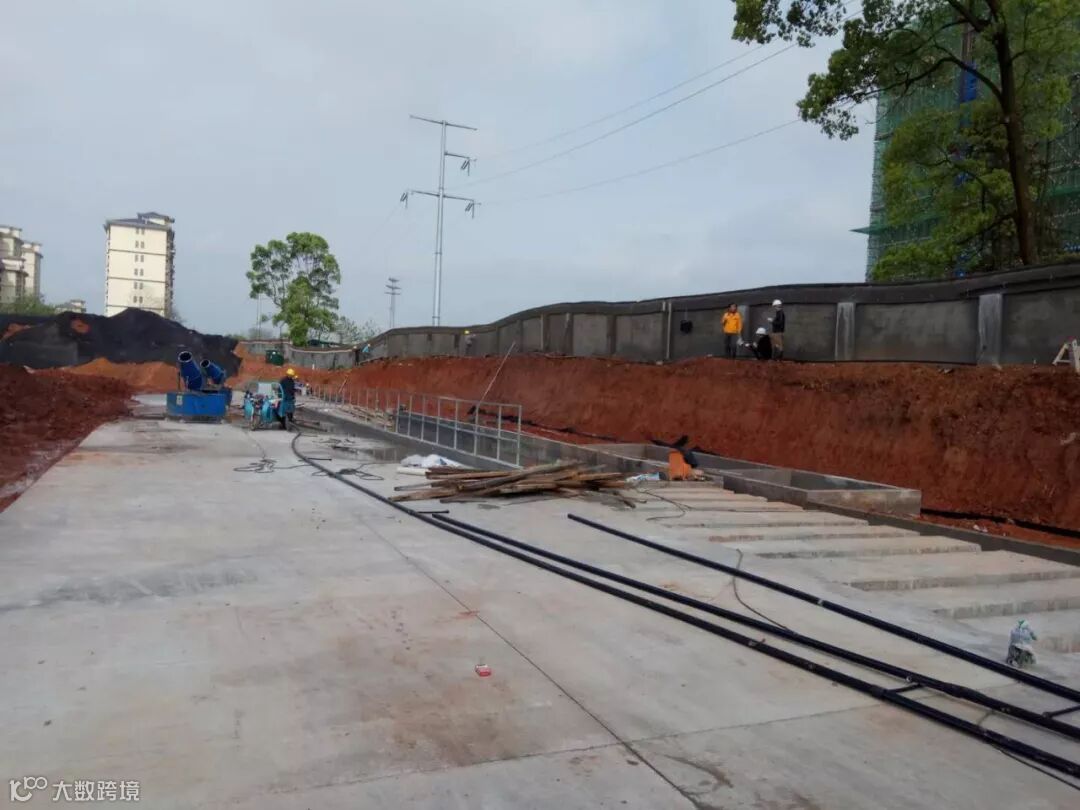

3.带湖雅苑项目现场本周防尘管道施工中。

4.集团综治办曾总带队协同工程管理部等人员本周至带湖雅苑项目对职业健康安全卫生等进行检查并做要求。

5.带湖雅苑项目本周土石方外运工作:本周出土1849车,约3.0万方。(04.07-04.14)



上饶市安厦房地产开发有限公司


【声明】内容源于网络
0
0
安厦进度信息
对每周工作进度及信息整理
内容 78
粉丝 0
安厦进度信息 对每周工作进度及信息整理
总阅读60
粉丝0
内容78
