安厦工作
进度周报
2019.09.02-2019.09.08
项目:智谷雅苑、带湖雅苑

一、会议中刘总布置安排本周安厦房地产公司各项目须完成工作任务:
(一)智谷雅苑项目:
1、跟进项目土方外运工作。

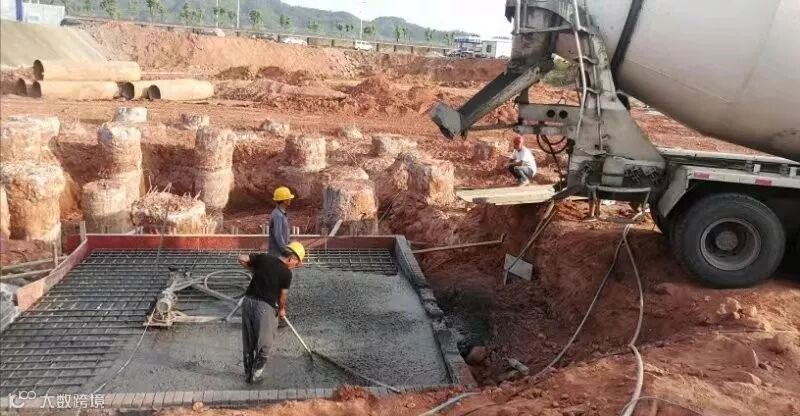

2、9#楼筏板基础大体积砼做个施工组织方案及养护措施专项方案上报监理总监审核后实施。

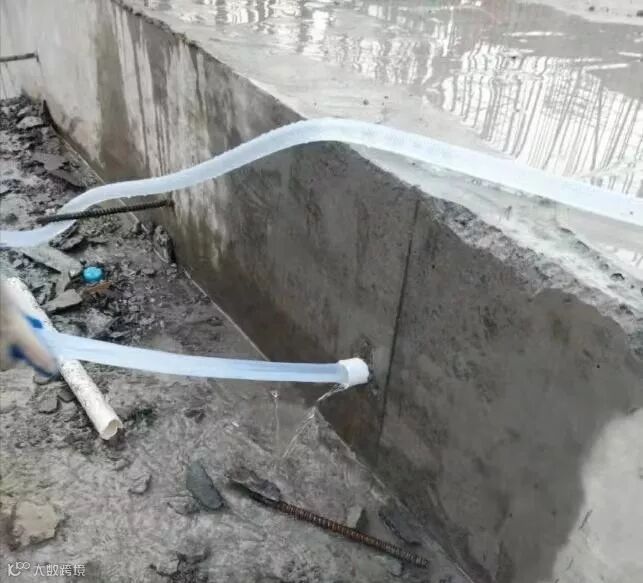

(二)带湖雅苑项目:
1、跟进项目土方外运工作。
2、2#楼土0.00做好规划验线工作。
二、督促各项目设计院提供售楼部室内装饰材料目录清单,核对装饰材料品牌、数量等,如有需询价的装饰材料,须提前开展相关工作。
三、对各项目总包单位发文并抄送监理单位、设计单位,要求各项目使用的安装材料、装饰装修材料、建筑装饰材料必须使用全国知名度高,品牌口碑高的产品。
四、严把工程质量关,不定期的组织监理、总包单位对原材料提供厂家进行抽检工作。
五、各项目毛坯房交付的标准,参考上饶市周边知名度高的项目楼盘,并且与住建主管部门提前对接沟通。
六、提前与各项目销售代理公司沟通,提供项目部广告投放方案。
七、确定各项目售楼部沙盘模型尺寸,对条件允许的,对沙盘模型公司进行现场考察及相关作品楼盘现场考察。
八、每月底组织监理方、施工方三方有关管理人员对项目进行月度生产大检查、对工程进度、质量、安全、文明施工、创卫、成本控制等工作进行检查并作出总结!
九、住建部9月在全国统筹开展建筑市场和工程质量安全监督执法检查;各项目部做好迎检准备工作,五方责任主体单位备案人员要与现场相符,资料汇集齐全、做好相关前置工作。
十、积极响应集团公司的创卫要求,应高度重视并落实好两项目的创卫工作;创卫工作继续跟进。
十一、两个项目继续做好“打非治违百日行动”安全生产迎七十周庆工作。

在建项目

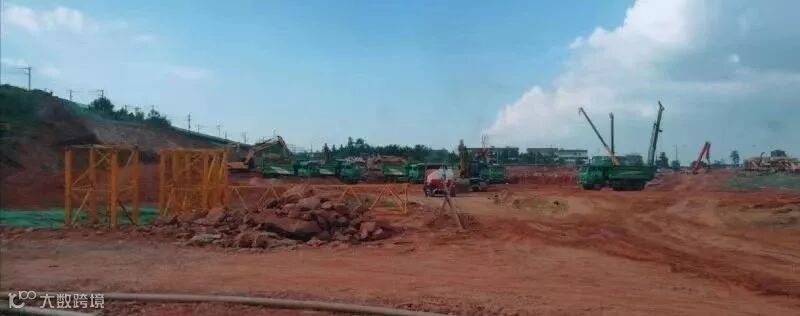

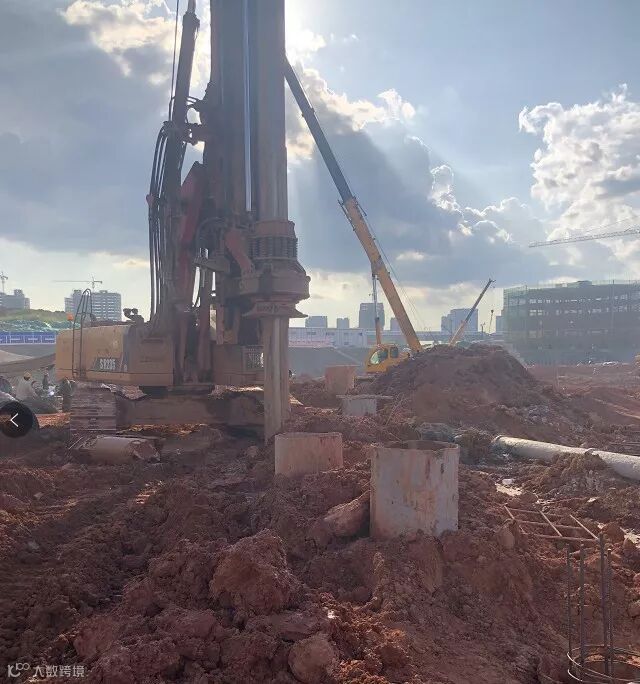

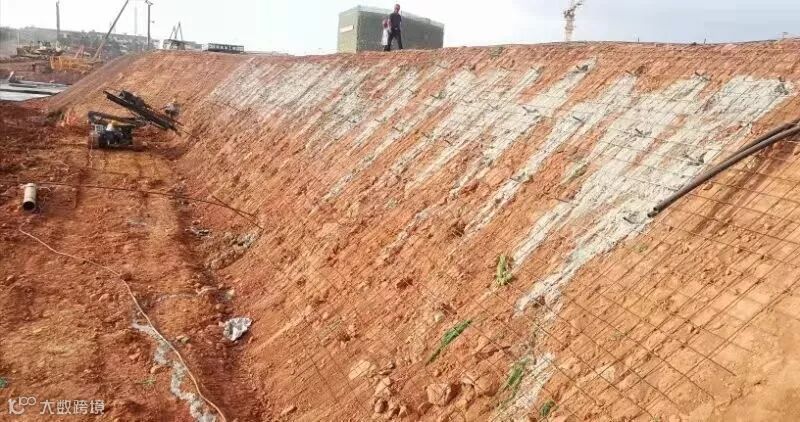

3.安厦智谷雅苑项目本周西地块边坡支护施工;桩基施工;15#塔吊基础施工;西地块机械土石方施工及外运;9#楼地下室柱筋对焊、剪力墙筋绑扎;9#筏板基础浇筑后养护等工作有序进行中。

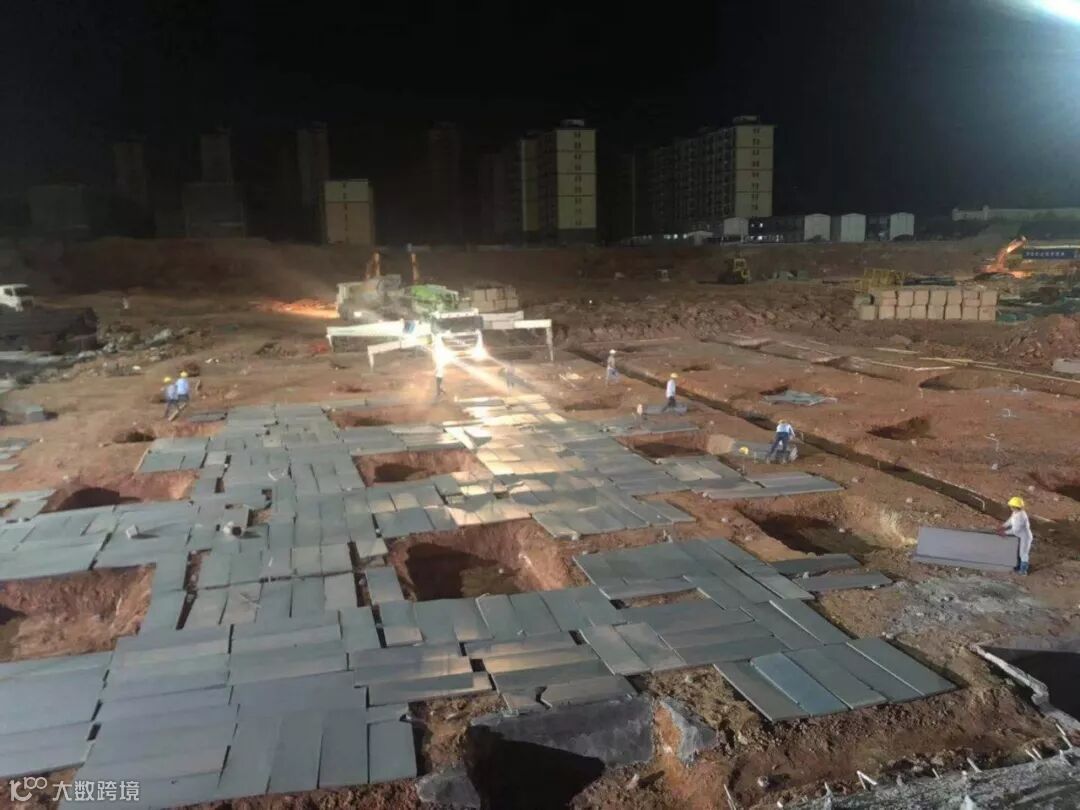

4.本周智谷雅苑项目每日对现场终孔进行可视化验收。

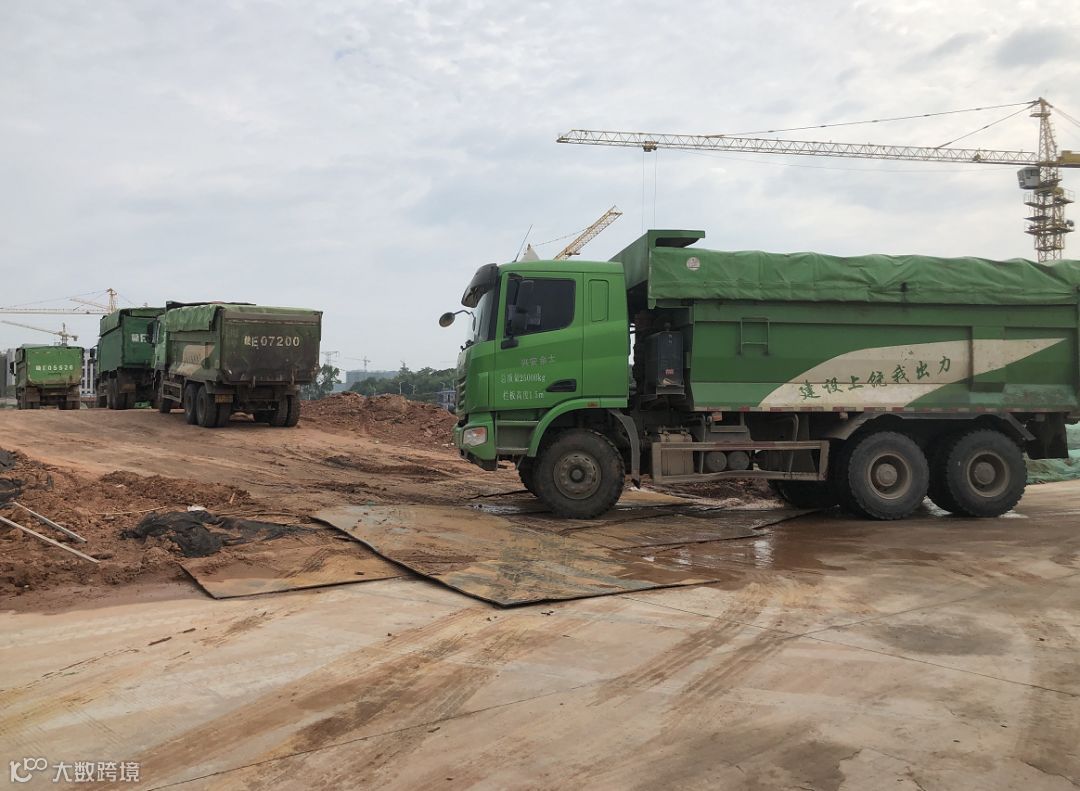

5.智谷雅苑项目本周土石方外运3239车,约4.9万方。(09.01-09.07)

1.集团公司党委书记、董事长胡保才本周至安厦带湖雅苑项目现场,就工程质量与安全生产工作进行调研。集团公司副总经理、安厦房地产公司董事长刘荣富,集团公司总工程师刘怡金陪同调研。

2.集团副总刘荣富至带湖雅苑项目现场检查指导工作。

3.带湖雅苑项目部召开监理例会。
4.在集团刘总的指示下安厦徐总组织监理单位、施工总包单位对带湖雅苑项目现场进行安全生产大检查并做总结大会。

5.带湖雅苑项目现场本周土方外运;8号和5号楼之间地库筏板铺挤塑聚苯板和打垫层灰;2号楼2层顶板支模等工作有序进行中。

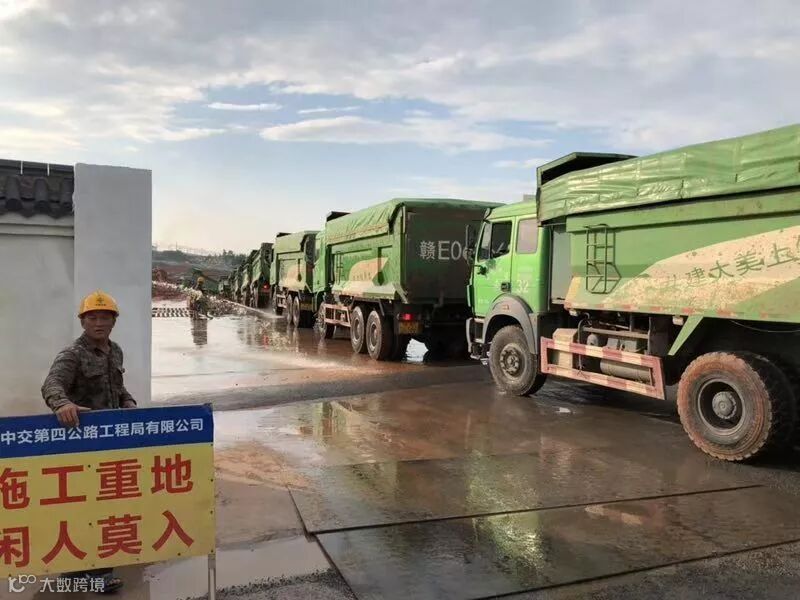

6.带湖雅苑项目本周土石方外运2256车,约3.6万方。(09.01-09.07)

上饶市安厦房地产开发有限公司
