安厦本周主要工作内容

  周例会主要内容

一、会议强调全力抓好各项目工地安全文明施工工作,督促各项目总包单位做好防暑降温工作。

二、研究广告投放相关事宜。

1. 持续关注水上冲关广告宣传细节问题,跟踪其宣传效果,及时与广告履约方沟通。

三、会议要求加紧办理智谷雅苑12#、15#预售证,为销售加推做好准备工作。

四、制度学习已接近尾声,会议强调,应认真对待子公司PK赛和全员考试。


在建项目

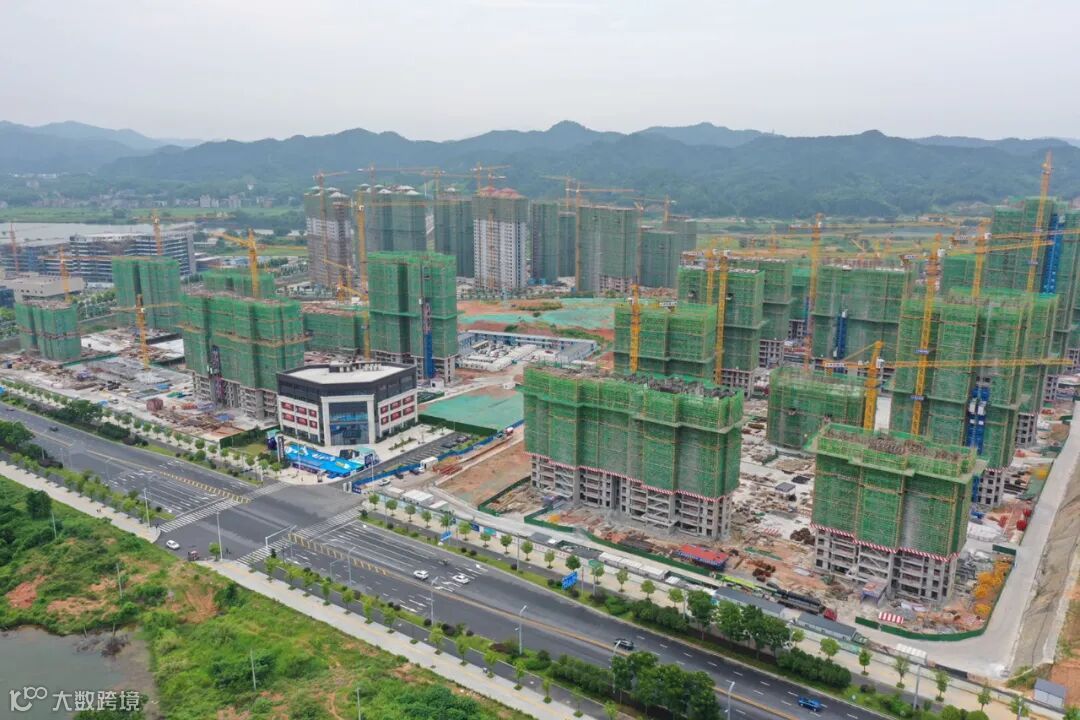

安厦·智谷雅苑

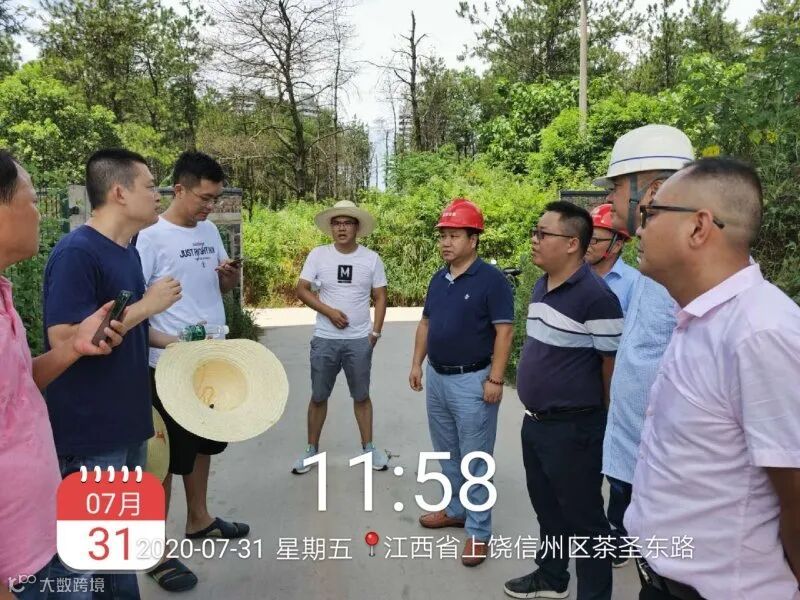

1.市住建局安全办主任吴锐、高铁试验区交通建设局詹科长等领导到智谷雅苑,为迎接创国卫专家莅临上饶第一站国检进行现场指导,并要求中交四公局项目部及下属各工区按双创要求提前做好相关迎检工作。

2.在集团公司副总经理刘荣富的指示下,由建设方组织监理方、施工总承包方三方在安厦.智谷雅苑中交四公局项目部召开月度生产大检查暨双创工作专题会!对近期工作进行统筹部署:

1)要求监理方督查中交四公局项目部及下属劳务工区近期每天对办公区、生活区、施工现场按创国卫文件精神做好6个100%等相关工作,并编制表格、建立记录台帐,迎接国检莅临上饶站双创检查!

2)高温季节做好防暑降温工作,排查隐患、抓好安全生产!抓进度同时抓质量、做好高温期的砼养护工作,杜绝质量通病,严把质量关!

3)抓好文明施工,做好智慧工地观摩前期工作,提升高铁新区区域新标杆,彰显国资企业品牌形象!


本周项目现场

 东地块:

140#楼西单元17层支模架搭设,东单元17层支模架搭设,43#楼20层顶板钢筋绑扎。

2、46#楼14层顶板浇筑,47#楼15层顶板浇筑,42#楼10层墙柱钢筋绑扎,41#楼一层顶板模板安装。

3、45#楼8层顶板浇筑。

4、别墅59#楼负一层顶板钢筋绑扎,56#楼负一层顶板浇筑完成。

西地块:

1、9#楼封顶,12#楼19层墙柱钢筋绑扎,13#楼15层顶板钢筋绑扎,15#楼14层顶板模板铺设。

2、6#楼17层顶板模板铺设,5#楼8层顶板钢筋绑扎,11#楼19层墙柱封模,8#楼20层墙柱钢筋绑扎,10#楼19层顶板钢筋绑扎。

3、20#楼4层墙柱封模,21#楼3层梁板模板安装,23#楼2层墙柱钢筋绑扎。

4、1#楼12层顶板钢筋绑扎,2#楼西单元14层墙柱加固,东单元14层墙柱钢筋绑扎,3#楼21层顶板模板加固,7#楼19层支模架搭设。

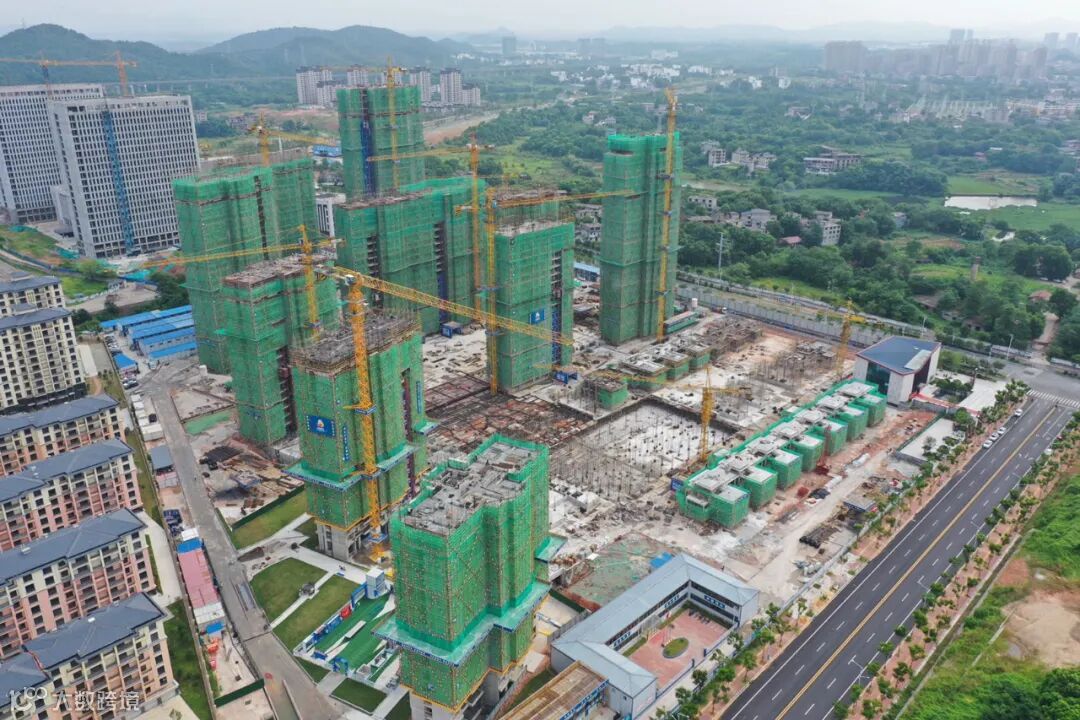

安厦·带湖雅苑

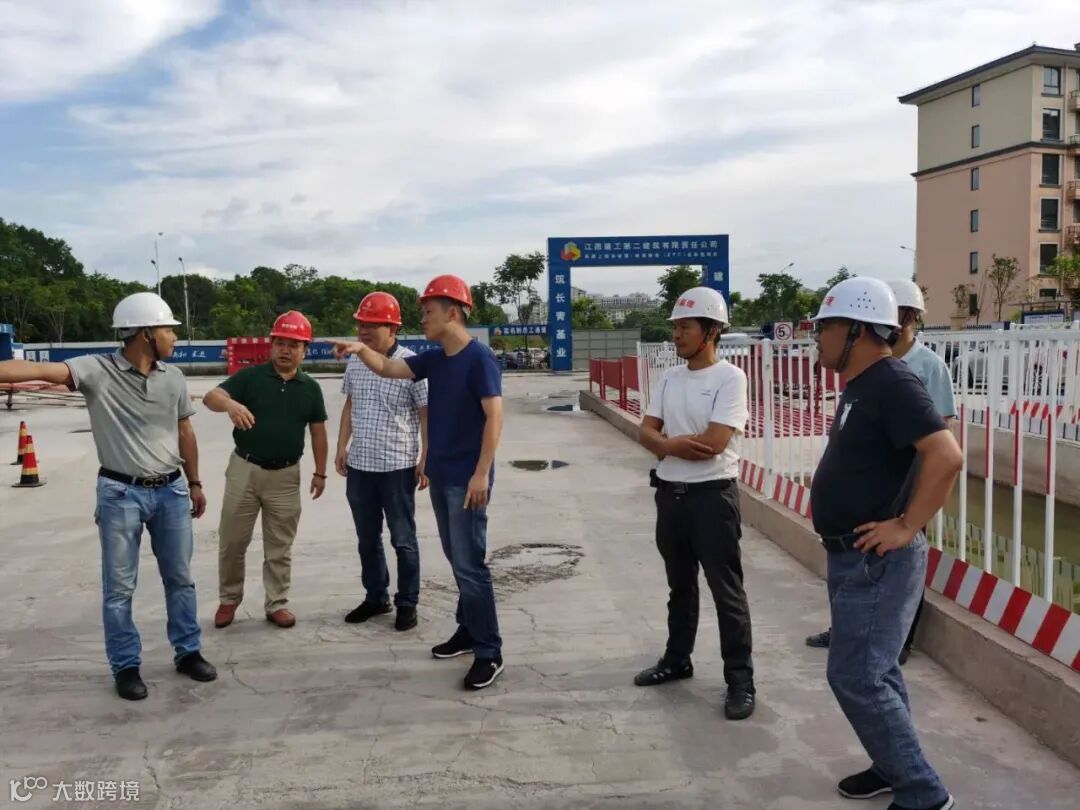

1.信州区住建局局长姬峻峰和副局徐翔、市城管局支队张泳浪队长共同带领市创卫组至带湖雅苑进行双创督察,并作指导意见,迎接创卫模拟检查。

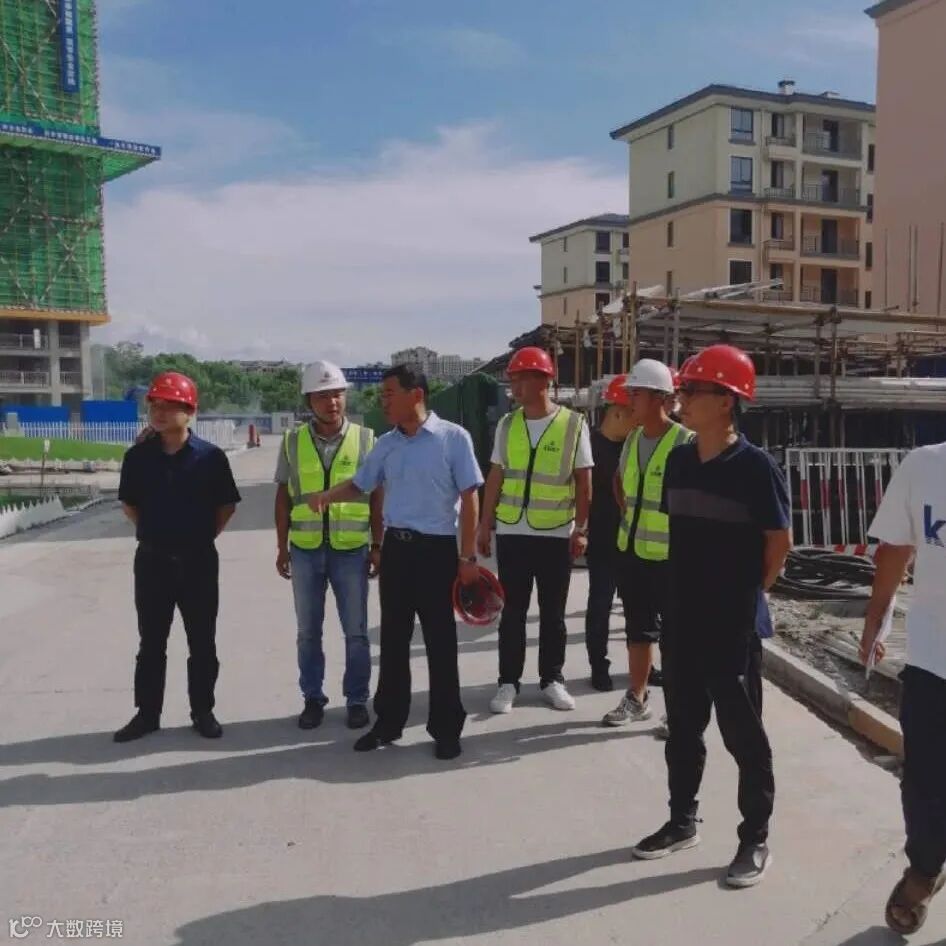

2.市住建局市场科朱伟科长和安全办主任吴锐到带湖雅苑为迎接创国卫专家国检,提前做指导工作。

本周项目现场
1、1#楼25层顶板铺设模板
2、2#楼屋顶花架机房内架搭设,墙柱钢筋绑扎已封顶);
3、3#楼26层墙柱钢筋绑扎
4、4号楼东单元22层墙柱钢筋绑扎;西单元20层顶板钢筋绑扎
5、5#楼18层内支撑架搭设
6、6#楼19层内支撑架搭设
7、7#楼21层墙柱钢筋绑扎,外架搭设
8、8#楼屋面花架机房混凝土浇筑完成已封顶
9、9#楼19层顶板模板铺设完成
10、10#楼17层墙柱钢筋绑扎
11、宾馆11层墙柱钢筋绑扎
12、7#楼西侧负一层顶板钢筋绑扎完成
13、11号楼西侧负一层顶板梁钢筋绑扎
14、2#楼28层二次墙体砌筑,22层构造柱浇筑,内墙抹灰5层施工,附框安装至18层,烟道安装至18层
15、8#楼23层二次墙体砌筑,19层构造柱浇筑,内墙抹灰9层完成,附框安装至19层,烟道安装至22

16、1#楼18层二次墙体砌筑,8层构造柱浇筑,烟道安装至22层,附框安装至6层;3#楼19层二次墙体砌筑,12层构造柱浇筑,附框安装至8层;

17、5#楼7层砌筑,3层构造柱浇筑

18、7#楼6层墙体砌筑,4层构造柱浇筑

19、16#楼排屋首层反坎浇筑



天佑学校项目




1.天佑学校项目取得项目用地权调情况意见书。

2.本周已至广信区自然资源局对接天佑学校项目用地相关事宜。
