安厦工作
进度周报
2020.6.8-2020.6.14
项目:智谷雅苑、带湖雅苑
一、会议强调全力抓好各项目工地质量与安全生产工作。
1、质量把控应不遗余力。从材料进场至施工过程,严格督促各项目总包单位按照设计规范要求进行施工。
2、安全生产毫不松懈。各项目须全面排查安全漏点,限时整改,并做好安全巡查有关工作,确保安全生产。
二、会议要求组织相关人员对其它楼盘进行调研,以尽快出台内外交房标准。
三、会议要求各项目从项目前期到工程竣工必须保证资料规范齐全。
四、会议研究决定,联合集团招标办尽快完成各项目电梯招投标工作。
五、会议研究决定,各项目尽快办理完成消防工程报批工作。
六、会议研究决定,智谷雅苑临时围墙按照双创工地相关要求上新公益广告。
七、经公司考评小组考核,2020年5月份两项目物业单位得分均超过95分,经会议研究同意,各项目按照合同约定内容结算当月物业管理费。

在建项目

logo.cn%2Fmmbiz_png%2FxghBZwSMiaQTlF6b7Du9Jj2ss9D4cULD2Bbib3vAhdmjtc9p1SPjkdqlhZPdEr8icRGvENDoicJBqfbE4uqAeTlysg%2F0%3Fwx_fmt%3Dpng" data-longitude="118.015823364" data-latitude="28.480604172" href="" data-type="1" data-poiid="11489271397396239656" style="font-size:17px;" data-province="" data-city="">国资安厦-智谷雅苑

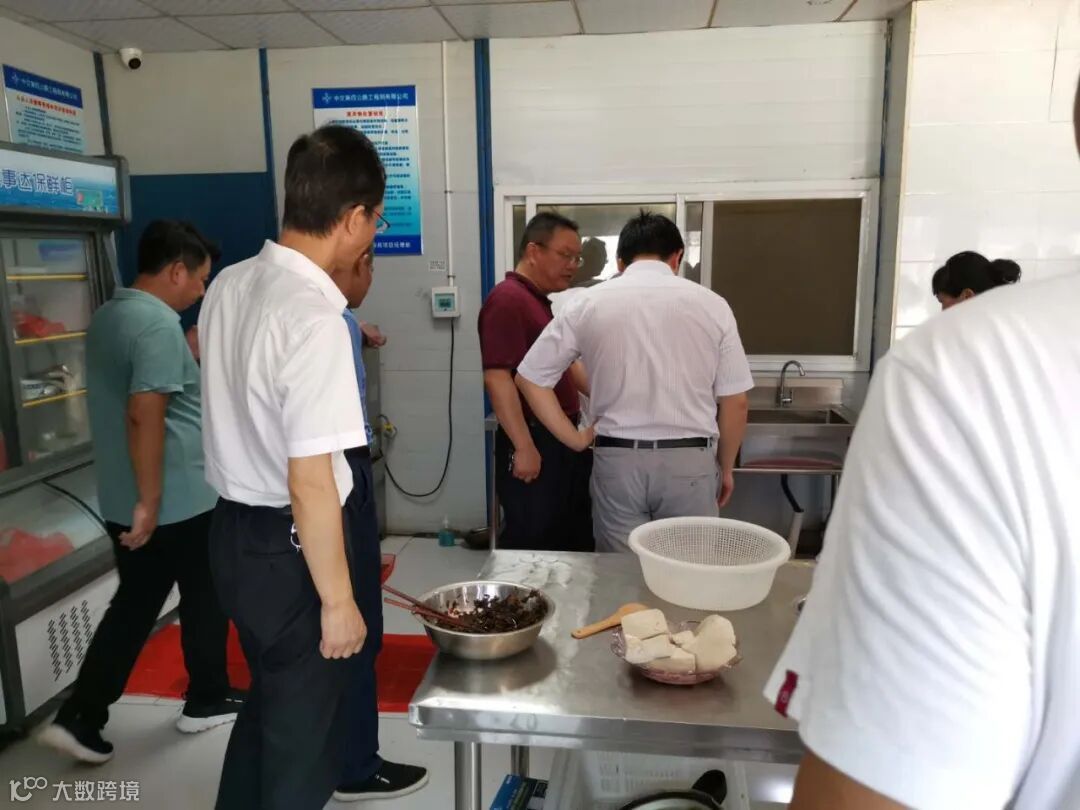

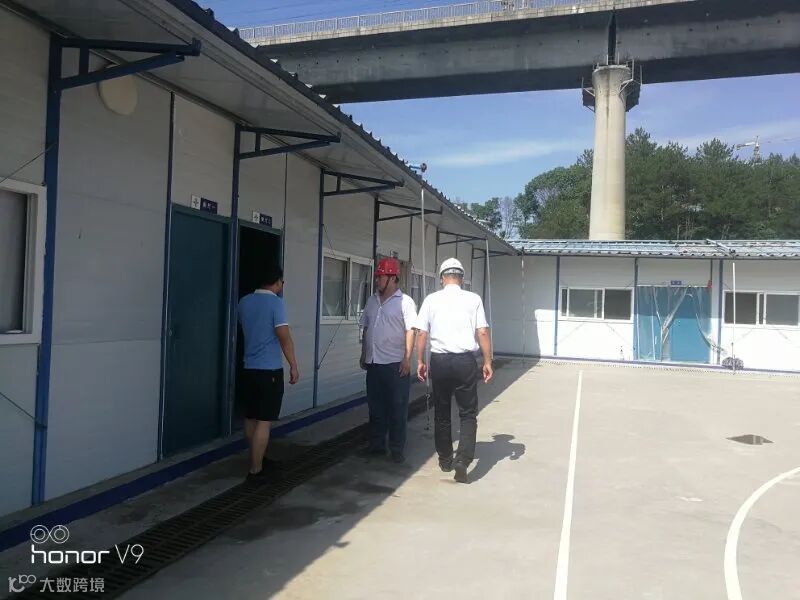

1.高铁试验区交通建设局张局、詹科至智谷雅苑项目检查指导“双创工作”。

2.省创卫办至智谷雅苑项目开展创卫回头看工作,项目创卫工作的保持获创卫组高度评价,并就创卫工作的保持做出相应指示。高铁新区副主任周斌,建交局局长张峰陪同。

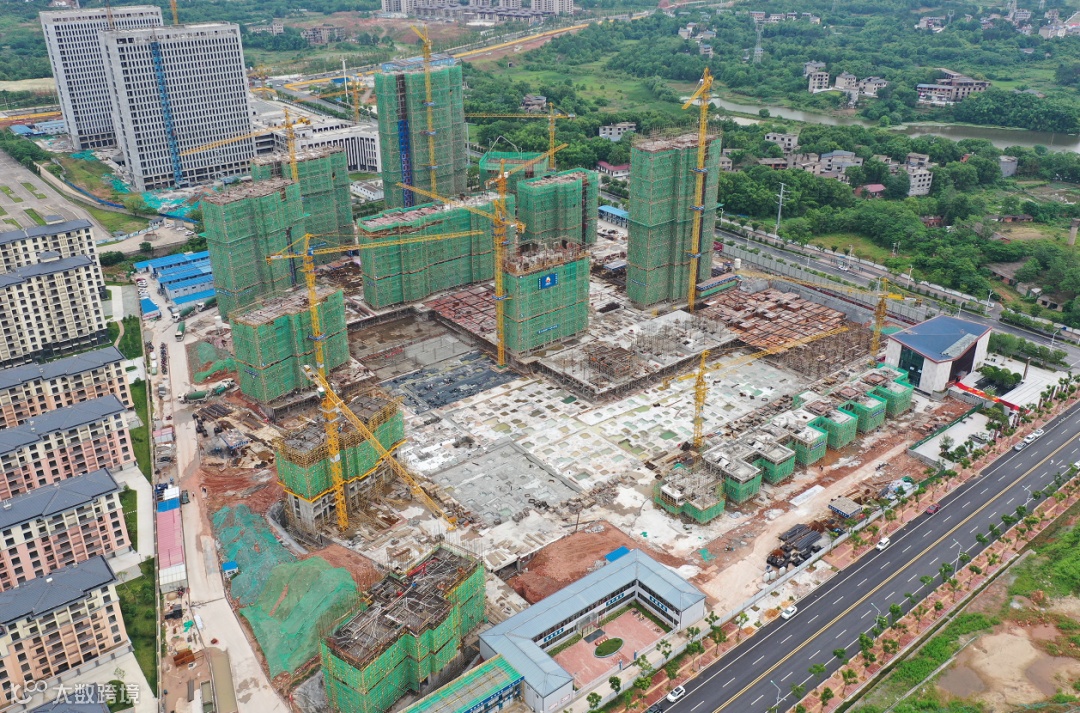

智谷雅苑项目现场
东地块:
1、40#楼西单元11层外架挂网,东单元11层梁板钢筋绑扎,43#楼15层梁板模板铺设。
2、46#楼8层墙柱封模,47#楼10层悬挑工字钢搭设,42#楼5层墙柱封模,41#楼基础钢筋绑扎。
3、45#楼西单元5层墙柱封模,东单元5层顶板钢筋绑扎。
4、别墅55#、63#、65#楼负一层支模架搭设。
西地块:
1、9#楼封顶,12#楼13层支模架搭设,13#楼10层墙柱钢筋绑扎,15#楼9层顶板钢筋绑扎。
2、6#楼11层顶板钢筋绑扎,5#楼3层顶板钢筋绑扎,11#楼11层顶板钢筋绑扎,8#楼15层顶板钢筋绑扎 ,10#楼14层顶板钢筋绑扎。
3、16#楼、17#楼封顶,18#楼6层梁板搭设;19#楼6层顶板钢筋绑扎,22#楼6层模板支撑架搭设,25#楼5层顶板钢筋绑扎,26#楼6层顶板模板铺设。
4、1#楼7层墙柱支模架搭设,2#楼西单元9层墙柱钢筋绑扎完成,东单元8层顶板钢筋绑扎完成,3#楼15层顶板浇筑,7#楼12层顶板钢筋绑扎。

智谷雅苑防疫工作

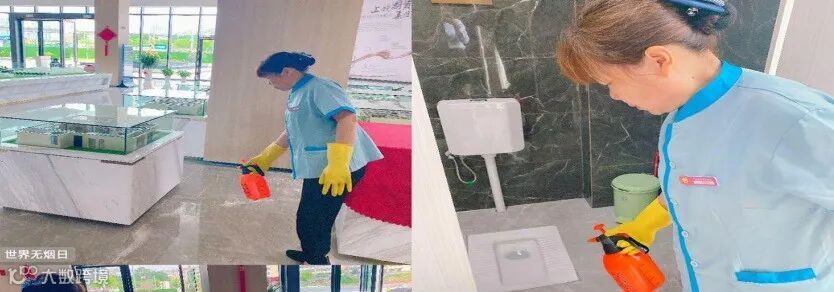

——智谷雅苑售楼部按照相关疫情防控要求,每日对各处进行消毒工作,并对来访人员进行体温测量、登记、消毒等工作。

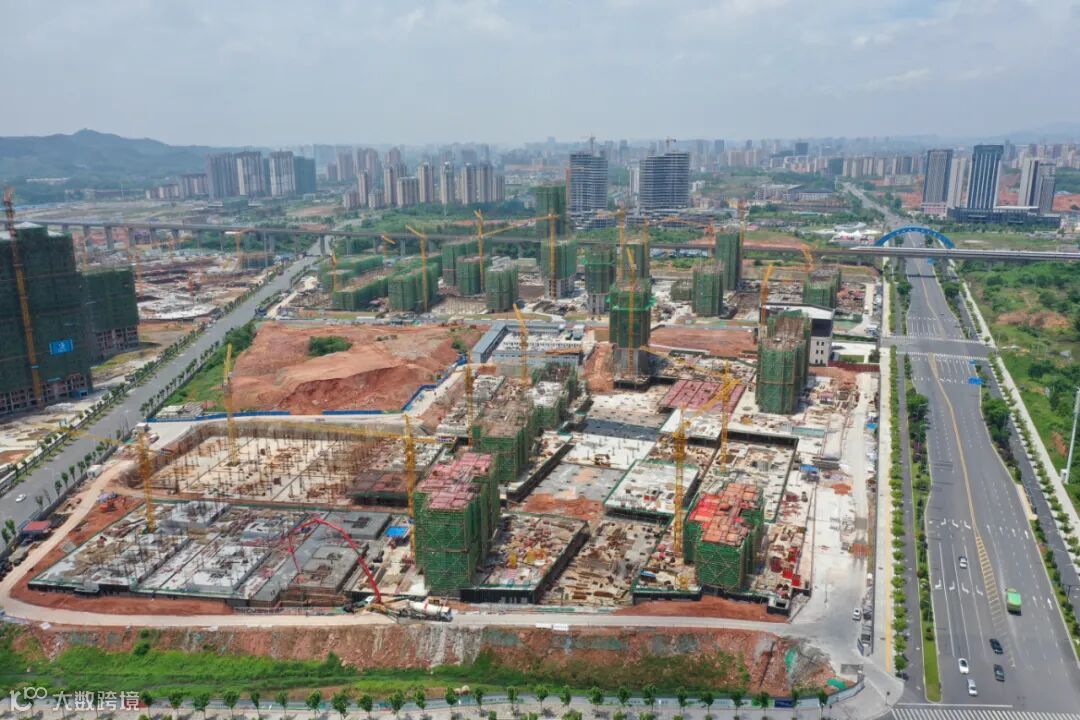

带湖雅苑项目现场
1、1#楼19层墙柱钢筋绑扎完成,顶板支模,水电穿插预埋管路(地上33层);
2、2#楼28层顶板支模(地上共33层);
3、3#楼19层墙柱钢筋绑扎完成(地上共33层);
4、4号楼东单元15层顶板支模完成;西单元15层墙柱钢筋绑扎(地上共33层);
5、5#楼13层墙柱钢筋绑扎(地上共27层);
6、6#楼12层顶板钢筋绑扎(地上共33层);
7、7#楼13层支设顶板模板、墙柱模板加固(地上共33层);
8、8#楼24层顶板钢筋绑扎(地上共26层);
9、9#楼11层墙柱加固,顶板模板支设(地上共33层);10、10#楼9层顶板钢筋绑扎完成(地上共26层);
11、宾馆8层墙柱钢筋绑扎(地上共17层);
12、4#楼西单元南侧负一层顶板钢筋绑扎完成,今天浇筑;
13、6#楼南侧基础钢筋绑扎,柱插筋;
14、6#楼东侧负一层夹层梁浇筑;
15、售楼处北侧负一层顶板钢筋绑扎;
16、7#楼西侧底板钢筋绑扎,柱插筋;
17、2#楼22层墙体砌筑60%,16层构造柱浇筑;
18、8#楼16层砌筑完成,13层构造柱浇筑完成;
19、1#楼6层砌体完成40%,3层构造柱浇筑完成;3#楼7层砌筑10%,2层构造柱完成;5#楼2层砌筑反坎完成;

带湖雅苑防疫工作
——带湖雅苑售楼部按照相关疫情防控要求,每日对各处进行消毒工作,并对来访人员进行体温测量、登记、消毒等工作。

上饶市安厦房地产开发有限公司
