安厦工作
进度周报
2019.07.22-2019.07.28
项目:智谷雅苑、带湖雅苑

一、会议中刘总布置安排本周安厦房地产公司各项目须完成工作任务:
(一)智谷雅苑项目:

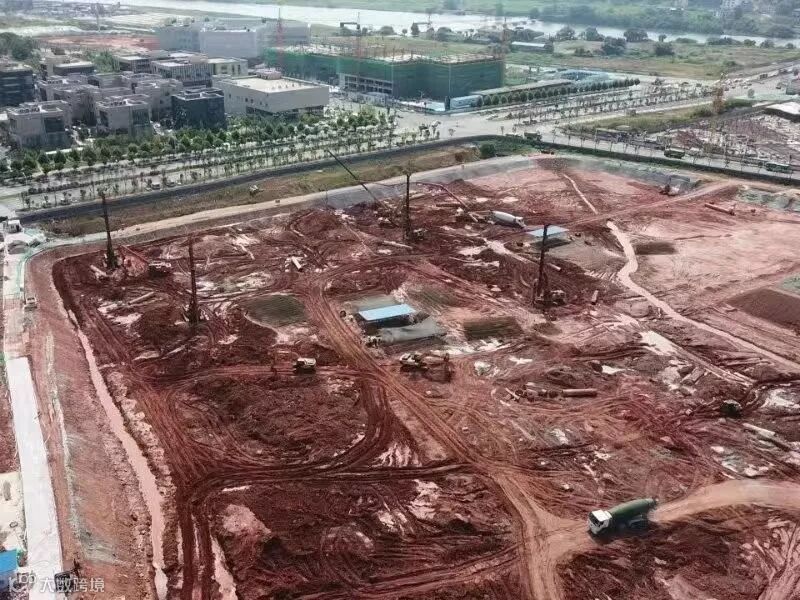

1、项目继续进行土方外运工作。
2、紧抓36#号楼售楼部施工质量及进度,完成原定施工计划。
3、本周组织总包、监理单位召开项目进度计划专题会,对进行预售的40#、41#两栋楼进行施工进度倒排及售楼部结构封顶等相关进度进行倒排。
(二)带湖雅苑项目:
1、项目继续进行土方外运工作。
2、本周组织总包、监理单位召开项目进度计划专题会,对进行预售的2#、8#两栋楼进行施工进度倒排及售楼部结构封顶等相关进度进行倒排。
3、会议研究决定,带湖雅苑项目依据地勘单位(核工业赣州工程勘察院上饶分院)出的地勘报告,另应工程需要由地勘单位(核工业赣州工程勘察院上饶分院)出具土石方分类报告,该费用为两万元,此费用不包含在原地勘单位(核工业赣州工程勘察院上饶分院)合同范围内。
二、安厦公司LOGO确定前与集团企业文化咨询公司对接,LOGO要与集团企业文化相一致。
三、本周拟定组织进行两个项目售楼部方案汇报会。
四、消防、人防、房产预测绘相关对接工作及时跟进。
五、积极响应集团公司的创卫要求,应高度重视并落实好两项目的创卫工作。
六、两个项目广告投放方案上报集团经管会。
七、安厦公司全体成员学习集团党群工作部所发的扫黑除恶文件,并组织扫黑除恶问卷考试。
八、安厦公司全体成员学习集团企业员工手册内容。

在建项目

url="https://mmbiz.qlogo.cn/mmbiz_jpg/xghBZwSMiaQQOcxXwLGmhhV1Laovder0aJibusrxkTRTlj9hPKB3HUAWFUeaqImRGT2Aib54LrXQ8Jqq8OYOvFRTA/0?wx_fmt=jpeg" data-copyright="0" data-cropselx1="0" data-cropselx2="512" data-cropsely1="0" data-cropsely2="548" data-ratio="0.75" data-s="300,640" data-src="https://cdn.10100.com/content/20251218/be8874fa-df8e-4986-820b-feaa3e80cb03.png" data-type="jpeg" data-w="800" style="width: 574px;height: 430px;" src="https://cdn.10100.com/content/20251218/be8874fa-df8e-4986-820b-feaa3e80cb03.png">

4.集团公司刘总组织安厦公司、设计单位、总包单位、销售代理公司召开智谷雅苑项目售楼部室内精装修及整体景观方案汇报会,并邀请集团公司高总、招标办及工程管理部参会。

5.上饶市住建局刘局本周带队至智谷雅苑项目检查指导创卫工作。

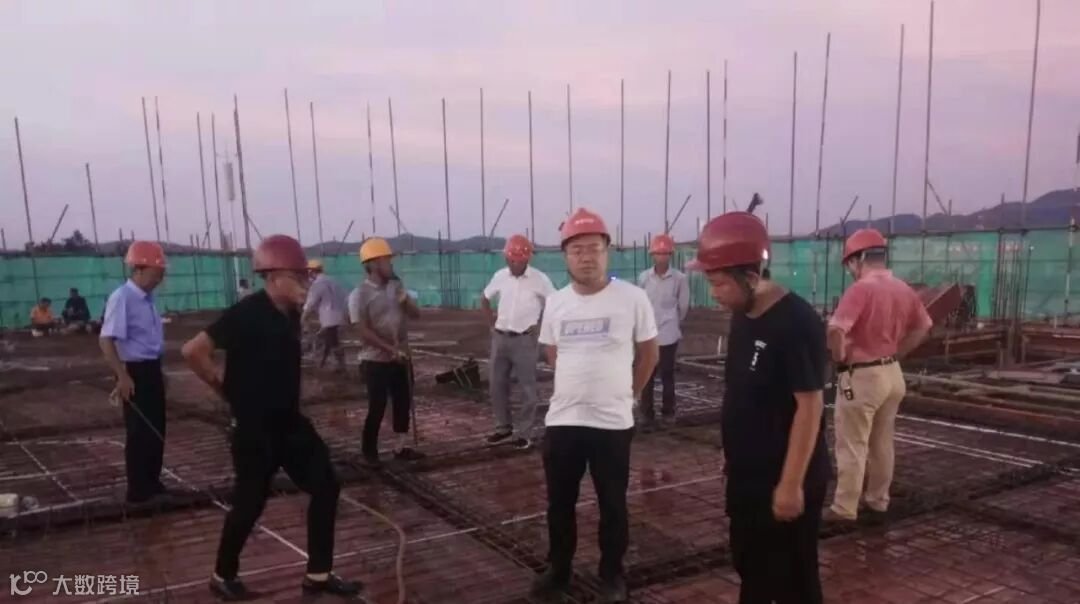

6.安厦公司副总徐仁贤,智谷雅苑项目经理杨帆组织各项目部各工程师,总包单位,监理单位,劳务分包单位一同对36栋三层楼面梁板筋以及水电管预埋进行验收,验收通过后今晚进行浇注。

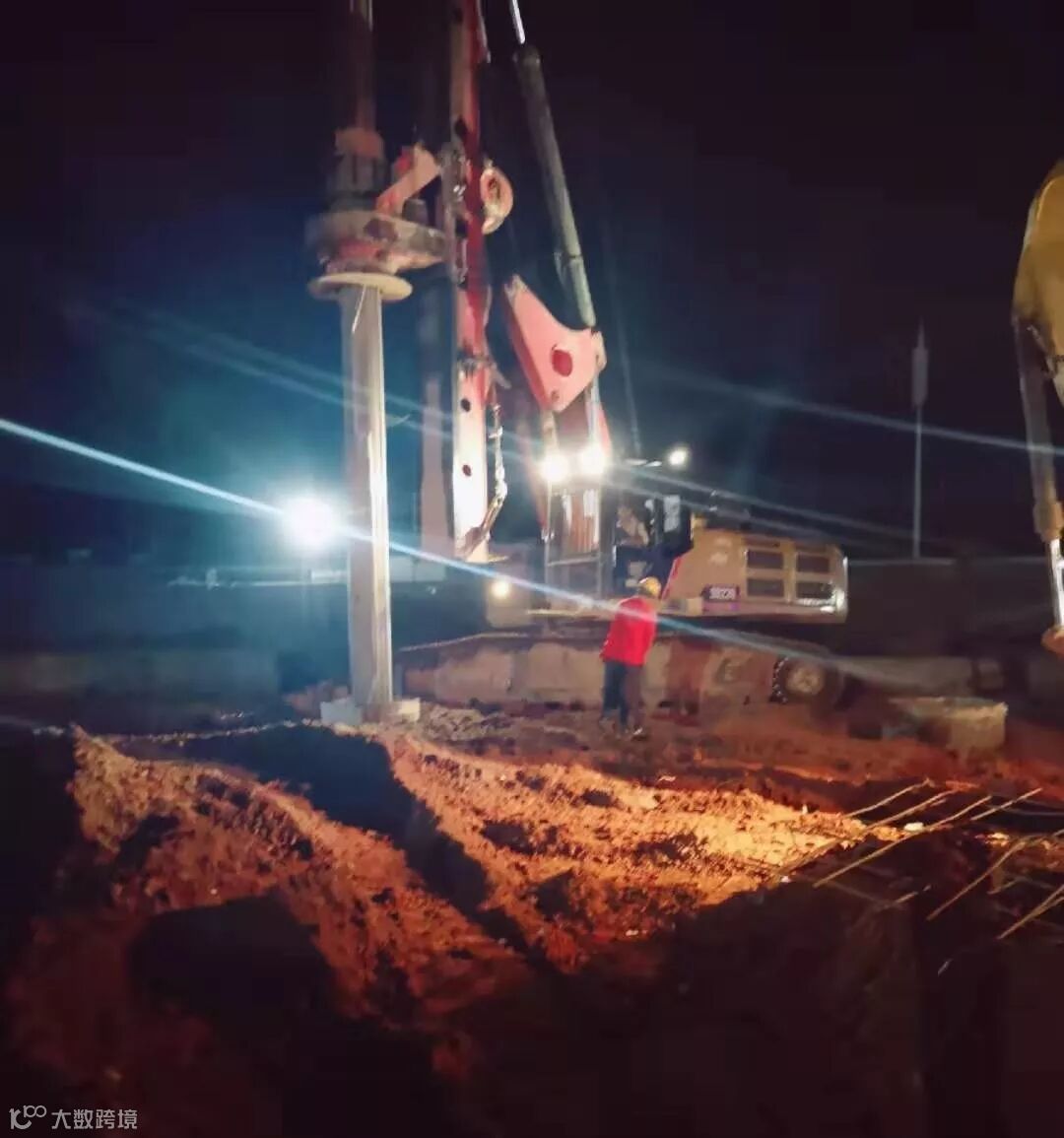

7.本周安厦智谷雅苑项目现场桩基施工、售楼部施工等工作持续进行中。

8.本周智谷雅苑项目每日对现场终孔进行可视化验收。

9.智谷雅苑项目本周土石方外运2873车,约4.3万方。(07.21-07.27)

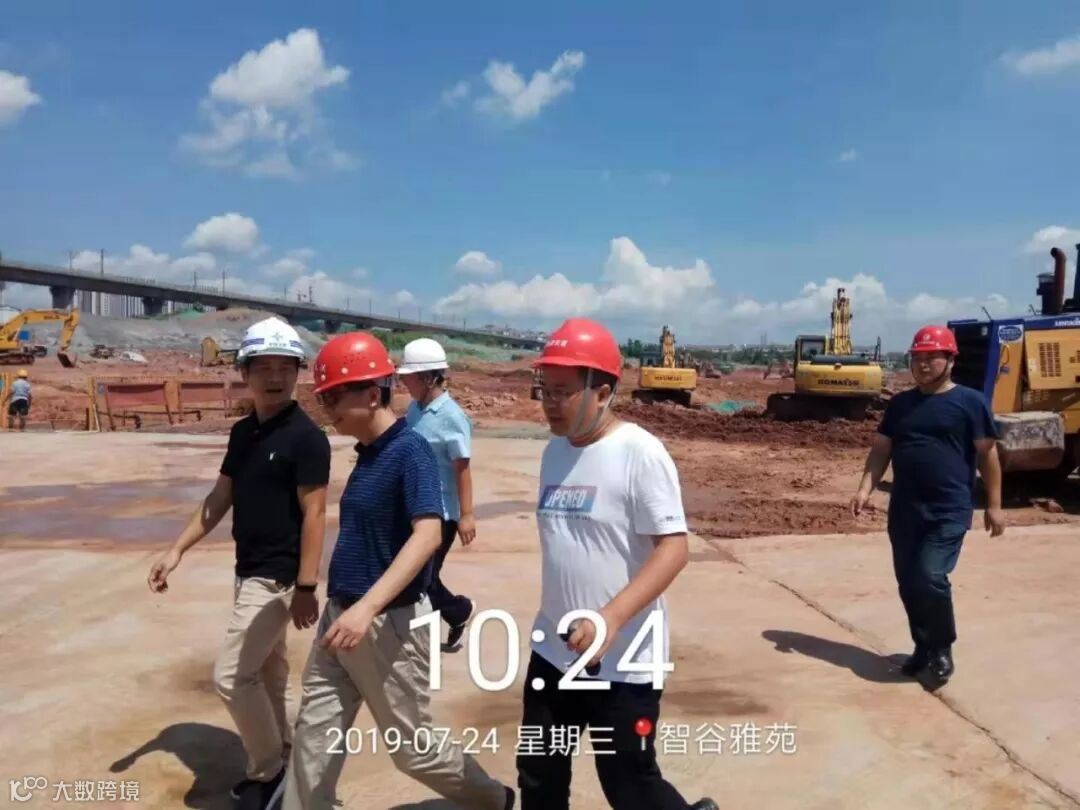

1.集团副总刘荣富至带湖雅苑项目检查指导工作。
2.带湖雅苑项目本周组织召开监理例会。

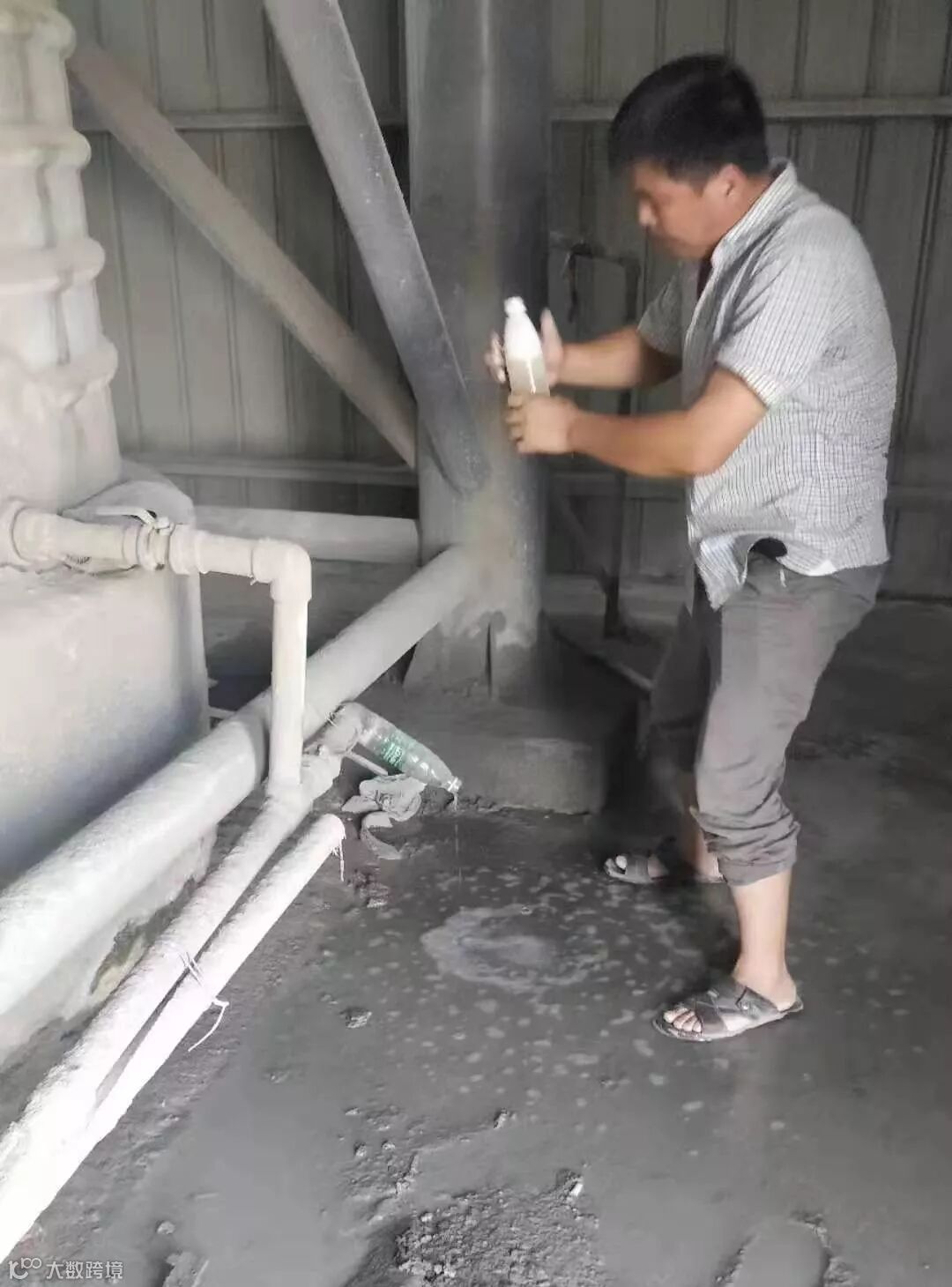

3.带湖雅苑项目组织施工和监理单位一起,临时到茶亭恒泰混凝土搅拌站,抽取骨料、抗渗剂进行检验。

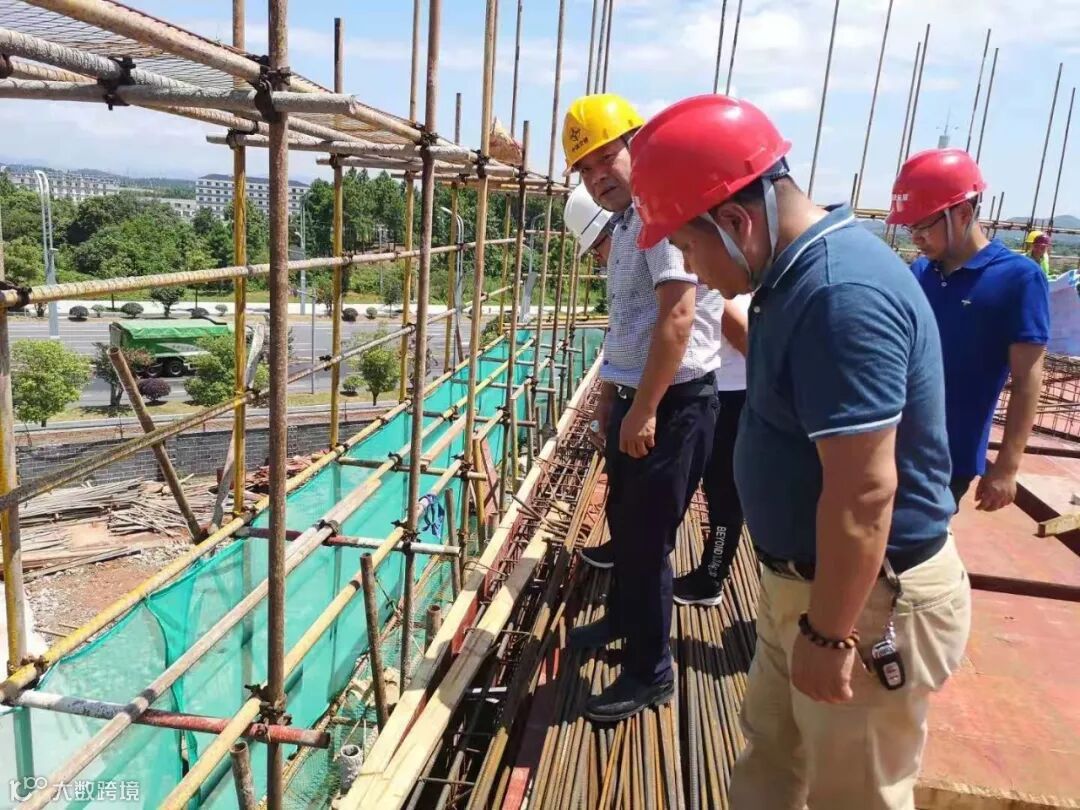

4.安厦带湖雅苑项目本周组织召开《高支模专家论证会》。

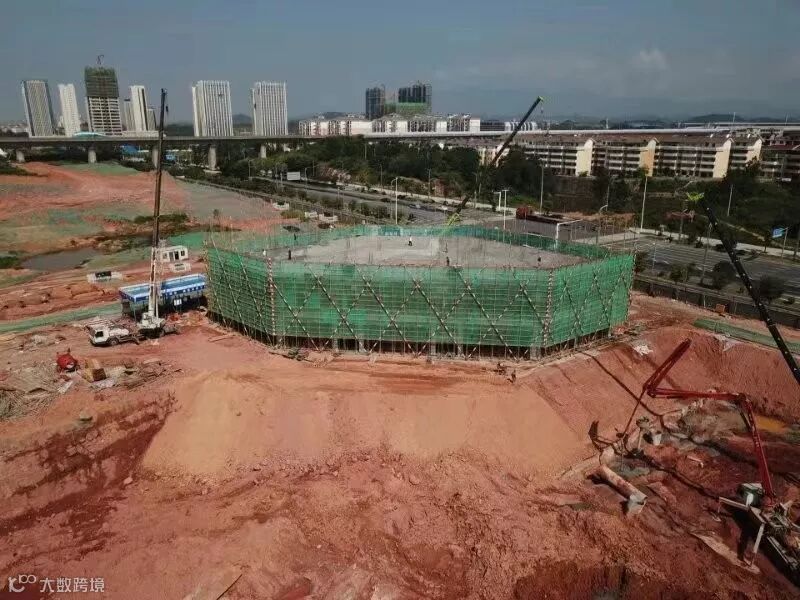

5.带湖雅苑项目现场本周配套用房浇筑、施工道路浇筑等工作持续进行中。
fba7bdaeea.png" data-type="jpeg" data-w="1280" style="width: 495px;height: 278px;" src="https://cdn.10100.com/content/20251218/94c9d1a5-1e48-4dc0-9725-13fba7bdaeea.png">

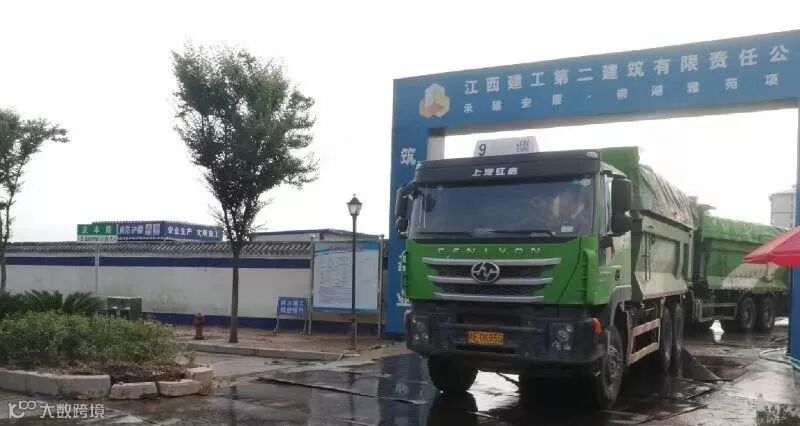

6.带湖雅苑项目本周土石方外运4094车,约6.6万方。(07.21-07.27)

上饶市安厦房地产开发有限公司
