【国资集团】安厦地产工作周报(04.22-04.28)

【国资集团】安厦地产工作周报(04.22-04.28) 安厦进度信息
2019-04-29
2
导读:安厦带湖雅苑项目组织勘察、设计、施工、监理等主要参建单位召开施工图纸初审会,并邀请集团公司工程管理部全程参与。

安厦工作

进度周报

2019.04.22-2019.04.28

项目:智谷雅苑、带湖雅苑

安厦本周主要工作安排

一、会议中刘总布置安排本周安厦房地产公司各项目须完成工作任务:

智谷雅苑项目:

①、全力以赴推进项目土方外运工作。

②、项目施工许可证办理完毕后,先行进行5号地块的桩基工程,并同时进行售楼部主体施工,确保开盘时售楼部可投入使用。

、具备开工条件后,要求设计、监理单位按合同约定派驻现场相关管理人员;特别是设计院驻场结构设计师必须尽快到场,监理总监、注册监理工程师必须根据项目进展情况按需驻场,配合项目建设进度;其它影响后续施工的工作事项要提前做好相关工作。

、推进项目桩基检测招标工作。

带湖雅苑项目:

①、全力以赴推进项目土方外运工作。

②、推进项目桩基检测招标工作。

、本周五组织项目施工图初步会审工作并邀请集团工程管部参与,通知项目各参建单位梳理相关问题。

、带湖雅苑售楼部位置土方加快外运、以利于售楼部主体施工,确保开盘时售楼部可投入使用。

、带湖雅苑完成图审、争取5月中旬办理好施工许可证、以利于后续工作开展。

二、刘总强调在集团开展“增强员工危机意识,助推企业长远发展”大讨论中,安厦公司全体员工须高度重视,并积极参与。

三、积极主动配合全市创卫工作开展,项目临时围墙及时完成喷绘公益广告工作,督促各项目施工单位将产生的建筑垃圾和生活垃圾进行分类并及时处理,坚决杜绝项目地发生污染环境和破坏生态的事故。

四、贯彻落实4月19日市国资委在全市国资国企应急管理工作会议的相关精神和要求,抓好安全生产工作,安厦公司响应国资委号召,在项目上拟配设一个安全管理员,对接项目安全管理工作

在建项目

安厦·智谷雅苑

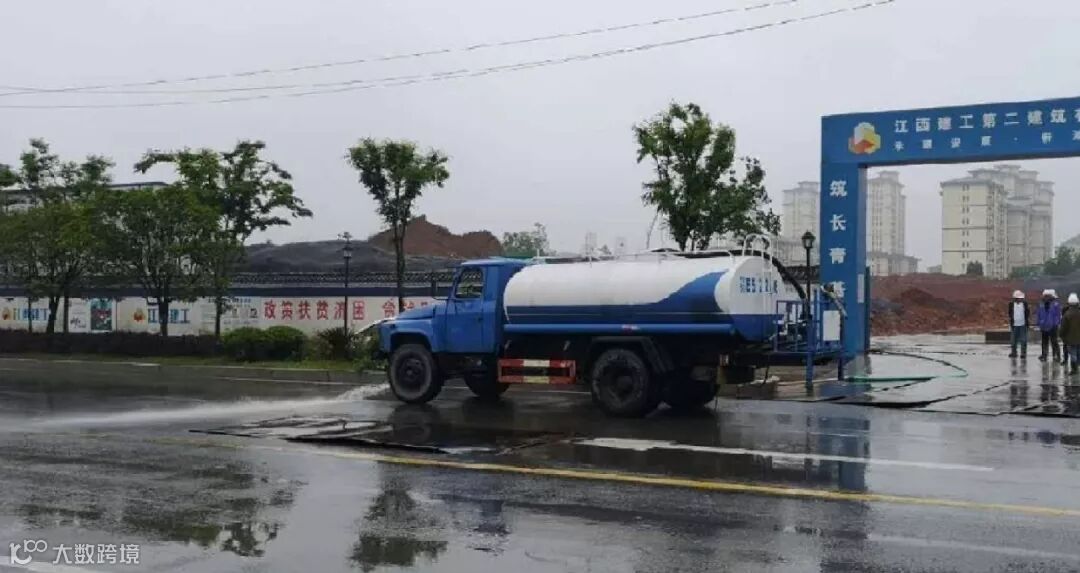

1.本周按上饶市创卫工作要求,智谷雅苑项目持续保持项目地面清洁卫生工作。

2.智谷雅苑项目南侧临时围墙,公益广告喷绘工作本周持续进行中。

3.智谷雅苑项目本周东面临时围墙顶部挂瓦。

4.智谷雅苑项目本周场内土石方碎石工作持续进行中。

5.智谷雅苑项目本周工人生活区施工持续进行中。

6.安厦公司组织总包、设计、勘察单位,并邀请集团工程管理部共同商讨智谷雅苑项目基坑支护方案,在确保结构安全的前提下,提出建设性优化意见,要求设计根据意见优化整体支护方案。

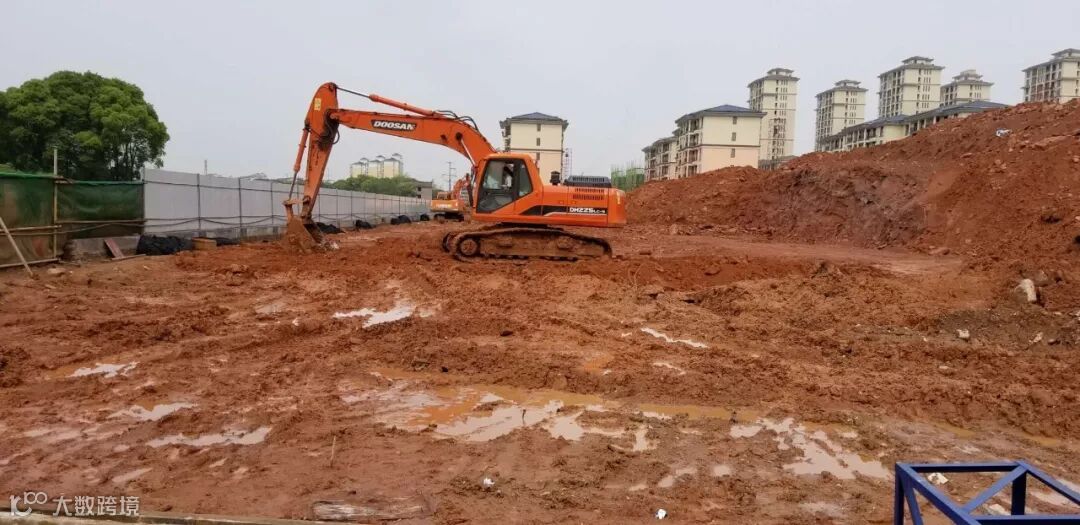

7.智谷雅苑项目本周土石方外运工作:出土约363车,约5445方。(04.21-04.28)

安厦·带湖雅苑

1.本周按上饶市创卫工作要求,带湖雅苑项目持续保持项目地面清洁卫生工作。

2.带湖雅苑项目现场本周临建位置场地平整工作持续进行中

3.带湖雅苑项目现场本周临时围墙进行边坡喷浆支护
4.安厦带湖雅苑项目组织勘察、设计、施工、监理等主要参建单位召开施工图纸初审会,并邀请集团公司工程管理部全程参与。

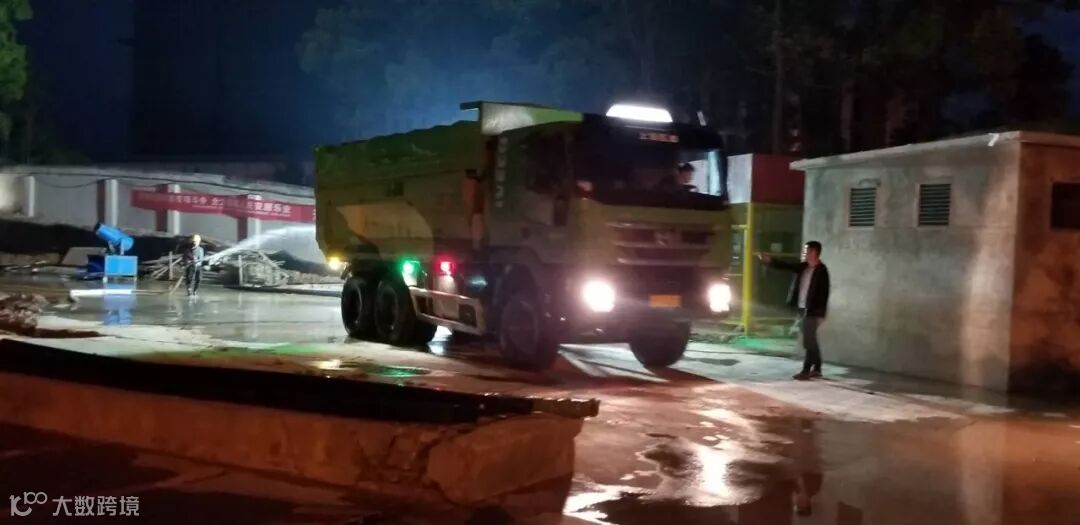

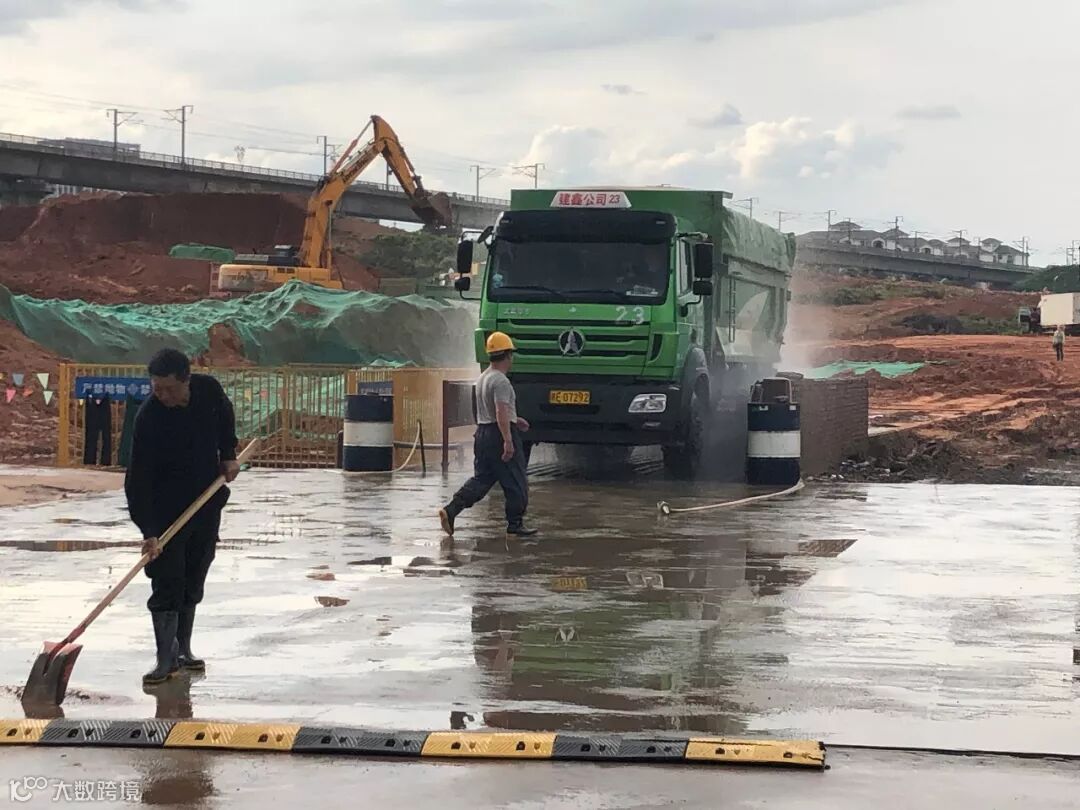

5.本周带湖雅苑土石方外运工作:出土约777车,约1.4万方。(04.21-04.28)

上饶市安厦房地产开发有限公司
