2019.09.16-2019.09.22
项目:智谷雅苑、带湖雅苑

一、会议中刘总布置安排本周安厦房地产公司各项目须完成工作任务:
(一)智谷雅苑项目:
1、跟进项目土方外运工作。
2、跟进项目8#、9#楼的施工进度,售楼部36#楼二次结构砌筑施工进度。
(二)带湖雅苑项目:
1、跟进项目土方外运工作。
2、跟进项目2#、8#楼的施工进度,售楼部二次结构砌筑施工进度。
二、两个项目部会同总包、监理单位对项目进行安全自检排查工作,并要求所有安全员须持证上岗。
三、与各销售代理公司对接,拿出参加国庆期间房协会在步行街举办的房产展示会方案、展示台装修效果图、宣传册、预算清单等。
四、核查各项目隐蔽工程使用的材料,如与设计有出入、如达不到国标的必须清理出场,如发现使用了不合格产品,下达整改通知单并予以处罚。
五、组织各项目参建单位开展专项倒排进度会,售楼部交付装修节点、售楼部装修完成交付使用节点、预售楼栋建成30%达到预测绘条件,形成会议文件各参建单位负责人签字确认,并下达责任任务书。
六、与各沙盘模型制作公司对接,以我们两个项目为蓝本制作汇报方案,并同时邀请集团招标办、工程管理部对综合报价进行评选对比,记录好相关影像资料。
七、销售代理公司在广告投放中需融入国资元素。
八、9月质量安全大检查迎国检工作,两个项目部做好相关工作。
九、积极响应集团公司的创卫要求,应高度重视并落实好两项目的创卫工作;创卫工作继续跟进。
十、两个项目继续做好“打非治违百日行动”安全生产迎七十周庆工作。

在建项目


url="https://mmbiz.qlogo.cn/mmbiz_jpg/xghBZwSMiaQQOcxXwLGmhhV1Laovder0aJibusrxkTRTlj9hPKB3HUAWFUeaqImRGT2Aib54LrXQ8Jqq8OYOvFRTA/0?wx_fmt=jpeg" data-cropselx1="0" data-cropselx2="512" data-cropsely1="0" data-cropsely2="384" data-ratio="0.75" data-s="300,640" data-src="https://cdn.10100.com/content/20251218/8347e395-140f-4dc6-9a98-15befd18c4d7.png" data-type="jpeg" data-w="800" style="width: 512px;height: 384px;" src="https://cdn.10100.com/content/20251218/8347e395-140f-4dc6-9a98-15befd18c4d7.png">

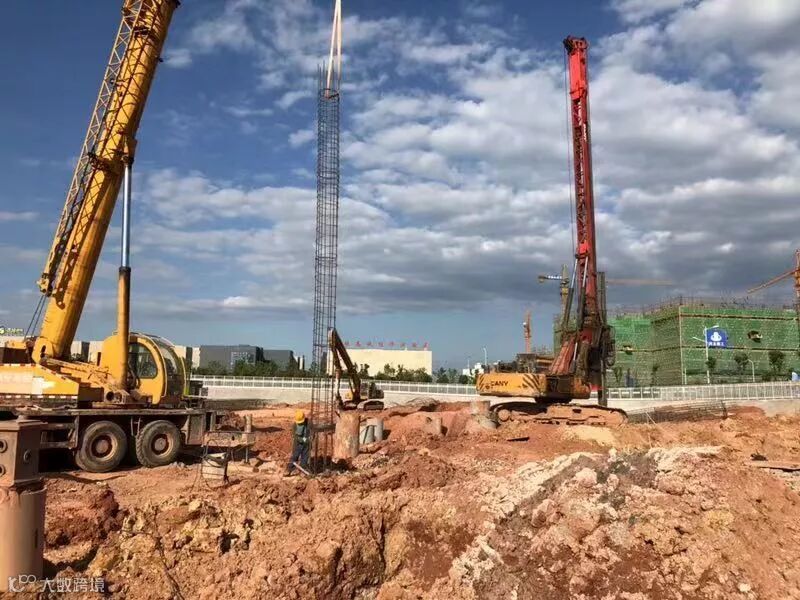

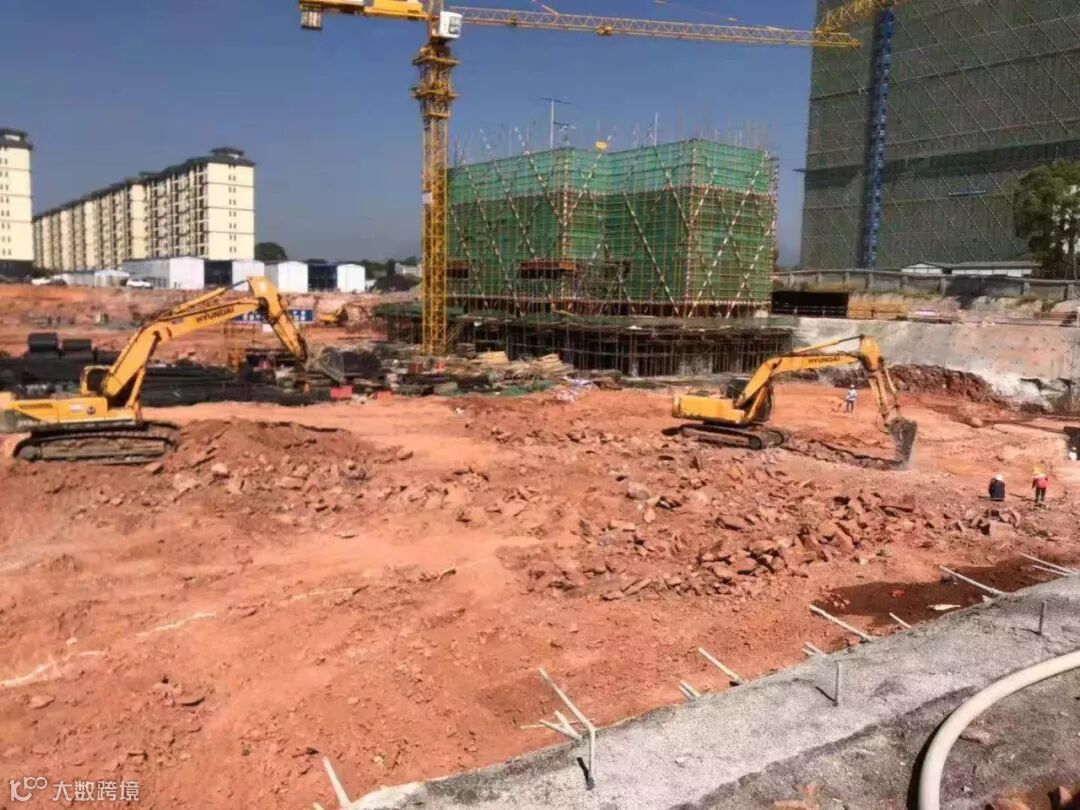

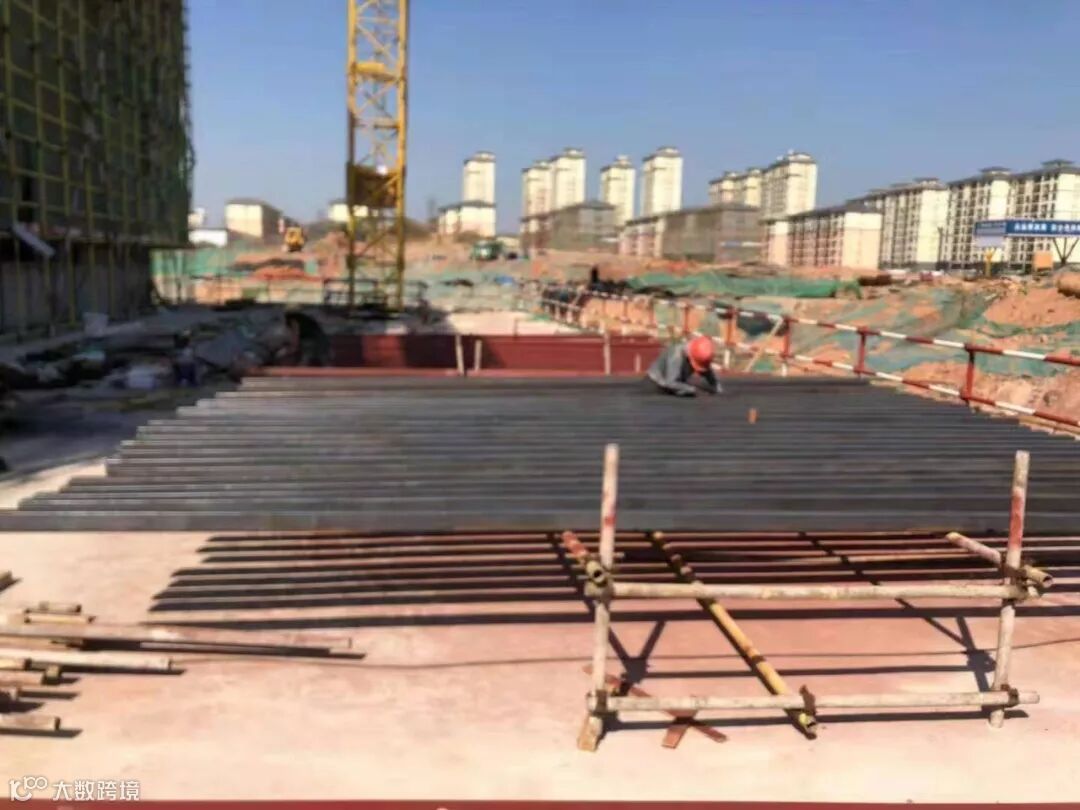

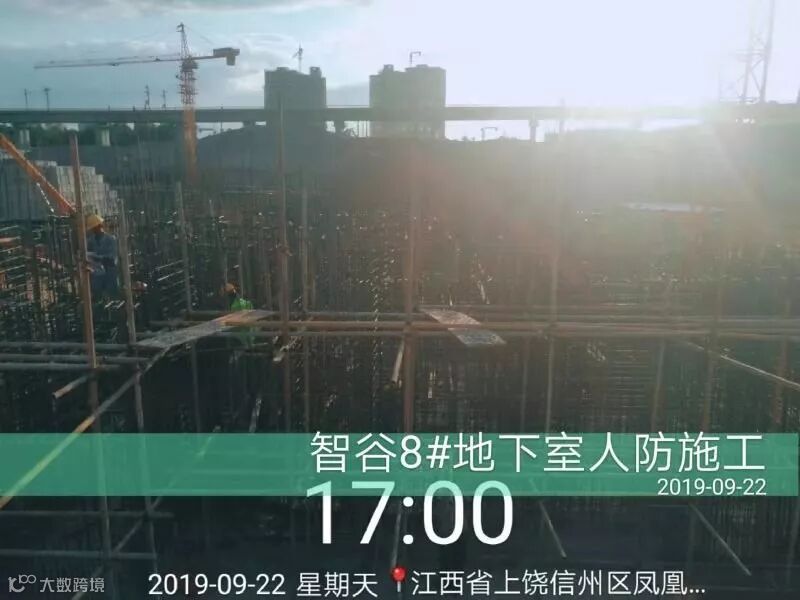

3.智谷雅苑项目本周桩基施工、土方外运、8#楼地下室人防施工等工作有序进行中。

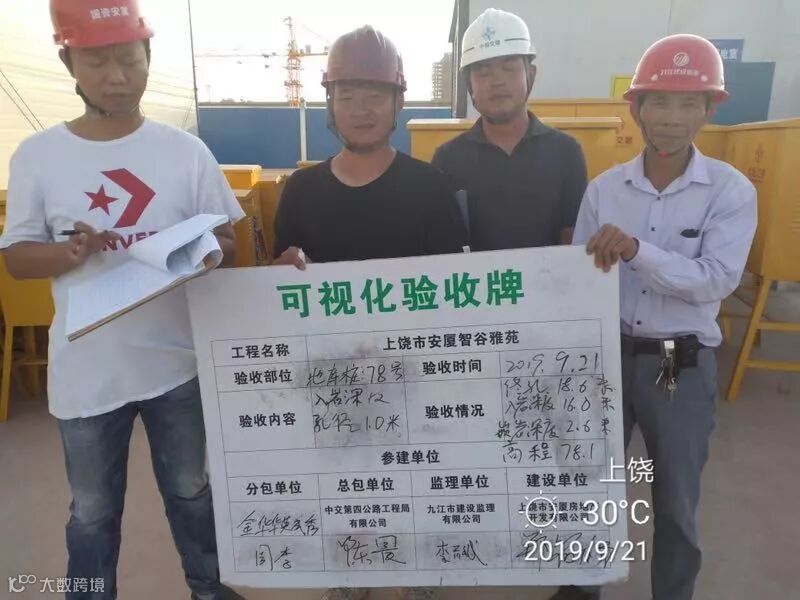

4.本周智谷雅苑项目每日对现场终孔进行可视化验收。

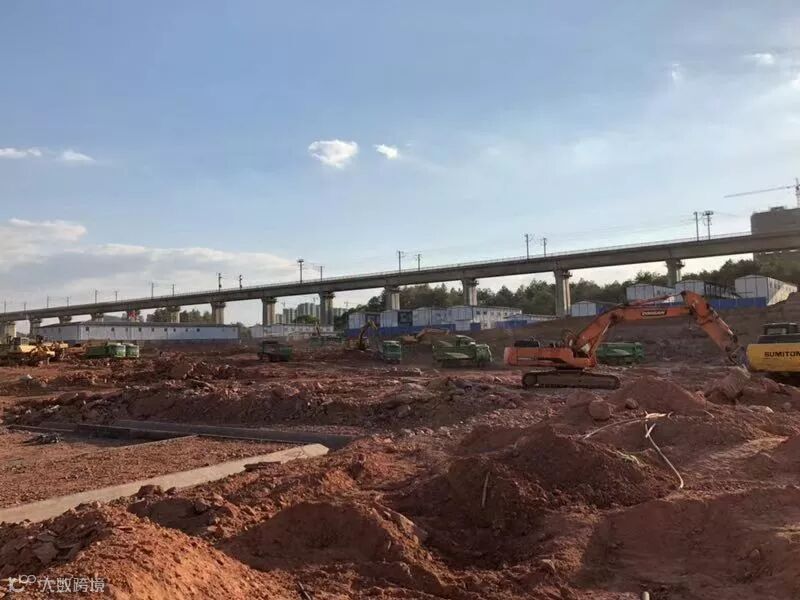

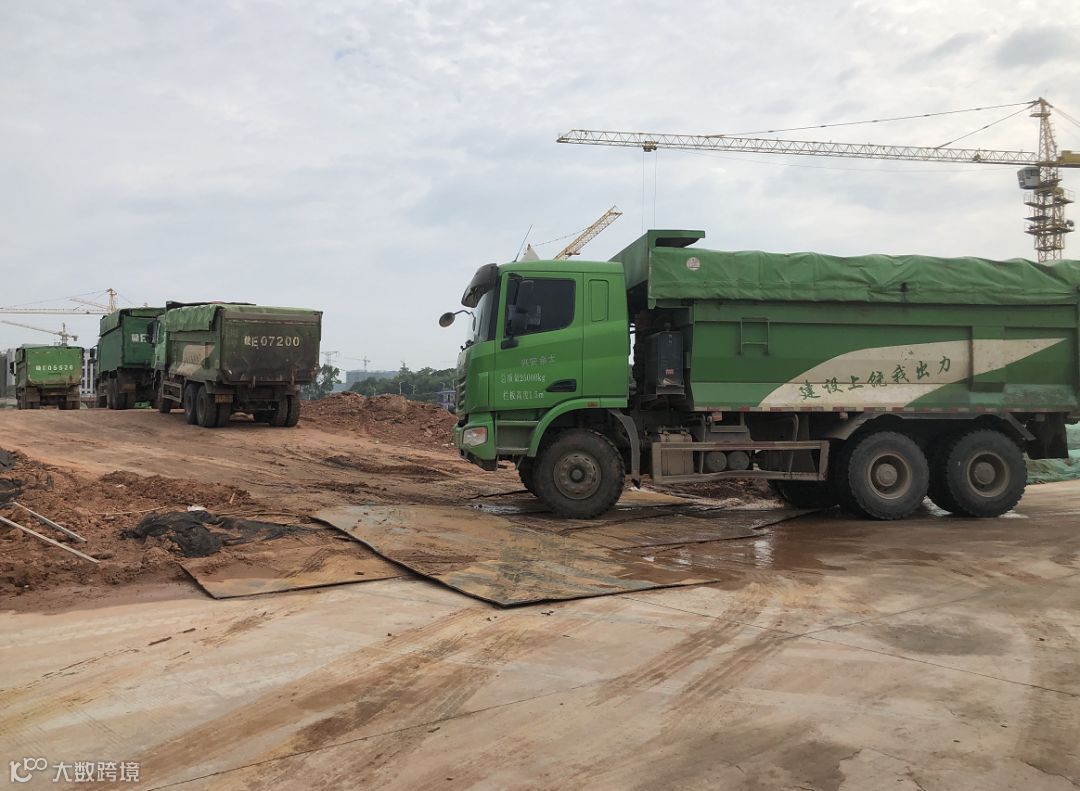

5.智谷雅苑项目本周土石方外运3327车,约5.0万方。(09.15-09.21)

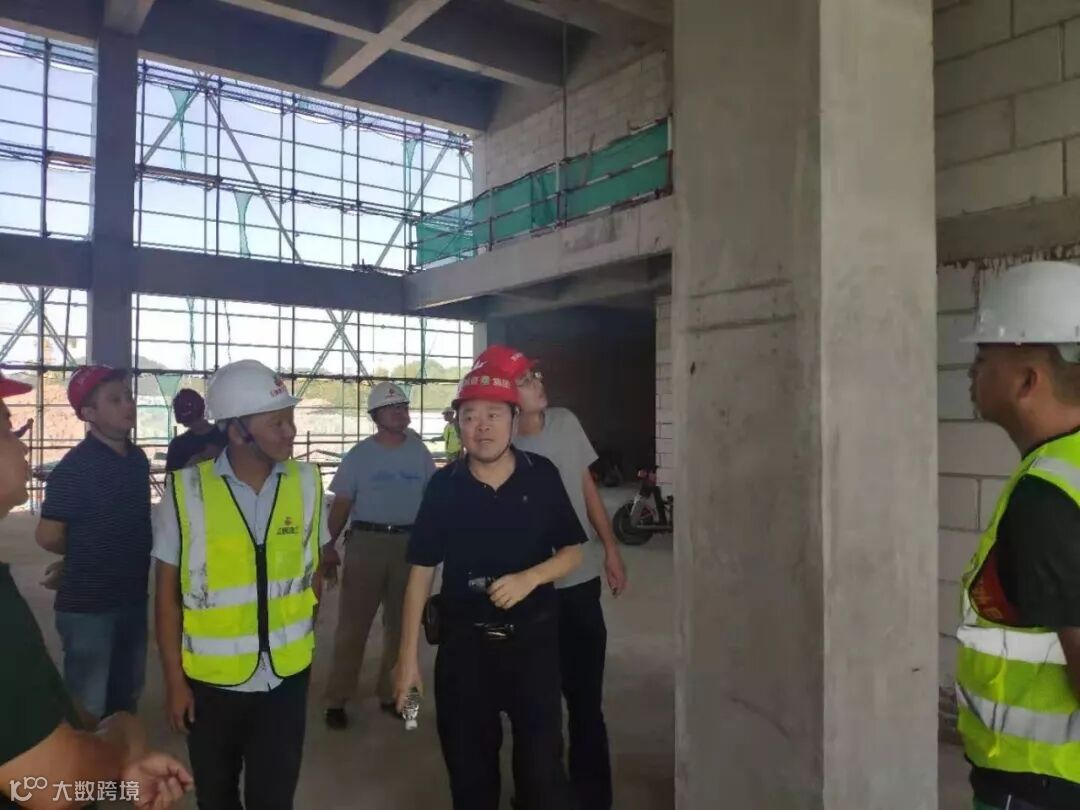

1.带湖雅苑项目建设方组织各参建方,开展九月中旬安全生产月联合大检查活动。

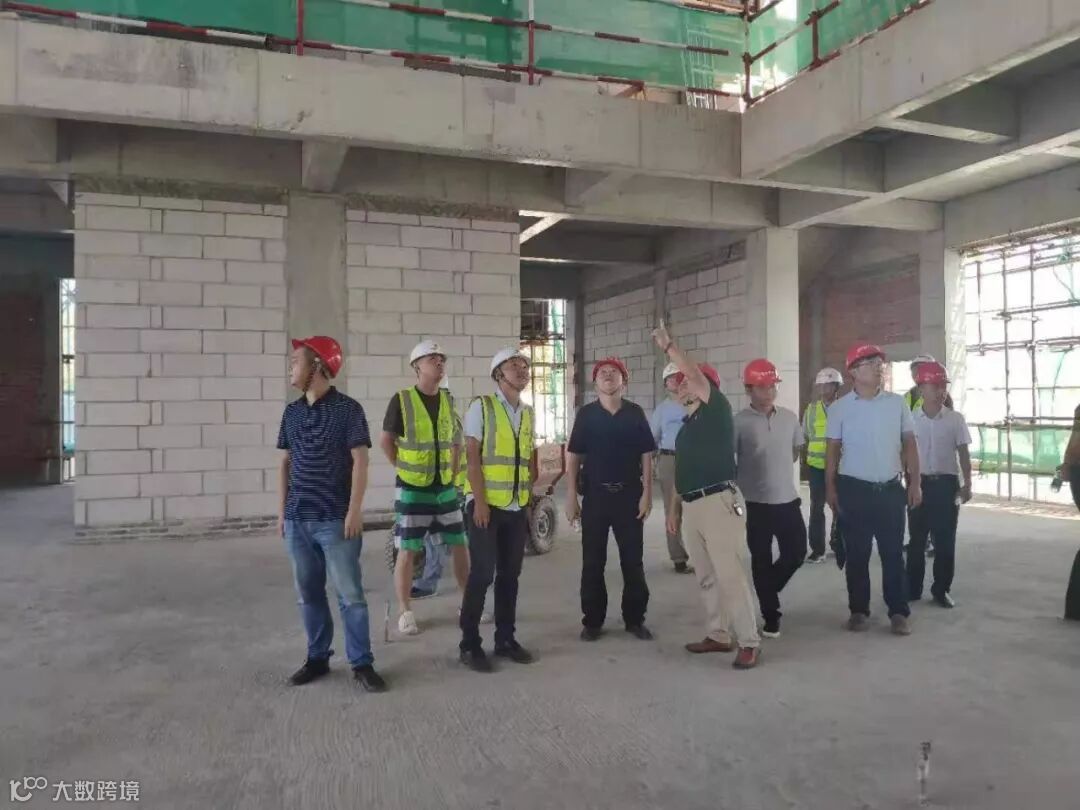

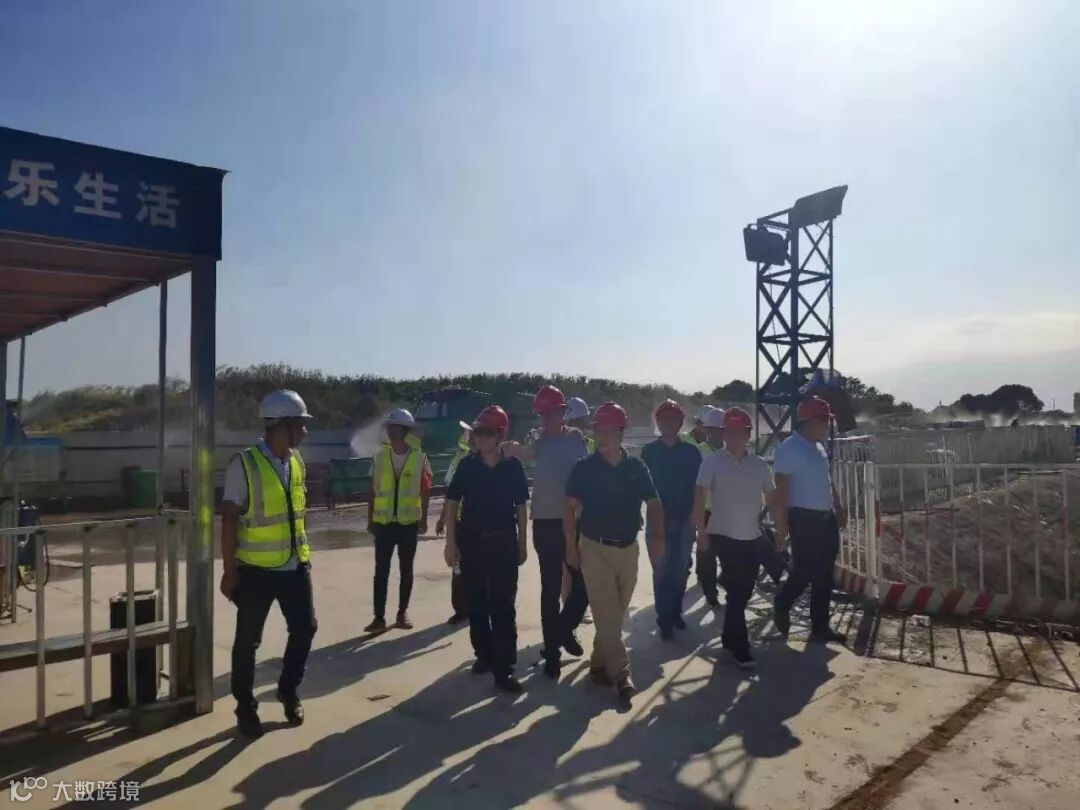

2.集团公司安全生产办毕主任一行到带湖雅苑进行“国庆节"安全生产大检查。

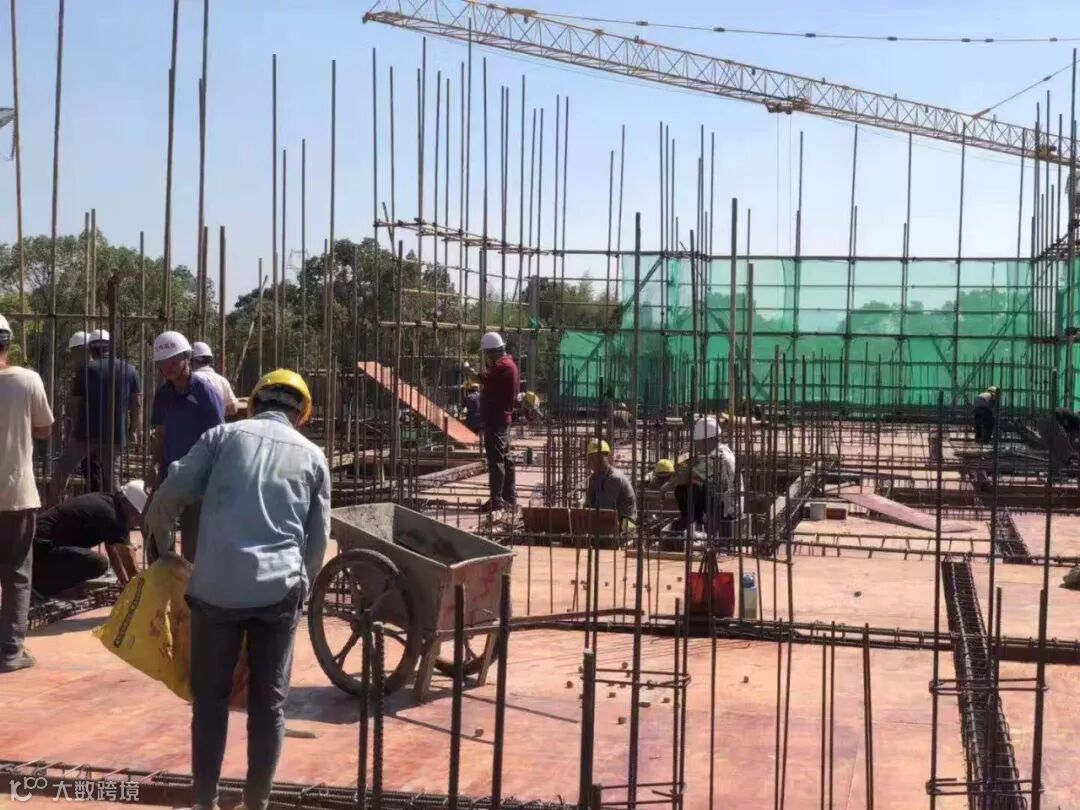

3.带湖雅苑项目现场本周:5号楼和宾馆之间在石方破碎;9号楼处土方外运;2号楼三层顶板绑扎钢筋;8号楼首层地面板筋绑扎。售楼部玻璃幕墙龙骨除锈涂刷防锈漆等工作有序进行中。

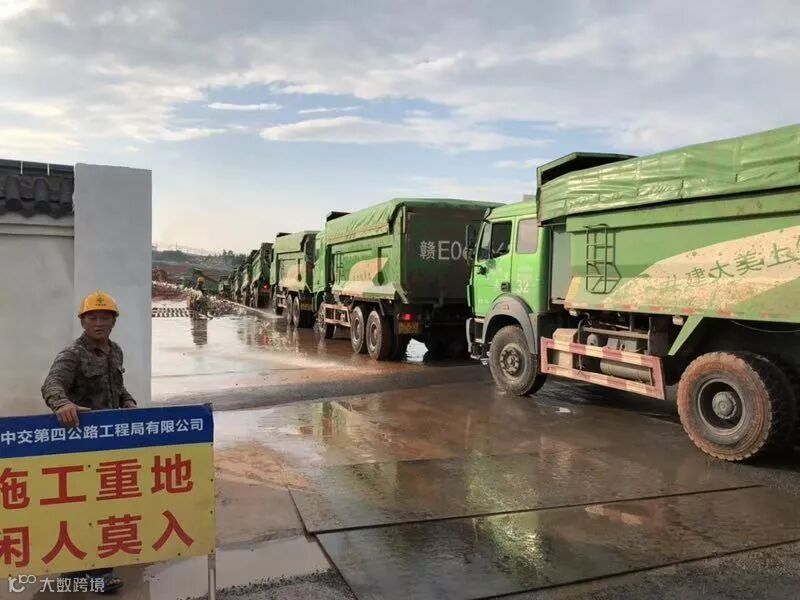

4.带湖雅苑项目本周土石方外运2340车,约3.7万方。(09.15-09.21)

上饶市安厦房地产开发有限公司
