安厦工作
进度周报
2019.05.27-2019.06.02
项目:智谷雅苑、带湖雅苑

一、会议中刘总布置安排本周安厦房地产公司各项目须完成工作任务:
⑴智谷雅苑项目:
①、跟进项目土方外运工作。
②、本周工作重点施工许可证办理工作,证件办理完成后会同监理方下发开工令,并按照施工进度进行倒排计划,做好日常晴雨表及施工日记。
⑵带湖雅苑项目:
①、跟进项目土方外运工作,项目临建板房搭建工作。
②、对接总包单位,核对办理工程规划许可证、施工许可证所需材料。
二、6月10号全市进行创卫检查,各项目为创卫工作充分做好准备工作,并按照相关建设主管部门要求进行创卫工作的开展。
三、项目配套的燃气、通信、水电等接驳点及相关单位提前做好沟通工作,为项目售楼部及后续建设做好准备工作。
四、与各项目设计院对接,并继续优化设计工作。
五、图审后的施工图(CAD电子版)发各方责任主体进行图纸会审,并拟定各方会审时间及签字盖章手续、作为以后竣工交付备案资料;并发给室外管网水、电、气等有关单位进行设计。

在建项目

1.本周智谷雅苑项目桩基检测单位已经进场,并进行试桩静载实验。

2.本周智谷雅苑项目售楼部基坑开挖中。

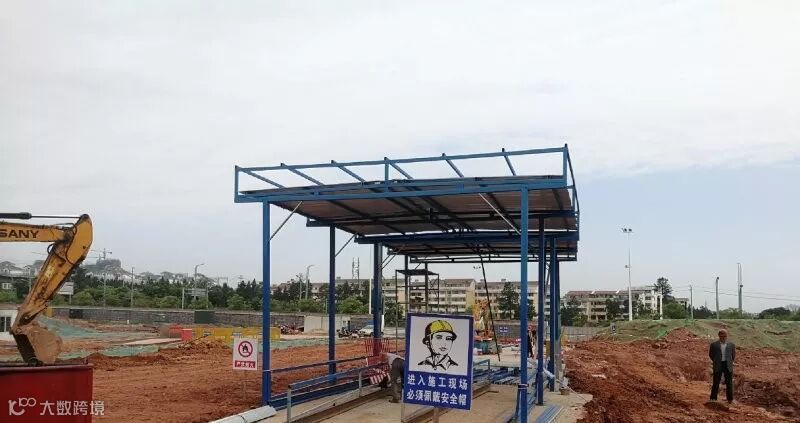

3.本周智谷雅苑项目现场钢筋棚搭设中。

5.根据上饶市创卫工作相关要求,本周对智谷雅苑项目现场进行绿网覆盖。

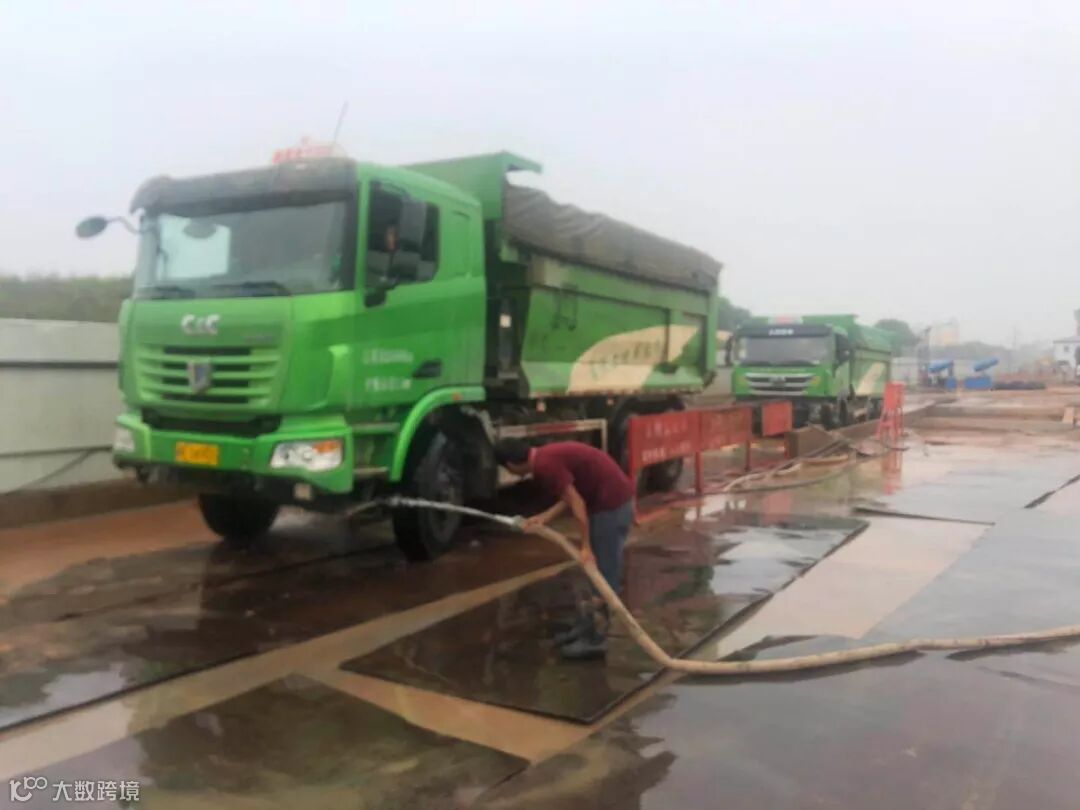

6.智谷雅苑项目本周因天气降雨未进行土石方外运工作。(05.26-06.01)

1.在集团公司刘总的指示下,本周安厦徐总及安厦相关人员、施工总承包方、监理方在带湖雅苑项目部召开关于“江西省安委会办公室24号26号27号28号文件”的贯彻落实专题会。

上饶市安厦房地产开发有限公司
