url="https://mmbiz.qpic.cn/mmbiz_jpg/xghBZwSMiaQTZnBibxfWJHfKeUWUs3GQ34mwrbpkY8ULcuSpZKI00lCBrZjTxtpr1No6wo0U9NduH028WBMbX1JA/640?wx_fmt=jpeg" data-croporisrc="https://mmbiz.qpic.cn/mmbiz_jpg/xghBZwSMiaQTZnBibxfWJHfKeUWUs3GQ34kmsRJmVFWvugAuGTX2coCtyAjZib1PeowRXwJtLRGu447JuuI5qKFhw/640" data-cropx1="0" data-cropx2="850" data-cropy1="79.49640287769783" data-cropy2="282.8237410071942" data-oversubscription-url="http://mmbiz.qpic.cn/mmbiz_jpg/xghBZwSMiaQTZnBibxfWJHfKeUWUs3GQ34BZgU9v4weBvqfruZKYrAiaicqgHsNLGliczRaKOt0QkEPVMLuI4yezmTA/0?wx_fmt=jpeg" data-ratio="0.24" data-src="https://cdn.10100.com/content/20251218/920116f1-790e-4028-8655-84578120c3bb.png" data-type="jpeg" data-w="850" src="https://cdn.10100.com/content/20251218/920116f1-790e-4028-8655-84578120c3bb.png">
安厦工作
进度周报
2019.1.07-2019.1.13
项目:智谷雅苑、带湖雅苑

一、会议中刘总布置安排本周安厦房地产公司各项目须完成工作任务:
⑴智谷雅苑项目:
①、跟进项目详勘工作。
②、跟进项目围墙施工工作。
③、跟进项目5号地块清表、征迁工作。
④、跟进项目初步设计工作,并在初步设计完成后组织专家评审,对方案图纸提出建设性意见,完善项目方案设计图纸。
⑤、跟进项目5号地块通信干线迁改工作。
⑥、因上饶市环境整治工作的开展,原定土石方弃土点已关闭,现需重新寻找新的土石方消纳场,进行项目土石方开挖外运工作。
⑵带湖雅苑项目:
①、樟树移栽审批已经下发,跟进项目樟树移栽工作。
②、跟进项目初步设计工作。
③、勘察单位进场进行项目地详勘工作。
在建项目

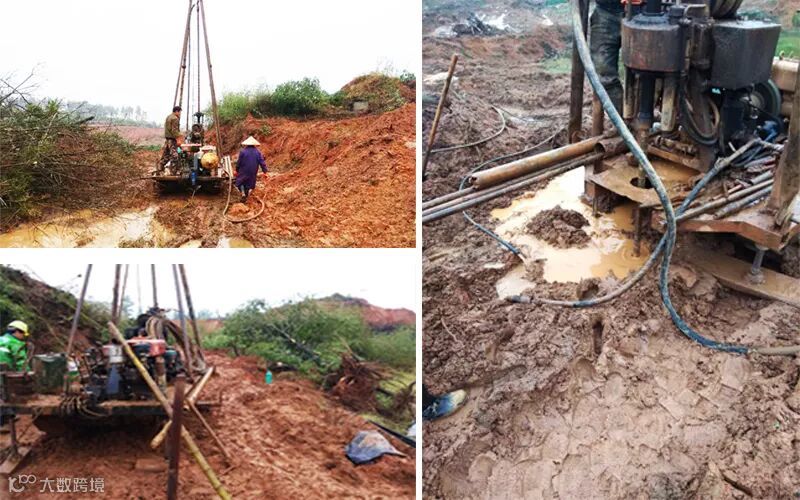

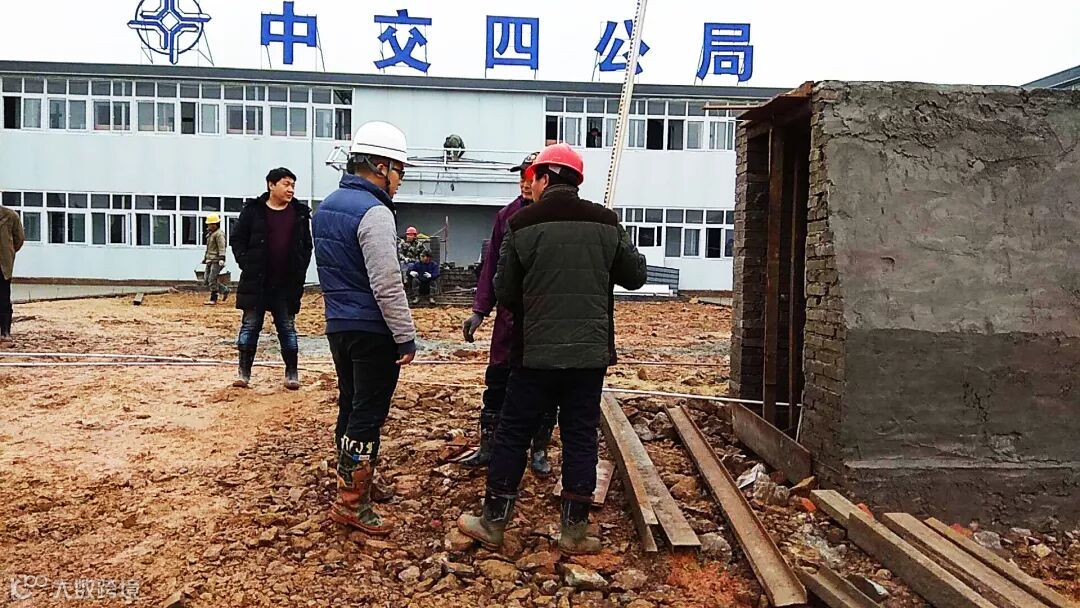

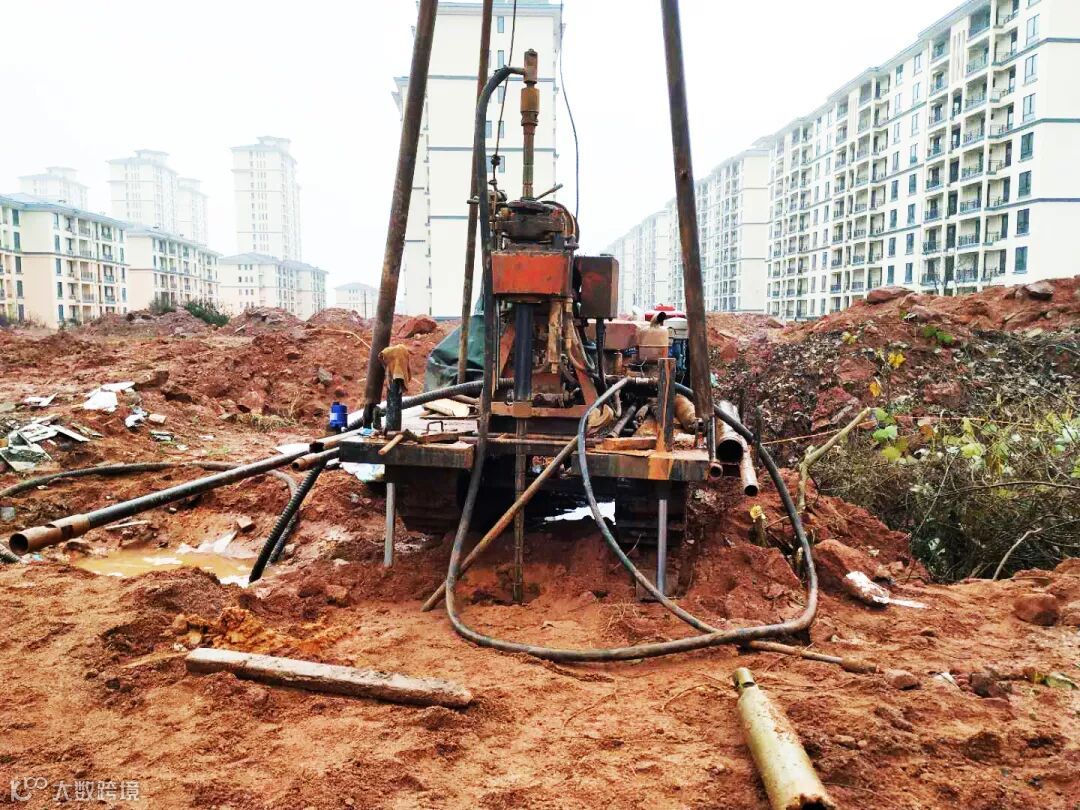

1.智谷雅苑项目5号地块本周详勘工作已完成,目前设备已进入6号地块进行勘探工作。根据目前地块勘探成果显示,项目地块情况较为良好。
2.智谷雅苑项目临时围墙本周正在施工中。

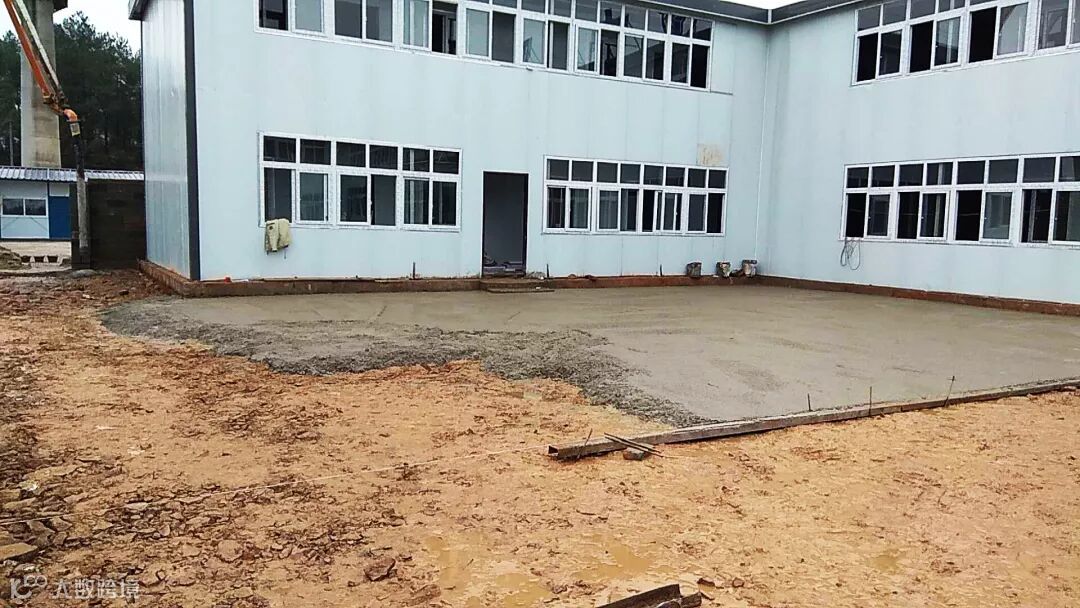

3.智谷雅苑项目办公区临建板房正在施工中,目前已开始板房场外路面浇灌混凝土,及临建板房内部地板铺置、墙体吊顶刮瓷、水电安装、网线安装。

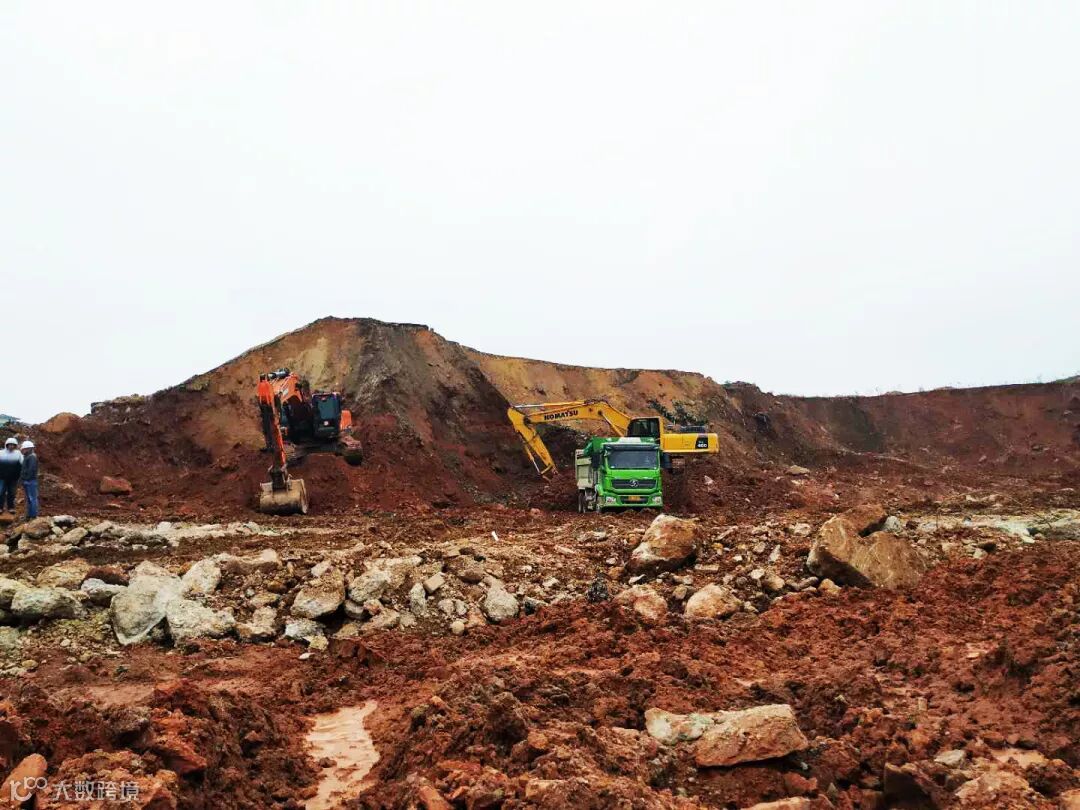

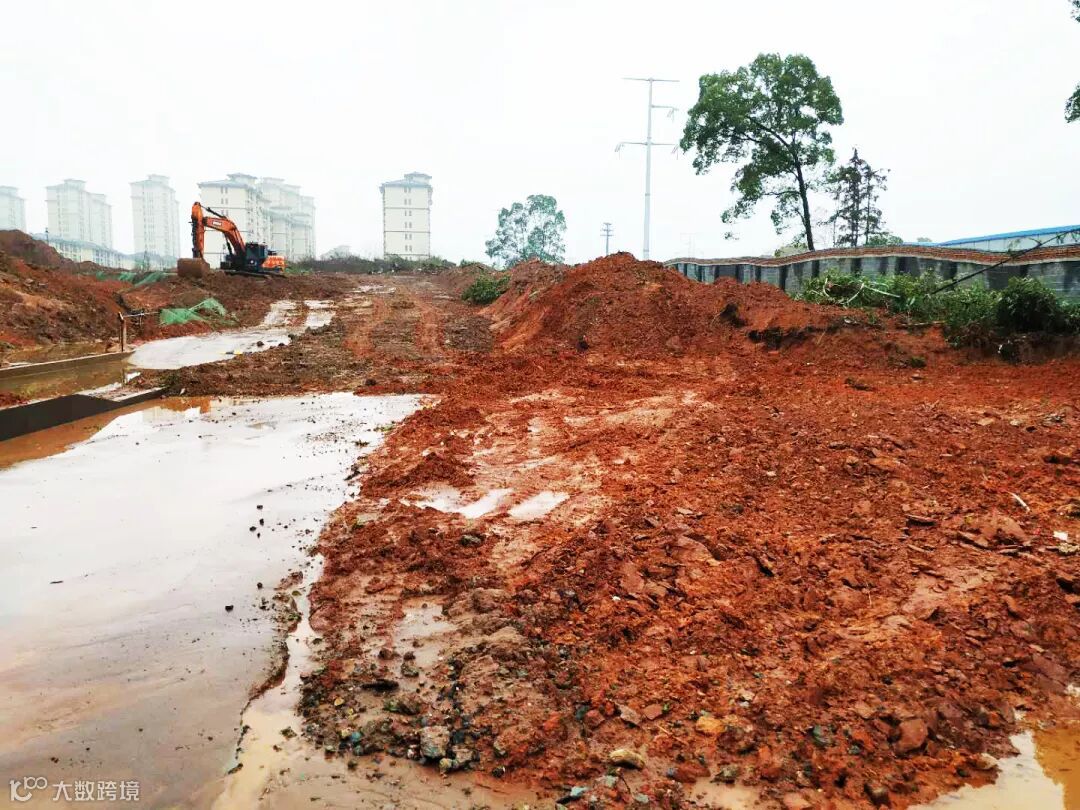

4.智谷雅苑项目土石方外运工作,本周因天气原因未能进行。(1月6日-1月12日)


1.带湖雅苑项目地块西侧本周进行地勘工作,两台钻机,每台钻机平均每天钻孔三个。
2.带湖雅苑项目地块北侧红线围墙内的樟树,本周已全部移植完毕。
3.带湖雅苑项目规划方案本周已进行核容工作。
4.带湖雅苑项目土石方外运工作因受天气影响,本周只出土124车,约2千方。(1月6日-1月12日)
上饶市安厦房地产开发有限公司
